5. Технико–экономическое сравнение вариантов

Укрупнённые единичные расценки на земляные работы, устройство фундаментов принимаем по табл. Д.1 3.

Таблица 5.1 Технико–экономическое сравнение вариантов для сечения 1-1

Наименование работ

Ед.

изм.

Стоим.

ед.,

руб

Объем

Стоим.

всего, руб

Вариант 1

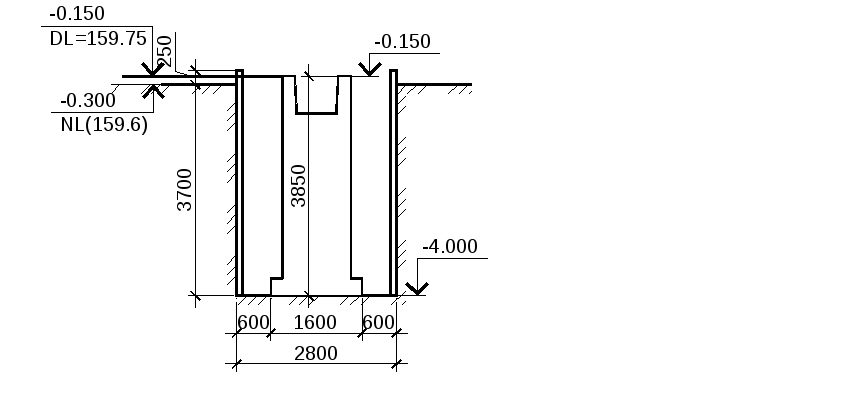

Разработка грунта при глубине выработки 3,7м и ширине котлована 2.8м

м3

4.066

22.79

92.67

 3,6+1.8*7%/100%+1.7*10%/0,5*100% =4,066

V1=2.8x2.2x3.7=22.79м3

Крепление стенок котлована досками при Нкр=3.95м

V2=(2.8+2.2)x2x3.95=39.5м2

м2

0,98

39.5

38.71

Устройство монолитного фундамента

V3=1.0x1.6x3.85=6.14м3

м3

31

6.14

190.46

Итого

C= 92.67+38.71+190.46=321.85руб.

Продолж.табл.5.1

Вариант 2

Разработка грунта при глубине выработки

1.45м и ширине котлована 2,5м

м3

3.705

9.06

33.58

 3,6+1,5*7%/100% =3.705

V1=2.5x2.5x1.45=9.06м3

Крепление стенок котлована досками при Нкр=1.7м

V2=2.5x4x1.7=17.0м2

м2

0,85

17.0

14.45

Забивка железобетонных свай С50.30-6

площ.0,09м2 и количество 4шт.длиной 5м

V2=0.09x4x5=1.8м3

 м3



88,4

1.8

159.12

Устройство монолитного фундамента

V3=1.3x1.3x1.6=3.54м3

м3

31

3.54

100.3

Итого

C=33.58+14.45+159.12+100.3=307.44руб.

Вывод: Наиболее экономичным является второй вариант выполнения работ – фундамент свайный.

Таблица 5.2 Технико–экономическое сравнение вариантов для сечения 4-4 (на 1м.п.)

Наименование работ

Ед.

изм.

Стоим.

ед.,

руб

Объем

Стоим.

всего, руб

Вариант 1

Разработка грунта при глубине выработки 3.7м и ширине котлована 1.8м

м3

3.996

6.66

26.61

 3,6+0.8*7%/100%+1.7*10%/0,5*100% =3.996

V1=3.7x1.8x1м.п.=6.66м3

Продолж.табл.5.2

Крепление стенок котлована досками при Нкр=3.95м: V2=3.95x2x1м.п.=7.9м2

м2

0,98

7.9

7.74

Устройство ленточного фундамента 0.6м

V3=0.6x0.3x1м.п.=0.18м3

м3

46.5

0.18

8.37

Устройство бетонных фундаментных блоков

ФБС24.5.6-5шт., ФБС12.5.3-1шт.

V4=0,5x(0,6x5+0.3)x1м.п.=1.65м3

м3

36,0

1.65

59.4

Итого

C= 26.61+7.74+8.37+59.4=102.13руб.

Вариант 2

Разработка грунта при глубине выработки

3.4м и ширине котлована 1.7м

м3

3.929

5.78

22.71

 3,6+0.7*7%/100% +1.4*10%/0,5*100% =4.096

V1=3.4x1.7x1м.п.= 13.3м3

Крепление стенок котлована досками при Нкр=3.65м

V2=3.65x2x1м.п.= 7.3м2

м2

0,98

7.3

7.15

Забивка железобетонных свай С30.30-3

площ.0,09м2 и количество 0.87шт.длиной 3м

V3=0,09x3x0.87x1м.п.= 2.45м3

 м3



88,4

0.23

20.77

Устройство монолитного ростверка

V5=0.5x0.3x1м.п.= 0.15м3

м3

28,3

0.15

4.25

Устройство бетонных фундаментных блоков

ФБС24.5.6-5шт.

V6=0.5x0.6x5x1м.п.= 1.5м3

м3

36,0

1.5

54.0

Итого

C=22.71+7.15+20.77+4.25+54.0=108.87руб.

Вывод: Наиболее экономичным является первый вариант выполнения работ – фундамент на естественном основании.
