8.3 Расчет количества прм

Целесообразность использования ПРМ зависит от удаленности места работ от базы.

По рекомендациям С.К. Полянского предельное расстояние для обслуживания машин с помощью ПРМ определяется зависимостью:

, (8.4)

где tсм - продолжительность смены для рабочих ПРМ, принимаем

tсм = 8 ч;

tпод - время подготовки к работе (tпод = 1...2 часа);

V - скорость передвижения мастерских км/ч.

Для первого участка:

V1 =26-62*f+0,34*f-1=26-62*0,06+0,34*0,06-1 = 27,9 км/ч.

Lпр = 0,5*( 8/2 - 1 )*27,9 = 41,8 км.

Для второго участка:

V2 =26-62*f+0,34*f-1=26-62*0,05+0,34*0,05-1 = 29,7 км/ч.

Lпр = 0,5*( 8/2 - 1 )*29,7 = 44,5 км.

Для участка по ремонту покрытия:

V2 =26-62*f+0,34*f-1=26-62*0,02+0,34*0,02-1 = 41,7 км/ч.

Lпр = 0,5*( 8/2 - 1 )*41,7 = 62,5 км.

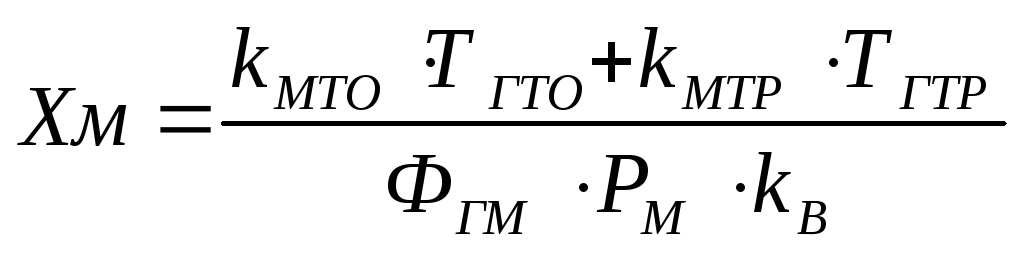

Необходимое количество ПРМ определяется по формуле:

, (8.5)

где kмто - коэффициент, учитывающий долю работ по ТО

выполнямыхПРМ, принимаем kмто = 0,7 ;

kмтр - коэффициент, учитывающий долю работ по ТР

выполняемых ПРМ, принимаем kмтр = 0,4;

Tгто - годовая трудоемкость ТО для парка машин, не включая

самосвалы которые обслуживаются на базе, таблица 8.2;

Tгтр - годовая трудоемкость ТР для парка машин, не включая

самосвалы которые обслуживаются на базе, таблица 8.2;

Фгм - номинальный годовой фонд времени мастерской;

Рм - число рабочих в ПРМ (обычно 2...3 чел.);

kв - коэффициент, учитывающий потери времени на

перемещение ПРМ (kв = 0,5...0,6).

Годовой фонд времени мастерской с учетом коэффициента сменности определяется по формуле:

(8.6)

где Dк - число календарных дней в году, Dк =365;

Dв - число выходных дней в году, Dв =104;

Dп - число праздничных дней в году, Dп =12;

tсм - продолжительность смены в часах, tсм =8 ч;

kсм - коэффициент сменности, kсм =2;

kти - коэффициент технического использования, Кти = 0,88.

Годовой фонд времени работы мастерской равен:

Фгм = [( 365-102 -4 )*8 - 6]*2 * 0,88 =3636 ч.

Необходимое количество ПРМ равно:

для первого участка

Хм = ( 0,7 * 4038,0 + 0,4* 20750 )/(3636*3*0,6) = 1,7 = 2 шт.

для второго участка:

Хм = ( 0,7 *1506,6 + 0,4*6110 )/( 3636*3*0,6) =0,5 = 1 шт.

для участка по ремонту покрытия:

Хм = ( 0,7 * 614,3 + 0,4* 2363 )/( 3636*3*0,6) = 0,2 = 1 шт.

На основании расчета принимаем 3 ПРМ, две из которых будет обслуживать только участок 1, а вторая будет работать на участках 2 и 3 так как согласно расчету если принять отдельные ПРМ для этих участков они будут недогружены.

Применяем ПРМ марки: МПР-3901.

8.4 Расчет рмм

Годовая трудоемкость этих работ включает в себя работы по ТО и ремонтам основных машин, выполняемые РММ и работы по самообслуживанию мастерских и по ТО и ремонту вспомогательных машин:

(8.7)

где kто - коэффициент, учитывающий долю работ по ТО, выполняемых в РРМ, Кто = 0,3;

kтр - коэффициент, учитывающий долю работ по текущему ремонту,

выполняемых в РРМ, Ктр = 0,6;

kкр - то же по капитальному ремонту (для проведения расчетов

принимаем Ккр = 0,25).

Tгто; Tгтр; Tгкр - годовая трудоемкость ТО, текущих и капитальных

ремонтов для всех СДМ на всех участках, принимаем по таблице 8.2.

Tгтосам; Tгтрсам; Tгкрсам – трудоемкость работ для самосвалов.

при этом учитываем что самосвалы полностью обслуживаются на базе.

kсам - коэффициент, учитывающий трудозатраты на ремонт

технологического оборудования и ТО и ремонт вспомогательных

машин (в проекте принимаем kсам = 1,3).

Тогда годовая трудоемкость работ РРМ равна:

Тгррм=((0,3*(4038+1506,6+614,3)+(1076+620+1467))+(0,6*(20750+6110+

+2363)+(5220+2610+6380)))* 1,3 =47780,81 ч.
