Лекция №12

(от 27.09.11)

РАЗРАБОТКА ОРГАНИЗАЦИОННО-ТЕХНОЛОГИЧЕСКОЙ ДОКУМЕНТАЦИИ (ОТД) (ПРОДОЛЖЕНИЕ)

Организационно-технологические схемы (ОТС) в составе ПОС

В ОТС разрабатывается: - последовательность выполнения работ;

- методы производства работ;

- способы их осуществления.

Календарные планы в составе ППР

Степень детализации КП должна быть такой, что бы из нее было ясно что? где? когда? делает каждая бригада с точностью до одного дня.

Порядок разработки КП:

1. Описать, проанализировать условия строительной площадки, особенности объекта;

2. Описать объемно-планировочное и конструктивное решения объекта;

3. Описать способы производства работ;

4. Уточнить объемы и трудоемкость работ;

5. Формирование комплексов работ.

Признаки комплекса:

а) результатом выполнения комплекса работ должна быть законченная строительная продукция (часть здания, отрытый котлован, законченное свайное поле);

б) наличие характерного ведущего механизма (экскаватор, копер, БК);

в) характерный вид перерабатывающего материала или конструкций;

г) постоянство состава исполнителей.

д) каждый из видов комплексов работает самостоятельно или совместно.

6. Формирование бригад (обосновать численность и квалификационный состав бригад):

а) квалифицированный состав бригад должен соответствовать звеньям ЕНиР;

б) численный состав бригад назначать с учетом характера выполненных работ;

в) количественный состав бригад увязывать с порогом управляемости (1 бригадир: 20±10 человек);

7. Назначение числа смен работы в сутки (наиболее распространенные общестроительные работы выполняются в 2 смены; в 3 смены — мало исполнителей и дорогая техника; в 1 смену — работы можно вести только в светлое время суток, есть вибрация, шум, рядом с другими домами);

8. Определение продолжительности выполнения комплекса работ:

9. Разбивка объекта на фронты:

Рекомендации:

а) размеры и количество фронтов должны быть увязано с объемно-планировочным и конструктивным решениями объекта;

б) размер фронта работ должен быть увязан с количественным составом бригады, так чтобы продолжительность выполнения работы была увязана со временем смены;

10. Определение продолжительности выполнения работ на каждом фронте;

11. Составление матрицы исходных данных;

12. Расчет календарных планов различных методов организации работ (НИР, НОФ, МКП);

13. Вынесение календарного плана на лист и разработка графиков движения рабочих.

Лекция №13

(От 04.10.11)

Разработка организационно-технологической документации (отд) (продолжение)

График движения рабочих

Цели:

1. Разрабатывается с целью получения исходных данных для расчета элементов стройгенплана (по максимальному количеству рабочих в сутки или в смену рассчитываются временные здания, водопровод);

2. Рассчитывается с целью оценки качества календарного плана.

График движения рабочих (ГДР) строится в том же масштабе времени, что и календарный план (КП).

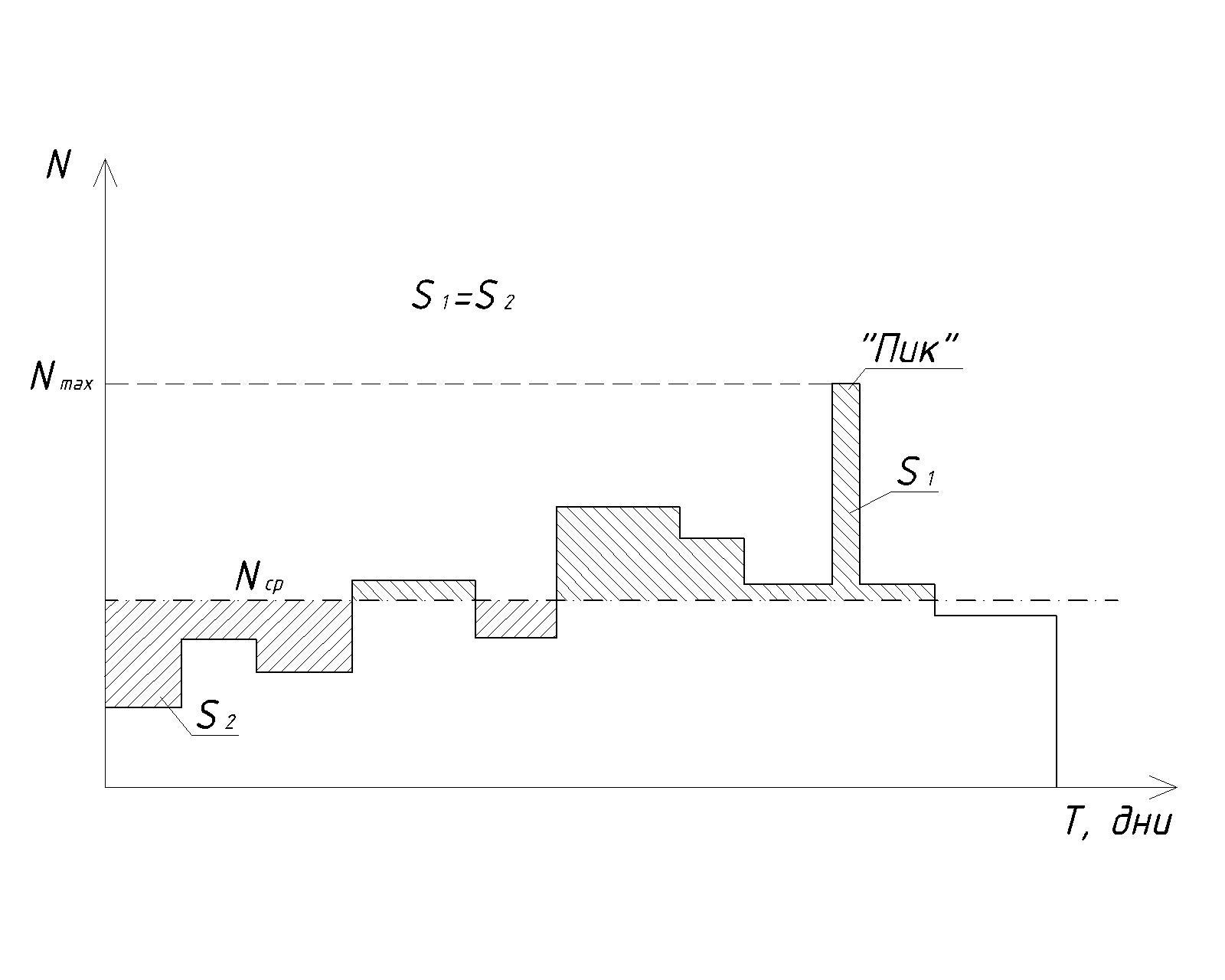

Рис.41. График движения рабочих

График движения рабочих строится для работ, выполняемых в одну смену или в сутки.

Коэффициент неравномерности движения рабочих:

,

где Nmax — максимальное количество рабочих;

Nср — среднее количество рабочих.

Если разные работы выполняются в разное число смен в сутки, необходимо рассчитывать две Nср:

и

На графике движения рабочих нежелательны «пики», т.к.:

1) они свидетельствуют о нерациональном использовании временных бытовых помещений;

2) они свидетельствуют о нерациональном использовании фронтов работ.

С теоретической точки зрения можно выделить несколько видов графиков движения рабочих:

1.

Рис.42. Пример 1

«+»: постепенное увеличение рабочих на объекте способствует лучшей организации работ, обеспечению материалами, оснасткой на строительной площадке.

«–»: нерационально используются зданий и сооружений.

2.

Рис.43. Пример 2

«+»: временные здания не простаивают.

«–»:трудно обеспечить загруженность все рабочих одновременно.

3!

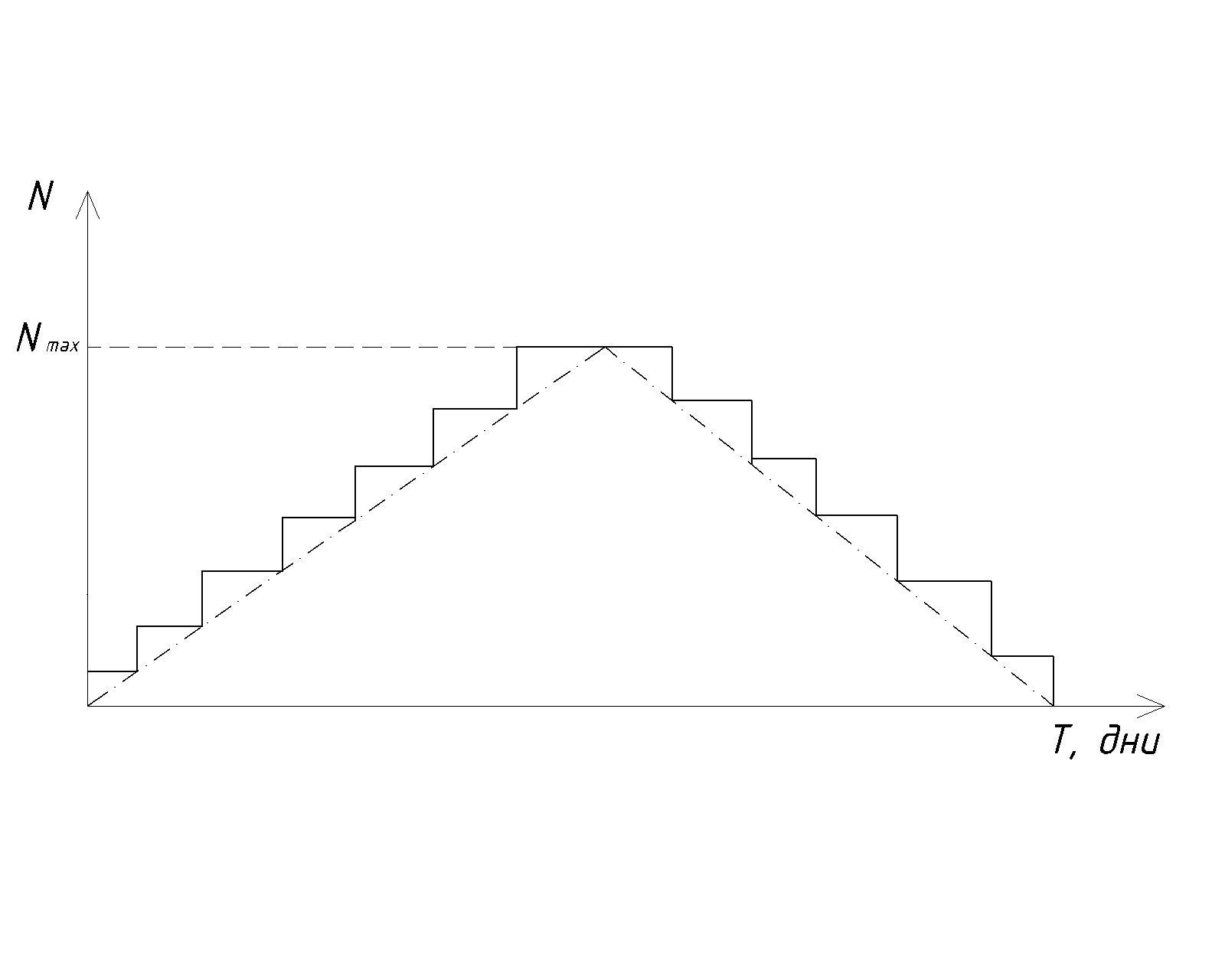

Рис.44. Пример 3

К данному виду графика нужно стремиться, т.к. он оптимален. Однако го трудно реализовать.

Оптимизацию КП с целью уменьшения коэффициента неравномерности Кн на ГДР можно осуществить засчет:

1) изменения интенсивности выполнения работ, т.е. увеличением или уменьшением количества рабочих в бригаде;

2) засчет осознанного смещения сроков начала отдельных видов работ;

3) возможна корректировка засчет неучтенных и прочих работ.

Рис.45. Корректировка ГДР засчет неучтенных и прочих работ
