1.10. Определение рабочих отметок планировки
Вертикальную планировку производят под заданную отметку с избыточным или недостаточным балансом земляных масс или под отметку, определяемую из условия нулевого 'баланса земляных масс, когда объемы грунта выемок и насыпей равны между собой.
В случае заданной отметки планировки площадку в зависимости от ее размеров и рельефа разбивают на квадраты со стороной от 50 до 100 м.

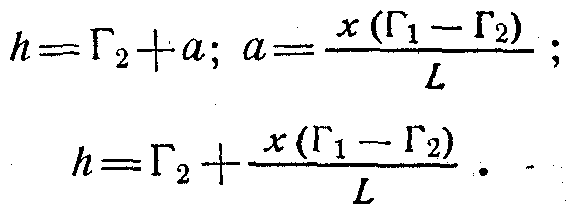

Отметку рельефа в углах разбивочной сетки находят методом линейной интерполяции между двумя смежными горизонталями (рис. 1.14)
Рис. 1.14. Схема для определения отметок рельефа: а — план; б — профиль
Определяют отметки планировки в тех же вершинах квадратов с учетом уклона.
Рабочую отметку вычисляют как разность между отметкой планировки и отметкой рельефа по формуле hраб = Hпл—Hрел.
При этом знаком плюс обозначают насыпь, а знаком минус — выемку. Вычисленные значения рабочих отметок записывают в точках пересечения разбивочной сетки. При нулевом балансе земляных масс среднюю отметку планировки определяют по формуле (м)
где ΣH2, ΣH4 — сумма отметок рельефа вершин, общих соответственно для двух и четырех квадратов; ΣH1 — сумма отметок рельефа вершин, принадлежащих одному квадрату; п — количество квадратов.
При определении объемов планировочных работ для площадок с весьма сложным естественным рельефом квадраты дополнительно разбивают на треугольники. Среднюю планировочную отметку в этом случае вычисляют по формуле
где ΣH1,..., ΣH8 — сумма отметок рельефа вершин, общих соответственно для одного, двух, трех и т. д. треугольников; п — количество треугольников.
Подсчитанная по формуле отметка планировки Н0 не является окончательной, так как она должна быть откорректирована за счет объема грунта выемок, располагаемых ниже отметки планировки, откосов, устраиваемых по периметру площадки и остаточного разрыхления грунта.
Поправку планировочной отметки, зависящей от объема грунта котлованов и траншей, определяют по формуле (м)
где Vк, Vт — соответственно объемы грунта из котлованов и траншей, который можно использовать для планировки площадки; F — площадь планируемой площадки, м2; Fc — площадь, ограниченная внешним контуром зданий и сооружений, расположенных выше планировочной отметки, м2.
Тогда величина откорректированной средней планировочной отметки составит
Площадка, как правило, должна проектироваться с уклоном, поэтому истинное положение ее проектной плоскости отличается от горизонтальной плоскости с отметкой Hср. Для определения отметки этой поверхности/площадки пользуются методом поворота поверхности площадки с отметкой Hср относительно ее центра, тогда ее величина составит
При прямоугольных площадках с уклоном в одну сторону линию поворота принимают расположенной посередине площадки (рис. 1.15, а), для площадок с уклоном в обе стороны от середины линии поворота необходимо расположить в четвертях длины или ширины площадки (рис. 1.15, б).
При нулевом балансе земляных масс разность между суммарными объемами насыпей и выемок не должна превышать 5% и полученная разность объемов распределяется по квадратам противоположного знака пропорционально их объемам. Если же разность с суммарных объемов превышает 5%, необходимо снова откорректировать величину средней планировочной отметки на величину h1, определяемую по формуле (м)
где Vр — разность объемов насыпи и выемки (Vн—Vв), м3; F — площадь планируемой .площадки, м2.
Вновь определяют отметки планировки, а по разности между ними и отметками рельефа вычисляют рабочие отметки. Определяют новое положение линии нулевых работ, объемы грунта в насыпи и выемке и т. д.
Рис. 1.15. Схема для определения отметок планировки:
а — площадки с уклоном в одну сторону; б — то же, на две стороны
