ОТЧЕТ О ЛАБОРАТОРНОЙ РАБОТЕ №2 |
РАЗРАБОТКА СТРУКТУРЫ ПРОЕКТА |
по курсу: УПРАВЛЕНИЕ ПРОЕКТАМИ |
|
РАБОТУ ВЫПОЛНИЛ
СТУДЕНТ ГР. № |
4016 |
|
|
|
М.О. Жовтяк |
|
|
|
подпись, дата |
|
инициалы, фамилия |
Санкт-Петербург 2023
Цель работы
Овладение информационной технологией, позволяющей создавать структуру проекта, устанавливать и снимать связи между работами при проектировании «сверху-вниз» и «снизу-вверх», представлять проект в виде иерархической и сетевой модели, создавать форматы и проводить форматирование проекта в режимах сетевого и иерархического представления в диаграмме Ганта, улучшить знание Microsoft Project 2016.
Ход работы
В файле проекта, выполненном в прошлом проекте, устанавливается режим автоматического пересчета и отмена автоматического установления связей для вновь вводимых работ. Это представлено на рисунке 1.

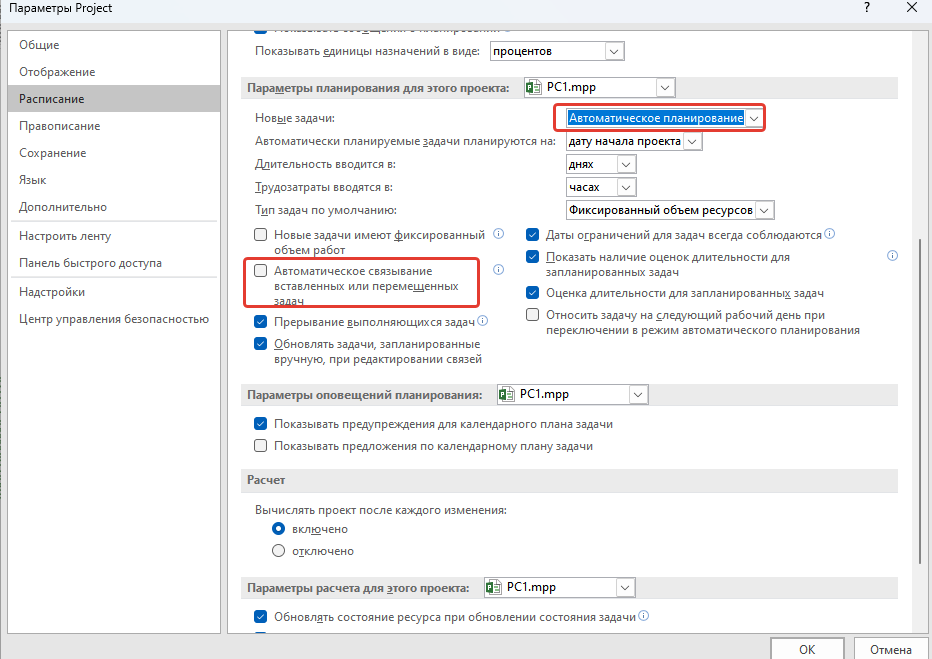

Рисунок 1 – Настройка автоматического пересчета и установки связей
Осуществляется ввод работ 1-го и 2-го уровня проекта. Это представлено на рисунке 2.
Рисунок 2 – Ввод работ
В проекте создаются контрольные точки. Вторая контрольная точка помечается как веха. Это представлено на рисунках 3-4.
Рисунок 3 – Создание контрольных точек
Рисунок 4 – Настройка второй контрольной точки
Устанавливаются 1-й и 2-й уровни иерархии работ. Это представлено на рисунке 5.
Рисунок 5 – Настройка иерархии работ
Устанавливаются временные связи между работами второго уровня. Это представлено на рисунке 6.
Рисунок 6 – Установка временных связей между работами
Проект отображается в режиме Сетевой график. Размещение работ расставлено вручную. Это представлено на рисунке 7.
Рисунок 7 – Структура проекта в режиме Сетевой график
Проводится детализация работ 2-го уровня. Это представлено на рисунке 8.
Рисунок 8 – Детализация работ
Формируется иерархическая структура проекта с выбранным масштабом. Это представлено на рисунке 9.
Рисунок 9 – Проект со скрытыми работами низшего 4-го уровня иерархического уровня и отформатированной шкалой времени
Устанавливаются временные связи между работами, находящимися на 3-ем и 4-ом уровнях. Результат представлен на рисунке 10.
Рисунок 10 – Проект с установленным временными связями в на диаграмме Ганта
Производится форматирование (оформление) сценария работ и выявляется критический путь в режиме диаграммы Ганта. Это представлено на рисунке 11.
Рисунок 11 – Форматирование сценария работ
Меняется шаблон структуры блока и состав отображаемой в нём информации для сетевого графика. Это представлено на рисунке 12.
Рисунок 12 – Форматирование блоков сетевого графика
Меняется шаблон блока так, чтобы был выведен только его номер. Блоки сетевого графика отображаются в удобном виде. Отформатированный сетевой график представлен на рисунках 13-14.
Рисунок 13 – Отформатированный сетевой график, 1-я часть
Рисунок 14 – Отформатированный сетевой график, 2-я часть
Данный этап работы сохраняется в файле «РС2А».
Снимаются все связи между родительскими работами и устанавливаются связи между всем дочерними работами. Итоговый результат представлен на рисунке 15.
Рисунок 15 - Вариант диаграммы Ганта проекта, при котором временные связи установлены между работами низших уровней иерархии
Определяется наличие свободного и полного резервов работ, не лежащих на критическом пути. Отображаются эти резервы на подробной диаграмме Ганта. Это представлено на рисунке 16.
Рисунок 16 - Подробная Диаграмма Ганта с отображенными резервами работ некритического пути
После переопределения работ просматривается сетевая модель. Она представлена на рисунках 17-18.
Рисунок 17 – Сетевая модель после переопределения работ, часть 1
Рисунок 18 – Сетевая модель после переопределения работ, часть 2
Происходит переход в режим Диаграмма Ганта и создаётся формат представления проекта, в котором отображаются: структурная декомпозиция работ (СДР) (код задачи); ранние и поздние даты начала и окончания задач; свободный и полный резервы с заданными параметрами. Это представлено на рисунке 19.
Рисунок 19 – Настройки определения таблицы
После применения определений таблицы проект на диаграмме Ганта выглядит так, как представлено на рисунке 20.
Рисунок 20 – Итог работы
Проект сохраняется в файле с именем «РС2Б».
Вывод
В ходе работы я овладел информационной технологией, позволяющей создавать структуру проекта, устанавливать и снимать связи между работами при проектировании «сверху-вниз» и «снизу-вверх», представлять проект в виде иерархической и сетевой модели, создавать форматы и проводить форматирование проекта в режимах сетевого и иерархического представления в диаграмме Ганта, улучшил знание Microsoft Project 2016.
В ходе работы проблем не возникло.
