УСТАНОВКА МАЛЫХ АРХИТЕКТУРНЫХ ФОРМ.

СНиП I I I - 1 0 - 7 5 .















Элементы малых архитектурных форм применяемые для благоуст-

бетонные и железобетонные – выполнены из бетона марки не ниже

ройства жилых территорий, территорий детских учреждений и школ (для

300, морозостойкость не менее 150, иметь гладкие поверхности;

устройства стенок игровых устройств, столов, скамеек, песочниц) должны

металлические – иметь надежные соединения и антикоррозийное по-

быть выполнены в соответствии с проектом, надежно закреплены, окрашены

крытие.





влагостойкими красками и отвечать следующим дополнительным требовани-

Элементы, нагружаемые динамическими воздействиями (качели, ка-

ям:



русели, лестницы и др.) должны быть проверены на надежность и устойчи-



деревянные – предохранены от загнивания, выполнены из древесины

вость (п. 5.17).













хвойных пород не ниже 2-го сорта, остроганы;

















Кто контролирует

Мастер или прораб







Операции, подлежащие контролю

Входной контроль

Подготовительные работы

Монтажные работы





Качество поставленных деталей ма-

Разметка мест установки малых архи-

Качество установки малых архитек-





лых архитектурных форм стандартам,

тектурных форм

турных форм





наличие паспортов







Способ контроля

Визуально, метр

Визуально, метр, рулетка, при необхо-











димости – нивелир





Время контроля

До начала монтажа



В процессе монтажа

Кто привлекается к проверке





Технадзор, представитель Госприемки

-284-

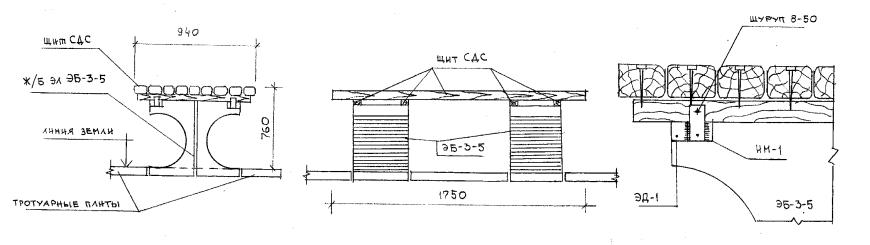

УСТРОЙСТВО СТЕН ИЗ БРЕВЕН И БРУСЬЕВ. ЭСКИЗ И ТЕХНИЧЕСКИЕ ТРЕБОВАНИЯ.

ГОСТ 9463-88*

“Лесоматериалы круглые” (размеры и технические требования).

ГОСТ 8486-86Е*

“Элементы деревянных конструкций”. Технические требования.

ТУ РСФСР 10-269-88

“Пакля ленточная пропитанная”.

ГОСТ 9014.0-75*

“Хранение лесоматериалов”.

СНиП 3.03.01-87

“Несущие и ограждающие конструкции”.

Отклонение стен и перегородок от вертикали

на 1 м. Высоты ± 2 мм. Отклонение венцов брусчатых стен от горизонтали на 1 м. длины ± 3 мм.

Брусья в углах собирают: в полдерева, на шпонках или путем примыкания концов брусьев в шахматном порядке. Стыки брусьев нижнего венца располагают только на столбах фундамента. Во избежание выпучивания стены бруска по высоте между собой скрепляют нагелями диаметром 25-30 мм, устанавливаемыми на расстоянии 1500 мм один от другого в шахматном порядке по высоте стен. Отверстия под лагами просверливают сразу на трех брусках (по высоте 450 мм). В связи с тем, что стены брусчатых домов вследствии усыхания дают осадку, высота их должна быть выше проектной на 3-5%. Глубина гнезд для нагелей должна быть больше длины нагеля на 15-20 мм.

-285-

Отклонение величины глубины рубок от проектной ± 2 мм

Зазор на осадку 10-12 мм

Зазор на осадку 50-60 мм

Отклонение граней стен и перегородок от вертикали на 1 м высоты ± 3 мм.

Отклонение граней венцов рубленых стен от горизонтали на 1 м длины ± 3

Окладной венец рубится из бревен большего диаметра (на 2-3 см), чем остальные венцы, сопрягая по длине простым накладным замком, антисептируется и изолируется от основания прокладкой толя. Рубка производится с полной припазовкой бревен с соединением углов простой лапой. В простенках, независимо от их длины, ставится не менее 2-х шкантов, а в углах и пересечениях стен по 3-4 штуки. Гнезда для шкантов должны иметь запас на осадку не менее 15 мм. Рубленые стены устраивают с запасом на осадку в 3-5% от проектной высоты здания. Стены, выходящие на юг и восток, должны иметь высоту на 10-20 мм больше, чем выходящие на север и запад, в связи с неравномерностью осадок. После осадки стен, но не ранее чем через год по окончании постройки, пазы и щели требуется проконопатить повторно. При отапливаемых зданиях ширина паза делается не менее 150 мм и не более 50 мм для холодных зданий.

-286-

-287-

Часть XI. КОМПЛЕКТНЫЕ СТРОИТЕЛЬНЫЕ СИСТЕМЫ

(НЕТРАДИЦИОННЫЕ КОНСТРУКЦИИ, ОТДЕЛКА, ТЕХНИКА).

-288-

-289-

ОТДЕЛКА УТЕПЛЕННОЙ СТЕНЫ ШТУКАТУРКОЙ СП 12-101-98, п. п. 3.3, 4.3, 4.4÷4.6, 4.7-4.8, 4.9÷4.13, 4.14÷4.16, 4.17÷4.25, 5.1÷5.8

Входной контроль.

1.Общее положение: основные элементы конструкций следует выполнять только из сертифицированных материалов, предусмотренных проектом. Замена материалов может производиться по согласованию с проектной организацией и заказчиком (п. 3.3).

2.Конструктивные и крепежные материалы должны соответствовать действующей нормативно-технической документации:

ГОСТ 27320-87 "Дюбели и втулки распорные для строительства. Конструкция".

ГОСТ 28456-90 "Дюбели распорные строительно-монтажные. Общие технические условия".

ГОСТ 1144-80 "Шурупы с полукруглой головкой. Конструкция и размеры".

ГОСТ 10450-78 "Шайбы уменьшенные. Класса точности А и С. Технические условия".

ГОСТ 15588-86 "Плиты пенополистирольные. Технические усло-

вия".

ГОСТ 9573-96 "Плиты теплоизоляционные на синтетическом связующем. Технические условия".

ТУ 5745-003-05668056-93 – смеси сухие клеящие, смеси сухие штукатурные (АООТ "Опытный завод сухих смесей" Москва).

ТУ 6-48-00204961-29-93 – сетки из стекловолокна.

Возможно применение других сертифицированных материалов.

Производство работ.

3.Производство наружной теплоизоляции следует начинать после проведения работ по обследованию и сбору сведений о здании, испытанию поверхности стены на адгезию клеящего состава, разработки проектносметной документации и разрешение заказчика на производство работ.

4.Устройство каждого последующего элемента теплоизоляционного слоя следует выполнять после проверки качества выполнения нижележащего элемента и составление акта освидетельствования скрытых работ

(п. 4.2).

5.До производства работ должны быть обеспечены рабочие места,

исключающие сырое основание, температуру ниже +5 °С, сильный ветер, ярко освещенные солнцем поверхности (п.п. 5.7, 6.3).

6.Подготовка основания включает в себя: промывку, восстановление штукатурки, устранение неисправностей, огрунтовка спецсоставом указанным в проекте.

Подготовленная поверхность должна иметь предельные отклонения, приведенные в таблице 1 (п. 4.3).

7.Наклейка утеплителя включает в себя: устранение изъянов в плитном утеплителе, нанесение клеящего состава на плиту утеплителя, немедленная наклейка плиты на поверхность.

При наклейке плит следует обеспечивать "перевязку" стыков (по типу кирпичной кладки), не допускать ширину щели на стыках более 2 мм; отклонения между плитами по толщине не должно превышать 3 мм.

8.Устройство армированного нижнего слоя штукатурки: производство работ начинают после отвердения клеящего состава, но не ранее 24 часов после приклейки; последовательность выполнения: нанесения на утеплитель слоя штукатурного раствора по площади захватки; наложение и уплотнения в раствор листа арматурной сетки; выдерживание технологического перерыва продолжительностью 10-24 ч. (уточняется проектом); выполнение механического крепления утеплителя к стене; наложение второго слоя штукатурного состава.

При устройстве армированного нижнего слоя штукатурки необходимо соблюдать требования таблицы 2 (п. 4.8).

Прочность сцепления нижнего слоя штукатурки с армирующей сеткой должна быть не менее 0,4 МПа с предельным отклонением 10%. Из-

мерения производятся периодически, но не менее трех измерений на 50-70 м2 поверхности покрытия (СНиП 3.04.87, табл. 8).

9.Механическое крепление утеплителя: выполняется в соответствии с проектом до укладки арматурной сетки или после укладки сетки с помощью дюбелей–втулок распорных, дюбелей полиамидных, специальных пластмассовых дюбелей "тарельчатого" типа с металлическим стержнем.

Дюбели полиамидные испытывают на тепло-холодоустойчивость по ГОСТ 16962 и на усилие вырыва дюбеля с помощью динамометра с ценою деления не более 50 Н.

При креплении плит утеплителя с помощью дюбелей "тарельчатого" типа необходимо соблюдать требования таблицы 3 (п. 4.12).

-290-

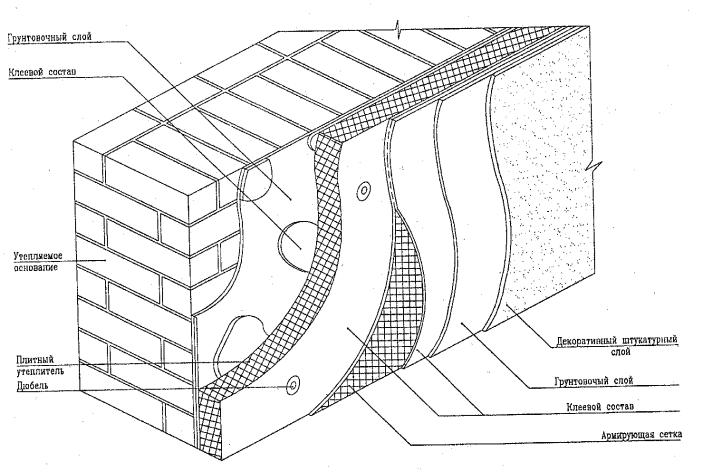

СХЕМА НАРУЖНОЙ ТЕПЛОИЗОЛЯЦИИ ЗДАНИЯ С ТОНКОЙ ШТУКАТУРКОЙ ПО УТЕПЛИТЕЛЮ

-291-

10. Отделочное покрытие: выполняется после полного окончания работ по устройству теплоизоляционного слоя, выполненного с соблюдением пунктов 4.3÷4.13; способы и методы производства работ по отделке фасада должны определяться проектом.

Во всех случаях отделочное покрытие должно быть паропроницаемым. Участки окраски в технологических стыках должны быть закрашены с плавным переходом тональности.

Приемочный контроль.

11.Обеспечение качества наружной теплоизоляции осуществляется выполнением своих функций всеми участниками производственного процесса: заказчиком, проектной организацией, подрядчиком и поставщиком

(п. 5.1).

12.Контроль за качеством производства работ должны осуществлять инженерно-технические работники службы заказчика или специально назначенный инспектор по надзору (п. 5.6).

13.Основные обязанности службы контроля за качеством (п. 5.7):

- проверка герметичности системы наружной теплоизоляции зда-

ний;

-соблюдение требований проектно-сметной документации и правил производства работ;

-проверка подготовки основания;

-инструментальная проверка контролируемых параметров отдельных элементов наружной теплоизоляции (отделочный и нижний слой штукатурки, утеплитель, план и глубина установки дюбелей; обрамление из перфорированных уголков и коробов, металлические защитные козырьки, арматурные сетки из стекловолокна и др.);

-проверка соблюдения технологических регламентов;

-контроль за выполнением мероприятий по защите рабочих мест от атмосферных воздействий.

14. Технический инспектор по надзору составляет Карту наблюдений за работами по выявленным и устраненным замечаниям и нарушениям

впроцессе производства работ. Карта составляется для облегчения приемки работ (п. 5.8).

Таблица 1

Технические требования

Предельное

Контроль (метод, объем,



отклонение

вид регистрации)

Допускаемые отклонения по-

± 10 мм

Измерительный,

техниче-

верхности основания



ский осмотр, не менее 5





измерений на каждые 100





м2 поверхности



Число неровностей (плавного

Не более

То же



очертания) на длине 2 м

двух





Допускаемая влажность осно-



Измерительный,

не менее

ваний перед нанесением грун-



2 измерений на каждые 100

товки не должна превышать:



м2 поверхности, регистра-

бетонных, кирпичных

4 %

ционный



цементно-песчаных

5 %





Таблица 2







Технические требования

Предельное

Контроль (метод, объем,



отклонение

вид регистрации)

Толщина штукатурного слоя,



Измерительный,

техниче-

мм:



ский осмотр, не менее 5

первого – 3,5

± 10 %

измерений на каждые 100

второго – 4,0

± 15 %

м2 поверхности.







Карта наблюдений

Ширина нахлестки полотнищ

± 10 %

То же



арматурной сетки – 100 мм







Допускаемые отклонения по-



То же



верхности штукатурного слоя







(при проверке двухметровой







рейкой):







по горизонтали

± 7 %





по вертикали

± 5 %





-292-

Таблица 3



Предельное



























Технические требования



Контроль (метод, объем,























отклонение



вид регистрации)



















Способ сверления отверстий в







Технический осмотр.



















основании плиты в зависимо-







Карта наблюдений



















сти от материала стены:































бетон – ударно-































вращательный

































кирпич – ударно-































вращательный, вращательный































пустотелы блоки и































кирпич – только вращательный

+ 5 %





























Отклонения диаметра сверле-





Измерительный, не менее



















ния отверстия от проектного







3 измерений на каждые 100





























м2 поверхности. Карта на-























+ 10 %





блюдений























Отклонения глубины сверле-





То же



















ния отверстия от проектной

± 2 °





























Отклонения вертикальности





То же



















сверления отверстия относи-































тельно плоскости основания

































































Кто контролирует



















Мастер, прораб









Операции, подлежа-

Входной контроль







Операционный контроль





Приемочный контроль

щие контролю



Подготовительные работы









Основные работы

























Состав контроля

Техниче-

Качество



Условия

Подготовка



Наклей-



Механи-

Нанесение

Отде-

Проверка

Проверка

Общий



ская до-

материалов



производства

основания



ка утеп-



ческое

нижнего

лочное

герметично-

прочности

вид, отде-



кумента-

(п. 2)



работ

(п. 6)



лителя



крепле-

армирован-

покры-

сти и паро-

сцепления

лочного



ция





(п. 5)





(п. 7)



ние утеп-

ного слоя

тие

проницаемо-

нижнего арми-

покрытия



(п. п. 1,3)



















лителя

(п. 8)

(п. 10)

сти отделоч-

рованного

(п. 10)























(п. 9)





ного слоя

слоя с сеткой

































(п. 8)



Метод контроля

Регистра-

Визуально







Визуально



Визуально

и измерительно











ционно































Время контроля

До начала работ





Перед огрунтовкой





В процессе производства работ

После нанесения отделочного покрытия

Кто привлекается к



Лаборато-





Технадзор











Технадзор, лаборатория





контролю



рия

















































Составление акта на















+



+

+









скрытые работы (+)
