1.5 Оптимизация (корректировка) сетевых графиков
Оптимизация сетевого графика проводится с целью сокращения продолжительности критического пути до величины равной или меньшей требованию СНиП 1.04.03-85*.
Корректировка включает следующие этапы:
перераспределение трудовых ресурсов с некритических работ на критические, в результате этого продолжительность некритических работ увеличивается в пределах резерва времени, а продолжительность критических работ сокращается;
привлечение дополнительных ресурсов для выполнения критических работ (это позволяет параллельно выполнять определенные строительные процессы за счет увеличения численности бригад рабочих).
На основе выполнения оптимизации составляется график изменения количества рабочих в процессе строительства объекта, пунктирной линией показывается количество рабочих, занятых в 1-ю смену, сплошной линией - общее количество рабочих на строительстве.
Примечание - При разработке технологической карты на заданный строительный процесс, полученные данные о продолжительности работы, составе и численности исполнителей, сменности и другие, необходимо переписать в карточку-определитель работ и ресурсов, предварительно сделав ссылку на тот источник, по которому взяты все данные (ЕНиР, ГСН…).
Таким образом, при составлении сетевой модели в масштабе времени необходимо, чтобы календарные дни продолжительности работы, сменность, состав и число исполнителей были обозначены в соответствии с графиком производства работ на технологической карте.
Необходимо учитывать следующее:
- недопустимо нарушать технологическую последовательность и взаимосвязь работ;
- иметь в виду, что работа может и не находиться на критическом пути;
- состав и число исполнителей на отрезке критического пути должно быть постоянным;
- учитывать нормативную и планируемую трудоёмкость данной работы при подсчёте общей трудоёмкости по объекту.
2 Состав расчетной и графической части сетевой модели курсового проекта (выпускной квалификационной работы)
2.1 Расчетно-пояснительная записка
Расчетно-пояснительная записка содержит те же расчеты и пункты, что и при построении календарного плана, за исключением: вместо пункта «принципы построения календарного графика» необходим пункт «принципы построения сетевого графика» и добавляется пункт «расчет параметров сетевого графика» (таблица 1).
2.2 Графическая часть (формат а1)
Структура графической части:
Сетевая модель в масштабе времени (размещается на верхней части листа)
График изменения численности рабочих (располагается под сетевой моделью)
Расчетная часть (аналогична левой расчетной части календарного плана)
График движения основных строительных машин по объекту
Технико – экономические показатели.
При недостатке места на листе технико – экономические показатели можно занести в пояснительную записку.
3 Пример проектирования сетевого графика
Краткая характеристика объекта
Участок под строительство отведен в г. N. Район с обычными геологическими условиями. Проект здания разработан для строительства в (№ подрайона) климатическом подрайоне. Расчетная зимняя температура наружного воздуха - …°С. Вес снегового покрова - … КПа (номер снегового района). Ветровое давление - … КПа (номер ветрового района).
Участок свободен от застройки. Рельеф строительной площадки ровный.
Объемно-планировочное решение
Здание одноэтажное каркасное, размеры в плане 12×42 м.
Характеристика конструкций объекта
Фундаменты – …;
наружные стены –…;
перегородки – …;
перекрытия –…;
полы – …;
кровля –…;
и т. д.
Наибольший вес конструкций – … т.
Строительный объем – … м3.
Общая площадь – … м2.
Определение продолжительности строительства

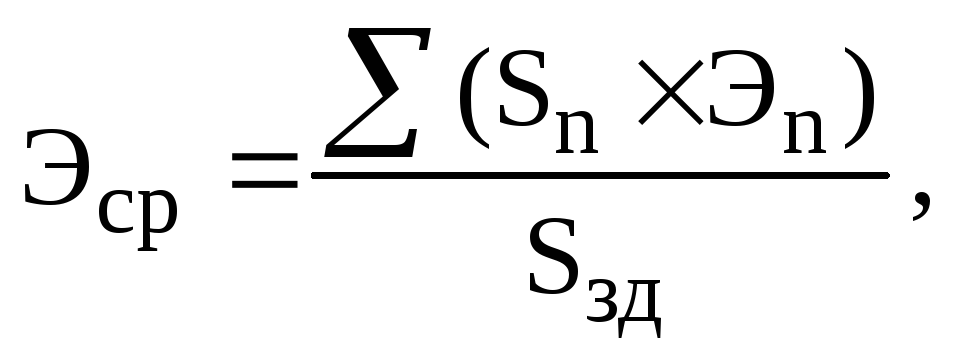

Расчет ведется согласно СНиП 1.04.03-85* часть II. Согласно п.3.1.6 продолжительность строительства здания, состоящего из участков разной этажности, определяется по строке норм, соответствующей конструкции и общей площади квартир всего здания для средней этажности, определяемой по формуле:
(8)
где Sn - площадь застройки участка,
Sзд - площадь застройки всего здания,
Эn - число этажей отдельного участка
n - порядковый номер отдельного участка.
Таблица 2 - Продолжительность строительства
Объект |
Характеристика объекта |
Норма продолжительности строительства, мес. | ||||
общая |
в том числе | |||||
подготовительный период |
Подзем ная часть |
Надзем ная часть |
отделка | |||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
«название объекта» |
Площадь, м2 |
– |
– |
– |
– |
– |
Принимаем 150 дней
Выбор методов производства основных работ
Сетевой график разрабатывается на строительство надземной части … (название объекта).
Предусматривается последовательное выполнение следующих частных потоков.
Монтаж фундаментов
Монтаж колонн
Монтаж балок и плит покрытия
Монтаж стеновых панелей.
Число исполнителей и их квалификация в каждом частном потоке принята в соответствии с рекомендациями Е4 – монтажники, 4 человека.
Последующие общестроительные работы предусматривается выполнять следующими специализированными потоками.
Кирпичная кладка стен и перегородок
Устройство рулонной кровли из 4-х слоев рубероида
Установка дверных и оконных блоков
Устройство бетонных полов
Штукатурные и облицовочные работы
Малярные работы
Устройство полов из линолеума.
Для увязки специализированных потоков между собой устанавливаем продолжительность каждого из них. При этом, исходя из рекомендаций сборников ЕНиР, работы 7 и 11 выполняются бригадой плотников, 5 - бригадой каменщиков, 6 - бригадой кровельщиков, 8 - бригадой бетонщиков, 9 - бригадой штукатуров и облицовочников, 10 - бригадой маляров.
Работы специальных циклов и по благоустройству планируются укрупненно, в процентах от суммы трудозатрат на общестроительные работы.
Для обеспечения поточности строительства и сокращения сроков строительства предусмотрено использование следующих машин и механизмов
1. Автомобильный кран СМК-10
2. Бульдозер ДЗ-101
3. Экскаватор ЭО-2621 с емкостью ковша 0,25 м3
4. Бетономешалка СБ-27
№ п/п
|
Наименование работ, форма подсчета объемов |
Объемы работ | |
ед. изм. |
кол-во | ||
1 |
Подготовительный период |
дн. |
21 |
2 |
Планировка площадей и разработка грунта II группы бульдозером, мощностью 80 л.с. |
м2 м3 |
930 120 |
3 |
Разработка грунта II группы в отвал экскаватором с емкостью ковша 0,25м3 |
1000 м3 |
0,3 |
4 |
Разработка грунта вручную, устройство песчаного основания |
м3 |
9,4 |
5 |
Устройство фундаментов |
шт. |
42 |
6 |
Обратная засыпка пазух котлованов грунтом II группы бульдозером ДЗ-101 |
1000 м3 |
0,1 |
7 |
Монтаж колонн, массой до 0,5 т. с заделкой стыков |
шт. |
24 |
8 |
Монтаж балок и плит покрытия с электросваркой закладных деталей |
шт. |
51 |
9 |
Монтаж стеновых панелей площадью до 5 м2 и площадью до 10м2 |
шт. |
78 |
10 |
Кладка кирпичных стен |
м3 |
48 |
11 |
Устройство кровли |
м2 |
1529 |
12 |
Установка оконных и дверных блоков |
м2 |
118 |
13 |
Устройство бетонного пола |
м2 |
156 |
14 |
Штукатурные работы |
м2 |
909 |
15 |
Водная окраска |
м2 |
930 |
16 |
Устройство полов из керамической плитки |
м2 |
93 |
17 |
Устройство покрытия из линолеума на мастике с устройством плинтусов |
м2 |
287 |
18 |
Масляная окраска |
м2 |
1413 |
19 |
Санитарно-технические работы |
% |
7 |
20 |
Электромонтажные работы |
% |
8 |
21 |
Благоустройство территории и прочие неучтенные работы |
% |
15 |
Доставка строительных материалов и конструкций на объект осуществляется автомобильным транспортом.
Таблица 3 - Ведомость объемов работ
Примечание - В таблице 3 приведены укрупненные виды работ.
Определение трудозатрат по видам работ и количества строительных машин (карточка-определитель работ)
Трудоемкости планируемых работ определяются по нормам СНиП IV-2-82 часть IV «Сметные нормы и правила» Т1 и Т2 М-1985.

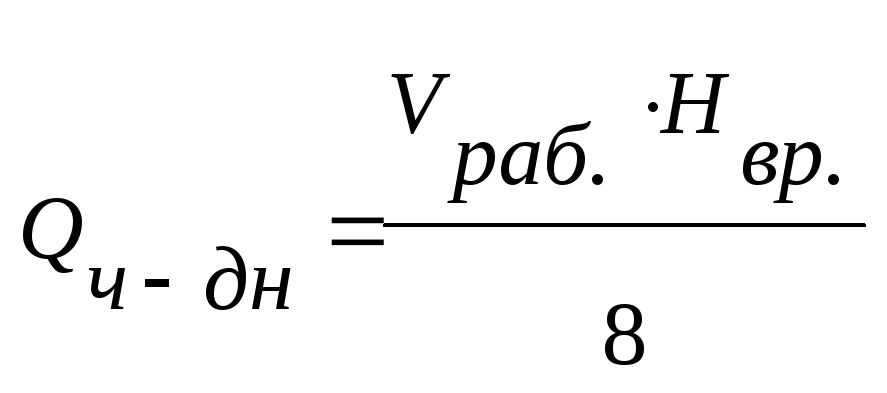

Расчетные формулы для определения затрат труда:
, (9)
где Qч-дн–нормативные затраты, чел.-дн;
Vраб.–планируемый объем работ в натуральных показателях;
Нвр.–норма времени на единицу работы, чел.-ч.

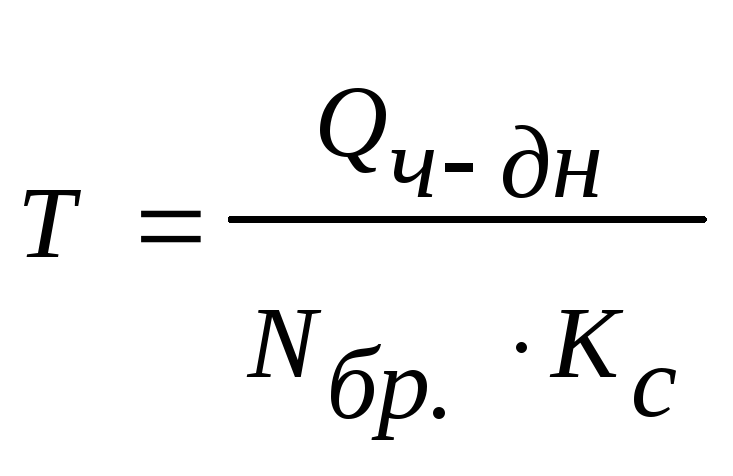

Затем производится определение продолжительности отдельных видов работ с учетом состава бригад и сменности работ.
, (10)
где Т– нормативное время работ, дн.;
Nбр–состав бригад;
Кс–коэффициент сменности.
Таблица 5 - Расчёт параметров сетевого графика
Код работы |
Продолжитель-ность работы |
Раннее начало работы |
Раннее окончание работы |
Позд-нее начало работы |
Позднее оконча-ние работы |
Общий резерв времени работы |
Частный резерв времени работы |
Крити-ческая работа |
К | ||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
0-1 |
21 |
0 |
21 |
0 |
21 |
0 |
0 |
к |
0-17 |
20 |
0 |
20 |
109 |
129 |
109 |
109 |
- |
1-2 |
1 |
21 |
22 |
21 |
22 |
0 |
0 |
к |
2-3 |
2 |
22 |
24 |
22 |
24 |
0 |
0 |
к |
3-4 |
2 |
24 |
26 |
24 |
26 |
0 |
0 |
к |
4-5 |
3 |
26 |
29 |
26 |
29 |
0 |
0 |
к |
4-6 |
1 |
26 |
27 |
32 |
33 |
6 |
6 |
- |
5-6 |
4 |
29 |
33 |
29 |
33 |
0 |
0 |
к |
6-7 |
4 |
33 |
37 |
33 |
37 |
0 |
0 |
к |
7-8 |
15 |
37 |
52 |
37 |
52 |
0 |
0 |
к |
8-9 |
5 |
52 |
57 |
52 |
57 |
0 |
0 |
к |
9-10 |
4 |
57 |
61 |
68 |
72 |
11 |
0 |
- |
9-12 |
24 |
57 |
81 |
57 |
81 |
0 |
0 |
к |
10-11 |
9 |
61 |
70 |
72 |
81 |
11 |
0 |
- |
11-12 |
0 |
70 |
70 |
81 |
81 |
11 |
11 |
- |
11-13 |
10 |
70 |
80 |
84 |
94 |
14 |
14 |
- |
12-13 |
13 |
81 |
94 |
81 |
94 |
0 |
0 |
к |
12-14 |
3 |
81 |
84 |
107 |
110 |
26 |
26 |
- |
13-14 |
16 |
94 |
110 |
94 |
110 |
0 |
0 |
к |
14-15 |
4 |
110 |
114 |
110 |
114 |
0 |
0 |
к |
15-16 |
9 |
114 |
123 |
114 |
123 |
0 |
0 |
к |
16-17 |
6 |
123 |
129 |
123 |
129 |
0 |
0 |
к |
17 |
|
129 |
|
|
|
|
|
|
Технико-экономические показатели.
Продолжительность строительствапринимается по сетевому графику и сравнивается со сроками, установленными СНиП 1.04.03-85. Продолжительность СМР по СНиП 1.04.03-85 определяется путем исключения из общей продолжительности строительства в месяцах продолжительности монтажа оборудования. Продолжительность строительства выражается коэффициентом, определяемым по формуле:
Кпр=Прф/ПРнорм, |
(11) |
где Кпр– коэффициент продолжительности строительства;
Прф– фактическая продолжительность по сетевому графику, дн.;
ПРнорм– нормативная продолжительность строительства, дн.
Удельная трудоемкость:
Туд= Трпр/V, |
(12) |
где Трпр– суммарная трудоемкость на строительство объекта, принятая по сетевому графику, чел.-дн.;
V– объем работ на данном объекте, выраженном в соответствующих показателях (например, 1 м3здания).
Средняя выработка:
B=Qобщ/ Трпр, |
(13) |
где Qобщ – сметная стоимость здания.
Коэффициент неравномерности движения рабочихопределяется по формуле:
αн= Nмакс/Nср, |
(14) |
где Nмакс– максимальное количество рабочих по сетевому графику, чел.;
Nср– среднее количество рабочих, чел.;
Nср= Трпр/Прф. |
(15) |
Коэффициент неравномерности движения рабочих не должен превышать 1,4÷1,7
Пример расчета ТЭП.
Кпр=Прф/ПРнорм,= 129/150=0,86<1
αн= Nмакс/Nср,=8/5=1,6<1,7
Nср= Трпр/Прф.=680/129=5
Принцип построения сетевого графика.
Сетевой график – это графическая модель строительной программы, которая последовательно показывает сроки выполнения работ при возведении объекта. Исходными данными для проектирования сетевого графика являются:
чертежи архитектурно-строительной части;
чертежи расчетно-конструктивной части;
объемы СМР;
строительный объем здания;
принятые методы производства работ и механизмы;
трудоемкость работы и затраты машинного времени;
этажность, конфигурация и размеры здания;
нормативная продолжительность строительства.
При проектировании сетевого графика необходимо соблюдать требования СНиП 30.01.01-85 (Организация строительного производства) с соблюдением соответствующих глав СНиП 12-04-2002 «Безопасность труда в строительстве. Часть 2. Строительное производство».
Весь комплекс технологических процессов разделяется на отдельные работы, начало и окончание которых фиксируются событиями.
При разработке безмасштабной сетевой модели необходимо выполнить следующее на основе анализа рабочих чертежей объекта и смет к нему:
на основе анализа рабочих чертежей установить перечень работ и подсчитывается их объем;
определить трудоемкости работ, полный и качественный состав исполнителей, потребность в материальных ресурсах (карточка определителей);
устанавить технологическую последовательность и сроки выполнения работ;
выявить взаимосвязь между строительными процессами:
а) какие работы могут быть завершены раньше, чем начнется данная работа;
б) какие работы могут быть начаты после завершения данной работы;
в) какие виды работ могут или должны выполняться одновременно с данной работой.
Разработать безмасштабную сетевую модель при строгом соблюдении правил ее построения, технологической последовательности и техники безопасности.
