    1. Методика построения сетевого графика

При разработке безмасштабной сетевой модели необходимо выполнить следующее на основе анализа рабочих чертежей объекта и смет к нему:

  • выбрать методы производства работ на основе анализа их технико-экономических показателей;

  • определить трудоемкость работ, полный и качественный состав исполнителей, потребность в материальных ресурсах (карточка определителей);

  • установить технологическую последовательность и сроки выполнения работ (рекомендуем сначала составить календарный план);

  • выявить взаимосвязь между строительными процессами, для каждой конкретной работы устанавить:

а) какие работы могут быть завершены раньше, чем начнется данная работа. Например, оштукатуривание внутренних помещений возможно при условии заполнения оконных и дверных проемов, их остеклении, устройстве и испытании сантехнических и электрических работ;

б) какие работы могут быть начаты после завершения данной работы. Например, устройство полов из линолеума возможно только после завершения всех отделочных работ;

в) какие другие работы могут или должны выполняться одновременно с данной работой (параллельно или по принципу потока). Например, в процессе производства кровельных работ следует планировать параллельное выполнение работ по устройству подготовки под полы и устройству бетонных полов;

  • разработать безмасштабную сетевую модель при строгом соблюдении правил ее построения, технологической последовательности и техники безопасности. При этом сеть должна быть простой, удобной для прочтения, в сетевых графиках нежелательно большое количество пересекающихся работ;

  • при количестве событий в сети до 100 – график разрабатывают вручную.

В практике математической обработки сетевых графиков существуют:

а) расчет параметров непосредственно на сетевой модели;

б) расчет параметров в таблице, при количестве событий до 100 – вручную, при большем количестве на компьютере.

Расчет параметров в таблице ведётся по такой методике:

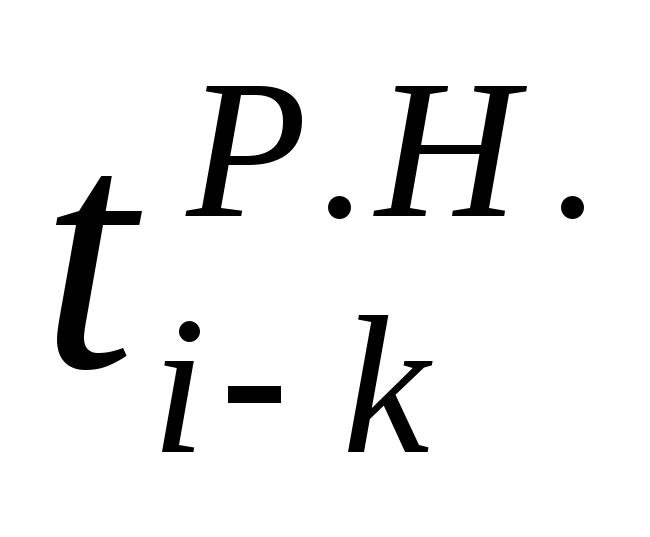

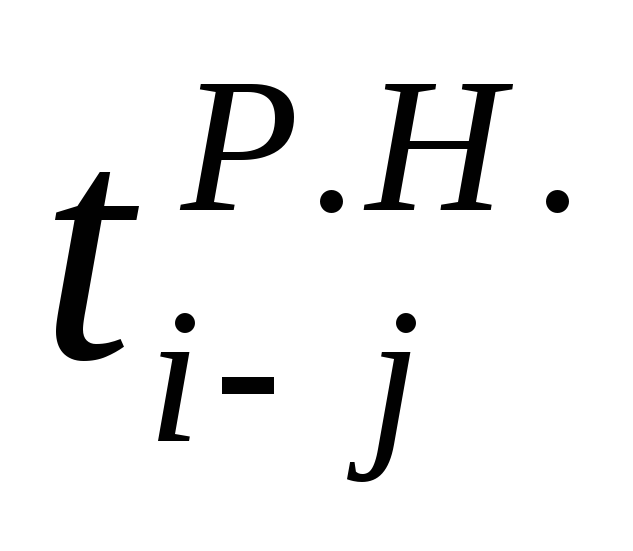

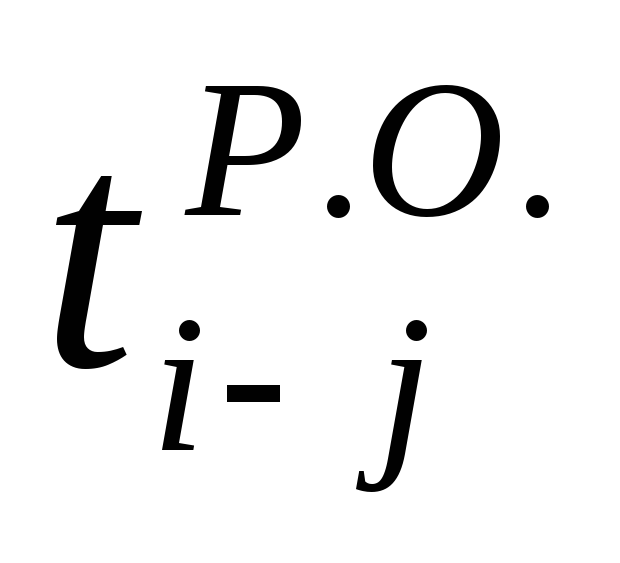

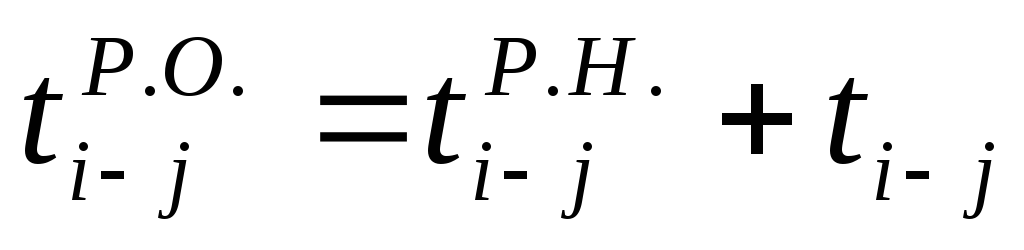

Заносится код работ в возрастающем порядке и проставляется их продолжительность, затем определяются ранние сроки начала и окончания работ, при этом время раннего начала исходных работ сети равно нулю, раннее окончание работы определяется по формуле: .

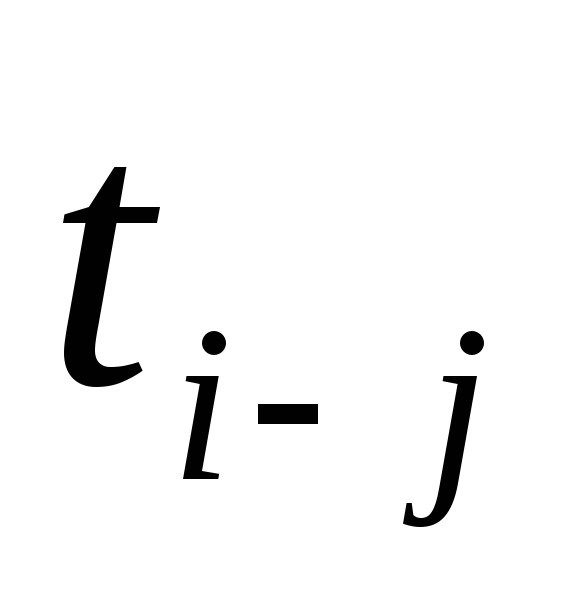

Раннее начало последующих работ определяется по раннему окончанию предшествующих работ, причем если одним событием заканчивается несколько работ, то ранним началом данной работы является максимум из значений ранних окончаний предшествующих работ. Значение раннего начала завершающего события сети определяется продолжительностью критического пути.

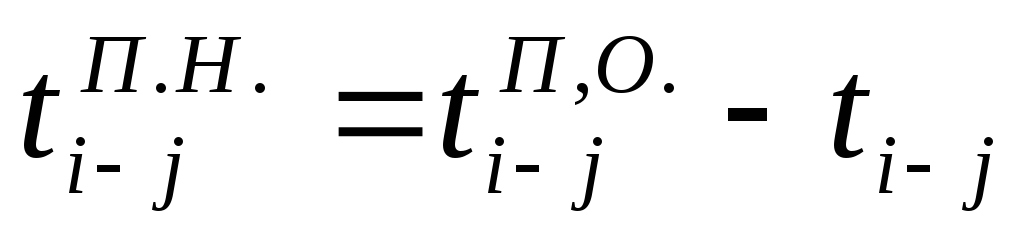

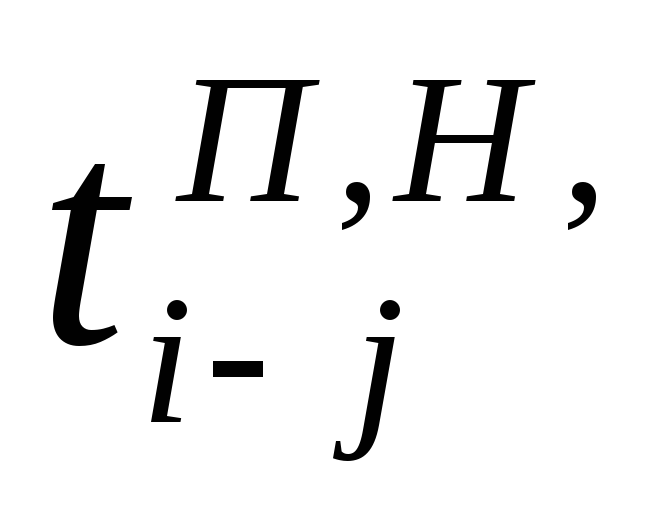

При определении позднего начала и окончания работ расчет ведется в таблице снизу вверх. При этом начало определяет позднее окончание всех завершающих работ сети, их значение численно равно Ткр, сразу для этих работ определяют их позднее начало . Необходимо помнить, что для всех остальных работ графика значение их позднего окончания равно минимальному значению позднего начала всех последующих работ.

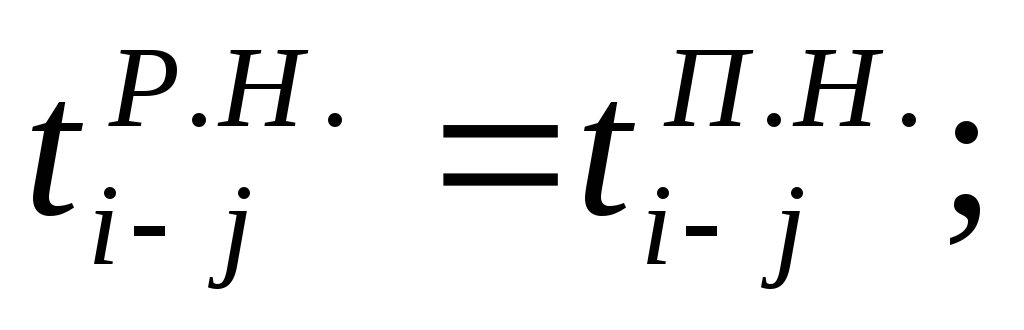

Критические работы сетевого графика не имеют резервов времени, поскольку для них .

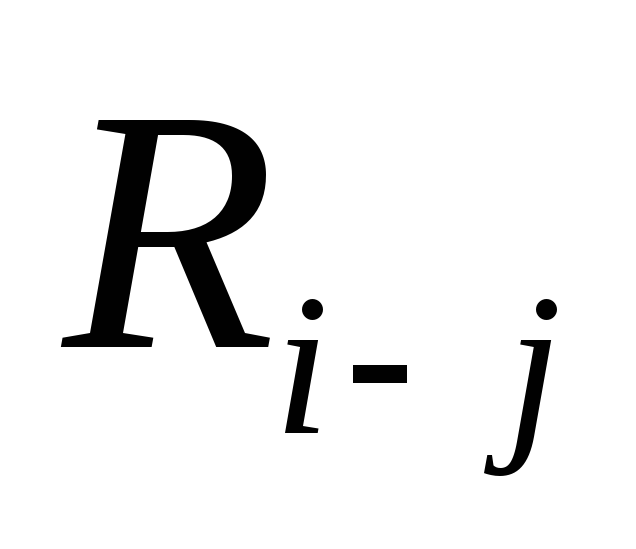

Для всех работ сети общий резерв времени определяют разностью позднего и раннего начала или позднего и раннего окончания работ:

.

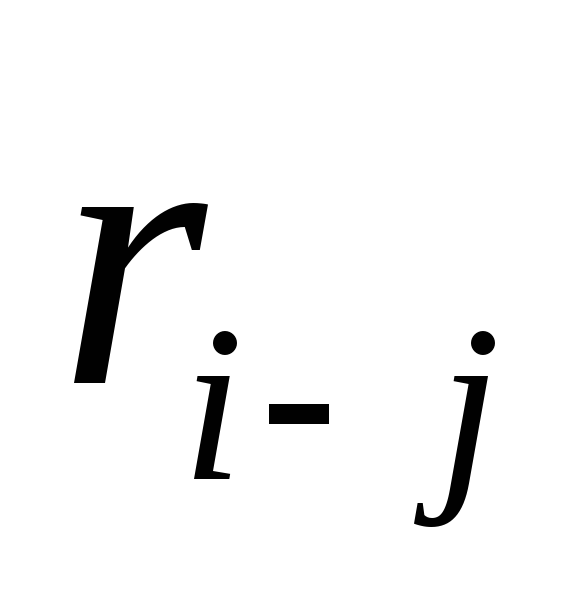

Частный резерв времени работы определяют, вычитая раннее окончание данной работыиз раннего начала следующей работы.

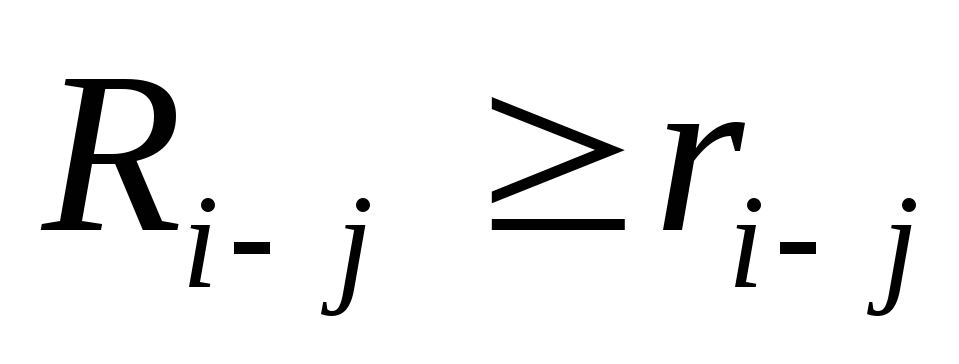

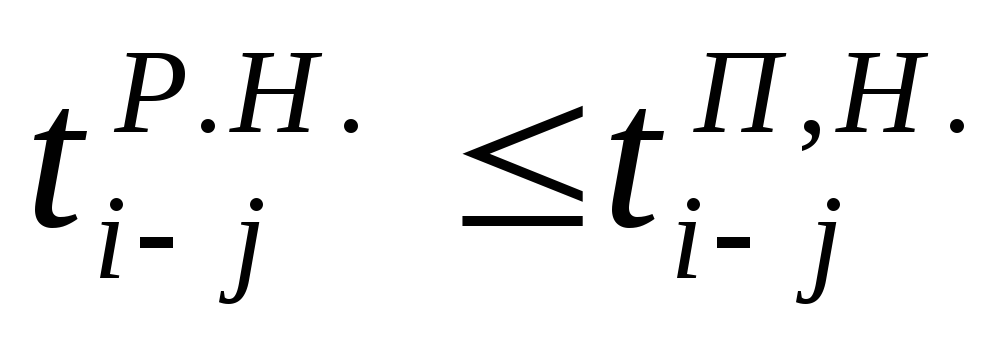

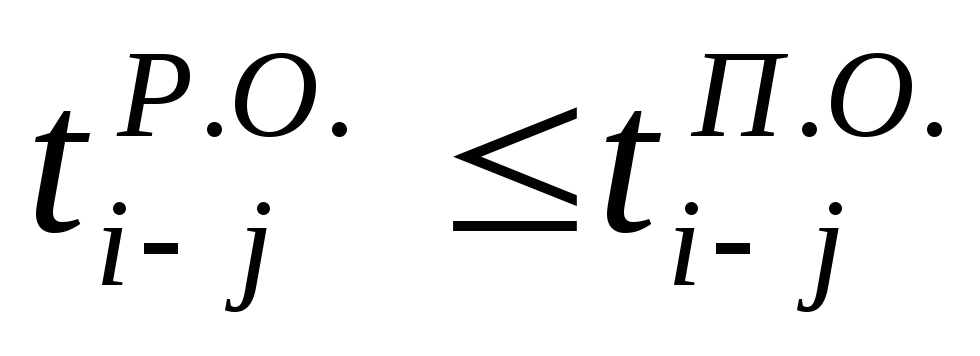

Для контроля правильности расчета параметров сети в таблице необходимо выполнение условий: ;;.

Таблица 1 - Пример расчета параметров сетевого графика

Код работы

Продолжительность работы

Раннее начало работы

Раннее окончание работы

Позднее начало работы

Позднее окончан

ие работы

Общий резерв времени работы

Частный резерв времени работы

Критическая работа

К

1

2

3

4

5

6

7

8

9

0-1

2

0

2

4

6

4

0

-

0-2

6

0

6

0

6

0

0

К

0-5

4

0

4

10

14

10

10

-

1-2

0

2

2

6

6

4

4

-

1-3

3

2

5

13

16

11

0

-

2-4

5

6

11

9

14

3

0

-

2-5

8

6

14

6

14

0

0

К

3-6

2

5

7

16

18

11

11

-

4-5

0

11

11

14

14

3

3

-

5-6

4

14

18

14

18

0

0

К

6

18

Tкр=18

Рисунок 10- Пример построения сетевого графика
