3.3.8 Временные дороги

При транспортировке, на дорогах должны соблюдаться нормируемые минимальные расстояния ширина проезжей части при двухстороннем движении 6-8м; при одностороннем 3,5-5м; на поворотах в местах разгрузки 6м; радиус закругления на поворотах 18-12м; между дорогой и складской площадкой 0,5-1,0м; между доррогой и забором 1,5м; между пожарным гидрантом 1,5-5м; между дорогой и бровкой траншей 0,5-2м в зависимости от вида грунта и глубины траншеи. На выезде устанавливают указатели со схемой движения и ограничение скорости.

Если условия площадки не позволяют обеспечить кольцевой объезд, то ограничиваются дорогой с одной стороны здания с одним выездом и въездом, но при этом должны быть предусмотрены разгрузочные площадки или вся дорога должна быть рассчитана на двухстороннее движение транспорта. Участок дорги, на котором будут находиться машины во время разгрузки, должны быть в зоне действия монтажного крана. Дороги должны быть размещены на площадке таким образом, чтобы грузопотоки не пересекались с движением рабочих.

4 Экономическая часть

4.1 Локальная смета на общестроительные работы составляется по типовой форме.

Локальная смета приведена в приложенииБ

Экономическая часть проекта характеризует определения сметной стоимости проекта сос у сметному расчету учтены вобъектной смете.

К сметной документации прилагается пояснительная записка, в которой приводят:

-ссылку на территориальный район;

-указание, в ценах какого года составляется смета;

-перечень каталогов ТЕР;

-размер накладных расходов;

-порядок определения сметной стоимости строительно-монтажных работ;

-порядок определения средств по главам сводного сметного расчёта;

-расчёты экономической эффективности; технико –экономические показатели по проекту;

Определение сметной стоимости объекта:

В общей системе экономических расчётов сметная стоимость выполняет ряд функций:

-служит основным показателем экономической эффективности принятого проектного решения:

-смета представляет собой основу для планирования капитальных вложений;

-сметная документация является основой для расчётов между подрядчиком и заказчиком за выполненные работы;

-служит базой для планир ания заданий по снижению себестоимости, а также для определения эффективности мероприятий по внедрению новой техники.

Составление локальных смет.

Локальная смета №1 на общестроительные работы. Сметная стоимость состоит из прямых затрат, накладных расходов и сметной прибыли и определяется по формуле:

С =ПЗ+НР+СП (32 )

где С - сметная стоимость объекта;

ПЗ - прямые затраты, определяющиеся суммой стоимости всех видов работ, конструктивных элементов, арматуры и других видов затрат, внесённых в смету;

НР – накладные расходы, исчисляются в процентном отношении от ФОТ(фонд оплаты труда)

СП – сметная прибыль исчисляется в % от ФОТ(фонд оплаты труда).

Локальная смета 1 приложение Б

4.2 Объектная смета.

На основании локальных смет составляется объектная смета по форме, представленной в СНиП. В неё включаются итоговые данные локальных смет:

-стоимость СМР по объекту;

-стоимость санитарно-технических работ;

-стоимость электротехнических устройств;

-стоимость слаботочных устройств.

Так как стоимость монтажных работ, оборудования, мебели и инвентаря не определяется, то графы 5-7,9 не заполняются.

Объектная смета приведена в приложении В

4.3 Расчёт экономической эффективности

Экономическая эффективность определяется путём сравнения вариантов конструктивных, технологических или организационных решений.

Расчёт сравнительной экономической эффективности производится со СН-423-71 (инструкция по определению экономической эффективности капитальных вложений в строительстве). Расчёт экономической эффективности ведутся при составлении вариантов хозяйственных и технических решений, внедрение новой техники, выборе взаимозаменяемых строительных материалов, конструкций, машин и т.п.

Для повышения эффективности капитальных Вложений, снижения себестоимости строительно-монтажных работ, сокращение сроков строительства улучшения качества разрабатываются мероприятия, рекомендуемые для экономических сравнений и определения эффективности, принятых в проекте решений.

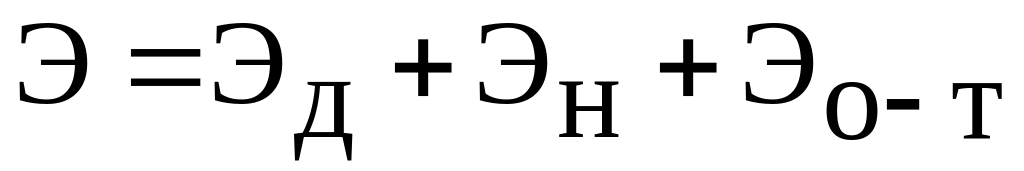

Общий экономический расчет производства определяется по формуле

(33)

где Эд – эффект от досрочного ввода в эксплуатацию основных производственных фондов;

Эн – эффект от сокращения условно-постоянных накладных расходов;

Эо-т – эффект от разработанных организационно-технических мероприятий.

Результаты расчета экономической эффективности от внедрения организационно- технических мероприятий приведены в таблицу.

Таблица 15– Экономическая эффективность сравниваемых вариантов

Показатели

Вариант 1

Вариант 2

Сметная стоимость, т. руб.

Трудоемкость работ, т. чел.-час.

Сметная себестоимость С1 варианта 1 берется по локальной смете №1 (прямые затраты с накладными расходами ), С2 находится аналогично по ТЕР.

Таблица 16 – Себестоимость и трудовые затраты при проведении организационно-технических мероприятий

Процессы

ТЕР

Ед.изм.

Вариант 1

Вариант 2

Стоимость, руб.

Затраты чел.-час.

Стоимость,руб.

Затраты чел.-час.

Кладка наружных стен из блоков под штукатурку

Е-08-03-002-1

Е15-99-0061

м2

75.717

5.45

Кладка наружных стену с утеплением и вентилируемымм фасадом

Е08-03-002-1

Е08-03-010-19

м2

Итого

75.717

5.45

Накладные расходы

0.857

Всего

76.574

5.45

Вывод: Сравнивая показатели стоимости и трудозатрат двух вариантов конструктивных решений возведения наружных стен, видим из данных таблицы, стоимостные показатели стен с утеплением под штукатурку ниже чем стены с вентилируемым фасадом, но трудозатраты выше показателей при производстве штукатурных работ. К производству принимается выполнение наружной стены с утеплением под штукатурку.

Годовые эксплуатационные расходы определяются по формуле

, (34)

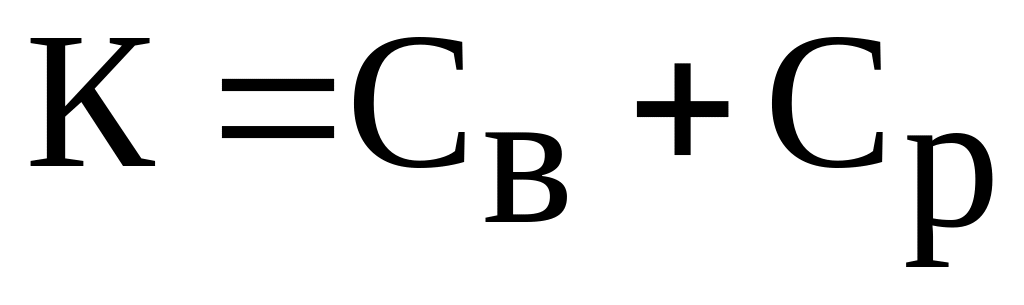

где Св - отчисления на восстановление по варианту, определяются по формуле

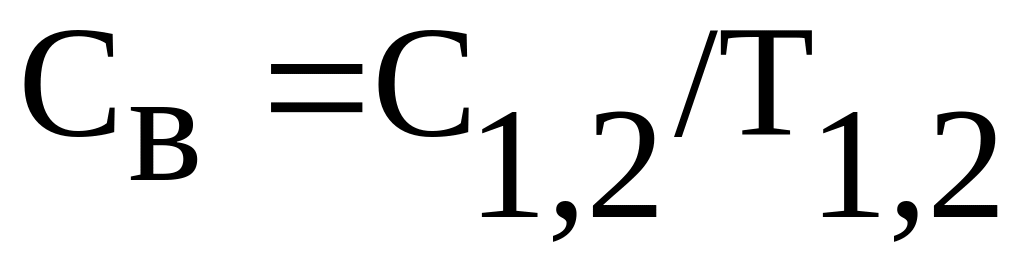

, (35)

Где Т1 – срок службы 1 варианта, 80 лет;

Т2 – срок службы 2 варианта, 80 лет.

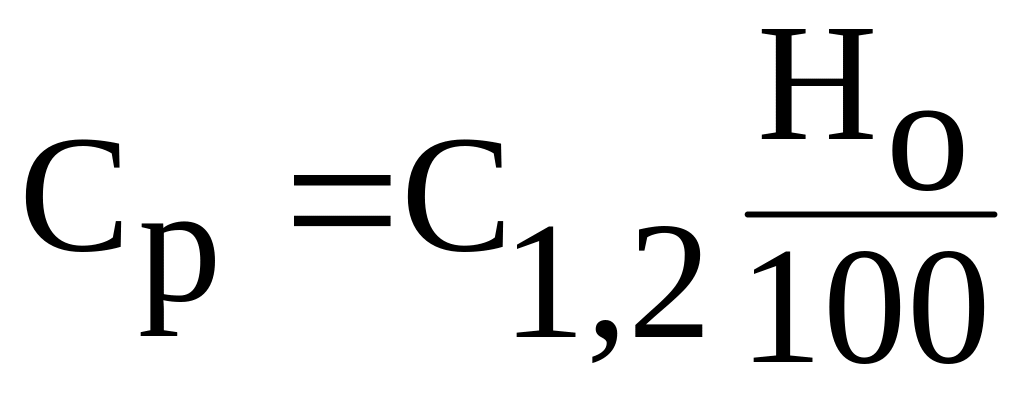

Отчисление на капитальный и текущий ремонт, Ср , определяется по формуле:

(36)

где Но – нормы отчислений на капитальный и текущий ремонт, 35,5%;

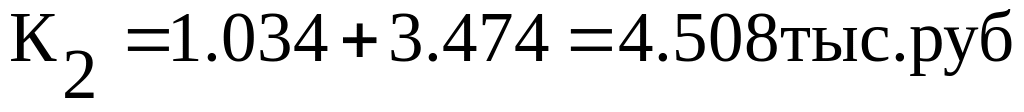

Для 1 варианта

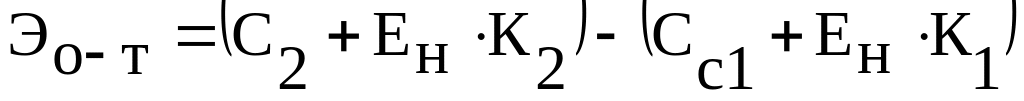

Экономический эффект от разработанных организационно-технических мероприятий определяется по формуле

(37)

где Ен – нормативный коэффициент эффективности, 0,12.

Принимаем конструкцию наружной стены из легких бетонных блоков с утеплением пенополистером под штукатурку как наииболееэкономичную.

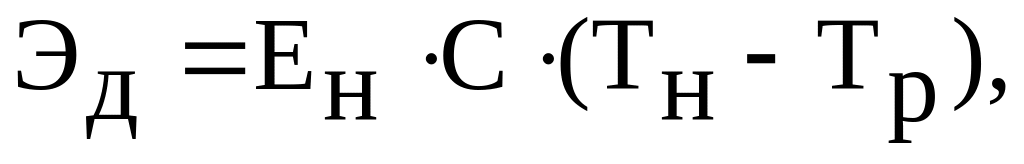

Экономический эффект от досрочного ввода в эксплуатацию определяется по формуле

(38)

где Ен - нормативный коэффициент, равный 0,12;

С - сметная стоимость объекта;

Тн - нормативная продолжительность строительства по расчету 14мес.;

Тр - проектная продолжительность строительства по календарному плану, 13.5мес.

Таблица 17 - Основные технико-экономические показатели проекта в ценах 2011года

Наименование

Единица измерения

Количество

Методика расчёта

Общая сметная стоимость в

Ценах 2001года

тыс. руб.

Принимается по сводному сметному расчёту

В т.ч. общестрои­тельные работы в ценах 2001г.

тыс. руб.

Принимаем по объект­ной смете

Стоимость 1м3 здания

тыс.руб.

То же

Сметная заработная плата

тыс.руб.

По объектной смете

Выработка на 1 чел/день по общестроительным рабо­там

руб.

Определяется отноше­нием стоимости обще­строительных работ к нормативной тру­доёмкости

Экономическая эф­фективность от дос­рочного ввода объ­екта в эксплуатацию

тыс.руб.

Эффект от разрабо­танных организаци­онно-технических ме­роприятий

тыс.руб.

Сокращение трудозатрат

чел.-дн.

5 Охрана труда и окружающей среды

5.1 Мероприятия по охране труда

Мероприятия по охране труда рабочих, организации строительной площадки, участков работ и рабочих мест должны обеспечивать безопасность труда рабочих на всех этапах строительства.

Опасные зоны должны быть обозначены знаками безопасности и надписями установленной формы, обеспечивающих безопасность рабочих.

К мероприятиям, обеспечивающим безопасные условия труда, относятся:

- инструктаж о безопасных методах и приемах выполнения производственного задания;

- осмотр рабочего места и проверка правильности размещения материалов;

- проверка исправности инструмента, наличие наружных защитных козырьков и ограждений в проемах.

Организационные и правовые мероприятия направлены на осуществление трудового законодательства на основе Конституции РФ, Кодекса законов о труде, правил, норм и инструкций по технике безопасности.

Мероприятия технического характера направлены на предохранение рабочих от разного рода производственных травм и несчастных случаев, на облегчение труда и устранение причин, вызывающих травматизм и вредные воздействия на организм человека.
