- •Передмова
- •1. Загальні положення
- •2. Зміст та обсяги розділів дипломного проекту
- •2.1. Структура дипломного проекту
- •2.2. Основні розділи проекту Вступ
- •Розділ 1. Геолого – екологічна характеристика об’єкту проектування
- •Розділ 2. Технологічна частина
- •2.1. Визначення меж відкритих гірничих робіт
- •2.2. Виробнича потужність кар’єра
- •2.3. Система розробки
- •2.3.1. Вибір доцільної системи розробки
- •2.3.2. Вибір технології ведення гірничих робіт та обладнання
- •2.4. Водовідлив
- •2.5. Підготовка гірських порід до виймання
- •2.5.1 Первинні буровибухові роботи
- •1. Вибір методу та способу ведення вибухових робіт
- •2. Вибір типу вибухової речовини
- •3. Встановлення діаметру підривних свердловин
- •4. Вибір способу буріння вибухових свердловин та бурового обладнання
- •5. Вибір способу буріння вибухових свердловин та бурового обладнання
- •6. Розрахунок параметрів буро вибухових робіт
- •7. Визначення необхідної кількості бурових верстатів
- •2.7. Транспорт на експлуатації
- •2.7.1. Вибір виду кар'єрного транспорту та обґрунтування типу обладнання
- •2.7.2. Визначення необхідної кількості транспортного обладнання Розрахунок залізничного транспорту
- •Розрахунок автомобільного транспорту
- •2.8. Відвалоутворення
- •2.8.1. Вибір способу відвалоутворення та механізації відвальних робіт
- •2.8.2. Розрахунок параметрів відвалоутворення
- •3. Площа відвалу
- •2.9. Рекультиваційні роботи
- •2.9.1. Обгрунтування вибору напрямку рекультивації
- •2.9.2. Визначення послідовності проведення робіт з гірничотехнічної рекультивації
- •2.9.3. Розрахунок обсягів рекультиваційних робіт
- •2.9.4. Розрахунок потужності та кількості гірничого обладнання для зняття чорнозему
- •2.10. Аналіз впливу відкритих гірничих робіт на довкілля
- •2.10.1. Розрахунок обсягів викидів забруднюючих речовин в атмосферу при роботі основного обладнання кар'єра
- •1. Бурові роботи
- •2. Екскаваторні роботи
- •3. Кар’єрний транспорт
- •Бульдозери
- •Автотранспорт
- •2.10.2. Вплив обсягів вскришних робіт і якості руди на кількість пилогазовиділення
- •1. Вплив обсягів вскришних робіт якості руди на пилогазовиділення з кар'єру
- •Розділ 3. Спеціальна частина
- •Приблизна тематика спеціальної частини
- •Розділ 4. Техніко-економічна ефективність природоохоронних рішень
- •Розділ 5. Техніка безпеки, промислова санітарія, охорона праці і навколишнього середовища
- •1.2. Графічна частина
- •Приблизний зміст графічної частини
- •3. Оформлення дипломного проекту
- •3.1. Вимоги до оформлення пояснювальної записки
- •3.1.1. Структура пояснювальної записки
- •3.1.2. Формули і математичні рівняння
- •3.1.3. Ілюстрації, графіки
- •3.1.4. Таблиці
- •3.1.5. Додатки
- •3.1.6. Перелік посилань
- •3.2. Вимоги до оформлення графічної частини проекту
- •Рекомендована література
2.4. Водовідлив
Задачею водовідливу є відкачка води, що потрапила у кар’єр, визначення найменш потрібної ємкості водозбірника.
У відповідності ЕПБ, місткість водозбірника повинна бути для відкритого водовідливу не менш трьохгодинного нормального водопритоку:

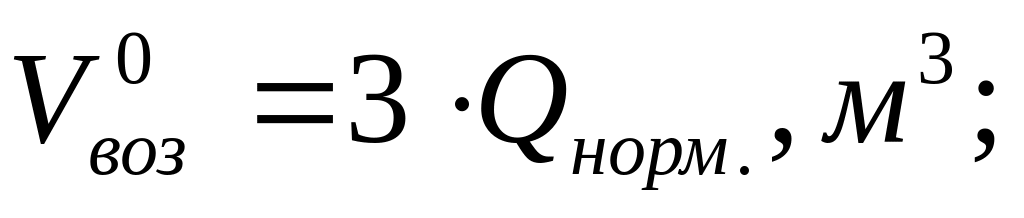

(2.14)
де
-

місткість водозбірника при відкритому
водовідливі, м3;
=
300..350
-
нормальний годинний водопритік.
Продуктивність насосної станції
(2.15)
де
Qmax
–
найбільший годинний водопритік,
;
24 – кількість годин на добу;
20 – час, за який повинен бути відкачаний найбільший добовий
водопритік, годин;
Крез.= 1,2..1,25 – коефіцієнт резерву.
Потреба тиску:

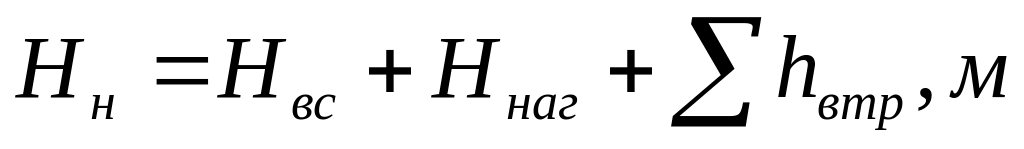

(2.16)
де Нвс = 2..3 м – висота всмоктування;
Ннаг = Нк ,м – висота нагнітання.
-

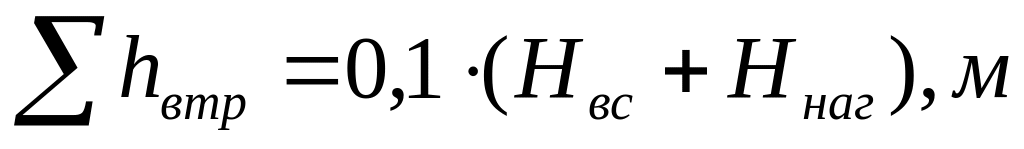

втрати тиску через лінійні та місцеві
опори трубопроводу, м
(2.17)
Таблиця 2.4. Технічна характеристика відцентрових насосів
Типорозмір відцентрового насосу |
Кількість ступенів насосу |
Оптимальна подача, |
Робоча частина характеристики, |
ЦНСК 500-160..180 |
2..10 |
500 |
380..640 |
ЦНС 300-120..600 |
2..10 |
300 |
220..380 |
ЦНС 300-650..1040 |
5..8 |
300 |
220..380 |
ЦНС 180-500..900 |
5..9 |
180 |
130..220 |
ЦНС 105-98..490 |
2..10 |
105 |
80..130 |
ЦНС 60-66..350 |
2..10 |
60 |
50..80 |
ЦНС 180-85..425 |
2..10 |
180 |
130..220 |
ЦНС 60-50..250 |
2..10 |
60 |
50..80 |
ЦНС 38-44..220 |
2..10 |
38 |
28..50 |
З потрібної продуктивності насосної станції та необхідного тиску, з таблиці 2.4 обирається типорозмір відцентрового насосу.
Кількість насосів повинна бути такою, щоб можна було нормально експлуатувати насосну станцію, тобто повинні бути передбачені насоси і для ремонту і для резерву (один - у роботі, другий - у ремонті, третій - у резерві).

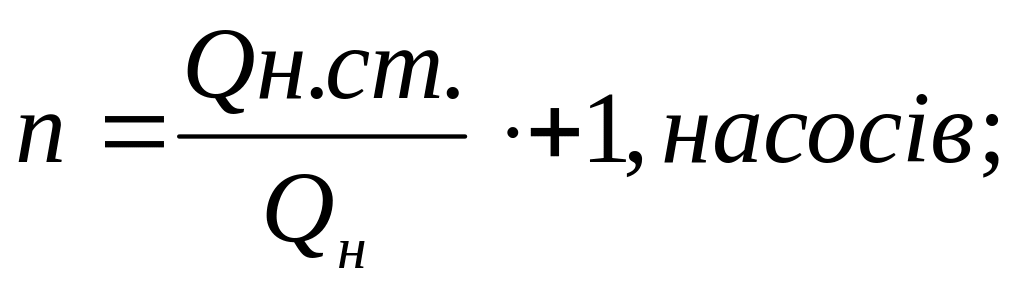

(2.18)
де Qн.ст. - продуктивність насосної станції, ;
Qн-
продуктивність вибраного насоса, ;
- один насос, приймається додатково на випадок необхідності ремонту.
2.5. Підготовка гірських порід до виймання
2.5.1 Первинні буровибухові роботи
1. Вибір методу та способу ведення вибухових робіт
Вибір методу вибухових робіт виконується з урахуванням призначення корисних копалин, що видобуваються, фізико-механічних властивостей гірничих порід, характеру залягання. Для ведення вибухових робіт проектом приймається метод свердловинних зарядів.
Вибір способу ведення вибухових робіт виконується з урахуванням безпечного ведення гірничих робіт, їх технологічних особливостей та інших факторів.
Способи підривання зарядів характеризуються двома ознаками:
а) засобами ініціювання вибухових зарядів;
б) послідовністю ініціювання окремих зарядів.
В залежності від засобів ініціювання зарядів розрізняють наступні способи підривання: вогневий, електровогневий, електричний, за допомогою детонуючого шнура.
В залежності від часу ініціювання розрізняють наступні способи підривання: миттєвий, короткосповільнений, сповільнений.
