    1. Обратная засыпка пазух и подсыпка под полы

Для определения объема грунта, необходимого для обратной засыпки, находим площадь поперечного сечения пазух.

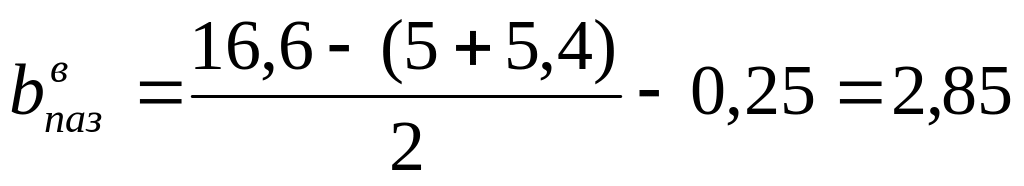

Ширина пазухи по низу (м).

Ширина пазухи по верху (м).

Периметр (м).

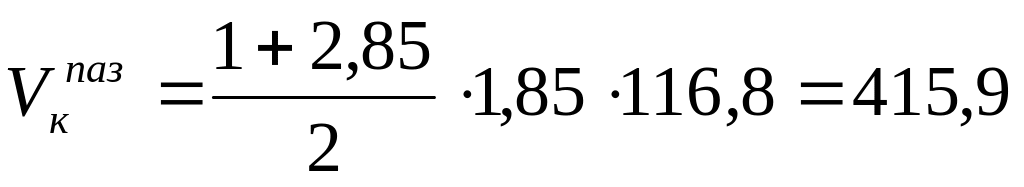

Тогда объем пазухи 3).

Общий объем обратной засыпки пазух

3).

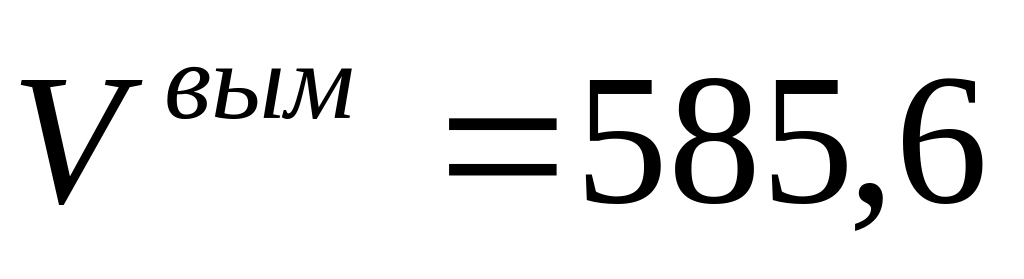

Если учесть остаточное разрыхление грунта По.р, то для обратной засыпки его потребуется меньше. Весь этот грунт экскаватор будет разрабатывать навымет:

3). Тогда объем грунта, подлежащего вывозу на транспорте:

3).

Находим общий объем разработки грунта: 3).

В этом объеме находятся глинистые грунты, расположенные ниже уровня мокрых грунтов. В мокром виде они налипают на ковш экскаватора и инструмент, что необходимо учесть при нормировании работ. В нашем случае процент липких грунтов Л=2,7%.

Грунт, объемом 3), с учетом показателя первоначального разрыхления отсыпается в кавальеры: 3)

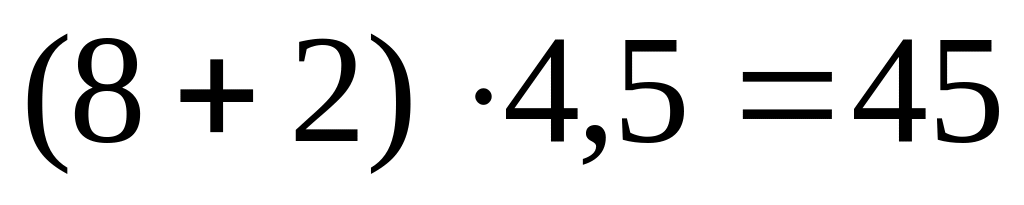

При этом длина кавальеров Lкав = 60+60=120(м).

Один п.м. кавальера может содержать 761,3/120=6,3(м3) грунта.

Так как крутизна откосов кавальера 1:1, то его высота м.

Грунт из кавальеров в пазухи будем засыпать бульдозером с перемещением грунта до 8м.

Для уплотнения грунта в пазухах применяем (по ЕНиР §Е2-1-59) электротрамбовку ИЭ-4502 с башмаком 350×450мм и глубиной уплотнения 0,3м.

Площадь трамбования 2).

Объем грунта, необходимый для обратной засыпки пазух в траншеях в подвале и для подсыпки под полы будет равен объему грунта, вынутого из траншей . Его трамбование входит в состав работ по обратной засыпке.

2.7. Работы по устройству фундаментов

2.7.1. Песчаная подсыпка под фундаменты слоем 0,1м 2).

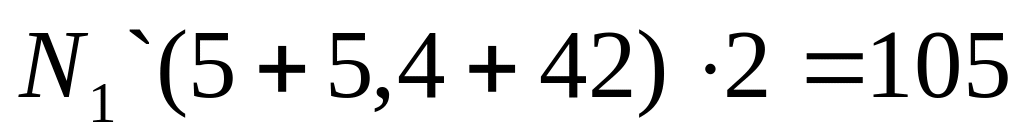

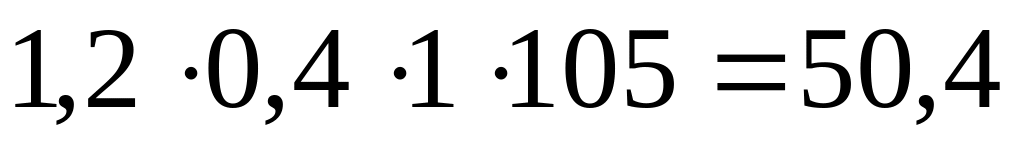

2.7.2. Монтаж фундаментных блоков весом (т). При их ширине в 1м по наружным стенам будет элементов. Их объем 3). Монтаж фундаментных блоков весом (т). При их ширине в 1м по средней стене будет 105 элементов. Их объем 3).

Всего потребуется элементов. Их объем 3).

2.7.3. Монтаж бетонных стеновых блоков. Объем стен высотой (м). 3). Объем одного блока весом 1,5т принимаем 0,5м3. Тогда количество элементов будет248.3/0,5=497 элемента.

2.7.4. Бетонная подготовка слоем 10см под гидроизоляцию пола подвала.

3).

2)

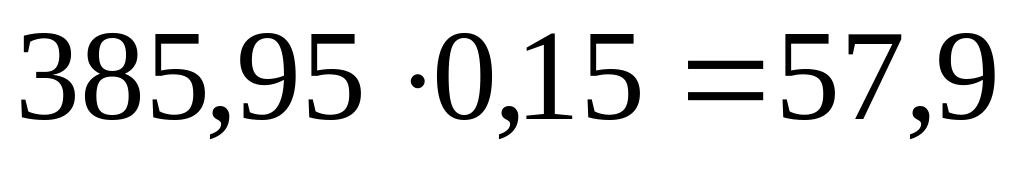

2.7.5. Пригрузочный бетон слоем 15см, укладываемый по гидроизоляции

= 3).

2.7.6. Оклеечная горизонтальная гидроизоляция подвала в 2 слоя бризола, м2

2).

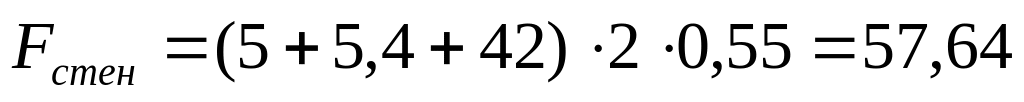

2.7.7. То же, гидроизоляция стен 2).

2.7.8. Оклеечная горизонтальная гидроизоляция стен подвала на отметке –1,35 в два слоя рубероида 2).

2.7.9. Монтаж плит перекрытия шириной 1,5м над подвалом

элементов

Объем плит высотой 22см будет равен: 3).

2.8. Работы по инженерному обеспечению

Для закрепления разбивочных осей необходимо установить 8 створных знаков и 2 высотных репера, огородить их и сделать обноску с последующей их разборкой.

Длина ограждения (п.м.).

Длина обноски (п.м.).

Количество столбов и ям под них в грунте 1-й группы (шт.).

Обноску сооружаем по всему периметру здания для контроля глубины копания котлована, переноса осей стен на основание и разметки положения элементов фундаментов по осям. Верхнюю кромку доски обноски делаем строго горизонтальной и параллельной осям здания. Вычисляем ее отметку: hобн=-0,05 Доску прикрепляем с внешней стороны к столбам, установленным через 2м. Ямы под столбы бурим машиной (по ЕНиР §Е2-1-27) на глубину 1м.

Глубину копания котлована контролируем с помощью ходовой визирки. Ее длина

(м)

lвиз=hобн-hк=-0,84-(-3,65)=2,81(м).

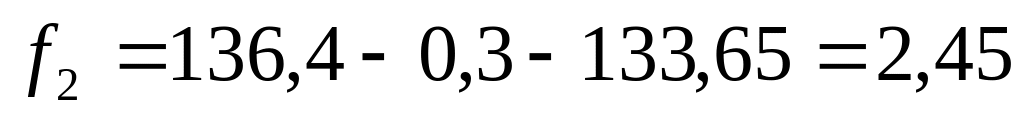

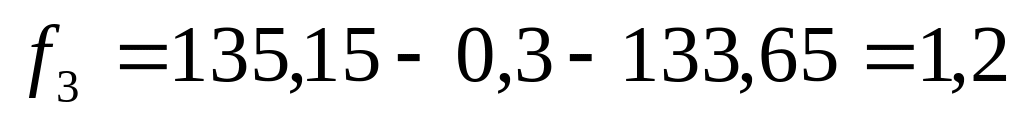

Для разбивки контуров котлована находим положение точек 1, 2, 3, и 4, определив расстояния n от них до осей здания и глубины котлована по его углам с учетом срезки растительного грунта слоем 0,3 м.

; ;

; .

Тогда , т.е.

По наибольшему значению n определяем положение обноски. Расстояние q от осей здания котлована до обноски

Расстояние от оси стены до оси кавальера

Превышение начал спусков в котлован над отметкой его дна (м), а длина этого спуска ; (м),

Для выполнения геодезических работ привлекаем рабочих 2-го разряда, в частности, для разбивки нагорной канавы, срезки и складирования растительного грунта, для разбивки контура котлована, спусков в него и зумпфа, также для разбивки и нивелирования обноски, визирования дна котлована и т.п. Общая продолжительность работы каждого из них составит 80 чел.-ч.

3. Исследование технологической взаимосвязи машин для комплексной механизации работ и экономическое обоснование вариантов.
