- •Минобрнауки россии
- •«Вологодский государственный технический университет»
- •Курсовой проект
- •Содержание.
- •1. Характеристика здания
- •2. Расчет объемов работ
- •3. Выбор метода производства монтажных работ.
- •4. Выбор монтажных приспособлений.
- •5. Определение трудоемкости и продолжительности монтажных работ.
- •6. Определение состава бригады.
- •1. Состав бригады при монтаже колонн
- •2. Монтаж элементов покрытия и выгрузка подкрановых балок
- •4. Монтаж стеновых ограждений
- •7. Выбор монтажного крана
- •Принцип подбора крана при монтаже колонн – графоаналитический способ. На основе технологических параметров (Qкр, Hкр, Нгаб) выбираем автомобильный кран кс-55721 «Галичанин»
- •Сводная ведомость машин и оборудования.
- •8. Календарный график производства работ
- •9. Указания по производству работ
- •10. Указания по технике безопасности.
- •Организация производственных территорий, участков работ и рабочих мест
- •Обеспечение пожаробезопасности
- •Обеспечение электробезопасности
- •Требования безопасности при работе автотранспорта
- •Транспортные и погрузочно-разгрузочные работы
- •Требования безопасности при ручной сварке

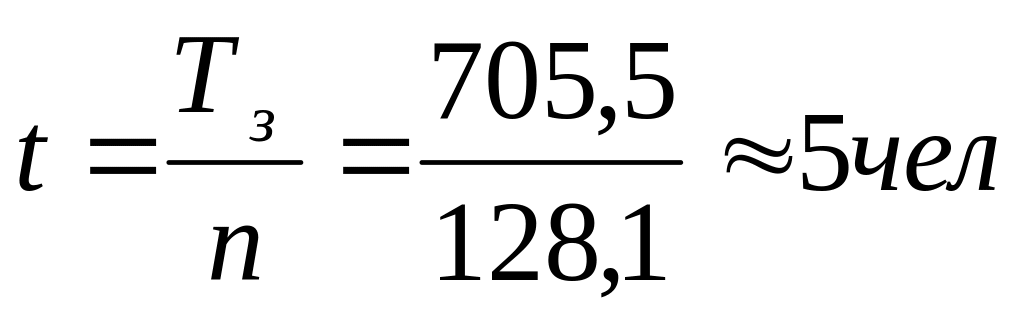

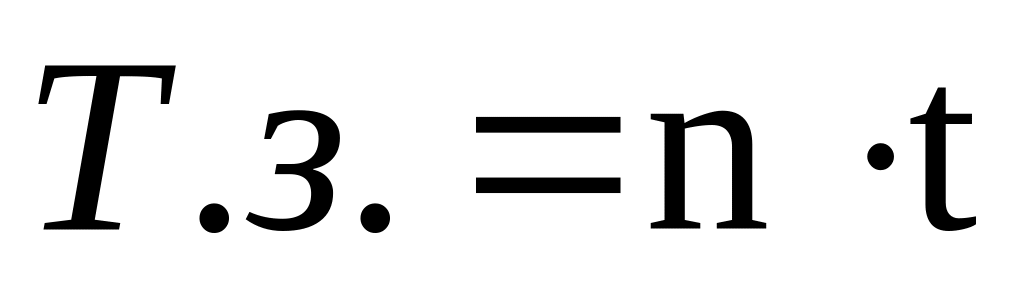

- •11. Указания по осуществлению контроля и оценки качества монтажных работ
6. Определение состава бригады.
Состав бригады подобран в табличной форме. Данные для расчета берутся из Таблицы 4. Важным критерием при выборе бригады является продолжительность работы машиниста.
1. Состав бригады при монтаже колонн
Таблица 5- Распределение трудоемкости по разрядам
Профессия |
Разряд |
Ежедневное участие в работе |
Расчетный состав бригады |
Принятый состав бригады |
|
|||
Монтажник |
6 |
- |
- |
- |
|
|||
Монтажник |
5 |
21,16+96,8=117,96 |
117,96/128,01=0,92 |
1 |
|
|||
Монтажник |
4 |
21,16+96,8+11,57+35,6=165,13 |
165,13/128,01=1,29 |
1 |
|
|||
Монтажник |
3 |
42,33+193,6+11,57+35,6=283,1 |
283,1/128,01=2,21 |
2 |
|
|||
Монтажник |
2 |
3,37+7,89+8,82+21,16+96,8+ +1,03=139,07 |
139,07/128,01=1,09 |
1 |
|
|||
Машинист крана |
6 |
128,01 |
128,01/128,01=1 |
1 |
|
|||
|
Таблица 6-Средний разряд работы |
|||||||
|
Разряд |
Расчетное количество рабочих |
Произведение разряда на число рабочих |
|||||
|
5 4 3 2 |
0.92 1,29 2,21 1.09 |
4,6 5,16 6,63 2,18 |
|||||
|
Итого: |
5,51 |
18,57 |
|||||
Таблица 7-Средний разряд рабочих |
||
Разряд |
Принятое количество рабочих |
Произведение разряда на число рабочих |
5 4 3 2 |
1 2 1 1 |
5 8 3 2 |
Итого: |
5 |
18 |

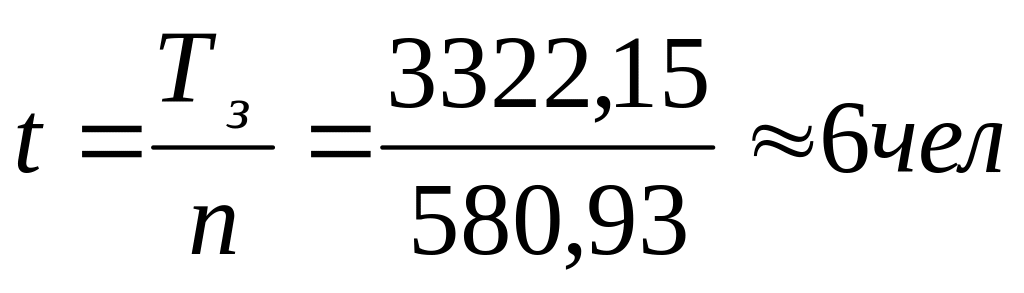

2. Монтаж элементов покрытия и выгрузка подкрановых балок
Таблица 11- Распределение трудоемкости по разрядам
Профессия |
Разряд |
Ежедневное участие в работе |
Расчетный состав бригады |
Принятый состав бригады |
|
|||
Монтажник |
6 |
184,8+125,4+69,12+49,68=429 |
429/580,93=0,74 |
1 |
|
|||
Монтажник |
5 |
184,8+125,4+63+164,22+14,45= =551,87 |
551,87/580,93=0,95 |
1 |
|
|||
Монтажник |
4 |
369,6+125,4+138,24+100,44+ +14,45+15,76+142,56+13,13+ +49,6=969,18 |
969,18/580,93=1.67 |
1 |
|
|||
Монтажник |
3 |
184,8+125,4+69,12+49,68+14,45++285,12+49,6=778,17 |
778,17/580,93=1,34 |
1 |
|
|||
Монтажник |
2 |
11+25,08+184,8+5,04+63,18+ +142,56+3,69+28,1+5,08=468,53 |
468,53/580,93=0,81 |
1 |
|
|||
Машинист крана |
6 |
575,43+5,5=580,93 |
580,93/580,93=1 |
1 |
|
|||
|
Таблица 12-Средний разряд работы |
|||||||
|
Разряд |
Расчетное количество рабочих |
Произведение разряда на число рабочих |
|||||
|
6 5 4 3 2 |
0,74 0,95 1,67 1.34 0,81 |
4,44 4,75 6,68 4,02 1,62 |
|||||
|
Итого: |
5,51 |
21,51 |
|||||
Таблица 13-Средний разряд рабочих |
||
Разряд |
Принятое количество рабочих |
Произведение разряда на число рабочих |
6 5 4 3 2 |
1 1 1 1 2 |
6 5 4 3 4 |
Итого: |
5 |
22 |
