- •Содержание
- •2 Подсчет объемов работ ………………………………………………..……...9
- •1.Привязка здания к условиям площадки для застройки.
- •2. Подсчет объемов работ.
- •Устройство нагорной канавы.
- •Срезка растительного грунта и его перемещение.
- •Объем выемок для спусков в котлован.
- •2.5Работы по водопонижению
- •2.6. Обратная засыпка пазух и подсыпка под полы
- •2.7. Работы по устройству фундаментов
- •2.8. Работы по инженерному обеспечению.
- •Исследование технологической взаимосвязи машин для комплексной механизации работ и экономическое обоснование вариантов.
- •3.1Разработка грунта.
- •3.2 Устройство фундаментов
- •4. Организация земляных работ.
- •4.1 Определение затрат труда и заработанной платы.
- •4.2. Календарный план производства работ.
- •4.3. Контроль качества работ.
- •4.4 Мероприятия по экологии и охране труда.
- •Список использованной литературы
2.5Работы по водопонижению
Грунтовые воды располагаются в песчаном грунте, они хорошо пропускают воду (коэффициент фильтрации от 2 до 1м/сут) и не удерживают крутые откосы. Поэтому применяем искусственное водопонижение с помощью дренажных устройств или иглофильтров. Исходя из геологических условий и размеров котлована, подбираем шаг иглофильтров и длины всасывающих коллекторов для кольцевых установок.
Так как размеры котлована 13,5 на 68,5 метров и расстояние между иглофильтрами не должно превышать 0,75 м (т.к. Кф менее 3 м/сут) выбираем иглофильтр ЛИУ-3, в количестве 109 штук. С добавкой 25% резервных иглофильтров требуется 5шт дополнительных ЛИУ-3
Зумпф площадью 2×2 м отрываю за пределами котлована глубже его дна на 1 м. Его глубина 4,5 м.
Объем зумпфа: Vзумп=2(m*Hк+m+2)*(Hк+1)(m+1)=2(1,3*1,7+1,3+2)*(1,7+1)*(1,3+1)=69,4 (м³)
Объем работы по откачке воды, чел.-ч, определяется по календарному плану работ за Т= дней
W=32*T=32*48 = 1536 чел.-ч.
2.6. Обратная засыпка пазух и подсыпка под полы
Чтобы подсчитать объем обратной засыпки нужно определить площадь поперечного сечения пазух.
Расстояние от основания откоса котлована до наружной стены подвала:
внпаз= (Вн –(х+у))/2-0,25= (13,5-(5,2+5,8))/2-0,25=1(м)
Расстояние от основания откоса котлована до внутренней стены подвала:
ввпаз= внпаз +m·Нк=1+1,3·1,7=3,21 (м)
Объем грунта в пазухах котлована:
Рпаз=(x+y+z+1.5*4)2=(5,2+5,8+66+1,5*4)2=166 (м)
Vкпаз=
(
1+3,21)/2)*1,7*166=594 (м³)
Общий объем обратной засыпки пазух:
Vпаз=Vкпаз+Vсп +Vзумп=594+144,4+69,4=762,8 (м3)
Объем грунта на вымет:

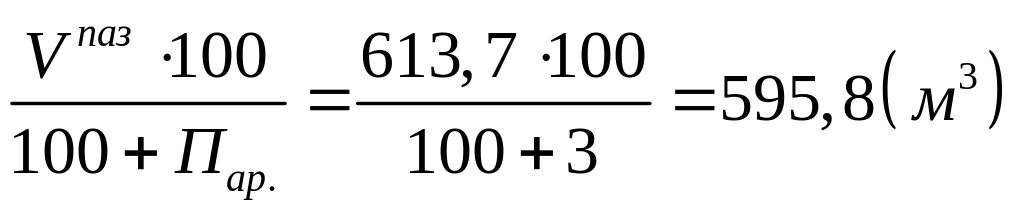

Vвым=
(762,8*100)/(100+5)=726,5 (м3)
Объем грунта подлежащий вывозу на транспорте:
Vтранс=Vк+Vсп + Vзумп -Vвым =1728+144,4+69,4-726,5=1214,3 (м3)
Общий объем разработки грунта:
V=Vвым+Vтранс=726,5+1214,3=1940,8 (м3)
Грунт необходимо складировать по обеим сторонам котлована в кавальеры длиной Lкав=160 (м)
Объем кавальера с учетом показателя первоначального разрыхления:
Vкав=Vвым·
726,5*((100+15)/100)=835,5
(м3)
Площадь поперечного сечения кавальера:
Fкав=
836,5/
160=5,2
(м3)
- т.е на
одном погонном метре разместится 5,2м3
грунта.
Высота кавальеров при крутизне его откосов 1:1 (m=1)
hкав=
=√5,2=2,3м
Ширина основания кавальера равна 4,6м (2hкав).
Площадь трамбования:
Для уплотнения грунта в пазухах можно применить электротрамбовку ИЭ-4502 с башмаком 350×450 (в нашем случае нужно уплотнить грунт глубиной 0,4м - в два прохода).
fтромб.=
726,5/0,4=1816,3(м²)
Объем грунта для оратной засыпки пазух в подвале и для подсыпки под полы равен объему траншей: Vt =87(м³)
2.7. Работы по устройству фундаментов
2.7.1.Песчанная подсыпка под фундаменты слоем 0,1 м
Фподс=(х+y+z)*2*(a1+2*0.1)+z(a2+2*0,1)=(5,2+5,8+66)*2*(1,2+2*0,1)+
+66(1,8+2*0,1)=347,6 (м²)
2.7.2.Монтаж фундаментных блоков весом 1,2*0,4*1*2,6=1,2т. При их ширине в 1 м по наружным стенам будет (5,2+5,8+66)*2=154 элемента. Их объем 1,2*0,4*1*154=73,9(м³). Монтаж фундаментных блоков весом 1,8*0,4*1*2,6=1,8т. При их ширине в 1м по средней стене будет 66 элементов.
Их объем 1,8*0,4*1*66=47,5(м³).
Всего 154+66=220 элементов. Их объем 73,9+47,5=121,4(м³).
2.7.3.Монтаж бетонных стеновых блоков.
Объем стен высотой 4,2-0,1-0,4-0,3=3,4(м)
Vстен=[(5,2+5,8+66)*2*0,5+66*0,6]*3,4=369(м³).
Объем одного блока весом 1,5 т принят 0,5 м³.
Количество элементов N3=396/0,5=738
2.7.4.Бетонная подготовка под гидроизоляцию слоем 0,1м
Fпола=[(x-0.55)+(y-0.55)*(z-0.5)]=[(5.2-0.55)+(5.8-0.55)*(66-0.5)]=648 м³.
Vподгот=Fпола*0.1=648*0.1=64.8 м³.
2.7.5.Пригрузочный бетон слоем 0,15 по гидроизоляции, м³.
Vпригр=Fпола*0,15=648*0,15=97,2 м³.
2.7.6.Оклеечная горизонтальная гидроизоляция стен подвала в 2 слоя бризола
Fгор.из.=(5,2+5,8+0,5)*(66+0,5)=765 м².
2.7.7.Оклеечная вертикальная гидроизоляция стен подвала в 2 слоя бризола
Fверт.из.=2,85(5,2+5,8+66+1)*2=445 м².
2.7.8.Оклеечная вертикальная гидроизоляция стен подвала на отметкет-1,56 в 2 слоя рубероида.
Fстен=(x+y+z)*2*0,55=(5,2+5,8+66)*2*0,55=85 м².
2.7.9.Монтаж плит перекрытия над подвалом площадью до 10 м² при их ширине 1,5 м и высоте 0,22м.
Количество элементов площадью до 10 м²
Эпл=(66/1,5)*2=88 элементов
Объем плит Vпл=[(5.2-0.3)+(5.8-0.3)]*0.22*66=151 м³.
