6.2. Технология отвалообразования при железнодорожном транспорте вскрыши
Характерная особенность отвалообразования при использовании железнодорожного транспорта – большой диапазон возможных средств механизации.

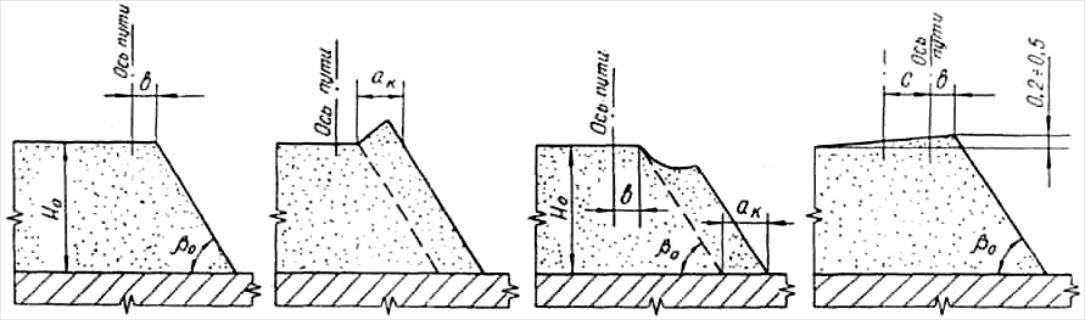

Плужное отвалообразование (рис. 6.2) находит применение на карьерах небольшой производительности с разбросанными отвальными участками (особенно при расположении их на косогорах). В качестве основного оборудования используют самоходные, реже прицепные отвальные плуги – машины с исполнительным органом в виде основного и вспомогательного лемехов, смонтированных на железнодорожной платформе. Подъем, опускание и поворот лемехов производят пневмоцилиндрами. Масса тяжелых плугов достигает 50–70 т, максимальный вылет главного крыла – 7,5 м, рабочая скорость 6–10 км/ч, средняя сменная производительность – 3,5–5 тыс. м3.
Р
а б в г
Рис.
6.2. Схема плужного отвалообразования
Наибольший шаг передвижки путей (м)
, (6.1)
где с – шаг передвижки путей, м; ак – вылет главного крыла отвального плуга, м; b – безопасное расстояние от оси пути до верхней бровки откоса уступа, м.
По правилам безопасности [15] расстояние от железнодорожного пути до бровки плужного отвала после каждой передвижки путей устанавливают в зависимости от устойчивости яруса отвала, оно составляет: не менее 1,6 м – при грузоподъемности думпкара до 60 т; и 1,8 м – при грузоподъемности думпкара более 60 т.
Обычно с = 1,5–2,5 м, реже 3–4 м. Передвижку пути ведут путепередвигателями цикличного действия. Высота уступов ограничена их устойчивостью и составляет 10–25 м.
Количество составов, разгружаемых на отвальном тупике за смену (ед.):
, (6.2)
где f = 0,85–0,95 – коэффициент неравномерности работы транспорта; ηп= 0,6–0,8 – коэффициент, учитывающий время на профилирование отвала; tp и to – соответственно, время разгрузки и обмена состава, ч.
Сменная приемная способность отвального тупика (м3):
Wс = Nc·nв·Vф, (6.3)
здесь nв – количество вагонов в составе; Vф – фактический объем породы в кузове вагона, м3.
Приемная емкость отвального тупика (м3)
, (6.4)
здесь ho – высота отдельного уступа, м; Lот – длина отвального тупика, м; Kро – коэффициент остаточного разрыхления пород в отвале [25].
Длина отвальных тупиков находится в пределах 500–2500 м.
Общее количество отвальных тупиков, (ед.):
, (6.5)
где Ав – годовой объем вскрыши, поступаемой на отвал, м3; tпт – продолжительность переукладкн пути на отвальном тупике, смен; nсм – количество рабочих смен отвального тупика за сутки; NP – число рабочих дней карьера за год.
Основные достоинства плужных отвалов: низкие стоимость отвального оборудования и себестоимость отвалообразования; недостатки: ограниченная высота отвалов, малая приемная способность, большой объем путепередвижных и ремонтно-путевых работ, трудность обеспечения нормального состояния пути на свежеотсыпанном отвале из-за его просадок и перекосов.
Наиболее широко распространено на карьерах экскаваторное отвалообразование. В качестве отвального оборудования применяют мехлопаты, драглайны, отвальные многоковшовые экскаваторы-абзетцеры. При использовании мехлопат отвальный уступ разделяют на два подуступа. Транспортные пути располагают на кровле верхнего подуступа, мехлопату – на кровле нижнего (рис. 6.3). Разгрузку породы из думпкаров ведут в бункер-приямок, создаваемый экскаватором. Длина его равна 16–20 м, а глубина – 1,0–2,0 м. Расстояние между верхней бровкой бункера и осью пути по правилам безопасности должно быть не менее 1,6 м.

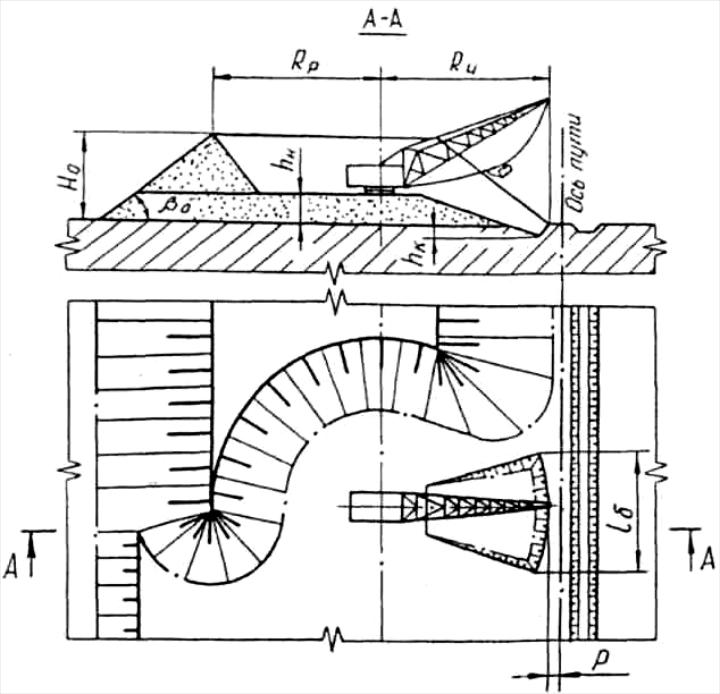

Рис.6.3. Схема
отвалообразования с использованием
мехлопаты
Экскаватор перемещает породу из приемного бункера вперед по ходу в нижний подуступ, сбоку под откос отвала и сзади себя в верхний подуступ (рис. 6.3). Если складируемые породы устойчивы, то заполняют одновременно оба подуступа. Затем осуществляют перегон экскаватора, переукладку пути и начинают отсыпку новой заходки. В слабоустойчивых породах сначала укладывают породу в нижний подуступ при прямом ходе экскаватора. При обратном движении мехлопаты ведут заполнение верхнего подуступа. Такая схема позволяет избежать холостых перегонов и сводит к минимуму возможность оползневых явлений, так как экскаватор перемешается по уплотненному отвалу. Рациональная длина отвального тупика 1–2 км, иногда до 3,5 км. Высота нижнего подуступа зависит от устойчивости пород и составляет 15–60 м. Высота верхнего подуступа h1 не должна превышать максимальной высоты разгрузки:
h1 = h3 + h4, (6.6)
где h3=1,5 – превышение вновь отсыпаемого отвала над старым, м; h4 – высота отвального забоя,, м.
Обычно высота отвального забоя составляет половину максимальной высоты черпания экскаватора. Шаг переукладки пути (рис. 6.3) можно определить по формуле:
, (6.7)
здесь RP – максимальный радиус разгрузки экскаватора, м; Rч – максимальный радиус черпания экскаватора, м; lб – длина приемного бункера, м.
Количество составов, разгружаемых на отвальном тупике за смену, приемную емкость, приемную способность отвала и число тупиков (экскаваторов) рассчитывают по формулам (6.2)–(6.5) без коэффициента, учитывающего затраты временим на профилирование отвала.
Оптимальную модель отвального экскаватора выбирают, приравнивая его производительность (табл. 6.1) к приемной способности отвального тупика. Вместимость ковша экскаватора других моделей можно установить, решив совместно выражения (6.2), (6.3) и (4.14).
Планировку трассы на экскаваторных отвалах осуществляют бульдозерами. Переукладку путей ведут стреловыми кранами на рельсовом, реже на гусеничном ходу и тракторными путепереукладчиками-планировщиками. При использовании последних бульдозеры для планировочных работ не нужны.
Объем путепереукладочных и путеремонтных работ на отвалах может быть значительно снижен при использовании драглайнов (рис. 6.4). Применяемые схемы драглайнового отвалообразования различают по числу тупиков, обслуживаемых одним экскаватором, способам отсыпки отвальных ярусов и порядку их заполнения. Ширина отвальной заходки для экскаваторов ЭШ-10/70, ЭШ-13/50, ЭШ-15/90 может достигать 90–162 м. [37]. Недостатки драглайнового отвалообразования: меньшая производительность по сравнению с мехлопатами, затруднительность работы при тумане, снегопаде или сильном ветре.
Таблица 6.1. Сменная производительность отвальных экскаваторов, м3 (по Гипроруде)
Экскаватор |
Песчаные породы |
Суглинки |
Глинистые породы |
Полускальные породы |
Скальные породы |
||
нормальные |
вязкие |
нормальные |
вязкие |
||||
ЭКГ-4,6 |
3050 |
2750 |
2050 |
2350 |
1700 |
2300 |
1850 |
ЭКГ-5 |
3500 |
3050 |
2200 |
2500 |
1800 |
2450 |
2050 |
ЭКГ-6,3 |
4350 |
3850 |
2750 |
3200 |
2300 |
3100 |
2500 |
ЭКГ-8и |
4850 |
4350 |
3300 |
3600 |
2600 |
3550 |
2900 |
ЭКГ-12,5 |
6650 |
6000 |
4450 |
4900 |
3550 |
4750 |
3850 |
ЭКГ-20 |
9850 |
9300 |
6900 |
7400 |
4200 |
7200 |
4500 |
ЭШ-5/45 |
2050 |
1800 |
1450 |
1650 |
1250 |
– |
– |
ЭШ-10/70 |
3000 |
3000 |
2350 |
2750 |
2000 |
– |
– |
При размещении в отвалах мягких вскрышных пород используют также отвальные многоковшовые экскаваторы-абзетцеры с роторным или цепным заборным механизмом, консольным ленточным конвейером и планирующим устройством длиной 10–12 м. Благодаря возможности поворота отвальной консоли на 180–360° абзетцер может отсыпать отвалы в два яруса, общей высотой до 70–90 м.
Породу из думпкаров разгружают в приемную траншею длиной в 1–2 состава и глубиной 2–3 м, которую образует сам абзетцер. При отсыпке отвалов в два яруса экскаватор, приемную траншею и железнодорожные пути размещают на кровле нижнего подуступа. Двигаясь вдоль траншеи, абзетцер ведет выемку породы и укладывает ее попеременно в нижний и верхний ярусы отвала. По мере заполнения нижнего яруса его поверхность планируют, засыпают траншею, после чего путепередвигатель непрерывного действия перемещает приемные и подэкскаваторные пути в новое положение. Затем вновь создают траншею, и цикл повторяется.
Ш
Рис.6.4. Схема
отвалообразования с использованием
драглайна:
hк
– глубина приемного котлована; lб
– длина приемного котлована; hн
– высота первоначальной насыпи; р –
безопасное расстояние от оси
железнодорожного пути до верхней бровки
приемного котлована
Бульдозерное отвалообразование получает широкое распространение на отвалах высотой более 20 м при складировании мягких и полускальных хорошо разрыхленных пород. Его основные достоинства: невысокая стоимость (по сравнению с экскаваторами) отвального оборудования и малые эксплуатационные расходы, большой шаг переукладки путей, гибкая связь отвальных и транспортных работ. Недостатки: зависимость производительности бульдозеров от климатических условии и типа складируемых пород, повышенный износ ходовой части бульдозеров и большой расход жидкого топлива.
Отвальный уступ с общей высотой 30–50 м при этом способе отвалообразования разделяют на два подуступа (рис. 6.5). Высоту верхнего подуступа hв (м) выбирают с таким расчетом, чтобы вся разгружаемая порода была размещена ниже рельсового пути. Обычно hв =1,7–2,0 м. Длина отвального тупика составляет 1,2–1,5 км. Экономически целесообразная ширина отвальной заходки (шаг перемещения путей) – 30–60 м. Расчет показателей отвальных работ ведут по формулам (6.2)–(6.5).
а б
Рис.6.5. Схема
бульдозерного (а)
и скреперного (б)
отвалообразования при использовании
железнодорожного транспорта
Применяют несколько технологических схем (рис. 6.5). Наиболее эффективна комбинированная с двумя бульдозерами (схема а), один из которых, оснащенный универсальным отвалом, занят на перемещении породы из навала в промежуточное положение (на шаг до 4–7,5 м), а второй сдвигает ее под откос. Сменная производительность первого бульдозера достигает 6000 м3, второго – 1500–2800 м3. Нижний подуступ отсыпают при движении от въезда к концу тупика, верхний – в обратном направлении. Планировку трассы и перемещение путей осуществляют отвальными бульдозерами или тракторными путенереукладчиками-планировщиками. Широкое внедрение этого способа могут обеспечить мощные бульдозеры.
Интенсификации разгрузки составов большой вместимости и уменьшению объема путевых работ способствует также скреперное отвалообразование. В этом случае породу загружают в приемную яму, предварительно, планируют мощными бульдозерами, а затем укладывают в отвале большегрузными колесными скреперами при кольцевой схеме движения (схема б). Высота верхнего подуступа (глубина приемной ямы) составляет до 3 м. Ширина отвальной заходки может достигать 400–500 м. Отвальные работы ведут отдельными блокам» длиной 200–300 м. Наиболее эффективна двухблочная схема, когда в одном из блоков идет разгрузка составов, а в другом – скреперование [37]. Годовая приемная способность отвального тупика может достигать 4,5–8,0 млн. м3. Следовательно, на крупных карьерах с годовым объемом вскрыши 15–20 млн. м3 достаточно иметь 3–4 тупика, что будет способствовать резкому снижению трудоемкости работ. Скреперное отвалообразование эффективно для тех же условий, что и бульдозерное. Несомненному развитию этого способа будет способствовать создание скреперов с вместимостью ковшей 40–50 м3.
Для увеличения приемной емкости отвалов используют гидроотвалообразование. Разгружаемую из вагонов породу смывают с откоса струями воды из водовода с насадками, проложенного вдоль откоса (рис. 6.6), из гидромониторов, расположенных с боков разгрузочной площадки или из аккумулирующей емкости, сооружаемой на насыпи за разгрузочной площадкой [25]. Pacход воды на 1 м3 породы, укладываемой в отвал, составляет от 0,25 до 0,4 м3. Этот способ применяют при необходимости возведения отвалов из малоустойчивых пород: торф, рыхлые суглинки и супеси.
