4.11. Технологические схемы работы и производительность выемочно-погрузочных машин
Технология скреперных работ состоит в срезании последовательных слоев породы на горизонтальной или наклонной поверхности. Поэтому скреперными забоями являются площадка, откос или торец уступа (рис. 4.18, а, б). Выемка под уклон позволяет на 20–30 % уменьшить время загрузки. Длину наклонного забоя обычно принимают равной расстоянию, на котором происходит заполнение ковша. Угол наклона забоя не должен превышать 6–8° для песчано-глинистых и 10–12° для плотных пород. Забой-площадка характерен при разработке мерзлых пород, так как создает благоприятные условия для использования солнечной радиации, а также при малой мощности вскрыши, снятии плодородного слоя, подготовке поверхности карьерного поля. Отсыпку отвалов ведут горизонтальными или наклонными слоями толщиной от 0,2–0,3 м до 2–3 м.
П
а б
Рис.
4.18. Скреперный забой при выемке наклонными
(а)
и горизонтальными (б)
слоями
Бульдозеры, как и скреперы, ведут выемку горной массы горизонтальными или наклонными слоями с толщиной стружки 0,3–0,5 м. Плотные, трещиноватые, полускальные и мерзлые породы предварительно подготавливают к выемке механическим рыхлением. Перемещение горной массы бульдозерами ведут до штабеля или бункера, из которого она поступает в средства транспорта. На отвалах они разгружают породу под откос уступа или разравнивают ее по площадке. Рабочий цикл бульдозера включает: набор породы (создание призмы волочения), движение с грузом, холостой ход и вспомогательные операции (подъем и опускание отвала, переключение передач). Как правило, холостой ход выполняется задним ходом, без разворота машины. Объем перемещаемой породы (объем призмы волочения) (м3) можно определить по формуле

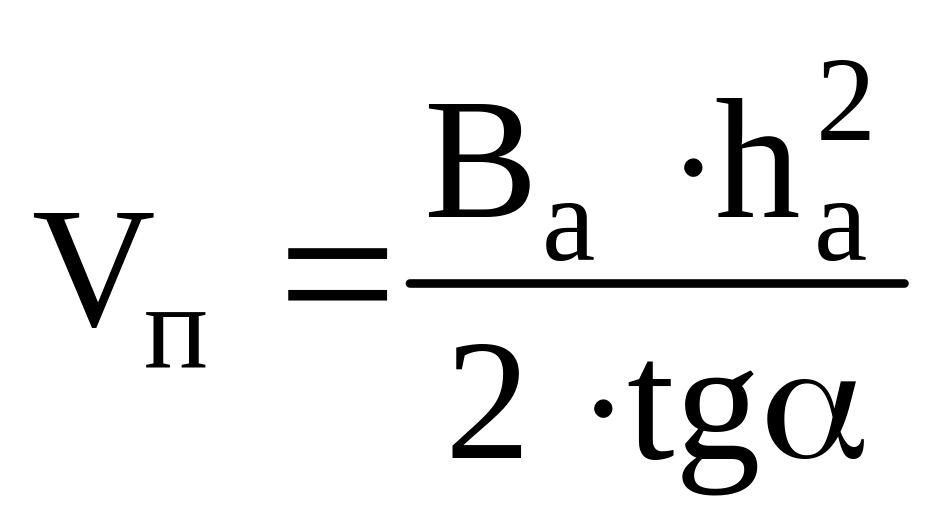

, (4.17)
где Вa, ha – ширина и высота отвала бульдозера, м; α = 35–60° – угол откоса породы в призме волочения, град.
Для вычисления производительности бульдозера на выемке и перемещении породы в расчетные формулы для машин цикличного действия (4.8) – (4.9) и (4.13) – (4.16) вместо вместимости ковша подставляют объем призмы волочения, а вместо коэффициента наполнения ковша – коэффициент изменения производительности бульдозера, учитывающий уклон и дальность перемещения породы (табл. 4.9). Коэффициент разрыхления породы перед отвалом составляет 1,2–1,4.
Средние скорости движения бульдозера при расчете продолжительности его цикла следует принимать по рекомендациям акад. В.В. Ржевского [29] или акад. Н.В. Мельникова [25]. С увеличением дальности транспортирования породы производительность бульдозера резко снижается, поэтому прибегают к разбивке участка перемещения на две-три части. В конце каждой части породу штабелируют в виде промежуточного вала, последовательно перемещаемого к месту разгрузки. Продолжительность цикле при этом возрастает, и производительность бульдозера также растет за счет уменьшения потерь и улучшения набора породы.
На планировочных работах часовая техническая производительность бульдозера (м2):

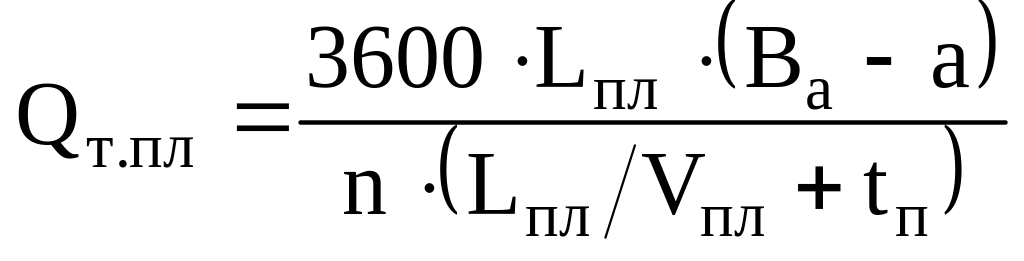

, (4.18)
где Lпл – длина планируемого участка, м; а = 0,3–0,5 – ширина перекрытия планируемой полосы, м; n – число проходов бульдозера по одной полосе; Vпл = 0,3–0,7 – средняя скорость движения бульдозера при планировке, м/с; tп = 8–12 – время, затрачиваемое на разворот машины при каждом проходе, с.
В отличие от мехлопат, у погрузчика нет напорного механизма. Поэтому технология выемки им горной массы состоит во внедрении ковша в забой (или развал) на уровне подошвы и наполнении его при подъеме стрелы с одновременным поворотом ковша в вертикальной плоскости. Напорные усилия создают ходовые механизмы погрузчика. После наполнения ковш слегка поднимают, и погрузчик отъезжает к месту разгрузки. При раздельной выемке уступ отрабатывают слоями.
Таблица 4.9. Коэффициент изменения производительности бульдозера (по Ю.В.Дейнего)
Расстояние перемещения породы, м |
Горизонтальный участок |
Наклонный участок |
||
уклон 10 % |
уклон 20 % |
подъем 10 % |
||
15 |
1 |
1,8 |
2,5 |
0,6 |
30 |
0,6 |
1,1 |
1,6 |
0,37 |
65 |
0,3 |
0,6 |
0,9 |
0,18 |
100 |
0,2 |
0,36 |
0,55 |
0,12 |
При раздельном способе выемки внедрение ковша осуществляют на уровне подошвы забоя при поступательном движении погрузчика (0,6–1,1м/с). Затем ковш поворачивается на полный угол запрокидывания без продвижения. Потом производят подъем ковша на 0,3–0,4м. и отъезд от забоя.
Этот способ применяют для выемки пород малой плотности из развала.
Совмещенный способ: опущенный ковш внедряют на уровне подошвы забоя на глубину (0,2–0,5) длины ковша, после чего одновременно осуществляют подъем стрелы и поворот ковша при непрерывном поступательном движении погрузчика. Этот способ используют при выемке мягких и мелко взорванных пород, обеспечивая высокую степень наполнения ковша и сокращение времени черпания. Он является самым экономичным.
При экскавационном способе выемки совмещают внедрение в породу на 0,3 длины ковша и его подъем за счет одновременного подъема стрелы и поступательного движения погрузчика.
Послойный способ представляет собой разновидность раздельного способа при тонких горизонтальных или наклонных слоях (похоже на работу скрепера или струга). Забой погрузчиков: торцовый, фронтальный или забой-площадка.
Максимальная ширина заходки на 0,4–0,6 м больше ширины ковша.
Высота забоя не превышает максимальной высоты выгрузки. В случае забоя-площадки, высота забоя равна толщине выемочного слоя.
Наиболее распространена высота уступа 8–15м. Различают низкие (до 2м), нормальные (2–5м.) и высокие (более 5 м) забои.
При загрузке автосамосвалов погрузчик совершает ряд маневров. Наиболее распространены схемы движения с разворотом на 30–45° (рис. 4.19, а), челноковая (схема б) и с двумя разворотами (схема в). Первая и третья схемы требуют широких заходок, вторая осуществима в узких.
П
а б в
Рис.
4.19. Схемы работы одноковшовых погрузчиков
Вследствие небольшой массы и стоимости погрузчиков, их высокой мобильности и универсальности эксплуатационные затраты могут быть существенно уменьшены по сравнению с одноковшовыми экскаваторами, особенно на карьерах с малой производственной мощностью и сложными забоями.
Основные недостатка, ограничивающие область их применения: относительно малое напорное усилие, недостаточное для разработки крупнокусковатых пород, небольшие рабочие параметры, ограничивающие высоту уступов.
