- •Практическая работа №3 "Анализ проекта"
- •2. Теоретические сведения
- •2.1 Создание настраиваемого поля
- •2.2 Заполнение настраиваемого поля
- •2.3 Параметрический анализ длительностей задач
- •2.4 Pert-анализ длительностей задач
- •2.5 Анализ критического пути
- •2.6 Анализ стоимости проекта
- •2.7 Анализ стоимости задач разного вида
- •2.8 Анализ стоимости ресурсов разного вида
- •2.9 Анализ сверхурочных затрат
- •2.10 Анализ рисков задач с предварительными длительностями
- •2.11 Анализ рисков задач со слишком короткой длительностью
- •2.12 Анализ рисков слишком длинных задач с большим количеством ресурсов
- •2.13 Анализ рисков задач с календарными ограничениями
- •3. Задания для самостоятельного выполнения
2.11 Анализ рисков задач со слишком короткой длительностью
Будем считать рискованными задачи длительностью два и менее дня.
Определим фильтр Короткая задача: Проект/Фильтр/Другие фильтры/Создать.
Заполнить поля в соответствии с – Ok.
Закрыть окно Другие фильтры.
Назначить созданный фильтр: Проект/Фильтр/Короткая задача. Результат – в таблице осталась задача Составление программной документации, которая является рискованной.
Удалить фильтр: Проект/Фильтр/Все задачи.
2.12 Анализ рисков слишком длинных задач с большим количеством ресурсов
Создадим числовое вычисляемое поле:
a. Сервис/Настройка/Поля.
b. В открывшемся окне настраиваемых полей выберем: тип – число, поле – задача.
c. Выбрать число2, кнопка Переименовать.
d. В окне переименования ввести КоличествоРесурсов – Ok.
e. Нажать кнопку Формула – откроется построитель формул.
f. Нажать кнопку Функция и из категории Текст выбрать Len(строка) – эта функция впишется в поле формулы.
g. Выделить надпись строка и нажать кнопку Поле.
h. Из категории Текст выбрать Названия ресурсов – формула примет вид Len([Названия ресурсов]).
i. Нажать Ok и закрыть окно настройки полей.
Перейти в представление Диаграмма Ганта и настроить его соответствующим образом для целей анализа.
j. Отобразить таблицу ввода – Вид/Таблица/Ввод.
k. Добавить в таблицу столбец КоличествоРесурсов: щелчок правой кнопкой мыши по столбцу Длительность; Имя поля – КоличествоРесурсов – Ok.
l. Окно/Разделить – в нижней части представления будет отображаться форма.
m. Щелчок правой кнопкой мыши по форме, из контекстного меню выбрать тип формы Ресурсы и последователи.
n. Теперь при выборе задачи в диаграмме Ганта форма показывает все ее ресурсы и всех ее последователей.
Отсортируем таблицу диаграммы Ганта
o. Проект/Сортировка/Сортировать по.
p. Сортировать по – Длительность (по убыванию), Затем по – Количество ресурсов
q. Снять флажок Сохранить структуру.
r. Кнопка Сортировать

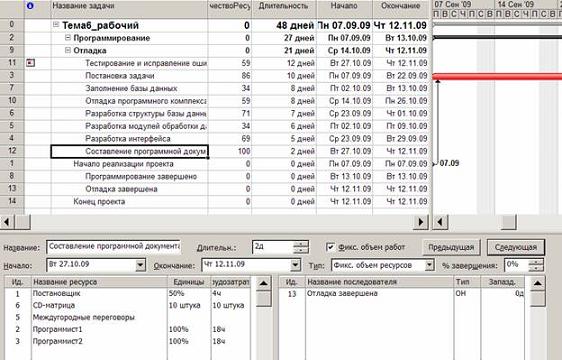

Анализируем таблицу и содержимое формы, изображенные на рис. 3.5. Вывод: наиболее рискованными являются задачи Тестирование и исправление ошибок (как наиболее длительная и имеющая три трудовых ресурса) и Составление программной документации (как наиболее ресурсоемкая).
Убрать форму: Окно/Снять разделение.
Убрать сортировку: Проект/Сортировка/По идентификатору.
Скрыть столбец КоличествоРесурсов.
Рис. 3.5. Представление для анализа
2.13 Анализ рисков задач с календарными ограничениями
В соответствии с описанной в предыдущем примере технологией создать настраиваемые вычисляемые числовые поля.
Создать фильтр для задач с ограничением Окончание не позднее или с ненулевым значением крайнего срока.
a. Проект/Фильтр/Другие фильтры/Создать.
b. Заполнить окно определения фильтра.
c. Нажать Ok.
Добавить в таблицу диаграммы Ганта поле Запас.
Применить созданный фильтр: Проект/Фильтр/ОграниченияПоВремени.
Результат анализа – рискованной является задача Тестирование и исправление ошибок с запасом всего 4 дня.
