    1. Построение и оптимизация графика производства геодезических работ

Трудоемкость в бригадо-месяцах определяется по формуле:

;

где Тмес – трудоемкость в бригадо-месяцах;

О – планируемый объем работ;

Нвр – норма времени на единицу работы, бригадо-час;

169,1 – среднее число рабочих часов в месяце.

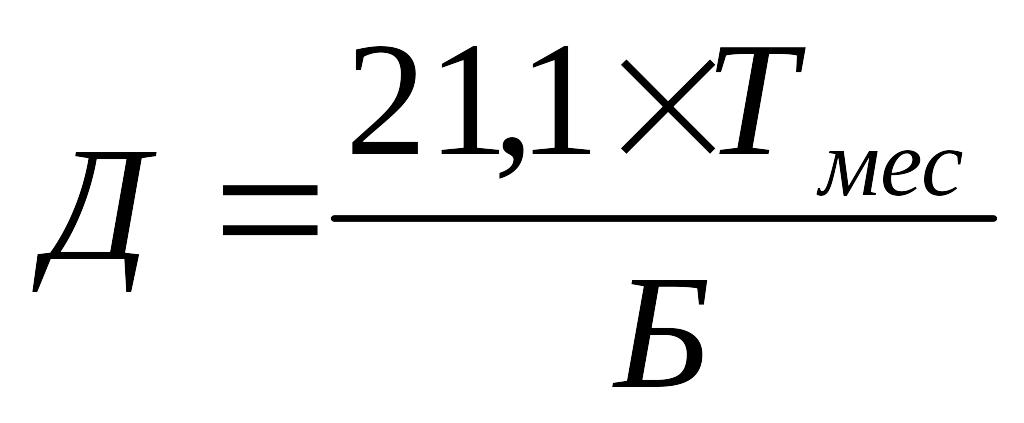

Расчет продолжительности производится по формуле:

;

где Д – продолжительность производства работ в рабочих днях;

21,1 – среднее число рабочих дней в месяце (рассчитывается как частное среднего количество рабочих часов в месяце и продолжительности рабочего дня);

Б – количество бригад, выполняющих работу.

При построении графика производства работ вычисления по всем работам производятся в расчете на 1 бригаду (таблица 3).

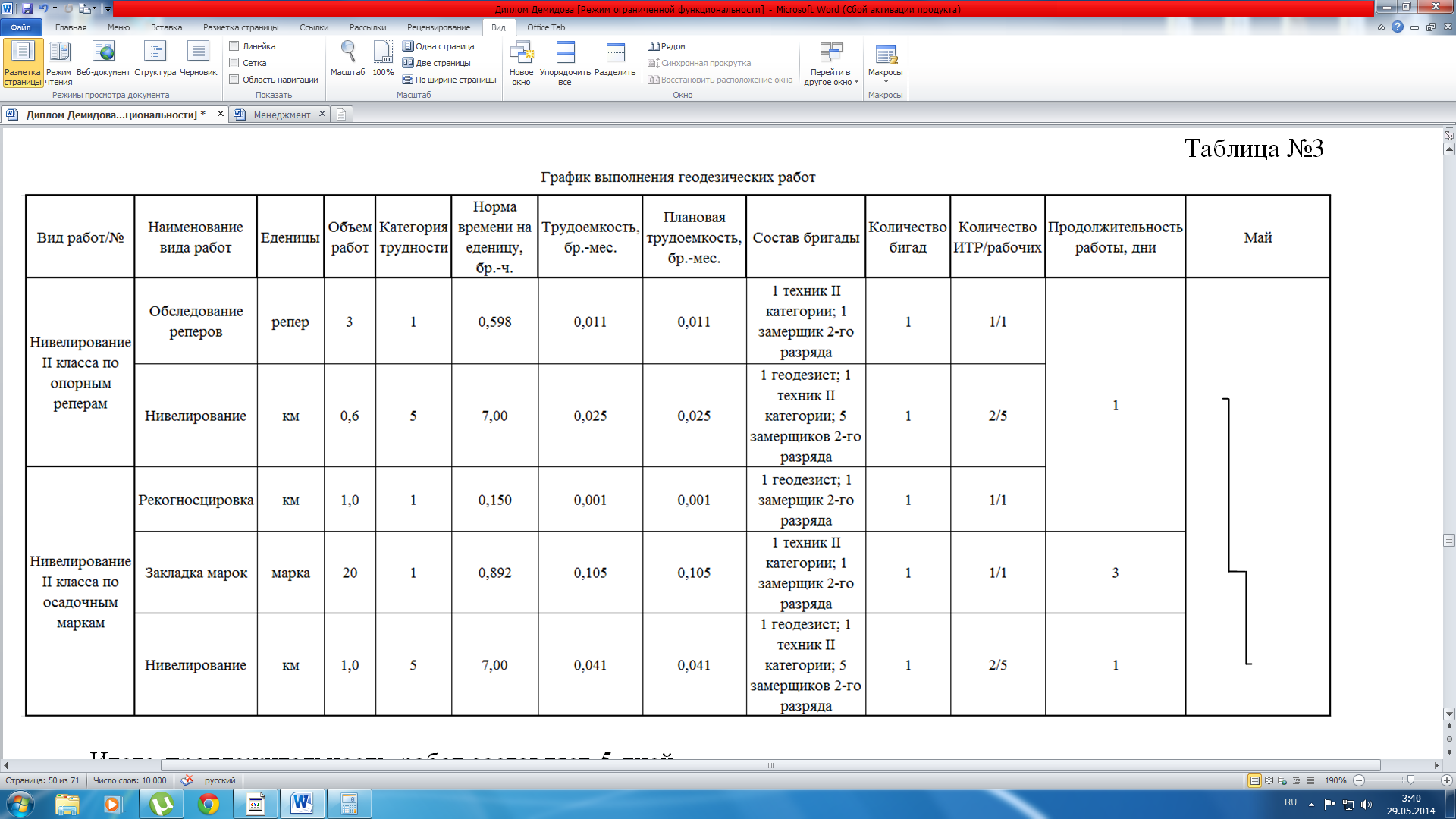

Таблица №3

Итого продложительность работ составляет 5 дней.

Потребность в кадрах представлена в таблице 4

Таблица №4

Исполнители

ИТР

Рабочие

Геодезист

1

Техник II категории

1

Замерщик 2го разряда

5

итого

2

5

    1. Потребность в приборах, оборудование, снаряжение и материалах

Потребность в приборах, оборудовании, снаряжении определяется в соответствие с «Нормами износа инструментов, приборов, малоценного инвентаря и снаряжения» [2].

Потребность в основных геодезических приборах, оборудовании и снаряжение представлена в таблице 5

Таблица №5

Наименование приборов, оборудования, снаряжения

Количество

шт

Электронный нивелир Sokkia SDL1X

1

Алюминиевый штатив PFA5-E

1

Трехметровая инварная рейка Sokkia BIS30

2

Нивелирный башмак

2

Рулетка пятидесятиметровая

1

Термометр-пращ

1

Барометр

1

Электродрель

1

Сигнальные жилеты

7

Кувалда 5 кг

1

Карманные фонарики

2

Потребность в основных материалах определяется на основе упомянутых выше норм. Расчет для производства работ производится по процессам в таблице 6

Таблица №6

Наименование процессов, работ и материалов

Объем работ

Материалы

Ед.

Количество

Ед.

Норма на ед.

Общее количество

Нивелирование II класса по опорным реперам

  1. Обследование

репер

3

  1. Нивелирование

км

0,6

Нивелирование II класса по осадочным маркам

  1. Рекогносцировка

км

1,0

  1. Закладка марок

марка

20

Геодезическая марка ГДМ-1

шт.

1

20

Цемент

кг

0,2

4

Песок

кг

0,4

8

Гвозди

кг

0,1

2

Лак 5Т

кг

0,1

2

Охренные плиты

шт.

1

20

  1. Нивелирование

км

1,0

На основе данных таблицы 6 определяется общая потребность, в основных материалах представленная в таблице 7

Таблица №7

Наименование материала

Единица

Количество

Геодезическая марка ГДМ-1

шт

20

Цемент

кг

4

Песок

кг

8

Гвозди

кг

2

Лак 5Т

кг

2

Охранные плиты

шт

20
