4.2.3 Расчет временных зданий и сооружений

Временные здания и сооружения возводятся только на период строительства, поэтому их объемы и стоимость должны быть минимальны. Временные здания должны быть размещены на стройплощадке так, чтобы обеспечить безопасные и удобные подходы к ним, не мешать производству работ в течение всего периода строительства, а также обеспечить максимальную блокировку зданий между собой. На стройгенплане показаны размеры временных зданий, их привязка в плане, подключения к коммуникациям. Все временные здания и подходы к ним вне опасных зон действия механизмов.

По календарному плану на строительстве жилого здания работает максимальное количество – 16чел. Численность работающих N составит:

N =12·100/83.8 = 14 чел 1%=0,14

Nитр = 0.14·11=2 чел

Nслуж = 0,14·3.6 = 1 чел

Nмоп = 0,14·1.5 = 1 чел

Nобщ = 14+2+1+1 = 18 чел.

Ведомость временных зданий

Таблица 4.5– Ведомость временных зданий

Здания и сооружения

Количество работающих, чел.

Кол-во людей пользующихся данным помещением, %

Площадь на 1 рабочего, м2

Общая площадь, м2

Тип временного помещения

Размеры сооружения в метрах

1

2

3

4

5

6

7

Служебные

1. Помещение прораба (мастера)

4

100

4

16

Дерев контейнер на металл раме

6×2,7×2,9

S = 14,4 м2

2. Помещение для проведения собраний инструктажа рабочих

18

100

0,75

13,5

Передвижной вагон

9×2,7×2,9

S = 14,5 м2

3. Проходная

-

-

-

6-9

Сборно-разборный

2×3

S = 6м2

Санитарно-бытовые

4.Гардеробная

18

70

0,7

8 ,82

Передвижной вагон

9×2,7×3,9

S = 24,3м2

5. Душевая

18

50

0,54

4,86

6. Умывальная

18

50

0,2

1,8

7. Сушилка

18

40

0,2

1,44

8. Помещение для приема пищи

18

50

1,0

9

Контейнер на металл раме

6×2,7×2,9

S = 14,5м2

9. Туалет с умывальником

18

100

0,1

1,8

Контейнерный

3×2

S = 6м2

Производственные

Мастерские: 10.санитарно-техническая

11.электро-техническая

12. Малярная станция

13.Штукатурная станция

Передвижной вагон

4,1×2,2

S = 9,02м2

4,1×2,2

S = 9,02м2

8×2,8

S = 22,4м2

4,5×2,5

S = 11,25м2

4.2.4 Расчет временного водоснабжения и электроснабжения

На строительной площадке вода расходуется на производственные нужды, хозяйственные и противопожарные цели.

Источником водоснабжения моей строительной площадки являются существующие городские сети.

Расчёт потребности в воде определяю с учётом календарного плана производства работ, из которого выбираю период интенсивного использования воды на производственные и хозяйственные нужды.

Ведомость р асхода воды

Определяю сменный расход воды на производственные и хозяйственные нужды:

Таблица 4.6 – Ведомость расхода воды

Потребители воды

Объём работ

Расход воды, л/см

Ед.изм.

Кол-во

На единицу

Общий

1

2

3

4

5

I На производственные нужды

1. Штукатурные работы

2. Малярные работы

3. Заправка строительных машин

м2

м2

шт.

84

407,68

3

8

1

150

672

407,68

450

Итого: 1529,68

II На хозяйственные нужды

1.Питьевой расход работающих

2. Душевые

чел.

чел.

18

9

15

30

270

270

Итого: 540

III. Противопожарные нужды

1. Противопожарные цели

га

До 10

10

10

Итого: 10

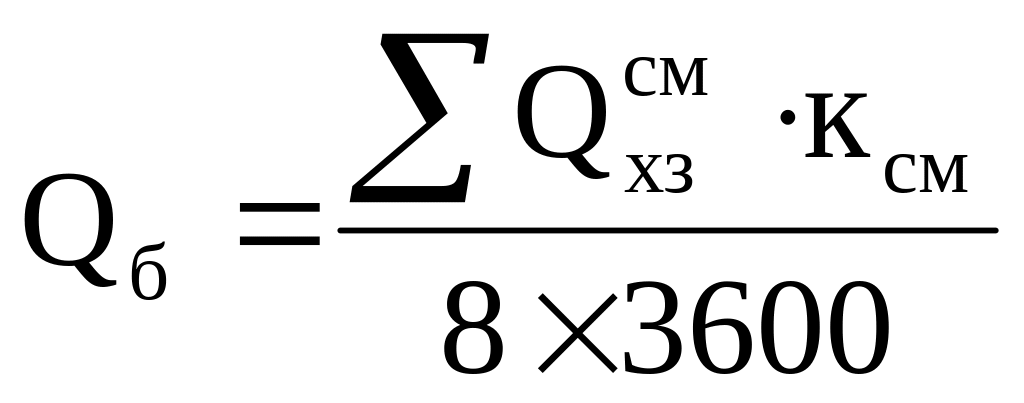

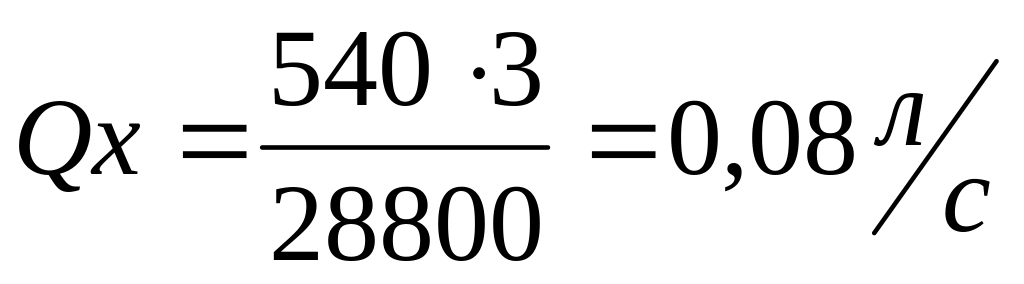

1.Максимальный расход воды за 1 секунду на производственные нужды:

(4.3)

где: коэффициент неравномерности потребления воды в смену, принимается 1,5

2.Максимальный расход воды за 1 секунду на хозяйственно-бытовые нужды:

(4.4)

где: N – число работников на стройплощадке (принимается по графику движения рабочих +39% на вспомогательные работы, ИТР и служащих)

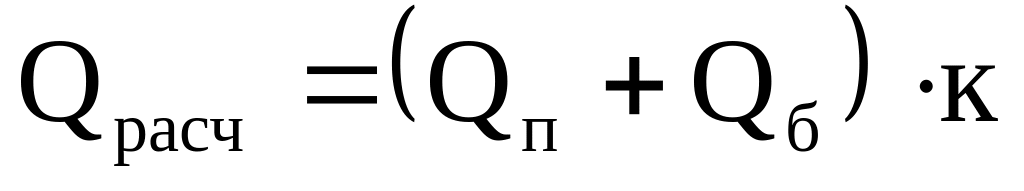

Расчётный расход воды принимаем:

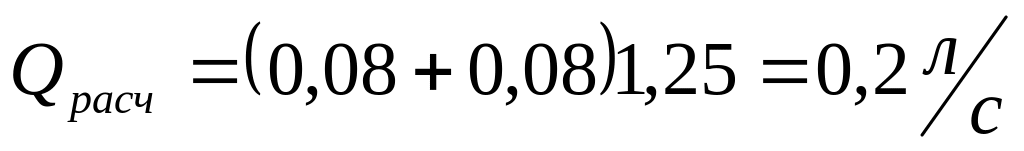

(4.5)

где: к – коэффициент на неучтеные, мелкие потребности и утечку воды, принимаемый от 1,15 до 1,25.

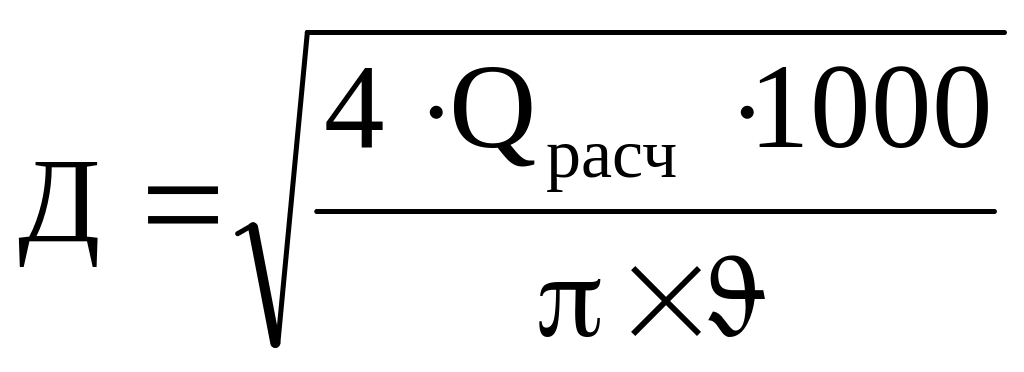

Диаметр временной водопроводной сети определяем по формуле:

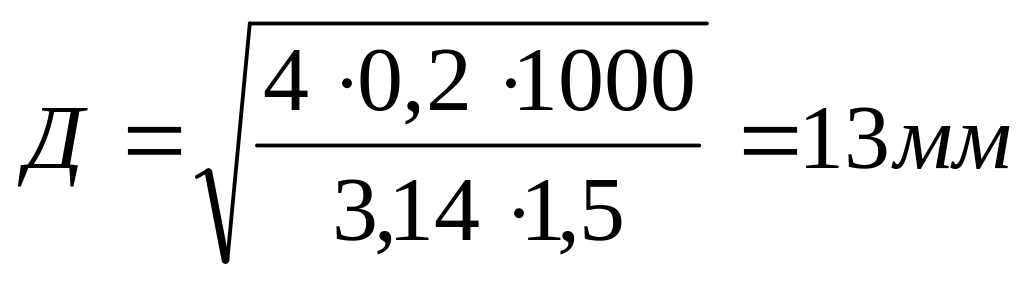

(4.6)

Принимаю диаметр временной водопроводной сети с условным проходом 15 мм.

Расчет электроснабжения

Основным видом электроэнергии, используемым на строительстве зданий и сооружений, является электроэнергия, которая применяется для питания машин и механизмов, электросварочных работ, электропрогрева бетона, мёрзлого грунта, освещения зданий, мест производства работ и освещения территории строительства.

Источником снабжения моей строительной площадки электроэнергией являются высоковольтные сети, от которых напряжение 220-380 вольт получают через понижающий трансформатор.

Необходимое количество электроэн ергии определяется по мощности силовых установок, наружного и внутреннего освещения и потребностями производства. Для расчёта по календарному плану производства работ устанавливается период максимального потребления электроэнергии, а затем расход электроэнергии по отдельным потребителям и в целом по строительной площадке.

Таблица 4.7 – Потребность в электроэнергии

Потребители электроэнергии

Объём работ

Мощность

Ед.изм.

Кол-во

Удельная на ед.изм.

Общая,кВт

1

2

3

4

5

I.Силовая энергия

1.Электросварочный аппарат СТН-350

шт.

1

25

25

2.Малярный станция

шт.

1

40

40

3.Площадочный вибратор

шт.

1

0,6

0,6

4. Виброрейка

шт.

1

0,6

0,6

5.Глубинный вибратор

шт.

1

0,8

08

6.Растворонасос

шт.

1

2,2

2,2

∑Рс=69,15

Продолжение таблицы 4.7

1

2

3

4

5

II.Электроэнергия для освещения

7. Бытовых помещений

м2

82,72

0,15

12,4

8.Для охранного освещения территории

шт.

6

0,5

3

Итого

∑Рон=15,4

Расчет освещения территории строительства

Принимаю для освещения прожектор марки ПЗС – 35 с мощностью лампы прожектора , Е=2 лк/м2 .

Число прожекторов равно:

(4.7)

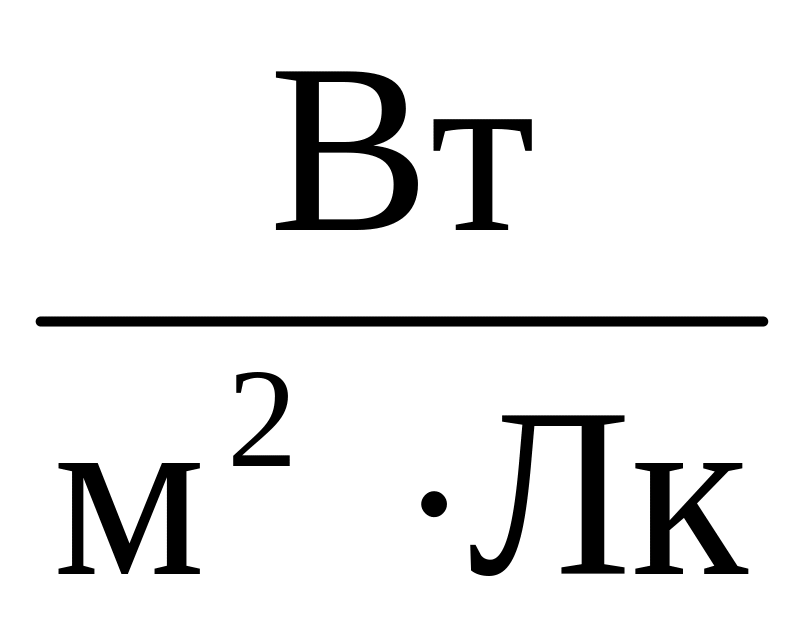

где: - удельная мощность, ;

- величина площади подлежащей освещению, м2

Суммарную мощность электроэнергии (кВт) определяю по формуле:

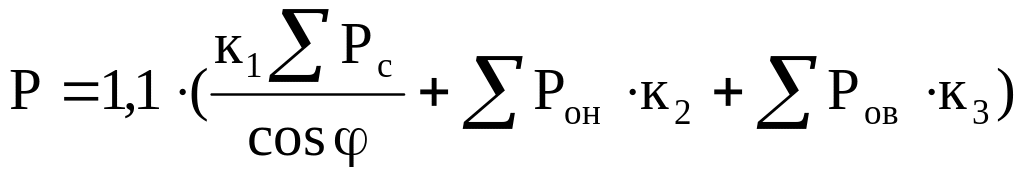

(4.8)

где: 1,1 – коэффициент, учитывающий потери мощности в сети;

- коэффициент мощности, для временного электроснабжения, принимаемый равный 0,75

к12, к3 – коэффициенты одновремённости потребления электроэнергии (к1=0,75; к2=1; к3=0,8);

Pc- силовая мощность;

Pон- мощность устройств наружного освещения;

Pов- мощность приборов внутреннего освещения

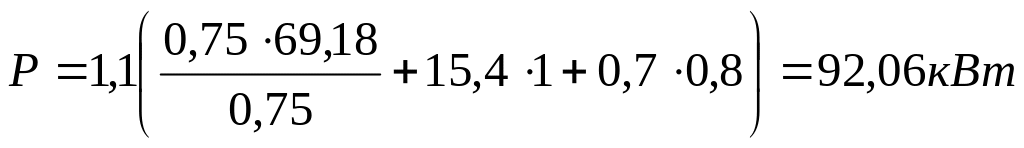

Принимаю трансформатор марки ТМ – 100/6 мощностью 100 кВт.
