3.2. 5 Армирование верхней ступени

Верхняя ступень армируется конструктивно горизонтальными сетками С-2 из арматуры 8АI, устанавливаемыми по высоте через 150 мм, и вертикальными стержнями из арматуры 8АI

4. Организационно-технологическая часть

4.1 Календарный план производства работ

Календарный план строительства это документированная модель строительного производства, в которой устанавливают рациональную, последовательность, очередность и сроки выполнения отдельных видов работ и строительных процессов на каждом объекте и всех объектах, входящих в состав комплекса или в годовую программу СМО.

Календарный план является ведущей составной частью ПОС и ППР.

Назначение календарного планирования - разработка и осуществление наиболее эффективной и технологической увязки работ или группе объектов, выполняемых различными исполнителями при непрерывном и эффективном использовании выделяемых на эти цели трудовых, материальных и технических ресурсов с целью ввода в действие объектов и мощностей в установленные сроки.

Исходными данными для составления календарного плана являются:

- чертежи архитектурно-строительной части;

- чертежи расчетно-конструктивной части;

- объемы строительно-монтажных работ;

- строительный объем здания;

- принятые методы производства работ и механизмы;

- трудоемкость работ и затраты машинного времени;

- этажность, конфигурация и размеры здания;

- возможность разделения здания на захватки;

- нормативная продолжительность строительства.

4.1.1 Ведомость объёма работ

Таблица 4.1 - Ведомость объёмов работ

Наименование работ

Ед. изм.

Эскиз, формула подсчёта

Объём в одном эл.

Кол-во эл.

Общий объём

1

2

3

4

5

6

1.Срезка растительного слоя бульдозером ДЗ-8

1000 м2

8,06

1

8,06

2.Предварительная планировка площадей бульдозером

1000 м2

8,06

1

8,06

Продолжение таблицы 4.1

1

2

3

4

5

6

3.Рытьё ям экскаватором обратная лопата ёмк. ковша 0,4 м3 навымет под фу ндаменты крайних колонн:

Грунт II группы.

100 м3

0,208

6(фахверк)

24

1,248

4,992

3.Рытьё ям экскаватором обратная лопата ёмк. ковша 0,4 м3 навымет под фундаменты средних колонн:

Грунт II группы.

100 м3

0,196

24

4,704

∑=10,95

4.Ручная доработка грунта на глубину до 0,1м. Грунт II группы.

м3

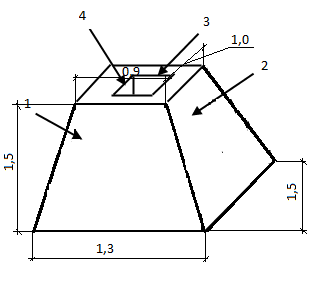

V1=Fф1∙δ

V2=Fф2∙ δ

V3=Fф3∙ δ

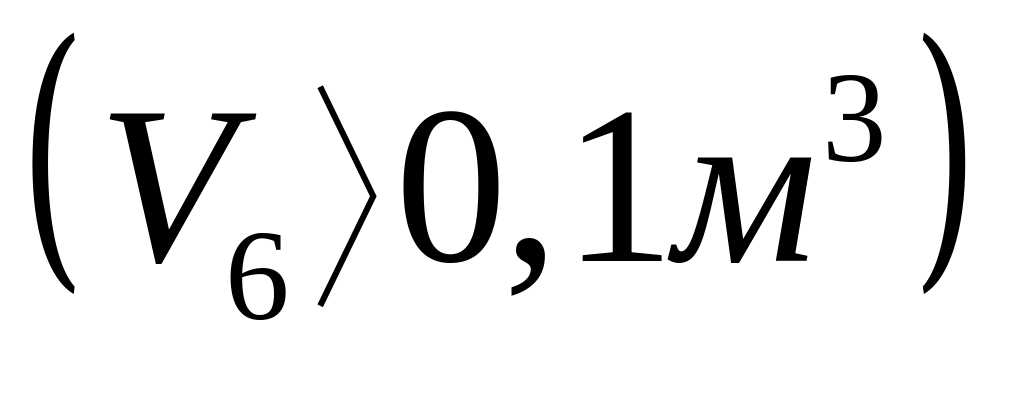

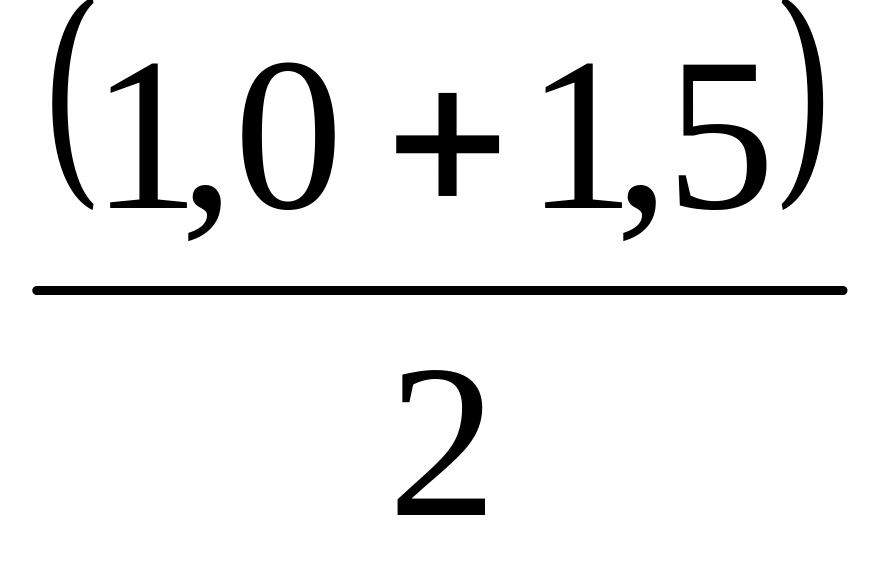

0,225

0,195

0,156

24

24

6

5,400

4,680

0,936

∑=11,016

5.Устройство песчаной подготовки под фундаменты δ=100мм

м2

Fф1=1,5∙1,5

Fф1=1,5∙1,3

Fф1=1,3∙1,2

2,25

1,95

1,56

24

24

6

54,000

46,800

9,360

∑=110,16

6.Устройство деревянной щитовой опалубки под фундаменты крайнего ряда и колонн фахверка

м2

Щ1= ∙2

Щ2= ∙2

Щ3= (0,55∙0,6)∙2

Щ4=(0,65∙0,6)∙2

7,01

30

210,30

7.Устройство деревянной щитовой опалубки под фундаменты среднего ряда

м2

7,95

24

190,80

∑=401,10

Продолжение таблицы 4.1

1

2

3

4

5

6

9.Укладка арматурных сеток и каркасов в опалубку колонн -крайнего ряда и фахверк

- среднего ряда

т

0,055

0,119

30

24

1,65

2,86

∑=4,506

9.Укладка бетонной смеси в опалубку фундаментов под колонны:

- крайнего ряда и фахверк

- среднего ряда

м3

1,87

1,70

30

24

56,21

40,8

∑=97,01

11.Рытьё траншей под фундаментные балки вручную

м3

0,6

32

19,20

10.Монтаж фундаментных балок

м3

0,52/1,3

32

16,64/41,6

12.Бетонирование отдельных мест между фундаментными балками

м3

0,33

0,07

8

34

2,64

2,38

∑=5,02

13.Обратная засыпка

пазух котлована:

100м3

9,97

-

9,97

14.Устройство горизонтальной гидроизоляции из 2-х слоёв рубероида на битуме

100м2

0,56

0,56

15.Монтаж колонн:

- крайнего ряда

м3

1,68/4,7

30

50,4/141

Продолжение таблицы 4.1

1

2

3

4

5

6

16.То же среднего ряда

м3

2,4/6,6

24

57,6/158,4

16.Заделка стыков колонн с фундаментами

м3

Крайнего ряда

Среднего ряда

0,252

0,294

30

24

7,56

7,06

∑=14,62

17. Монтаж балок покрытия:

пролетом 12м

2БОЭ 12-3А IV

1БДР12-1

м3

2,0/5,0

2,17/5,4

24

12

48/120

26,04/64,8

18.Сварка стыков балок с колоннами

м

1,2

36

43,2

19.Монтаж плит покрытия:

м3

1,07/2,65

144

154,08/

381,60

20.Заливка швов между плитами цементным раствором (или бетоном)

м

858

-

858

21.Сварочные работы

м

0,24

144

34,56

22.Монтаж стеновых панелей :

ПСЛ 24 h=1,2 м

ПСЛ 24 h=1,8 м

м3

2,16/2,16

3,24/3,24

152

20

328,32/

328,32

64,8/64,8

1

2

3

4

5

6

23. Электросварка стыков

м

0,8

172

137,60

24.Монтаж стальных оконных переплётов:

т

0,4

0,3

18

40

7,2

12

∑=19,2

25.Нарезка и вставка стёкол (3 мм) в стальные переплеты

м2

482,40

-

482,4

26.Навеска ворот 2-х створчатых 4,2×4,2

м2

12,6

4

50,4

27.Устройство рулонной кровли 4-х слойной из рубероида на горячей битумной мастике

100 м2

F=37×67

24,79

-

24,79

28.Устройство щебёночной подготовки под полы 150мм

-бетонной 100мм

100 м2

23,76

23,76

-

23,76

23,76

29.Устройство чистого бетонного пола

100м2

23,76

-

23,76

30. Конопатка, зачеканка и расшивка швов снаружи здания

10 м шва

вертикальная

горизонтальная

32,16

78,30

-

-

32,16

78,30

31. Штукатурная обработка швов изнутри здания

м

627,2

-

627,2

Продолжение таблицы 4.1

Продолжение таблицы 4.1

1

2

3

4

5

6

32. Отделка парапета оцинкованной сталью

м2

61,20

-

61,20

33. Простая масляная окраска стен по бетону

100 м2

2,52

-

2,52

34. Простая клеевая окраска стен

100 м2

9,35

-

9,35

35. Простая клеевая окраска потолков

100 м2

33,27

-

33,27

36. Простая масляная окраска стальных ворот

100 м2

1,00

-

1,00

37.Маслянная окраска стальных оконных переплетов

100

м2

4,82

-

4,82

38. Устройство бетонной отмостки вокруг здания

м2

204

1

204

40.Кирпичная кладка стен в местах установки ворот

м3

8,21

-

8,21
