- •Саратовский государственный технический университет
- •Кафедра “Теплогазоснабжение и вентиляция ”
- •Курсовая работа на тему:
- •“Монтаж подземного газопровода в полевых условиях”
- •Реферат
- •Содержание
- •Введение
- •1. Производственная база строительства
- •2. Подсчёт объёмов работ
- •2.1. Объёмы земляных работ
- •2.2. Объёмы работ по монтажу газопровода и арматуры
- •3. Метод производства работ
- •4. Выбор строительных машин. Расчёт ширины рабочей ширины
- •5. Расчёт затрат труда и машино-смен
- •6. Технология производства работ
- •7. Основные мероприятия по охране труда
- •8. Технико-экономические показатели
- •9. Материально-технические ресурсы
- •Заключение
- •Список использованных источников
8. Технико-экономические показатели

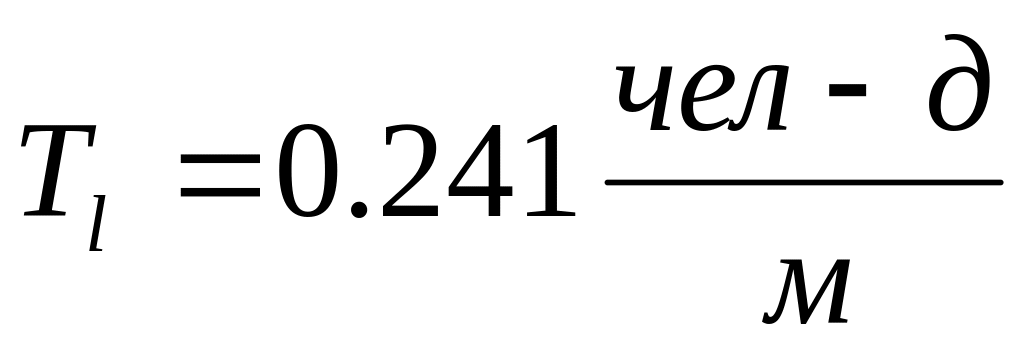

Для сетей газоснабжения определяем затраты труда в человеко-днях на трассы делим сумму человеко-дней на протяжённость трассы:
(12)

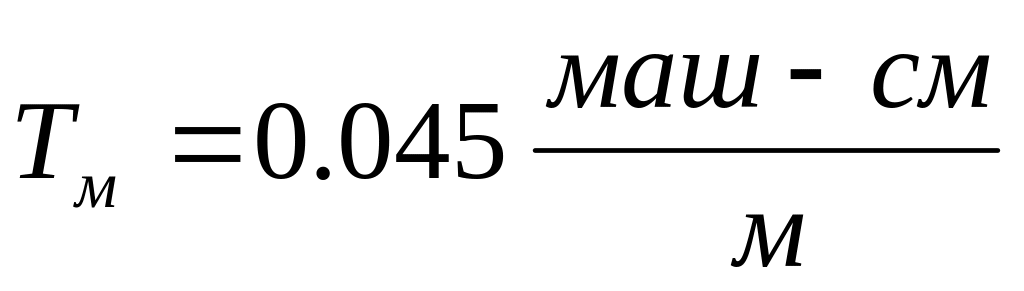

Машиноёмкость определяется делением суммы машино-смен на длину трассы:
Определяем затраты
и продолжительность работ
на
ведущем процессе – монтажные работы
(3 захватка):
(13)

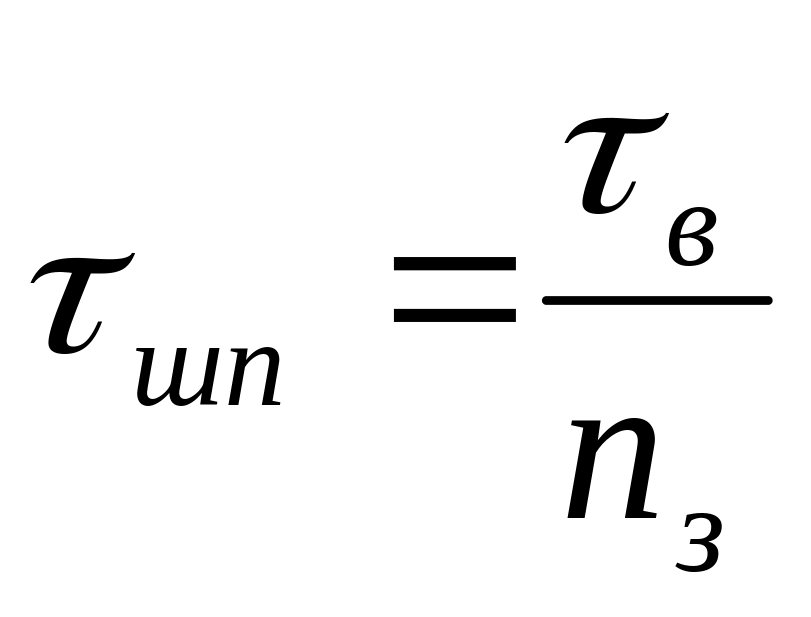

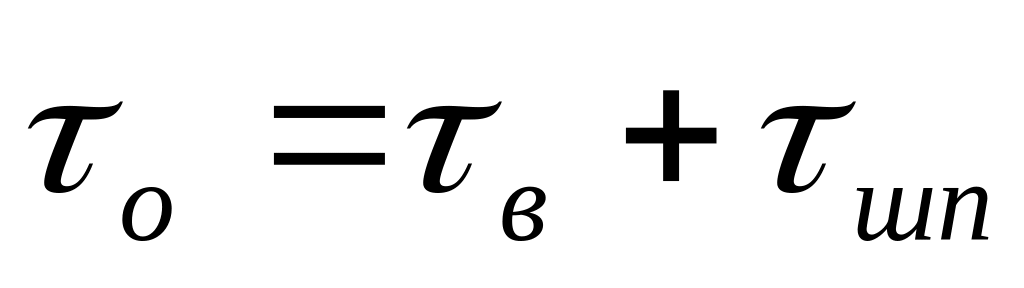

Определим шаг потока:
(14)
где - продолжительность работ ведущего процесса;

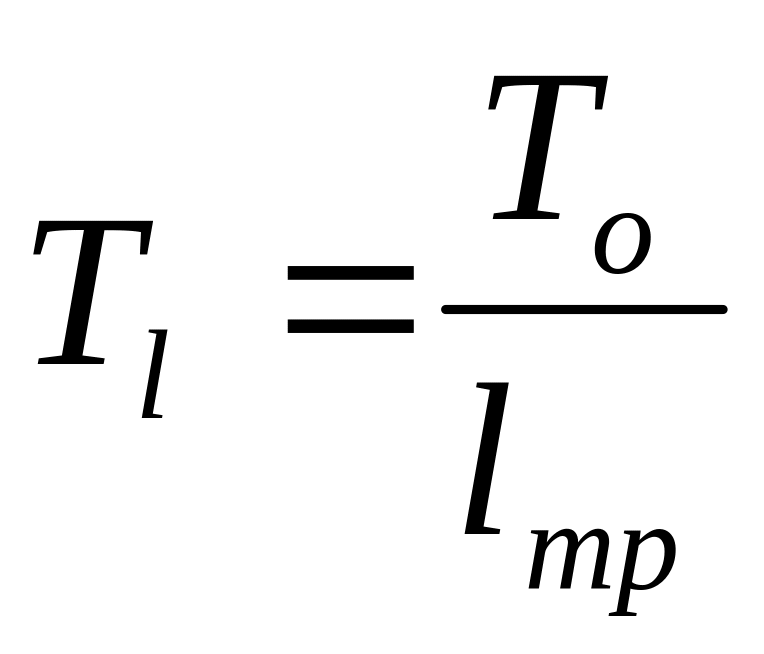

- количество
захваток определяется делением длины
трассы на длину одной захватки, равной
.
Общая продолжительность строительного процесса:
Рассчитаем состав комплексной бригады, величина которой определяется делением суммарной трудоёмкости на продолжительность работ:
По уточнённому
расчёту получим, что в состав комплексной
бригады входит
9. Материально-технические ресурсы
Под материально-техническими ресурсами подразумевают потребность в инструменте, трубах, арматуре и фасонных частях, машинах и механизмах.
Для производства работ требуются следующие материалы и механизмы:
1. Экскаватор
одноковшовый Э-16 для рытья траншеи в
полевых условиях –
2. Бульдозер на базе трактора для засыпки траншеи грунтом до проектной отметки -
3.
Автокран КС-2561К
-
4.
Компрессор
-
5. Сварочный аппарат -
Также требуются ручные инструменты для комплексной бригады:
1.
Лопата стальная прямоугольная
-
2. рулетка
измерительная металлическая
со шпильками -
3. Нивелир с рейками -
4. Ключи гаечные разводные -
1. Трубы
металлические
диаметром 273х5 мм, длиной 30км
2. Отводы -240
3. Тройники -45
4. Крестовины -45
5. Задвижки -240
6. Компенсаторы линзовые -90
7.
Железобетонные колодцы из отдельных
колец
с наружным диаметром колец
-90
Заключение
В курсовой работе запроектирован газопровод низкого давления из стальных водогазопроводных труб диаметром 273мм ГОСТ-40,704-76. Газопровод проложен в полевых условиях (грунт – песок).
При проектировании был принят поточный метод производства работ в одну смену. Весь строительный процесс разделили на 5 захваток.
В
процессе выполнения курсовой работы
были определены объёмы земляных работ.
Также проведён выбор строительных
машин: одноковшовый экскаватор Э-16,
бульдозер
,
автокран КС-2561К,
Были определены технико-экономические показатели:
общие
трудозатраты -
машиноёмкость -
количество захваток
-60шт при длине одной захватки
трудозатраты на
ведущем процессе -
производительность
ведущего процесса -
шаг потока -
состав комплексной
бригады -
Выбраны основные мероприятия по охране труда по каждому виду работ.
Курсовая работа выполнена с учётом действующей нормативно-технической документации: СНиПов и ЕНиРов.
Описана технология производства работ, т. е. последовательность и принцип выполнения строительных процессов.
