129. Первое правило кирпичной кладки.

Постели камней необходимо располагать перпендикулярно силе, воздействующей на кладку, а камни должны укладываться горизонтальными рядами.

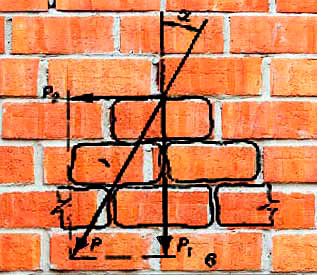

Передача давления в кладке от одного камня на другой должна происходить по всей плоскости соприкасающихся граней, называемых постелями камней; этим же достигается большая устойчивость каменной кладки. Если камни будут уложены под углом к постели камня, возникнет горизонтальное усилие, которое будет стремиться сдвинуть камень, где  этому сдвигу препятствует только сила трения.

130. Второе правило кирпичной кладки.

Вертикальные швы разграничивающие одни камни от других, должны быть перпендикулярны постелям.

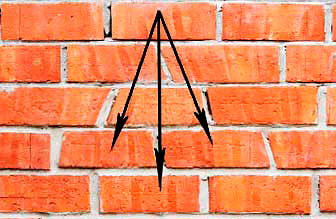

В каждом ряду кладки камни укладывают так, чтобы не произошёл их сдвиг. Если боковые поверхности камней будут иметь наклон, то камни в кладке представляют собой клинья, где под влиянием действующих нагрузок, клинообразные камни будут стремиться раздвинуть камни.

131. Третье правило кирпичной кладки.

Поперечные и продольные швы в горизонтальных рядах перевязывают камнями вышележащего ряда, сдвигая их на половину или на четверть длины относительно камней нижележащего ряда.

Если сделать продольные и поперечные вертикальные швы сквозными, то получится кладка, разделенная на отдельные столбики, которые под воздействием вертикальной нагрузки будут расширяться, что и может привести к деформации и разрушению кладки. Следовательно, плоскости вертикальной разрезки каждого ряда должны быть сдвинуты относительно плоскостей, граничащих с ними рядов.

132. Организация рабочего места каменщика. Бригады и звенья рабочих каменщиков при выполнении кирпичной кладки.

Рабочее место должно представлять собой ограниченный участок, находящийся на земле, междуэтажных перекрытиях, рабочих подмостьях или на лесах. Рабочее место должно исключать непроизводственные движения рабочих и обеспечивать наивысшую продолжительность труда. Поэтому рабочее место должно находиться в радиусе действия крана, иметь ширину около 2,5 м и делиться на три зоны: рабочую зону шириной 0,6...0,7 м между стеной и материалами, в которой перемещаются каменщики; зону материалов шириной около 1 м для размещения поддонов с камнем и ящиков с раствором и зону транспортировки 0,8...0,9 м для перемещения материалов и прохода рабочих, не связанных непосредственно с кладкой. Наибольшая высота на которой рационально вести кладку, является 1,2 метра, поэтому при достижении больше высоты, необходимо прекратить работу и установить (переустановить) помости на большую высоту.

Существует 2 метода организации бригад выполняющих кирпичную кладку.

При поточно-расчлененном методе для работы каменщиков выделяют захватку, которую разбивают соответственно числу звеньев на делянки. Размеры делянки должны обеспечить достаточный фронт работ для звена соответствующего состава в течение смены. Звенья определяются в зависимости от сложности кладки.

Звено «двойка» рекомендуется при кладке стен с большим числом проемов или архитектурных деталей толщиной до полутора кирпичей и перегородок. В таком звене каменщик IV (V) разряда устанавливает порядовку, натягивает причалку, ведет кладку верстовых рядов, а каменщик II разряда подает и расстилает раствор, раскладывает кирпич, выполняет периодически совместно с ведущим каменщиком кладку забутки, помогает устанавливать контрольные приспособления.

Звено «тройка» целесообразно применять при толщине стен в два кирпича с менее сложным архитектурным оформлением. В нем каменщик IV (V) разряда устанавливает порядовку, натягивает причалку, кладет версты; каменщик II разряда подает и расстилает раствор, раскладывает кирпич, а каменщик III разряда выполняет забутку, помогает устанавливать контрольные приспособления.

Звено «пятерка» наиболее эффективно при кладке стен толщиной в два и более кирпичей с небольшим числом проемов и простым архитектурным оформлением. При этом каменщики IV (V) и III разрядов кладут наружную версту, каменщики IV и II разрядов - внутреннюю, а второй каменщик II разряда - забутку.

При выполнении кладки поточно-кольцевым (конвейерным) методом выделенную для бригады захватку на делянки не разбивают. Кладку в пределах захватки ведут непрерывным потоком укрупненными звеньями («шестерками» или «пятерками»), которые перемещаются вдоль возводимой стены по кольцу одно за другим.
