- •Объект строительства (Что строить ?)
- •Участники строительства и взаимоотношения между ними. (Кто строит?)
- •Система нормативных документов в строительстве (Чем руководствоваться?)
- •Регламентация самого пути получения требуемого результата (т.Е. «действуй, как требует стандарт, и получишь нужный результат»)
- •Источники финансирования.
- •Жизненный цикл проекта
- •Предпроектная стадия включает:
- •Определение сметной стоимости строительства
- •Документация по организации строительства и производству работ (пос, ппр) (Как подготовиться к строительству?)
- •Производство строительно-монтажных работ (смп) (Как строить?)
- •Основной период строительства
- •Управление строительной организацией Как управлять процессом?
- •Оперативное планирование опирается на диспетчеризацию.
- •Контроль и учет в строительстве. Как обеспечить качество работ?
- •Охрана природы при строительстве. Как не навредить природе?
- •На стадии производства строительно-монтажных работ нормы сНиП требуют проведения природоохранных мероприятий, независимо от экологической опасности возводимого объекта. Эти требования включают:
- •Заключение.
Жизненный цикл проекта
(На что расходуются деньги?)
Вести строительно-монтажные работы в РФ запрещается без проектно-сметной документации
Проект или проектно-сметная документация - это совокупность документации для возведения здания или сооружения, включающая чертежи и текстовой материал (сметы, пояснительные записки, отчеты об инженерных изысканиях и т.д.).
В более широком смысле - как комплекс мероприятий, предназначенный для решения какой-либо крупной задачи в любой сфере деятельности, при заданных сроках, условиях и материальных средствах (в соответствии с английским термином projetct). В нашей стране чаще употребляются термины "инвестиционный проект" или "целевая программа".
Жизненный цикл инвестиционного проекта - промежуток времени от момента появления инвестиционного проекта до его завершения.). При строительстве конкретного строительного объекта, комплекс проводимых работ обычно именуют "инвестиционным циклом". Основные стадии инвестиционного цикла приведены на рис5.
Инвесторы, стремящиеся получать прибыль от построенного объекта, заинтересованы в том, чтобы продолжительность инвестиционного цикла была как можно меньшей, ибо в течение всего инвестиционного цикла вложенные деньги становятся как бы "замороженными. По этой причине крупные стройки всегда должны разбиваться на очереди продолжительностью в природообустройстве - не более 4...5 лет. Деление на очереди позволяет, не дожидаясь полного окончания крупного строительства, получать частичный эффект уже в первые полтора-два года. Это является исключительно важным фактором как с экономической, так и экологической точек зрения.
Предпроектная стадия включает:
обоснование необходимости, технической возможности, экономической и социальной целесообразности намечаемого строительства и получение разрешения на строительство
выбор земельного участка для строительства со всеми согласованиями
отвод земельного участка и оформление акта на его арендное использование
получение от управления архитектуры "архитектурно-планировочного решения (задания)"
Рис. 5. Стадии жизненного цикла проекта
Предпроектное обоснование целесообразности строительства разбито на два этапа. На первом этапе подготавливается "ходатайство (или декларация) о намерениях" строить тот или иной объект. Ходатайство рассматривается местной исполнительной властью. При положительном решении переходят ко второму этапу - составляют более подробный документ "Обоснование инвестиций в строительство"..
Обоснование подвергается экспертизе (для крупного объекта или природоохранного сооружения дополнительно проводится экологическая экспертиза), после чего оно окончательно утверждается (или отклоняется) местным органом исполнительной власти
Выбор и отвод земельного участка производится в соответствии с действующими правилами землепользования и градостроительства.
Архитектурно-планировочное задание устанавливает требования к внешнему виду объекта, к некоторым его градостроительным функциям (например, требования к проезду через дамбу или плотину,
Инженерные изыскания имеют целью получение сведений о природных условиях строительства, которые должны служить важной частью исходных данных для составления проекта. Инженерные изыскания выполняются обычно специализированными организациями, имеющими соответствующие лицензии.

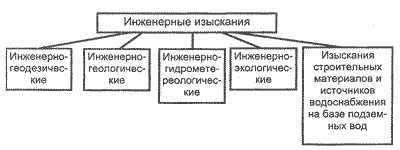

Задачи изысканий, требования к результатам, исходные данные устанавливаются в техническом задании, которые выдает проектная организация (реже сам заказчик) изыскателям. Согласно СНиП 11.02-96 "Инженерные изыскания для строительства" выделяют пять основных видов изысканий. Рис.6.
Рис.6. Виды инженерных изысканий
Кроме пяти видов изысканий, к инженерным изысканиям СНиП относит около десятка видов работ вспомогательного характера (геотехнический контроль, обследование грунтов оснований фундаментов существующих зданий и сооружений, оценка опасности и риска от природных и техногенных процессов, обоснование мероприятий по инженерной защите территорий, авторский контроль за использованием изыскательской продукции и другие подобные им виды работ). Эти работы выполняются в соответствии со специальными нормативами по этим вопросам и рекомендациями научных учреждений.
Кроме инженерных изысканий, при решении задач природообустройства могут проводиться целый ряд других изысканий "нестроительного" направления, связанных с изучением природных условий - агротехнических, почвенных, геоботанических, лесотехнических. Часто используются результаты изысканий, относящихся к изучению неприродных факторов - экономических, хозяйственных и даже археологических.
Инженерным изысканиям предшествует процедура получения различных согласований и разрешений на их проведение, в том числе разрешения местных органов исполнительной власти. Регистрация производства изысканий оформляется заказчиком или по его поручению исполнителем инженерных изысканий с оплатой соответствующих услуг.
Техническое задание на проведение изысканий составляется заказчиком изысканий (проектировщиком, реже заказчиком строительства) с участием исполнителя (изыскательской организации). Содержание его регламентируется нормами по инженерным изысканиям (СНиП 11.02-95).
Проектирование ведется в две или одну стадию.
При двухстадийном проектировании работа разделяется на 2 стадии:
стадия "Проект"(П)
стадия "Рабочая документация" (РД)
На стадии "Проект" принимаются без детализации основные архитектурно-планировочные и конструктивные решения (в том числе по генеральному плану), решения по инженерному оборудованию, сетям. При проектировании объектов природообустройства на этой стадии принимаются решения принципиального характера, касающиеся выбора типа сооружения, его расположения, основных конструктивных решений, способа строительства и т.д. Выполняются сводные сметные расчеты, решаются вопросы организации строительства. Обязательным элементом проекта является экологический раздел
Документация направляется на государственную экспертизу, которая дает свои замечания и общую оценку проекта. После утверждения "Проекта" проводится вторая стадия проектирования "рабочая документация". На этой стадии уточняются и детализируются решения, принятые на стадии "Проект", составляются рабочие чертежи, локальные сметы и прочая документация, необходимая для производства строительно-монтажных работ. Для выполнения этой стадии проектирования заказываются и выполняются подробные инженерные изыскания.
При одностадийном проектировании составляется документация называемая "Рабочий проект" (РП), она также должна подвергаться государственной экспертизе и утверждению. При этом утверждается не вся документация, а наиболее важная ее часть (так называемая "утверждаемая часть рабочего проекта").
Основным методом проектирования в РФ является двухстадийное проектирование. Одностадийное проектирование применяется лишь для простых объектов или для привязки проектов массового или повторного применения.
В зависимости от степени индивидуальности решений проекта выделяют:
Типовой проект - это проект, обладающий достаточно высокими технико-экономическими показателями, принятый в качестве образца для массового применения и утвержденный правительственным органом,
Сейчас типовые проекты утратили свою законодательную силу, многократное применение одного и того же проекта делается на свободных условиях, Такие проекты теперь именуются "проектами повторного (массового) применения". Проекты повторного (массового) применения требуют привязки к местным условиям, что подразумевает довольно большой объем работ. Привязка производится всегда в одну стадию.

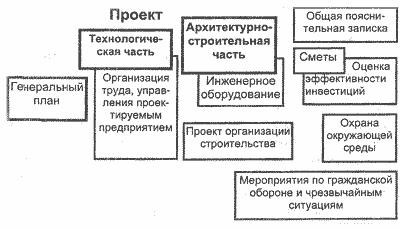

Индивидуальный проект - это проект, который не повторяет уже готовых решений, а подразумевает свои решения архитектурных и конструктивных задач. Содержание проектной документации в настоящее время, включает (в общем случае) 11 разделов, показанных на рис7.
Рис.7. Основные разделы проектной документации
Для объектов природообустройства проектная документация имеет свои особенности, Некоторые разделы проекта могут быть существенно расширены, другие, напротив, сокращены или могут отсутствовать полностью. На рис.8 приведен возможней состав проекта крупной гидромелиоративной системы.

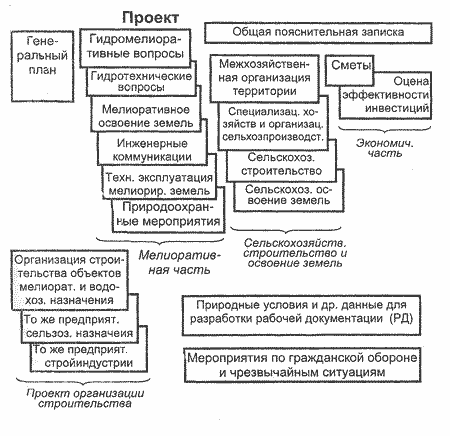

Рис.8. Состав проекта гидромелиоративной системы.
Мелиоративная часть, в определенной мере выполняющая функцию технологической части, включает разработку комплекса гидротехнических и гидромелиоративных вопросов. Гидромелиоративные вопросы - это техническая схема мелиорации, водопотребление, водоотдача и водоотвод, режим и способы орошения и дренирования, водохозяйственные и водобалансовые расчеты, варианты водозабора или водоотвода. Гидротехнические вопросы связаны с проектированием непосредственно каналов, оросительной, осушительной и дренажной сети с сооружениями, водозаборных, водохранилищных и водоподъемных гидроузлов, насосных станций, противофильтрационных устройств и т.д.
Мелиоративное освоение земель - это планировочные работы, промывки, культуртехнические работы (превращение неосвоенных земель в сельскохозяйственные и другие угодья), лесопосадки и т.д. Инженерные коммуникации - это дороги, электроснабжение, водоснабжение, связь и автоматика объектов основного производственного назначения.
Общая пояснительная записка охватывает все части проекта. Она характеризует природные и хозяйственные условия, рассмотренные и принятые варианты технических решений, конструктивные решения, сводные данные по объемам работ, потребным ресурсам и организации строительства, требуемые инвестиции и технико-экономические показатели. .
