10. Организация и расчет непрерывных и прерывных поточных линий

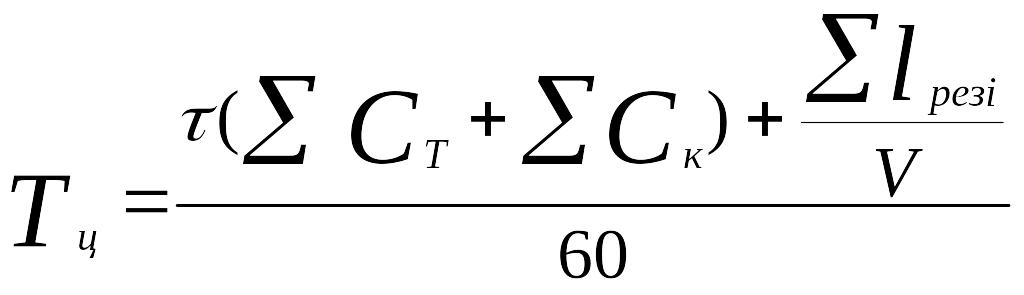

Непрерывная поточная линия может быть организована, если возможна синхронизация операций. Если это условие не выполняется, следует организовать прерывно-поточную (прямоточную) линию. Общая величина внутрилинейного задела на поточной линии определяется как сумма заделов Zобщ. = Zтех. + Zтр + Zрез, где Zтех - технологический задел, zmp- транспортный задел, включает изделия, перемещающиеся между операциями, Zрез предназначен для компенсации случайных перебоев в работе и брака. Обычно Zрез = 0,03-0.05. Длительность производственного цикла для непрерывных линий определяется по формуле:

где: - сумма численности рабочих мест технологических, - сумма численности рабочих мест контрольных, - длина резервной зоны на i-й операции, - скорость движения конвейера

Построение графиков движения предметов труда на непрерывной линии (стандарт-плана) на графике от оси абцисс откладывают время в тактах, а по оси ординат – номера операций и рабочих мест. Выполнение операций на рабочих местах изображается горизонтальными линиями, транспортировка наклонными линиями. Прерывно-поточная линия

Из-за несинхронности части операций, включенных в технологическую цепочку, возможна комбинированная загрузка рабочих, занятых на недогруженном оборудовании, путем закрепления за ними 2-х, 3-х операций. Для облегчения подбора работ и расстановки рабочих по каждой операции определяют коэффициент загрузки недозагруженных станков :

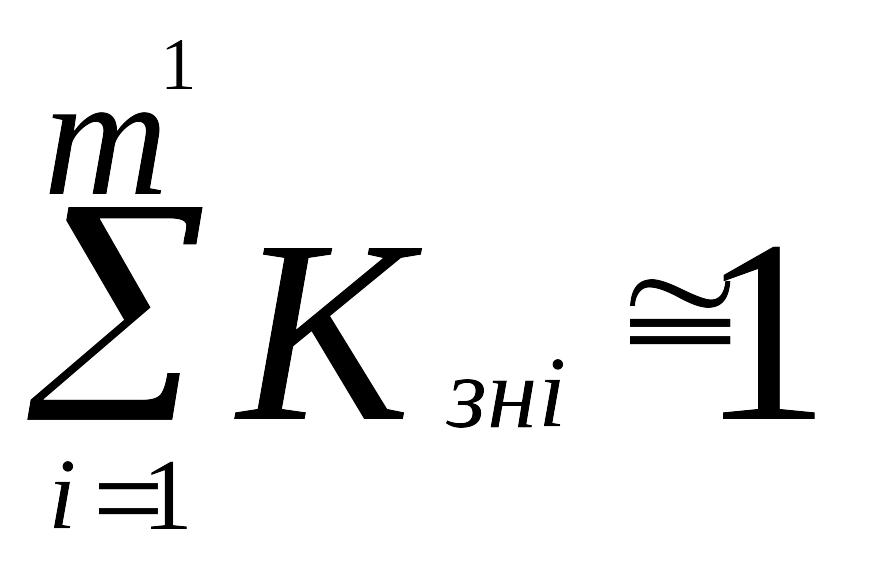

где - целая часть десятичной дроби. При закреплении за рабочим нескольких последовательно обслуживаемых станков должно соблюдаться условие: Для прерывно-поточных линий останавливается такт линии (период оборота), за который выравнивается производительность рабочих мест, повторяется обслуживание рабочими прикрепленных к ним станков и цикл оборота задела. При установлении возникает задача соизмерения потерь от роста незавершенного производства и выигрыша от снижения себестоимости вследствие снижения такта. Исходя из этого оптимальный такт определяется:

где • - среднее время переналадки оборудования по всем недогружаемым местам линии, мин.; •Кзн - средний коэффициент загрузки недозагруженных рабочих мест; •Зпн - среднечасовая зарплата за переналадку; •Спр - средние потери от простоя приходящиеся на 1 станко/час работы оборудования линии. В связи с отсутствием синхронности процесса на прямоточной линии из-за разной производительности на смежных рабочих местах возникают межоперационные оборотные заделы.

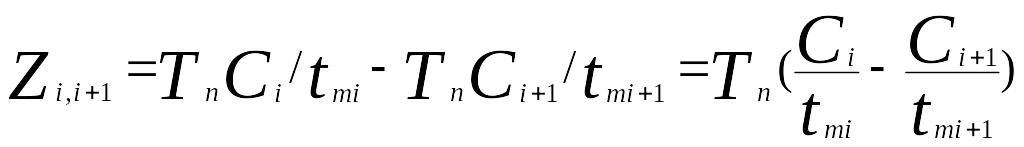

Изменение межоперационного оборотного задела определяется по формуле:

где - период одновременного выполнения двух смежных операций, в течение которого производительность их не меняется; - количество рабочих мест на смежных операциях, - нормы штучного времени. Для минимизации оборотных заделов необходимо 1) полное поглощение задела к концу цикла; 2) одновременное начало работы на смежных операциях, если более производительна питающая операция; 3) если более производительна поглощающая - одновременное окончание.
