- •1. Особливості управління проектами в Україні
- •2 Нормативно-правові засади проект-менеджменту
- •3 Загальне визначення проекту. Ознаки проекту
- •4 Концепція проекту в проектному аналізі
- •5 Класифікація проектів. Моно-, мульти- та мегапроекти
- •6 Типи та види проектів. Інноваційні, інвестиційні проекти
- •7 Процес визначення цілей проекту
- •8 Альтернативність варіантів проекту
- •9 Структуризація проекту
- •10 Типи структурних моделей проекту
- •13. Вплив оточення на різні типи проектів
- •14. Основні учасники проекту
- •18. Дерева цілей, рішень та робіт
- •21. Інтегруючі функції управління проектами
- •22. Метод системного управління якістю
- •23 Структуризація проекту. Основні структурні моделі проекту
- •24. Org, матриця відповідальності
- •25. Спу в управлінні проектами
- •26. Життєвий цикл та фази проекту
- •27. Методика unido
- •28 Ідентифікація життєвого циклу (підхід Всесвітнього банку)
- •29 Ідентифікація проекту
- •30. Життєздатність проекту
- •31.Попередній аналіз здійснення проекту.
- •32.Передпроектне обґрунтування інвестицій.
- •33.Критерії оцінки інвестиційних проектів.
- •34.Методи оцінки ефективності проекту.
- •35.Оцінка витрат і вигід в проектному аналізі. Альтернативна вартість.
- •36.Управління структурою витрат проекту.
- •37.Цінність грошей у часі.
- •38.Види грошових потоків.
- •39.Методи оцінки ефективності проектів.
- •40.Чиста поточна вартість.
- •41. Термін окупності
- •42. Внутрішня норма доходності
- •43. Індекс рентабельності
- •44. Оцінка ризиків проекту
- •46. Критерії оцінки ризику проекту
- •47. Управління проектними ризиками
- •48. Способи зниження проектних ризиків
- •49. Методика проведення аналізу чутливості при управлінні ризиком
- •50. Методика проведення імітаційного методу Монте-Карло при аналізі ризику
- •51. Аналіз сценаріїв
- •52.Управління проектними ризиками
- •53.Аспекти проектного аналізу
- •54.Сутність і структура проектного аналізу
- •55. Технічний аналіз
- •56. Фінансовий аналіз
- •57. Інституційний аналіз
- •58. Екологічний аналіз
- •60. Соціальний аналіз
- •61. Економічний аналіз
- •62. Мета, методи та основні цілі комерційного аналізу
- •63 Аналіз ринкових можливостей
- •64. Розробка комплексу маркетингу
- •65 Цілі технічного аналізу і його місце у підготовці інвестиційного проекту
- •66 Вибір технології та устаткування, аналіз інфраструктури
- •67 Організація підготовки і здійснення проекту
- •68 Цілі та принципи використання екологічного аналізу
- •69 Основні положення овнс
- •70 Сучасні методики оцінки апливу проекту на довкілля: міни продуктивності ресурсів, на втраті доходу, альтернативної вартості
- •71 Загальнозастосовувані методики з використанням велечин безпосередніх витрат
- •72 Мета та зміст соціального аналізу
- •73 Індикатори соціального аналізу Індикатори, що використовуються в соціальному аналізі
- •74 Проектування соціокультурного середовища проекту
- •81. Мета, завдання та методи інституційного аналізу.
- •83 Планування проекту. Сіткові моделі. Календарні плани.
- •84 Техніко-економічне обґрунтування (тео)
- •86 Визначення потреби в ресурсах.
- •87 Торги (тендери)
- •88 Матер-техн. Підготовка проекту
- •Структури управління проектами
- •91 Матрична структура управління проектами
- •92 Проектна структура управління проектами
- •94 Функції учасників проекту, менеджер проекту
- •96. Контроль та регулювання проекту. Види контролю
- •97. Система контролю та управління запасами
- •98. Моніторинг та підготовка оперативної інформації
- •99. Інформаційні, програмно-апаратні та телекомунікаційні засоби управління проектами.
- •100. Cтановлення і перспективи розвитку управління проектами в Україні
83 Планування проекту. Сіткові моделі. Календарні плани.
Планування є особливо важливим у проекті, оскільки проект включає певні дії, які не були зроблені раніше. При розробці плану проекту використовуються результати інших процесів планування для чіткого узгодженого документа, яким можна було б керуватися для управління виконанням проекту і при здійсненні контролю за його виконанням.

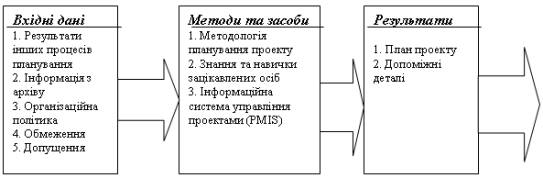

Рис - Логічна схема планування проекту
Результати інших процесів планування включають як базові документи (наприклад ієрархічна структура робіт) так і допоміжні деталі (наприклад, прогноз про рух грошових коштів). Базові процеси планування можуть повторюватися кілька разів протягом однієї фази проекту. Вони включають:
· планування змісту – це розробка документа про зміст проекту, який буде основою для майбутніх проектних рішень;
· визначення змісту – поділ основного компоненту проекту на дрібніші, більш керовані компоненти;
· визначення діяльності – це ідентифікація певних робіт, що мають бути виконані для отримання результатів проекту;
· завдання послідовності робіт – ідентифікація і документування взаємозв’язків між роботами;
· оцінка тривалості робіт; розробка календарного плану – аналіз послідовності робіт, тривалості їх та вимог до ресурсів з метою складання календарного плану проекту;
· планування ресурсів;
· оцінка вартості ресурсів, необхідних для виконання робіт проекту;
· визначення бюджету – складання кошторисів по кожній роботі проекту;
· розробка плану проекту – отримання результатів від інших процесів планування та об’єднання їх в один узгоджений документ.
Сіткові моделі найбільше використовуються на вітчизняних підприємствах при плануванні підготовки виробництва та освоєнні нових виробів. Сіткове планування дозволяє не тільки визначити потреби різних виробничих ресурсів у майбутньому, але й координувати їхнє раціональне використання на даний момент.
Взагалі, існує три типи сіткових моделей, які використовуються для складних проектів, а саме: моделі типу "вершини — роботи". Роботи представлені у вигляді прямокутників, пов'язаних логічними залежностями (рис. 7.4);
моделі "вершини — події" (кожна робота визначається і, j номером — початок — закінчення. Робота визначається стрілками між двома вузлами і номерами вузлів, які вона пов'язує (рис. 7.5));
змішані (робота представлена у вигляді прямокутника (вузла) або лінії (стрілки). Крім того, існують прямокутники та лінії, які не представляють роботу: одночасні події та логічні залежності. Лінії використовуються не для об'єднання прямокутників на початках та закінченнях, а для відображення моменту часу до, під час виконання або після виконання роботи.
Усі
види сіткових моделей забезпечують
розрахунок раннього та пізнього початку
й закінчення, резервів часу для кожної
роботи проекту, у припущенні, що задано
тривалості робіт і логічні залежності
між ними. В процесі реалізації проектів
використовуються різні типи детальних
планів, які можна класифікувати наступним
чином:
Мал.13.
Класифікація календарних планів
Графіки (діаграми) Ганта – це горизонтальні лінійні графіки, які достатньо наочно представляють співвідношення часу виконання окремих робіт, завантаження конкретного технологічного обладнання, але не дозволяють встановити логічні взаємозв’язки та взаємообумовленість різних видів робіт. Тому графік Ганта доцільно використовувати для якісного аналізу рівномірності завантаження виробничих площ.
Метод оцінки та аналізу програми (PERT) – це метод сітьового аналізу, що орієнтований на події і використовується для оцінки тривалості проекту при високій мірі невизниченості з оцінками тривалості окремих робіт. PERT застосовує метод критичного шляху для зваженої оцінки середнього значення тривалості, він дозволяє приблизно оцінювати можливий час завершення робіт і рекомендується для аналізу проектів з суттєвим ризиком.
Сітьові графіки - методи, основні мета яких полягає в тому, щоб максимально скоротити тривалість проекту, вони включають метод критичного шляху (МКШ або СРМ – Critical Path Method) та PERT – Program Evaluation and Review Techniqe).
Метод критичного шляху (СРМ) (МКШ) –) метод сітьового аналізу, що використовується для прогнозу тривалості проекту за допомогою аналізу того, яка послідовність робіт має найменшу розрахункову гнучкість (величину резерву).
Критичний шлях – це серія робіт, яка визначає найраніше завершення проекту. Цей метод дозволяє встановити логічні взаємозв’язки та взаємообумовленість робіт, а також встановити час виконання відповідних робіт та плану в цілому. Важливим елементом сітьового графіку є безперервна послідовність робіт.Календарне планування по МКШ потребує деяких вхідних даних. Після їх вводу здійснюється процедура прямого та зворотного проходу по сіті та визначається інформація про можливі строки завершення проекту. Будь-яка зміна дати початку проекту буде мати наслідком зміну строків виконання кожної роботи.
