- •Технико-экономическое обоснование выполнения проекта Методическое пособие введение
- •1 Требования к выполнению и оформлению технико-экономического обоснования
- •2 Технико-экономическое обоснование проекта
- •2.1 Обоснование целесообразности разработки проекта
- •2.2 Оценка конкурентоспособности в сравнении с аналогом
- •2.3 Планирование комплекса работ по разработке темы и оценка трудоемкости
- •2.4 Расчет затрат на разработку проекта
- •2.5 Расчет эксплуатационных затрат
- •2.6 Расчет показателя экономического эффекта
- •2.7 Маркетинговое сопровождение разрабатываемого продукта
- •Заключение
- •I. Общие положения
- •Разработка аис торговой фирмы
- •1.2. Экономическая сущность комплекса экономических информационных задач
- •1.2.1. Общие сведения о задачах
- •1.2.2. Декомпозиция комплекса задач
- •1.3. Организация предметной области
- •1.4. Обоснование проектных решений по автоматизированному решению экономико-информационных задач
- •1.4.1. Обоснование выбора задач, входящих в комплекс
- •1.4.2. Обоснование необходимости использования вычислительной техники и создания арм для решения данного комплекса задач
- •1.4.3. Обособление проектных решений по программному обеспечению комплекса задач
- •2. Проектная часть
- •2.1. Информационное обеспечение комплексных задач
- •2.1.1. Инфологическая модель и ее описание
- •2.1.2. Описание структуры базы данных
- •2.2. Технологическое обеспечение
- •2.3. Программное обеспечение
- •Техническое задание на разработку сайта ________________
- •1. Этапы и сроки создания сайта:
- •2. Технологические требования:
- •3. Структура и описание сайта:
- •3.1. Главная страница (обложка сайта):
- •3.2. Графическая оболочка внутренних страниц (общая для всех подразделов):
- •3.3. Описание контента разделов сайта:
- •Приложение № 1 к договору № _____ от «___»___________ 2004 г. Техническое задание на разработку промо-сайта
- •1. Этапы и сроки создания сайта:
- •2. Технологические требования:
- •3. Структура и описание сайта:
- •3.1. Главная страница (обложка сайта):
- •3.2. Графическая оболочка внутренних страниц (общая для всех подразделов):
- •3.3. Описание контента разделов сайта:
- •Техническое задание на разработку шаблона функциональной части корпоративного сайта и интернет-магазина _________________________________________
- •1. Этапы и сроки создания сайта:
- •2. Технологические требования:
- •3. Структура и описание сайта:
- •3.1. Главная страница (обложка сайта):
- •Форма «Поиск»
- •3.2. Графическая оболочка внутренних страниц (общая для всех подразделов):
- •3.3. Описание структуры сайта:
2.4 Расчет затрат на разработку проекта
Капитальные вложения, связанные с автоматизацией обработки информации рассчитываются по формуле
К=Кп+Кр, |
(2.4) |
где Кп - капитальные вложения на проектирование, руб.;
Кр - капитальные вложения на реализацию проекта, руб.
Предпроизводственные затраты представляют собой единовременные расходы на разработку обеспечивающих или функциональных систем или элементов на всех этапах проектирования, а также затраты на их усовершенствование, т.е. на проведение обследования и обработку материалов исследования, разработку технического задания, разработку технического и рабочего проекта системы и ее опытного внедрения. Сюда включаются затраты на разработку алгоритмов и программ, стоимость разработок по привязке типовых проектных решений (ТПР) и пакетов прикладных программ (ППП) к конкретному объекту автоматизации.
Суммарные затраты на проектирование системы и ее разработку и отладку на компьютере определяются по формуле
|
(2.5) |
где m – количество работников, участвующих в разработке проекта;
Зoi – затраты на основную заработную плату работника i-й категории, руб.;

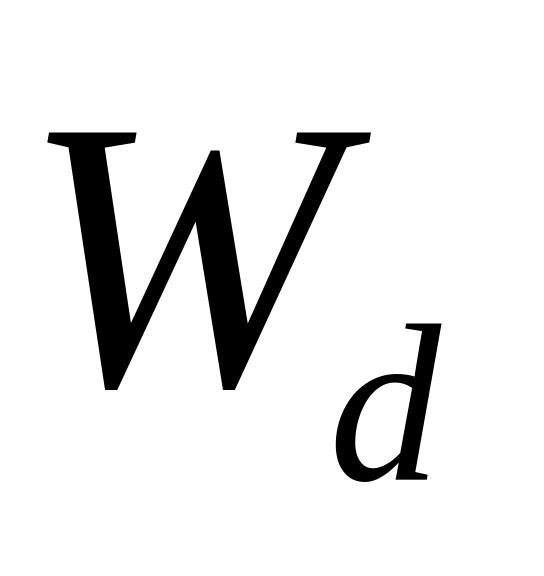

Wd
– коэффициент,
учитывающий дополнительную заработную
плату в долях к основной заработной
плате (
=
0,4 и состоит из коэффициента отпускных,
равного 0,1, и районного коэффициента –
0,3 для Томска);

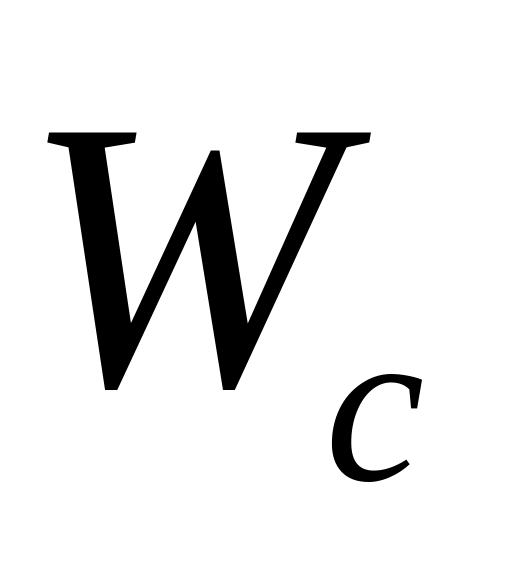

Wс
– коэффициент, учитывающий отчисления
на социальные нужды, в долях к сумме
основной и дополнительной заработной
платы разработчиков (
=0,262:
страховые
взносы в Пенсионный фонд в долях единицы
– 0,2, страховые взносы в ФСС – 0,029,
страховые взносы в ФОМС – 0,031, страховые
взносы на производственный травматизм
– 0,002);
Wн – коэффициент, учитывающий накладные расходы организации, в долях к основной заработной плате разработчиков (принимается по фактическим данным, Wн = 0,6);
СM – затраты на материалы;
Мв – затраты на использование машинного времени.
Затраты на основную заработную плату работника i-й категории:
|
(2.6) |
где Зднi – среднедневная заработная плата работника i-й категории, руб./дн.;
ti – количество дней, отработанных работником i-й категории.
Затраты времени на разработку системы по каждому исполнителю принимаются, исходя из его загрузки по календарному графику выполнения работ (см. таблицу 2.4).
Расчет основной заработной платы разработчиков проекта приведен в таблице 2.5 из расчета, что в месяце в среднем 21 рабочий день.
Таблица 2.5 – Основная заработная плата разработчиков
Должность |
Должностной оклад, руб. |
Средняя дневная ставка, руб. |
Затраты времени на разработку, человеко-дней |
ОЗП, руб. |
Руководитель Программист |
8189,74 1717,95 |
389,99 81,81 |
19 115 |
7409,81 9408,15 |
Итого |
16817,96 |
Примечание. С декабря 2008 г. в бюджетных организациях оплата производится в соответствии с профессионально-квалификационными группами (ПКГ) и квалификационными уровнями (КУ) работников. Профессорско-преподавательский состав вузов отнесен к 4-й ПКГ.
Основная зарплата руководителя – доцента со степенью кандидата наук равна (оклад плюс надбавка за должность доцента (40% к окладу) плюс надбавка за степень) 5600 + 56000,4 + 3000 = 10840 руб. Полученную сумму зарплаты делим на количество рабочих дней в месяце: 10840/21=516,2 руб. – среднедневная заработная плата руководителя.
Для профессора, доктора наук оклад равен 6400 руб., надбавка за должность равна 60% к окладу, за степень – 7000 руб., оклад ассистента в вузе равен 4500 руб.

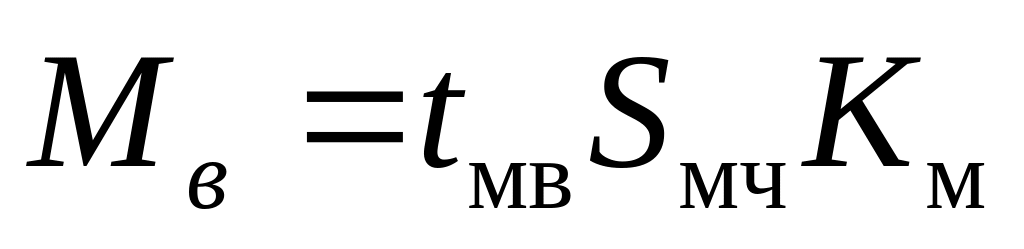

Ввиду того, что проектируемая информационная система должна быть запрограммирована и отлажена с помощью компьютеров, к суммарным затратам на разработку добавляются затраты на использование машинного времени, исчисляемые как:
|
(2.7) |
где tмв – машинное время компьютера, необходимое для разработки программного продукта; tмв = 224 час.;
Sмч – стоимость 1 часа машинного времени (рассчитать или использовать среднюю стоимость платного доступа к ПК в вашем городе) ; Sмч=12 руб./час.;
Км – коэффициент мультипрограммности (показывает долю машинного времени, отводимого непосредственно на работу над проектом); Км=1.
Материалы, приобретенные в процессе выполнения работы, и их стоимость приведены в таблице 2.6.
Таблица 2.6 - Затраты на материалы
Материалы |
Единица измерения |
Требуемое количество |
Цена за единицу, руб. |
Сумма, руб. |
Тетрадь общая |
шт. |
1 |
10 |
10 |
Компакт-диск CD-RW |
шт. |
2 |
35 |
70 |
Тонер для лазерного принтера |
шт. |
1 |
1000 |
1000 |
Бумага офисная |
пачка |
1 |
120 |
120 |
Итого |
1200 |
Таким образом, капитальные вложения на проектирование равны:
Кп = (7409,81 + 9408,15) ((1+0,4) (1 + 0,262) + 0,6) + 224 12 1+ 1200 руб. = 43692,75 руб.
Смета затрат на разработку представлена в таблице 2.7.
Таблица 2.7 – Затраты на разработку
Статьи затрат |
Сумма, руб. |
Основная заработная плата |
16817,96 |
Дополнительная зарплата |
6727,18 |
Отчисления на социальные нужды |
6168,83 |
Затраты на материалы |
1200 |
Затраты на машинное время |
2688 |
Накладные расходы организации |
10090,78 |
ИТОГО |
43692,75 |
Капитальные вложения на реализацию проекта:
Кр = Ко + Кдд + Кпп + Ксв + Киб + Кпк , |
(2.8) |
где Ко – затраты на основное и вспомогательное оборудование, руб.;
Кзд – затраты на строительство, реконструкцию здания и помещений, руб.;
Кпп – затраты на приобретение типовых разработок, пакетов, руб.;
Ксв – затраты на прокладку линий связи, руб.;
Киб – затраты на создание информационной базы, руб.;
Кпк – затраты на подготовку и переподготовку кадров, руб.
В связи с тем, что для внедрения системы, рассматриваемой в данном проекте, не было затрат связанных с прокладкой линии связи, затрат на основное и вспомогательное оборудование, затрат на реконструкцию и строительство зданий, то данные затраты для внедрения системы не учитывают. Также не принимаются в расчет затраты по подготовке и переподготовке кадров, затраты на создание информационной базы и затраты на приобретение типовых разработок.
Таким образом, при внедрении системы, рассматриваемой в данном проекте, затраты на его реализацию определяются затратами на оборудование и материалы. В оборудование и материалы входит компьютер на базе процессора Pentium-4. Стоимость компьютера 22500 руб.
Тогда затраты на основное и вспомогательное оборудование составят
|
(2.9) |
где Cbj – балансовая стоимость j-го вида оборудования, руб. (при n=1 Cb1=22500 руб.);
Qj – количество единиц j-гo оборудования, руб. (1 шт.);
Yj – коэффициент загрузки j-го вида оборудования при обработке информации по решению задач предметной области:
|
(2.10) |
где Фэфj – эффективный годовой фонд времени работы технического средства j-го вида, час./год.

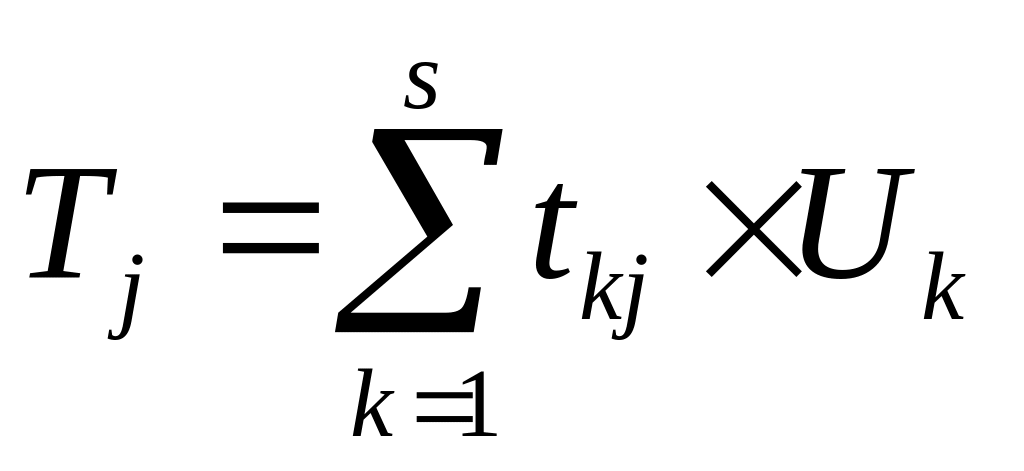

Время работы технического средства j-го вида по решению s задач, час./год:
|
(2.11) |
где tкj – трудоемкость однократной обработки информации по к-й задаче на j-м виде технических средств, часов машинного времени (tкj=6);
Uк – частота (периодичность) решения к-й задачи, дней /год (Uк =264).
Затраты на реализацию:
Кр = 2250016264/(2648) руб. = 16875 руб.
Таким образом, суммарные затраты на разработку проекта:
К = Кп + Кр = 43692,75 + 16875 руб. =60567,75 руб.
Суммарные затраты, связанные с внедрением аналога складываются из следующих затрат:
затраты на приобретение программного продукта (37300 руб.);
затраты по оплате услуг на установку и сопровождение продукта (12000 руб.);
затраты на основное и вспомогательное оборудование (22500 руб.) (предполагается, что для внедрения аналога понадобится такой же компьютер, что и для проектируемой системы);
затраты на подготовку пользователя (оплата курсов повышения квалификации, командировочные расходы и пр.) (9000 руб.).
(Постарайтесь расписать эти статьи расходов и обосновать их).
Итого суммарные затраты, связанные с внедрением аналога составят 80800 руб.
