- •Область применения технологической карты.
- •Нормативные ссылки
- •Введение
- •Характеристики применяемых материалов и изделий
- •Организация и технология производства работ
- •Разработка конструктивно-планировочной схемы подземной части здания
- •Спецификации
- •План подвала
- •План перекрытий
- •Определение номенклатуры работ
- •1)Земляные работы:
- •3) Гидроизоляционные работы:
- •Определение объемов земляных работ

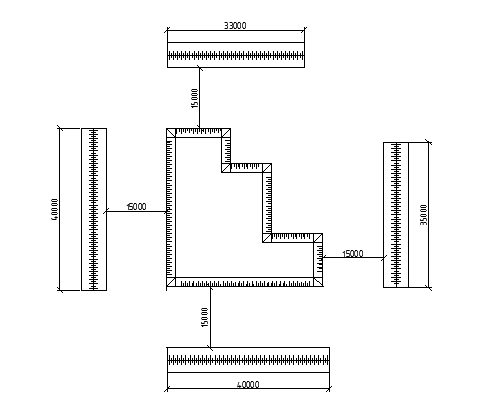

- •Определение размера котлована
- •Определение объемов земляных работ
- •Предварительный выбор методов производства работ
- •Подбор ведущих машин и механизмов по рабочим (техническим) параметрам
- •Подбор одноковшовых экскаваторов
- •Подбор монтажных кранов
- •Определение производительности одноковшового экскаватора
- •Подбор вспомогательных машин по рабочим параметрам
- •Выбор машины для засыпки грунта под полы
- •Выбор машин и механизмов для уплотнения грунта пазух и подсыпки под полы
- •Определение размеров кавальеров
- •Определение расстояния перемещения грунта кавальеров при их формировании автосамосвалом
- •Определение среднего расстояния перемещения грунта при обратной засыпке пазух
- •Подбор и расчет требуемого количества транспортных средств
- •Подбор транспортного средства
- •Расчет требуемого количества транспортных средств для отвозки не мерзлого грунта в отвал
- •Разработка гидроизоляции фундамента
- •Заливка швов плит перекрытия
- •Разработка мероприятий по устройству монолитных железобетонных фундаментов при отрицательных температурах
- •Описание технологии выполнения основных строительных процессов
- •Земляные работы.
- •Работы по устройству фундамента и плит перекрытий.
- •Гидроизоляционные работы.
- •Операционная карта на выполнение монтажных работ
- •Потребность в материально-технических ресурсах
- •Ведомость потребности в материалах и изделиях
- •Перечень машин, механизмов, оборудования, технологической оснастки, инструмента, инвентаря и приспособлений
- •Калькуляция и нормирование затрат труда
- •Составление калькуляции затрат труда
- •Определение тэп
- •Разработка мероприятий по контролю качества и приемке работ
- •Разработка мероприятий по охране труда и окружающей среды
- •Охрана окружающей среды
- •Общие рекомендации по технике безопасности
- •Заключение
- •Список использованной литературы

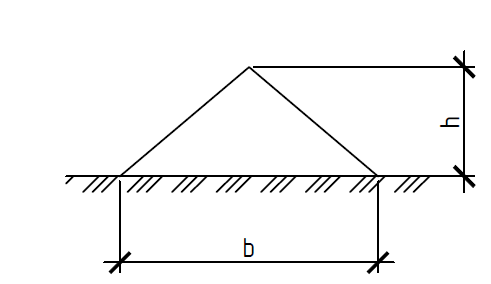

Определение размеров кавальеров
Разрабатываем план размещения кавальеров (Рисунок 2.8 .23), расположив их на расстоянии D=15м от котлована, чтобы не стеснять выполнение работы по устройству фундаментов и по монтажу перекрытия.
Вычислим общую длину кавальеров:
Рисунок 2.8.23. План размещения кавальеров
Определяем площадь поперечного сечения кавальера:

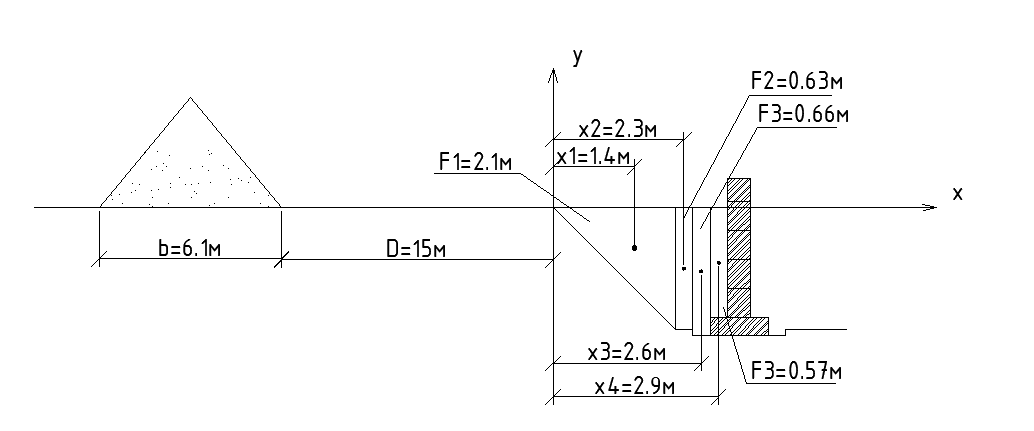

Рисунок 2.8.24. Схема сечения кавалеров треугольной формы
В итоге получаем высоту равную:
Ширина ковальера:
Определение расстояния перемещения грунта кавальеров при их формировании автосамосвалом

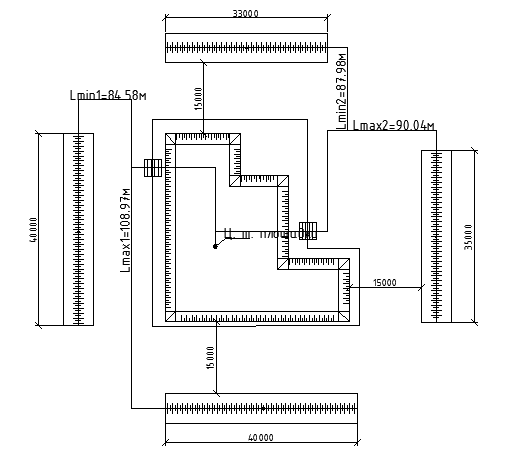

Определим центр тяжести площадки и выберем два выезда (Рисунок 2.8 .23). Найдем средние расстояния перемещения грунта для формирования кавальеров.
=193.55м
=178.02м
Тогда:
=185.79м
Рисунок 2.9.25. Схема к определение расстояния перемещения грунта кавальеров
Определение среднего расстояния перемещения грунта при обратной засыпке пазух
Предварительно сечение пазух котлована разбивается на простые фигуры (Рисунок 2.10 .26) и методом статических моментов находится центр тяжести пазух вдоль оси X по формуле:
Где:
– статический момент сечения пазух
относительно оси Y;
– площадь поперечного сечения
-ой
простой фигуры пазух.
Где:
– координата
-ой
простой фигуры сечения пазух вдоль оси
X.
Рисунок
2.10.26. Схема к определению
и
Определим расстояние перемещения грунта при расположении кавальеров напротив пазух:

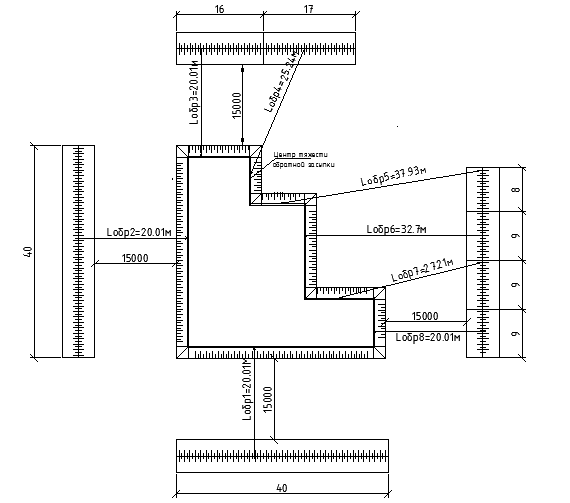

При смещении кавальеров относительно пазух расстояние обратной засыпки будем определять графическим способом (Рисунок 2.10 .27).
Рисунок 2.10.27. Схема к определению графическим способом расстояния перемещения грунта при обратной засыпки пазух
Найдем средневзвешенное значение расстояние перемещения грунта при обратной засыпке пазух:
Перемещение грунта будем выполнять грейферным ковшом.
Подбор и расчет требуемого количества транспортных средств
Подбор транспортного средства
Транспортирование
грунта будем производить автосамосвалами.
На основании расстояния перемещения
грунта и емкости ковша экскаватора
(1.6м) устанавливаем необходимую
грузоподъемность самосвала
Выбираем марку самосвала и его характеристики:
Марка |
КрАЗ-256Б1 |
Грузоподъёмность, РТР, т |
12.5 |
Объём кузова, VТР, м3 |
6 |
Габаритные размеры: длина, м ширина, м высота, м |
8,11 2,575 2,835 |
Определим количество ковшей, загружаемых в автосамосвал:
По
грузоподемности:
Округляем полученные значения до целого числа и рассчитываем недогруз самосвала:
Определим требуемое количество транспортных средств для отвозки грунта из условия непрерывной работы экскаваторов в транспорт.
Расчет требуемого количества транспортных средств для отвозки не мерзлого грунта в отвал
Где:
– время рабочего цикла транспортного
средства, мин.;
– время загрузки транспорта, мин.
Где:
– время движения гружёного и порожнего
транспорта, соответственно, мин;
– время разгрузки транспорта, мин.;
– время маневрирования, мин.
Где: L=1.5км
– дальность транспортирования грунта;
– средняя скорость движения транспортного
средства.
Где
- производительность экскаватора при
работе в транспорт.
Где:
- непосредственное время загрузка
транспортного средства;
- время установки автосамосвала под
разгрузку.
Где:
– время установки автосамосвала под
погрузку, мин;
– время на ожидание автосамосвала у
экскаватора, мин;
– время на пропуск встречного
автосамосвала, мин ( учитывается только
при дорогах и въездах с односторонним
движением ).
Расчет требуемого количества средств для отвозки грунта в отвал
Округляем
полученное значения значение до
Где:
- объем грунта отвозимого в отвал.
Расчет требуемого количества транспортных средств для отвозки грунта в кавальеры
Округляем
полученное значения значение до
Расчет средневзвешенного количества транспортных средств.
Расчет средневзвешенного количества транспортных средств производится по выражению:
Где:
– время работы экскаватора при разработке
грунта отвозимого в кавальер;
– время работы экскаватора при разработке
мерзлого грунта отвозимого в отвал;
Окончательно принимаем количество самосвалов.
Вычислим коэффициент выполнения норм:
Расчет экскаваторных проходок
Для
экскаватора подобранного в разделе 1.5.1
(Подбор одноковшовых экскаваторов)
выбираем длину передвижки равную
.
Максимальный радиус резанья и выгрузки соответственно равен:
Для расчета проходки принимаем следующие значения радиусов:
Для
определения вида проходок разбиваем
котлован на простые фигуры (Рисунок 2.12 .28)
и для каждой определяем коэффициент
:
Где:
;
;
– ширина простой фигуры.
–
торцевая
проходка с движением по прямой;
– торцевая проходка с движением по
зигзагу;
-
торцевая проходка с движением по прямой
Вычислим
ширину полосы
и
(Рисунок 2.12 .28):

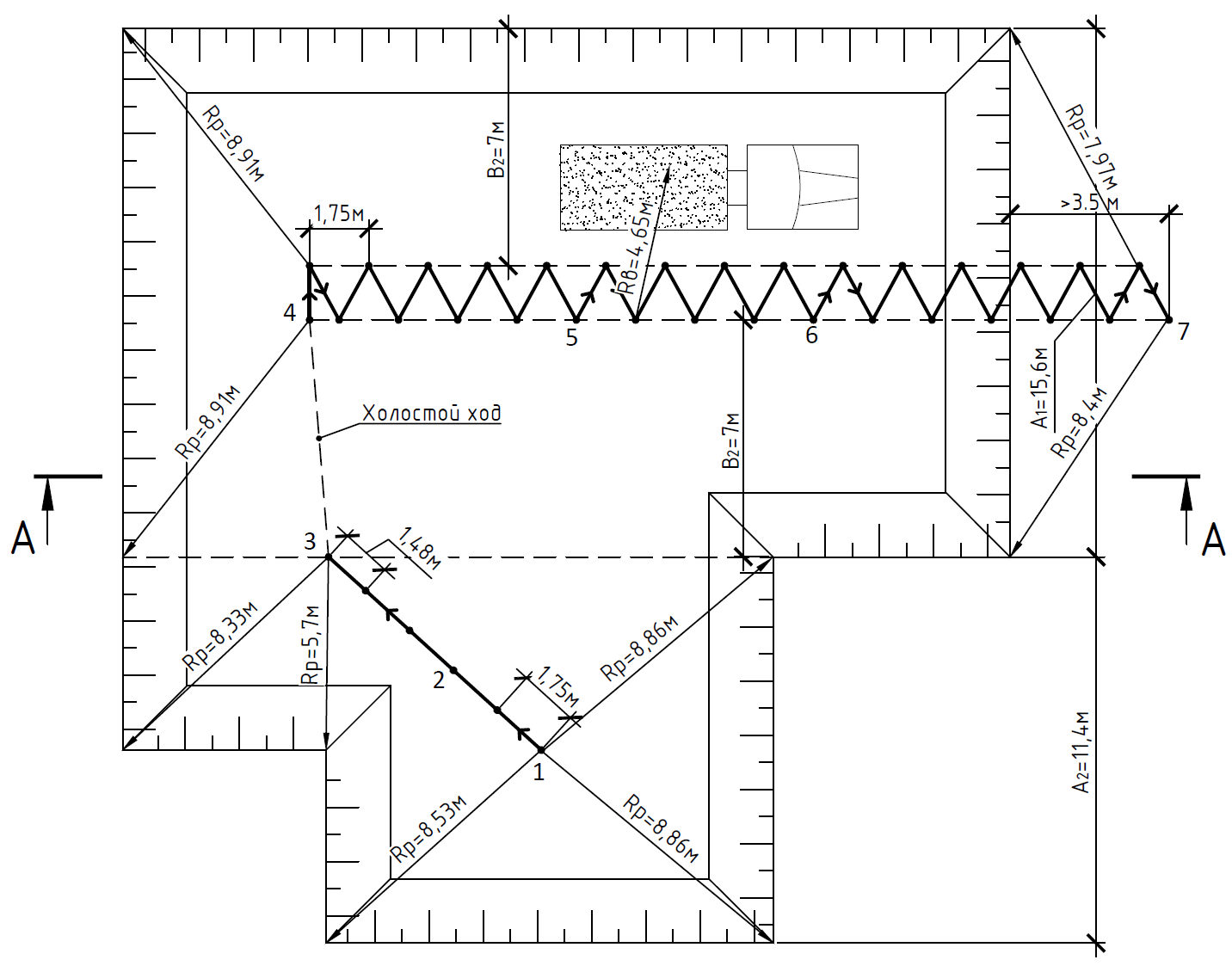

Рисунок 2.12.28. Схема разработки котлована экскаватором обратная лопата

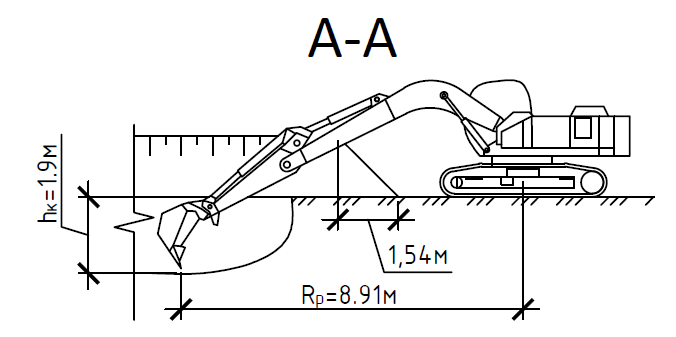

Рисунок 2.12.29. Сечение А-А
