75. Разборка многоэтажных зданий.

Проведение в значительных объемах работ по разборке и сооружений яв­ляется характерной особенностью реконструкции. Эти работы требуют тща­тельной инженерной подготовки и для их проведения могут приглашаться спе­циализированные организации.

Проектирование работ по разборке производится с учетом следующих требований: минимальная продолжительность работ; максимальное использо­вание материала от разборки; предохранение действующих производств от воздействия факторов разборки; создание благоприятных условий работы ме­ханизмов; обеспечение безопасных условий труда при разборке, а также в при­легающих зонах и на действующих производствах.

Все пригодные материалы и конструкции должны сохраняться и переда­ваться заказчику. Для установления выхода полезного материала, получаемогоот разборки зданий, следует руководствоваться нормами выхода материалов от разборки зданий СН-436.

Работы по разборке делятся на два периода - подготовительный и основ­ной. В подготовительный период обследуется здание для изучения условий работ; отключаются и демонтируются сети водопровода, канализации, энерго­снабжения; устраивается временное ограждение, а прилегающие помещения действующих производств предохраняются от пыли, мусора, загрязнения; про­изводится доставка механизмов и оборудования для разборки, оснастки для временного закрепления конструкций; устраиваются подъездные пути и пло­щадки для погрузки.

В основной период производится отделение конструкций и их деталей од­на от другой с осмотром, сортировкой и укладкой в штабеля; обрушение несу­щих конструкций, разрыхление каменной кладки и монолитного бетона, разру­шение фундаментов и других конструкций с отделением материалов, пригодных для повторного использования; отгрузка и транспортирование материалов от мест разборки к местам их использования или отвала.

В состав проекта на разборку сооружений входят:

- план расположения разбираемых сооружений с размерами прилегающих зданий, площадок и дорог, расположением механизмов, лесов, подмостей, му­соропроводов, светильников, штабелей материалов и емкостей, ограждений;

- поперечные и продольные разрезы с последовательностью разборки кон­структивных частей сооружений, отметками рабочих мест и мест крепления оборудования, относящегося к разборке;

-схемы технологических процессов разборки с указанием мест строповки, временного закрепления конструкций и др.;

-графики выполнения работ с указанием потребности в машинах и транс­порте;

- указания по технике безопасности и охране труда.

Способы разборки сооружений принимаются в зависимости от их конструк­тивных решений, материалов и размеров, а также с учетом воздействия раз­борки на окружающую среду. Технология производства работ по разборке и выбор средств механизации зависят от следующих возможных вариантов реконструкции:

1) реконструируемый объект полностью разбирается и вместо него возво­дится новое сооружение (или остается незастроенная площадка);

2) остаются отдельные конструктивные части сооружения ( например, фун­даменты или фундаменты и стены и т.д.), остальные части сооружения подле­жат разборке;

3) ремонтируются и заменяются полностью отдельные конструктивные эле­менты здания или сооружения;

4) производится демонтаж и усиление отдельных конструкций постановкой дополнительных связей, шпренгельных элементов, накладок, стоек, подкосов, разгрузочных балок, введение предварительно-напряженных элементов.

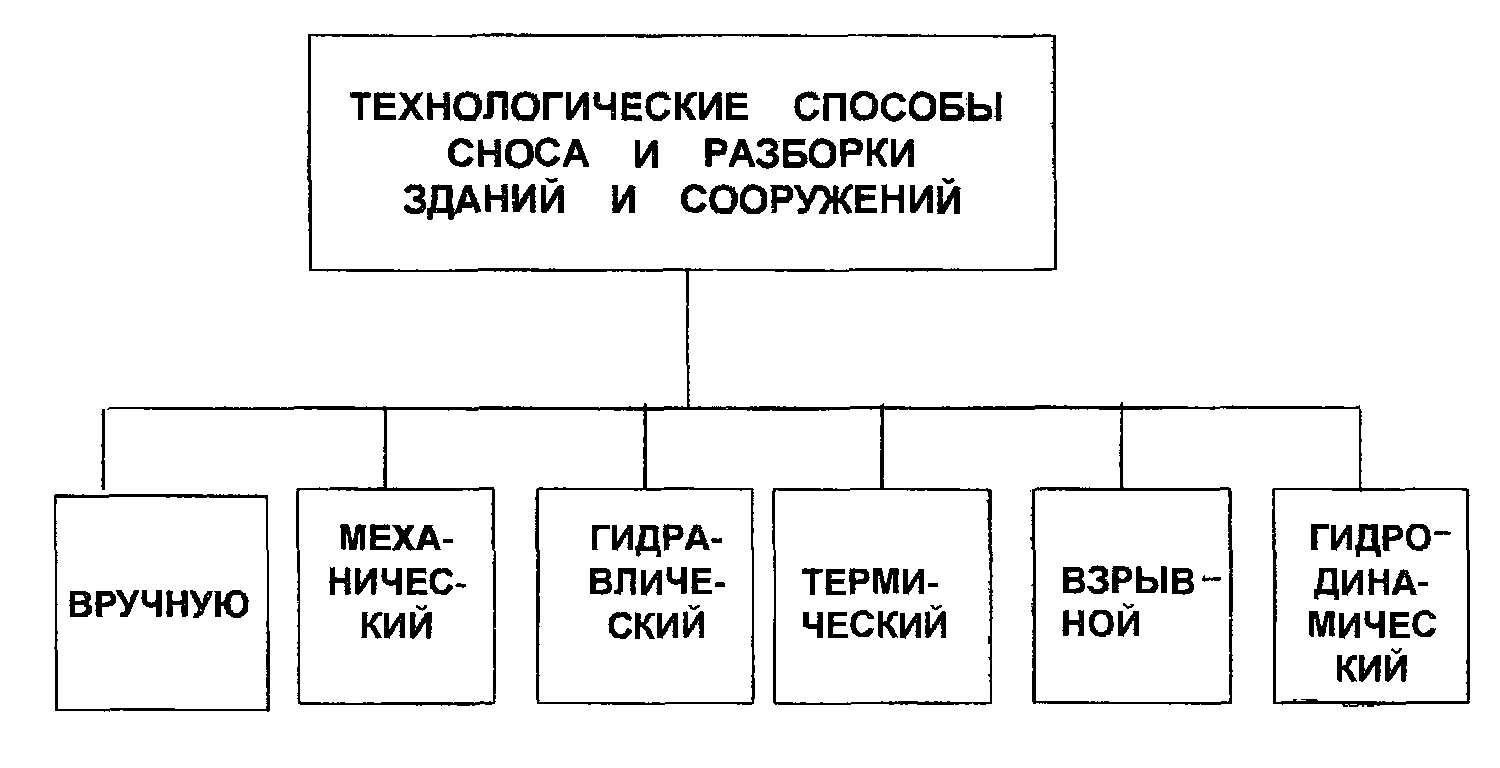

На рис.6.5. приводятся известные практике способы сноса сооружений и разборки отдельных конструктивных частей зданий:

1) вручную - с применением ручного и механизированного инструмента (отбойный молоток, газовый резак, мотопила, болторез и т.д.);

2) механический - краном или экскаватором с падающим клином (бабой), бульдозером, рыхлителем, лебедкой с полиспастами для обрушения и др.;

3) гидравлический - с помощью гидравлического расклинивающего устрой­ства, гидравлического молотка и др.;

4) термический - газопламенной резкой, лазерным или огневым лучом;

5) взрывной - с помощью ВВ;

6) гидродинамический - струей воды высокого давления с подмывом и без подмыва.

П еречисленные способы применяются в комбинации. Выбор способа опре­деляется экономическим сравнением, требованиями техники безопасности и пожарной безопасности.
