- •1. Понятие «строительный объект». Классификация строительных объектов
- •2. Методы возведения зданий и сооружений
- •3 . Поточные методы возведения зданий и сооружений. Область применения. Параметры потоков
- •4. Структура потоков при возведении зданий и сооружений
- •5,6. Проектирование специализированных и объектных потоков.
- •7. Методы согласования потоков
- •8. Проектная и нормативная документация в строительстве.
- •9. Ппр. Назначение и содержание
- •10. Последовательность разработки ппр.
- •11. Технологические карты и нормали. Состав. Основы разработки
- •12. Строительный генеральный план. Виды и содержание стройгенпланов на стадии разработки ппр
- •13. Стройгенпланы на период возведения наземных частей зданий и сооружений
- •14. Особенности стройгенпланов на возведение и реконструкцию зданий в условиях существующей плотной застройки
- •15. Принципы расчета потребностей строительства во временных зданиях и сооружениях, складах.
- •16. Принципы расчета потребностей строительства в водо-, электро-, газо- и теплоснабжении.
- •17. Календарное планирование строительно-монтажных работ
- •18. Состав и назначение работ по инженерной подготовке площадки к строительству
- •20. Разборка, снос, перемещение строений. Перенос существующих коммуникаций
- •21. Геодезические работы. Опорная геодезическая сеть. Геодезический контроль производства работ.
- •22. Понижение уровня грунтовых вод. Отвод атмосферной влаги.
- •24. Контроль качества производства строительно-монтажных работ
- •25. Вопросы экологической безопасности при ведении строительно-монтажных работ.
- •26. Возведение массивных инженерных сооружений методом опускного колодца.
- •27. Возведение тонкостенных инженерных сооружений методом опускного колодца. Способы интенсификации процесса погружения
- •28. Возведение инженерных сооружений из сборного жб методом «стена в грунте»
- •29. Сущность метода «стена в грунте». Материалы и оборудование. Анкерные устройства.
- •30,31. Возведение инженерных сооружений из монолитного жб методом «стена в грунте»
- •32. Возведение зданий методом подъема этажей и перекрытий. Область применения
- •33. Организация и производство работ при возведении зданий методом подъема перекрытий.
- •34. Методы возведения монолитных и сборно-монолитных зданий.
- •35. Разбивка зданий, возводимых из монолитного жб на захватки. Ярусы. Темпы возведения зданий, интенсивность бетонирования. Методы ускорения темпов возведения монолитных зданий.
- •36. Выбор рациональных технологических схем приготовления, доставки, подачи и укладки бетонных смесей. Выбор комплекта опалубки
- •37. Возведение зданий в разборно-переставной и блочной опалубках
- •38. Возведение зданий в несъемной опалубке
- •39. Возведение зданий в объемно-переставной опалубке
- •40. Возведение зданий в скользящей опалубке
- •41. Возведение монолитных железобетонных и армоцементных оболочек с использованием пневмоопалубки.
- •43. Особенности возведения монолитных зданий в условиях сухого жаркого климата
- •49. Монтаж одноэтажных промышленных зданий с металлическим каркасом
- •50. Монтаж покрытий одноэтажных промышленных зданий строительно-технологическими блоками. Конвейерная сборка блоков покрытия
- •51. Монтаж крупно-блочных и панельно-блочных зданий. Стройгенпланы. Часовые графики монтажа.
- •52. Монтаж многоэтажных каркасно-панельных зданий. Стройгенпланы. Часовые графики монтажа.
- •53. Монтаж каркасных зданий с безбалочными перекрытиями .
- •54. Возведение крупнопанельных бескаркасных зданий.
- •56. Монтаж зданий и сооружений с каркасом на основе деревянных гнутоклееных рам и стрельчатых арок
- •57. Монтаж унифицированных пологих оболочек положительной Гауссовой кривизны
- •58. Монтаж покрытий типа цилиндрических сводов, складок.
- •60. Монтаж мачтовых сооружений
- •61. Монтаж цилиндрических стальных резервуаров и газгольдеров методом рулонирования
- •62. Монтаж сферических резервуаров. Стройгенплан
- •45. Многоэтажные здания из каменных элементов.
- •46. Методы монтажа, выбор механизмов.
- •47. Возведение одноэтажных промышленных зданий с железобетонным каркасом.
- •75. Разборка многоэтажных зданий.
- •65. Монтаж мембранных покрытий большепролетных сооружений
- •66.Монтаж вантовых покрытий большепролетных сооружений
- •67.Монтаж арочных покрытий
- •68.Монтаж купольных покрытий
- •63. Монтаж большепролётных балочных, ферменных и рамных конструкций
- •71. Возведение зданий и сооружений на техногенно загрязненных территориях
- •70. Возведение высотных сооружений специального назначения
- •72. Производство работ по усилению и реконструкции ленточных фундаментов мелкого заложения.
- •69. Монтаж высотных зданий
- •64. Возведение зданий с покрытием в виде перекрестно-стержневых структур.
- •55. Монтаж объёмно-блочных жилых зданий
35. Разбивка зданий, возводимых из монолитного жб на захватки. Ярусы. Темпы возведения зданий, интенсивность бетонирования. Методы ускорения темпов возведения монолитных зданий.
Комплексный процесс возведения монолитных железобетонных конструкций состоит из технологически связанных и последовательно выполняемых простых процессов:
• установки опалубки и лесов;
• монтажа арматуры;
• монтажа закладных деталей;
• укладки и уплотнения бетонной смеси;
• ухода за бетоном летом и интенсификации его твердения зимой;
• распалубливания;
• часто присутствует монтаж сборных конструкций.
Время, необходимое для набора бетоном распалубочной прочности, входит в общий технологический цикл.
Состав простых процессов, их трудоемкость и очередность выполнения зависят от вида и специфики возводимых монолитных конструкций, применяемых механизмов и типов опалубки, технологических и местных особенностей производства работ.
Каждый простой процесс выполняют специализированные звенья, которые объединены в комплексную бригаду. Сооружение разбивают по высоте на ярусы, в плане — на захватки, что необходимо для организации поточного производства работ.
Разбивка на ярусы — высотная разрезка, обусловленная допустимостью перерывов в бетонировании и возможностью образования температурных и рабочих швов. Так, одноэтажное здание обычно разбивают на два яруса: первый — фундаменты, второй — все остальные конструкции каркаса. В многоэтажном здании за ярус принимают полностью этаж с перекрытиями. Высота яруса более 4 м нежелательна, так как при большой высоте и интенсивном бетонировании увеличивается боковое давление на опалубку от укладываемой бетонной смеси.
Разбивка на захватки — горизонтальная разрезка, которая предполагает:
• равновеликость по трудоемкости каждого простого процесса, допустимое отклонение не более 25%;
• минимальный размер захватки (рабочего участка) — работа звена на протяжении одной смены;
• размер захватки, увязанный с величиной блока, бетонируемого без перерыва или с устройством рабочих швов;
• число захваток на объекте, равное или кратное числу потоков.
Переход звена рабочих с одной захватки на другую среди смены нежелателен. Размер захваток обычно соответствует длине секции здания или должен включать целое число конструктивных элементов — фундаментов, колонн, других конструкций, или определяется по границам участков, намеченных для устройства рабочих и температурных швов.
Темпы возведения здания. Исходя из темпов укладки бетона, подбирают необходимый комплект машин для этого процесса, в том же темпе следует выполнять опалубочные и арматурные процессы на принятых для них механизмах и приспособлениях. На темпы укладки бетонных смесей сильно влияет их подвижность. Применяют литые смеси с осадкой конуса (ОК) более 12 см (часто 14...18 см), подвижные с ОК = 2...12 см, малоподвижные с ОК = 0,5...2 см и жесткие с ОК = 0 см. Встречаются и особо жесткие смеси с показателем жесткости (ПЖ) более 200 с. При использовании литых смесей применяют безвибрационный способ бетонирования.
Для обеспечения непрерывного бетонирования при большой протяженности стен рекомендуется разделить их на участки длиной до 14... 16 м с установкой на границах вертикальных разделительных рассечек из металлической многоячеистой сетки.
Конструкции многоэтажных монолитных жилых домов можно бетонировать в крупно-щитовой, объемно-переставной, скользящей и других типах опалубки. Важно, чтобы выбранный вариант позволял механизировать процесс установки и снятия опалубки.
Оптимальный вариант механизации определяют по трем основным показателям: продолжительность работы; трудоемкость работ; стоимость работ на 1 м3 уложенного бетона.

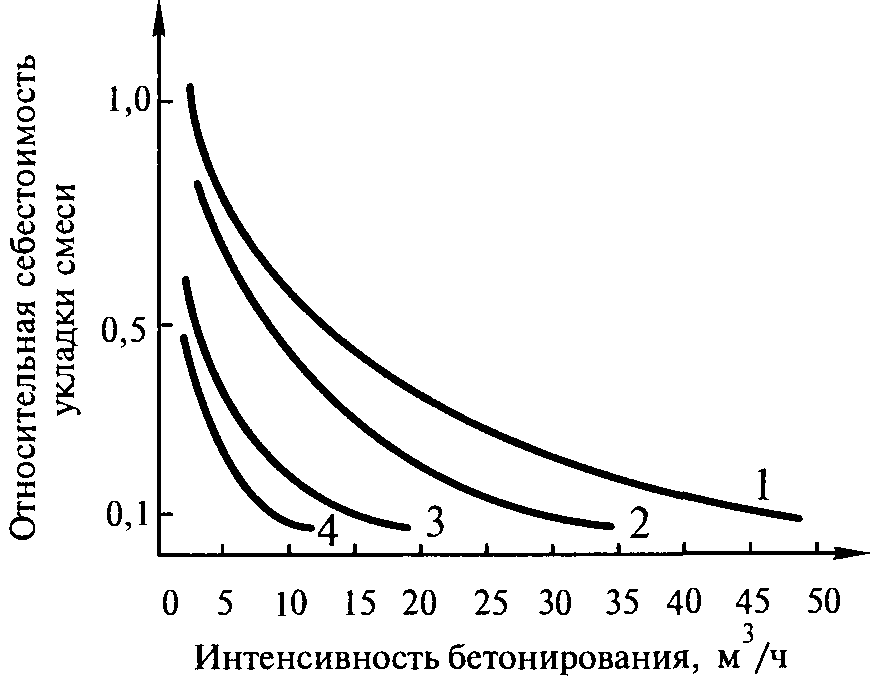

С
опоставление
относительной себестоимости подачи
бетонной смеси в конструкции различными
технологическими комплектами машин
показано на рис.
После бетонирования участка перекрытия до возвращения рабочих на этот участок для установки опалубки стен следующего яруса проходит 7,5 сут., этого времени достаточно для набора бетоном 70% марочной прочности.
В соответствии с производительностью ведущего потока (процесса) по бетонированию подбирают комплект машин для других потоков — по монтажу опалубки, установке арматуры и т. д. Нет смысла загружать строительную площадку техникой, нужно только предусматривать высокопроизводительное использование основного оборудования. Так, кран может быть задействован на всех основных процессах — подача к месту работы опалубки, арматуры, бетонной смеси, распалубливание.
