2.8 Технологічна документація

Оформлення технологічної документації являє собою заключний етап розробки технологічного процесу відновлення деталі.

При виконанні дипломного проекту комплект технологічної документації оформлюється окремим альбомом, який розміщений в проекті після списку літератури (у вигляді додатку).

Альбом технологічної документації комплектується у такій послідовності:

– титульний лист (ТЛ) – ГОСТ 3.1105-84;

– маршрутна карта (МК) – ГОСТ 3.1118-82;

– операційна карта (ОК) – ГОСТ 3.1404-86;

– карта ескізів (КЕ) – ГОСТ 3.1105-82.

2.9 Розрахунок кількості необхідних робітників, робочих місць

Необхідна кількість робітників і робочих місць для відновлення певної деталі із заданими дефектами визначається виходячи з трудомісткості робіт, прийнятих за розробленим технологічним процесом ремонту цієї деталі за рік.

Трудомісткість ремонтних робіт за рік визначається за формулою:

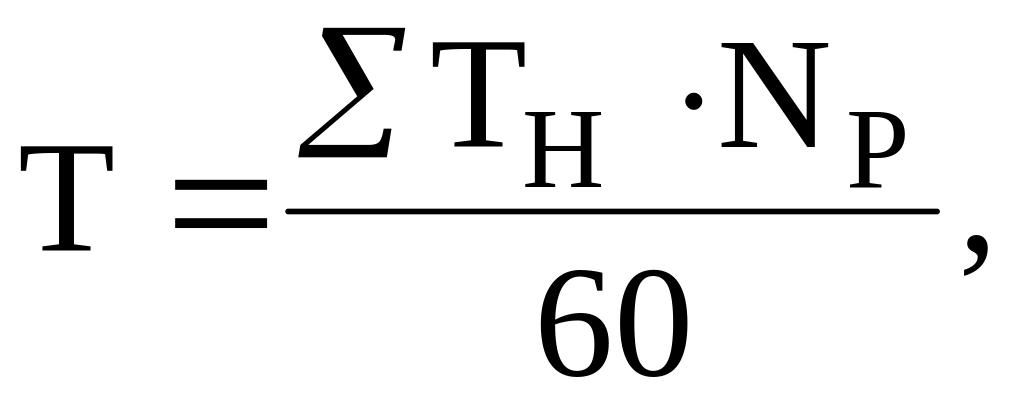

(2.25)

де ΣТН – сумарний час на технологічний процес відновлення однієї деталі,хв;

Np – обсяг виконуваних ремонтів за рік, шт.

Значення Np приймається виходячи із міркувань раціонального завантаження обладнання та робітників та зазначено у завданні на дипломне проектування.

Сумарний час, що витрачається на відновлення однієї деталі згідно з розробленим технологічним процесом дорівнює:

ΣТН005010015+ ... +Ті, (2.26)

де Т005, Т010, ..., Ті – норма часу на певну операцію, хв.( Т005, Т010, ..., визначається при технічному нормуванні у п. 2.7)

ΣТН =3+7+17,91+12,7+15+3+0,358+3,336+0,3+0,387+6=69 хв

Сумарний час, що витрачається на зварювальні роботи:

ΣТН1 = Т015020, (2.27)

ΣТН1 =17,91+12,7=30,6 хв

Сумарний час, що витрачається на верстатні роботи:

ΣТН2 = Т005010025030035040045050055, (2.28)

ΣТН2 =3+7+15+3+0,358+3,336+0,3+0,387+6=38,3 хв

Трудомісткість для зварювальних робіт

Т1

Трудомісткість для верстатних робіт

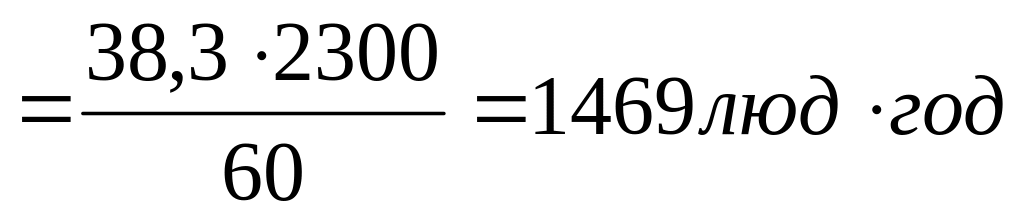

Т2

Загальну трудомісткість визначаємо за формулою:

Т=Т12, (2.29)

Т=1173+1469=2642 люд-год

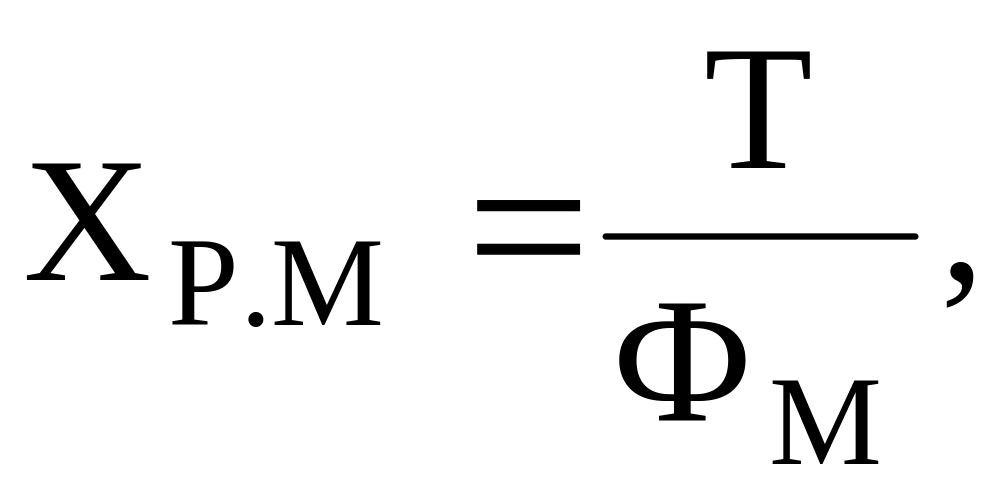

Кількість робочих місць та робітників визначають виходячи з річного ефективного фонду часу, год та річного фонду часу робочого місця по формулам:

(2.30)

де ХР.М. – кількість необхідних робочих місць;

Фм – річний фонд часу робочого місця, год (змінюється зі зміною кількості святкових днів.)

ХР.М= =1,32

Приймаємо 2 робочих місця

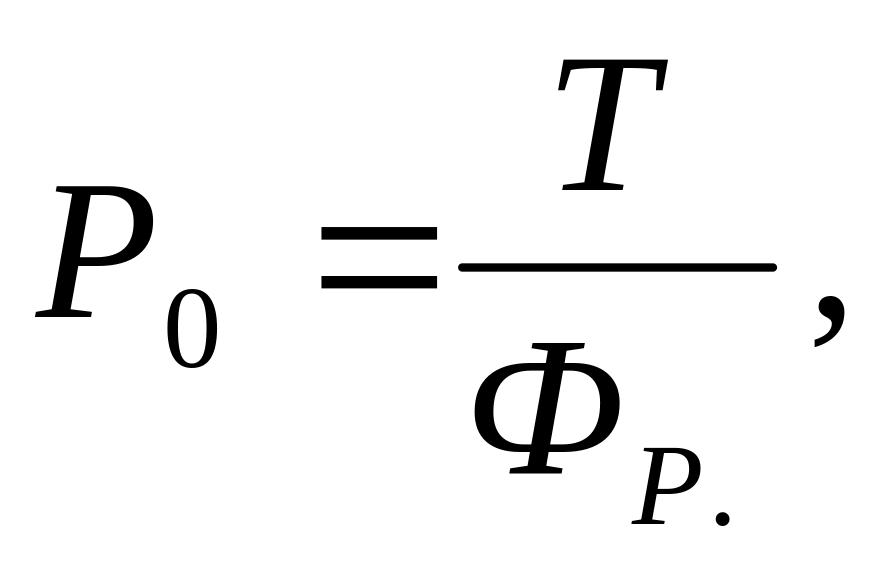

(2.31)

де Р0 – кількість основних робітників, люд.;

Фр. – річний ефективний фонд часу робітника, який враховує трудові втрати, спричинені хворобою, виконанням державних обов’язків, відпусткою тощо. Річний фонд Фр часу робітника можна обчислити з виразу:

Фр= Фм – (tвідп – Σtін), (2.32)

де tвідп – тривалість відпустки, год;

tін – інші витрати робочого часу з поважних причин, год; tін 0,04 Фм,год.

tвідп=24днів=24·8=192 год – для зварювальника [13 с.189]

tвідп=18днів=18·8=144 год – для верстатника [13 с.189]

Σtін=2001·0,04=80год

Річний ефективний фонд часу для зварювальника

Фр=2001–(192–80)=1889 год

Річний ефективний фонд часу для верстатника

Фр=2001–(144–80)=1937 год

Кількість зварювальників

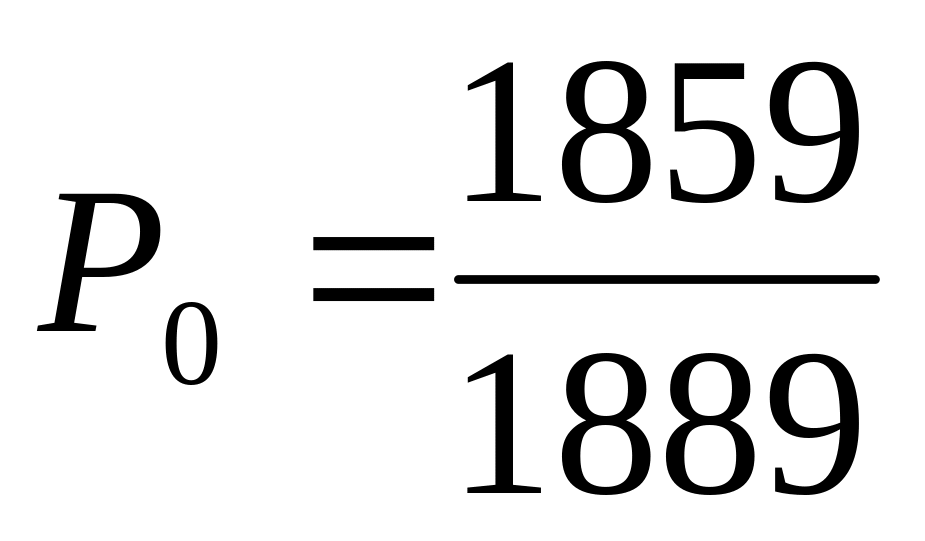

=0,98 люд

Приймаємо Ро=1 зварювальника

Кількість верстатників

=1

Приймаємо Ро=1 верстатника

Розподіл виконавців робіт за професіями і розрядами виконуємо у відповідності з трудомісткістю певного виду робіт та виробничою необхідністю.

Результати розподілу робітників представляємо у вигляді таблиці по формі

Таблиця 2.1 – Розподіл основних робітників за професіями і розрядами

Професія виконавця робіт

Кількість, люд.

Розряд

1

2

3

4

5

Верстатник

1

1

Зварювальник

1

1

Разом

2

Середній розряд робітників на дільниці визначаємо за формулою:

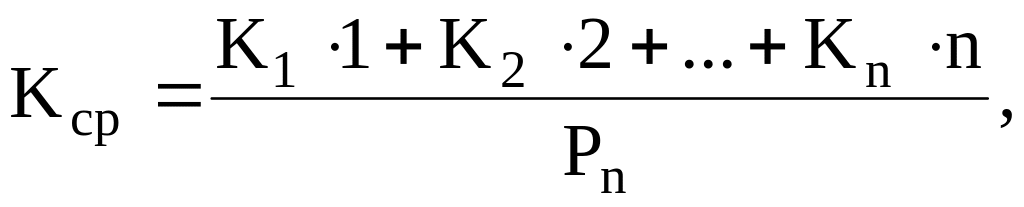

(2.33)

де 1, 2,..., n – кваліфікаційні розряди виконавців на дільниці;

К1, К2, ..., Кn – кількість робітників певного розряду, відповідно, люд.

Pn = прийнята кількість робітників на дільниці, люд.

Кср= =5

Коефіцієнт завантаження робітника на дільниці обчислюємо за формулою:

, (2.34)

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
