15.2. Составление календарного плана проекта

Цель проекта: создать комплект произведений, который должен в совокупности покрыть все темы, связанные с семейством программных продуктов Microsoft Office. Комплект состоит из четырех книг и компакт-диска, содержащего примеры для всех книг комплекта.

Работа над комплектом ведется авторским коллективом, состоящим из 14 человек. Члены авторского коллектива играют в проекте различные роли и выполняют различные функции в соответствии со своей квалификацией, возможностями и желаниями. Назначение на роль может динамически меняться в ходе проекта. Роли и соответствующие им функции перечислены в таблице 7.1.

Таблица 15.1 - Роли и функции

Название роли

Выполняемые функции

Идеолог

Подготовка плана-проспекта и структуры книги, разработка правил и стиля изложения, выбор и согласование примеров, взаимодействие с издательством, ведение оперативного учета проделанной работы, ведение резервных копий

Писатель

Написание текста, подготовка примеров, иллюстраций

Редактор

Проверка и правка текста, проверка примеров, подготовка указателей и индексов

Корректор

Вычитка текста и примеров, проверка терминов

Технолог

Ведение инструментального ПО, в том числе подготовка шаблонов, обеспечение работоспособности целевого ПО

Проект состоит из трех фаз:

  • Фаза I. Подготовка к проекту.

  • Фаза II. Работа над проектом.

  • Фаза III. Завершение проекта.

Задачи фазы I:

  1. Определение состава авторского коллектива.

  2. Подготовка планов-проспектов.

  3. Первоначальное распределение работы – составление для каждого проекта матрицы распределения ролей, целевых объемов и сроков выполнения работ.

  4. Заключение договора с издательством.

Задачи фазы II:

  1. Подготовка рабочих мест:

  • Установка единой версии инструментального ПО.

  • Установка работоспособной версии целевого ПО.

  • Подготовка детальных планов-проспектов произведений комплекта.

  • Подготовка шаблонов документов.

  1. Написание текста.

  2. Редактирование текста.

  3. Вычитка текста.

Задачи фазы III:

  1. Сдача материалов в издательство.

  2. Архивирование результатов.

  3. Подведение итогов.

15.2.1. Вид окна Microsoft Project

Слева расположена панель, на которой размещены ярлыки, используемые для вывода на экран различных представлений (views) информации о проекте. Наиболее часто используемое представление – так называемая диаграмма Ганта (Gantt chart). Собственно диаграмма размещена в правой части окна и представляет собой изображение календарного графика выполнения задач. В центре окна размещена таблица, похожая на таблицу Excel, которая содержит иерархическое описание задач и их длительность (Рисунок15.1).

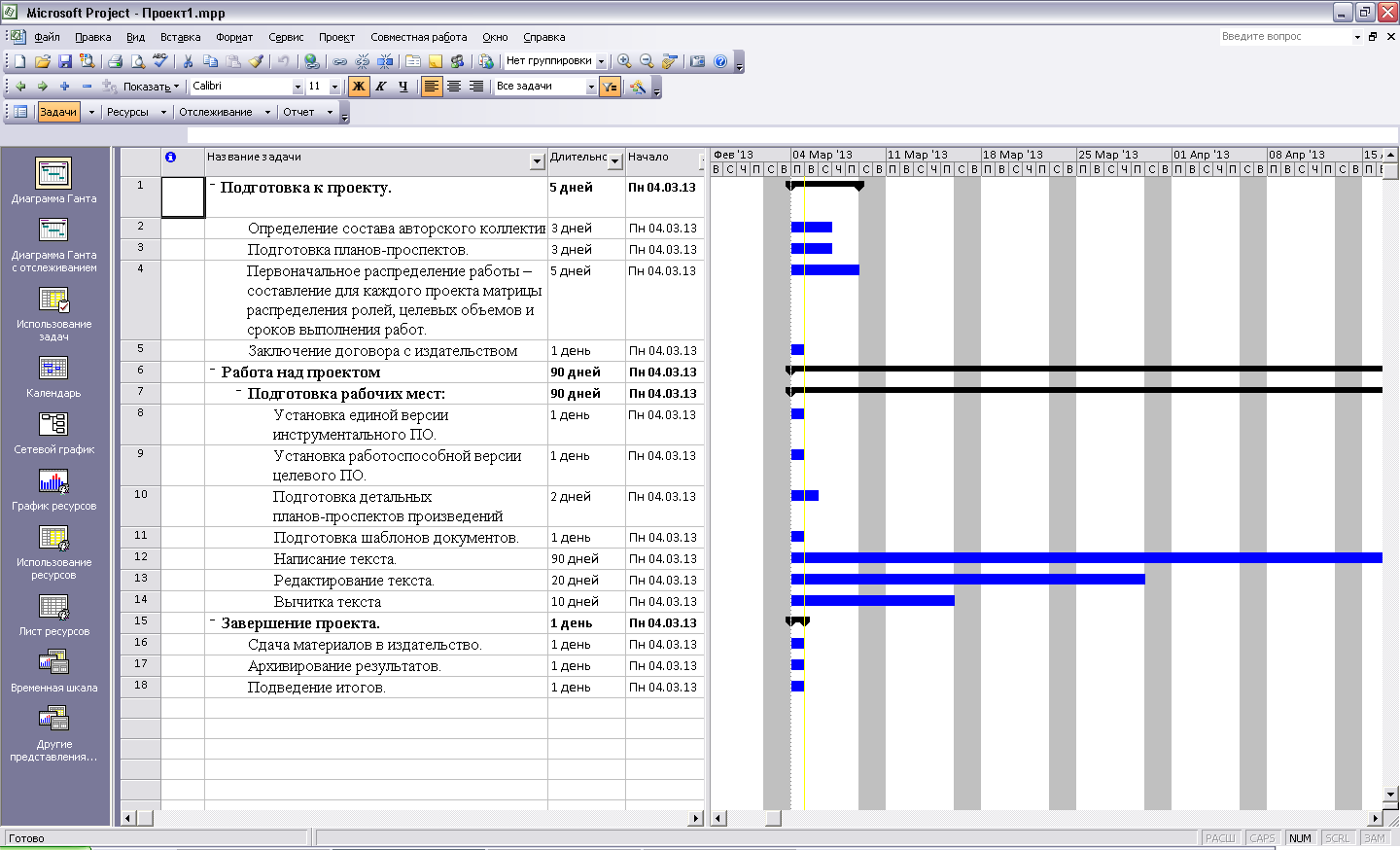

Рисунок 15.1

Чтобы получить такой график, необходимо выполнить следующие шаги:

  1. Создание нового файла.

  2. Определение задач.

  3. Создание списка ресурсов.

  4. Назначение ресурсов задач.

  5. Определение связей между задачами.

Каждый план проекта представляет собой файл с расширением .mpp. Чтобы создать такой файл, нужно запустить Project. Первоначально в окне Project таблица будет пуста. Первое, что необходимо сделать, это определить дату начала проекта. Для этого необходимо выполнить команду Project > Project Information. Появится соответствующее диалоговое окно (Рисунок15.2).

В окне требуется выбрать один из двух способов планирования задач:

  • Задается дата начала проекта. И тогда все задачи планируются таким образом, чтобы они начинались максимально рано.

  • Задается дата окончания проекта, и тогда все задачи планируются таким образом, чтобы они начинались максимально поздно.

Выбор одного из этих способов выполняется раскрывающемся списке Schedule From (Расписание с…). В этом же окне выбирается тип календаря (раскрывающийся список Calendar): стандартный, круглосуточная работа, ночная работа.

Рисунок 15.2

Также следует определить календарь проекта. Для этого нужно выполнить следующую команду Tools > Change Working Time (Сервис > Изменение рабочего времени). В раскрывшемся диалоговом окне можно изменить установки для стандартного календаря, ввести новый календарь или календари.

Чтобы изменить рабочие часы для конкретных дней, нужно выделить эти дни в календаре, выбрать переключатель Working time (Рабочее время) и ввести нужные часы в поля From и To.

Чтобы определить день как нерабочий, нужно выделить этот день в календаре и выбрать переключатель Nonworking time (Не рабочее время).

Если в проекте планируется поддерживать армейскую дисциплину, можно установить одинаковые рабочие часы для всех дней проекта.

И, последнее, нужно определить свойства проекта. Для этого необходимо выполнить команду File > Properties. В диалоговом окне Properties (Свойства) на вкладке Summary (Резюме) ввести название проекта (Title), описание (Subject), фамилию и имя руководителя (Manager) и сохранить файл.
