- •Введение
- •Глава 1 организационные формы и система управления строительством в россии
- •1.1 Основные принципы организации управления строительством и способы его осуществления
- •1.2 Общая система управления строительством в России
- •1.3 Специализация, кооперация, комбинирование и интеграция в строительстве как формы его организации
- •Глава 2 организационно-правовые формы строительно-монтажных организаций
- •2.1 Основные признаки предприятия (организации) и общая их характеристика в строительстве
- •2.2 Формы и виды строительно-монтажных организаций как юридических лиц
- •2.3 Государственные и муниципальные унитарные строительные предприятия
- •2.4 Холдинговые компании, корпорации и ассоциации в строительстве
- •2.5 Лицензирование деятельности в сфере проектирования и строительства
- •2.6 Создание, реорганизация и ликвидация предприятий и организаций в строительстве
- •Глава 3 функции и методы управления строительным производством
- •3.1 Понятие о функциях управления производством
- •3.2 Общие функции управления
- •3.3 Частные функции управления строительным производством
- •3.4 Методы управления строительным производством
- •Глава 4 производственная и организационная структура строительно-монтажной организации
- •4.1 Производственная структура строительно-монтажной организации
- •4.2 Организационные структура строительно-монтажных организаций и их виды
- •4.7. Формирование и совершенствование организационной структуры управления строительным производством
- •4.4 Тенденции развития структур управления строительно-монтажными организациями
- •Глава 5 теория и практика управления проектами
- •5.1 Понятие проектного управления
- •5.2 Классификация и жизненный цикл строительных проектов
- •5.3 Участники реализации и окружение строительных проектов
- •5.4 Организация управления реализацией и мониторинг строительных проектов
- •Глава 6 стратегическое управление строительно-монтажной организацией
- •6.1 Понятия стратегии и стратегического управления строительно-монтажной организации
- •6.2 Выбор и планирование стратегий
- •6.3 Реализация стратегий развития строительно-монтажных организаций
- •6.4 Управление сопротивлениями развитию строительно-монтажной организации и методы борьбы с ними
- •Глава 7 оперативное управление строительным производством
- •7.1 Цели оперативного планирования и виды оперативных планов
- •7.2 Содержание, порядок разработки и утверждения месячных оперативных планов.
- •7.3 Составление недельно-суточных планов-графиков производства работ
- •7.4 Контроль выполнения оперативных планов строительного производства
- •7.5 Диспетчеризация управления строительным производством
- •Глава 8 управление качеством строительства и организация приемки в эксплуатацию законченных строительством объектов
- •8.1 Качество строительства и этапы его формирования
- •8.2 Оценка качества строительной продукции
- •8.3. Международные стандарты качества и их применение в строительстве
- •8.4 Комплексная система управления качеством строительства и строительно-монтажных работ в строительно-монтажных организациях
- •8.5 Организация контроля качества строительно-монтажных работ
- •8.6 Порядок и правила приемки строительных объектов в эксплуатацию
- •8.7 Авторский надзор проектных организаций за строительством предприятий, зданий и сооружений
- •Глава 9 основы психологии управления
- •9.1 Личность как объект управления
- •9.2 Личность как субъект управления
- •9.3 Малые социальные группы в структуре управления
- •9.4 Групповая динамика и ее механизмы
- •9.5 Управленческое общение
- •9.6 Конфликты в управлении, их предупреждение и разрешение
- •Практическая часть
- •Глава 10 разработка структуры субподрядной строительно-монтажной организации и управление строительством по графикам производства строительно-монтажных работ
- •10. 1 Разработка структуры субподрядной строительно-монтажной организации
- •Решение
- •Решение
- •Решение
- •10.2 Управление строительством по графикам производства строительно-монтажных работ
- •Приложение № 1
- •Приложение № 2 Базовый набор специальных функций управления
- •Приложение № 3
- •Приложение № 4
- •Содержание
- •Библиографический список
- •Управление отраслью
- •443001 Самара, ул. Молодогвардейская, 194
7.5 Диспетчеризация управления строительным производством
В практике управления ходом работ на строительных объектах и обеспечения выполнения оперативных планов строительного производства достаточно эффективно используется его диспетчеризация.
Диспетчеризация управления в строительстве - это система оперативного руководства строительным производством, которая позволяет с применением современных средств связи, средств автоматической регистрации, учета, обработка информации контролировать и регулировать ход производства работ на строительных объектах, использование бригад рабочих, строительных машин, транспортных средств, поступление на строительные площадки необходимых конструкций, изделий, деталей, материалов, технологического и другого оборудования в соответствии с оперативными планами производства.
Диспетчерскую службу в строительстве организуют достаточно крупные строительно-монтажные организации. В малых строительных организациях она сводится к оперативному сбору информации руководством и принятию ими оперативных решений по принципиальным вопросам.
Основными принципами диспетчеризации строительного производства являются полномочность и компетентность руководителей службы диспетчеризации.
Полномочность и компетентность главного диспетчера в строительной организации или на стройке означает предоставление ему полноты власти, необходимой для принятия им решений по вопросам оперативного управления производством. Аппарат диспетчерской службы строительно-монтажной организации выполняет следующую работу:
участвует в составлении и утверждении месячных оперативных планов работ по объектам, строительным участкам;
участвует в разработке недельно-суточных планов-граф и ков производства работ;
участвует в разработке планов-графиков поставки на стройплощадки строительных конструкций, изделий, материалов, графиков работы на них строительных машин, транспортных средств;
утверждает на каждые сутки разнарядку по объемам, местами срокам доставки товарного бетона, раствора, асфальтовых смесей, сухих бетонных и растворных смесей;
разрешает неувязки по поставкам на строительные площадки материальных ресурсов, спорные вопросы, возникающие в отношениях с субподрядными организациями, организует устранение неполадок в обеспечении строительных площадок и подсобных хозяйств электроэнергией, водой;
ведет непрерывный контроль за выполнением планов-графиков производства работ;
ведет непрерывный контроль за выполнением планов-графиков поступления на строительные площадки строительных конструкций, изделий, материалов, полуфабрикатов;
ведет учет объемов выполненных работ в целом по организации и в разрезе отдельных строек и объектов.

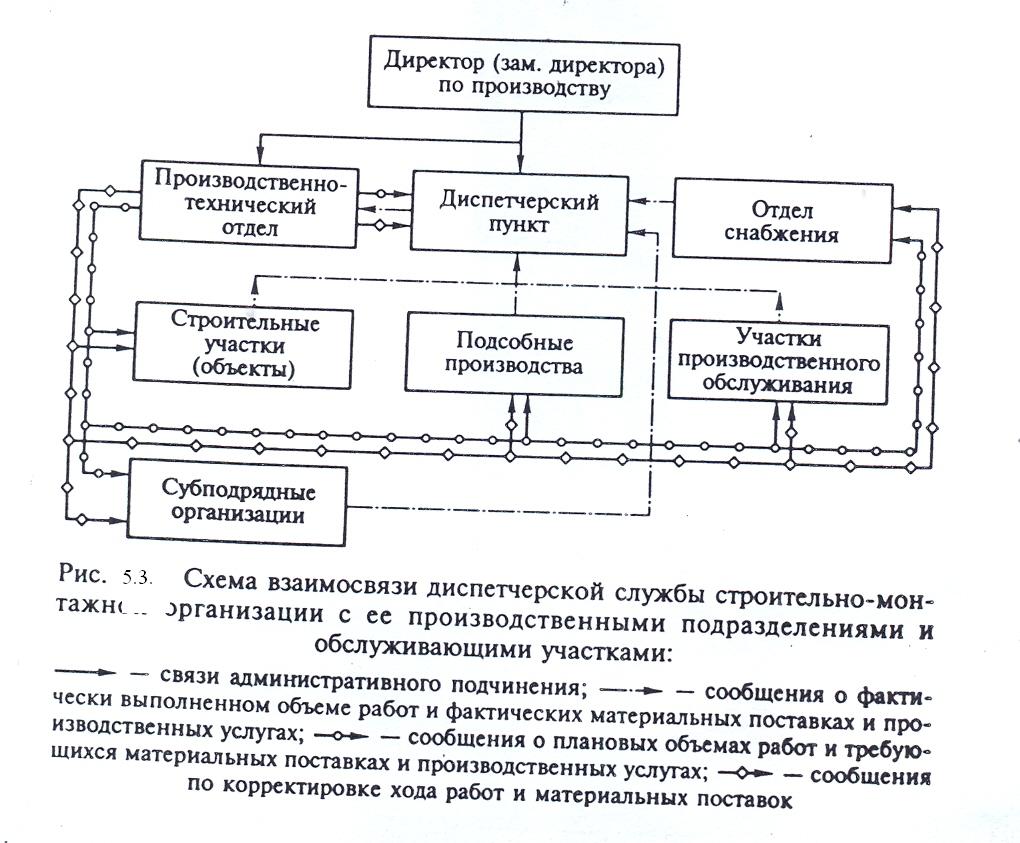

Диспетчерская служба связана различными постоянными средствами связи со всеми строительными объектами и руководителями строительных участков и подразделений производственного обслуживания. При возникновении отклонений и сбоев в организации производства в соответствии с недельно-суточным и графиками диспетчерская служба принимает решения и дает указания по преодолению и ликвидации их. В процессе оперативного руководства производством диспетчерская служба связана со многими функциональными службами аппарата управления, для которых ее решения являются обязательными для исполнения. На рис. 7.1 показана схема взаимодействия диспетчерской службы средней строительной организации с подразделениями и другими службами ее аппарата управления.
Регулирование производственного процесса на строительных объектах диспетчерской службой на базе применения недельно-суточных графиков состоит в следующем:
ежедневно строительные мастера или производители работ в конце смен производят обмеры выполненных работ и представляют эти данные в диспетчерскую и руководству строительных участков;
одновременно по истечении каждых суток лица, отвечающие за прием поступающих грузов на строительные площадки и склады строительной, организации, передают в диспетчерскую службу данные об исполнении недельно-суточных графиков поставок строительных конструкций, изделий, материалов;
диспетчерская служба ежедневно на основе поступивших данных определяет степень выполнения недельно-суточных планов производства работ и материально-технического обеспечения строительных объектов и подготавливает материалы для принятия руководством оперативных решений по отставаниям и проведению диспетчерских совещаний.
Диспетчерские совещания, как правило, проводятся ежедневно. На них руководителями строительной организации с учетом мнений непосредственных руководителей производства и мнений, руководителей других служб принимаются решения по устранению причин, обусловивших отставания от графиков выполнения работ, и принятию мер по их ликвидации.
Оперативность и результативность диспетчерского регулирования строительным производством во многом повышается при использовании в этом процессе компьютерной техники и соответствующих программных продуктов по планированию и управлению производством.
При применении компьютерной техники в системе диспетчерского управления решаются следующие задачи:
сбор, регистрация и обработка информации о ходе выполнения работ на объектах и поставках на них материально-технических ресурсов;
поиск решений по корректировке хода работ, обеспечивающие строительство объектов в контрактные сроки.
Информация со строительных объектов в диспетчерскую может быть передана различными видами связи (например, по телетайпу, телефону, телеграфу, радиосвязи) и в автоматизированном режиме обработана. Для этого предусматриваются специальные унифицированные формы представления исходной информации.
Существующие программы решения задач поиска оптимальны решений календарного планирования на ЭВМ позволяют быстро без больших затрат труда специалистов получать и рассматривать различные варианты корректировки планов производства работ в соответствии со сложившимися обстоятельствами и ограничениями по обеспечению строительства. Это ускоряет процесс корректировки календарных планов производства строительно-монтажных работ и возведения объектов и процесс корректировки недельно-суточных графиков строительного производства.
Контрольные вопросы
Что такое оперативное управление строительным производством?
Каковы основные цели оперативного планирования строительного производства?
Что планируется и составляется в системе оперативно-производственного планирования в строительстве?
Какие исходные данные служат для составления оперативно-производственных планов?
Что планируется в оперативных месячных планах производства работ на объекте или стройке?
Что планируется в оперативных месячных планах производства работ участков мастера и производителя работ?
Что планируется в оперативных планах работ строительных участков?
Что планируется в оперативных месячных планах подразделений строительно-монтажных организаций и строительно-монтажных организаций?
Что такое недельно-суточное планирование производства работ?
Что планируется в недельно-суточных графиках и какова их взаимосвязь с месячными оперативными планами производства работ?
Как организуется контроль выполнения оперативных планов выполнения работ и какие применяются при этом методы?
Что такое диспетчеризация в строительстве и каковы основные ее принципы?
В чем состоят основные функции и какие применяются методы в работе диспетчерских служб строительно-монтажных организаций?
