2.2. Расчет сетевой модели графическим способом
Расчёт сетевой модели данным способом также заключается в определении величины критического пути, ранних и поздних сроков свершения событий, а также резервов времени работ и событий.
При расчёте графическим методом расчётные параметры указываются прямо на сетевой модели.
Расчёт параметров сетевой модели ведётся в следующей последовательности:
1. Расчёт ранних сроков (PC) свершения событий:
а) частный случай, для исходного события комплекса принимается равным нулю, t рсисх =0;
б) для остальных событий определяется в строгой последовательности по возрастающим номерам событий.

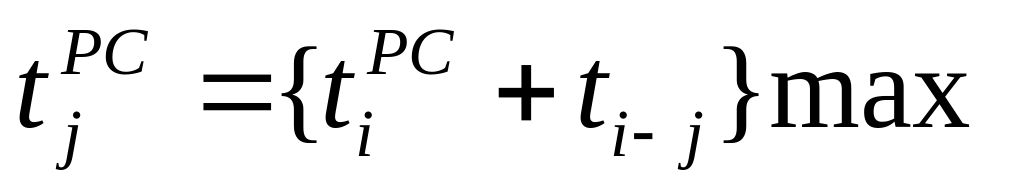

Для определения PC свершения любого последующего события j рассматриваются все работы, входящие в данное событие. По каждой работе определяется ранний срок свершения конечного события как сумма PC свершения начального события и продолжительности каждой работы. Из полученных значений выбирается максимальное время PC свершения j-гo события:
2. Расчёт поздних сроков (ПС) свершения событий:
а)

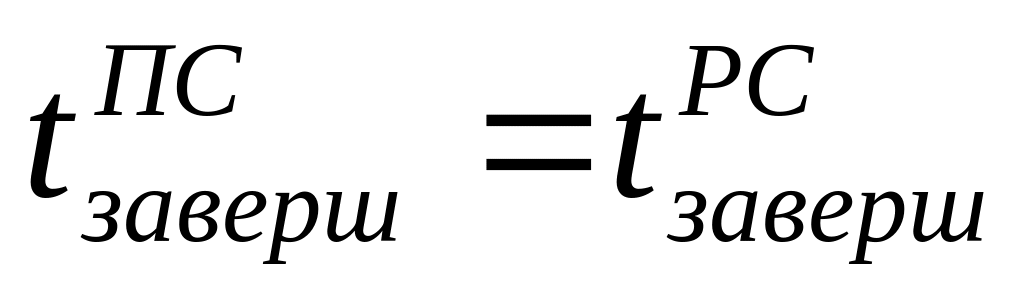

частный случай, для завершающего
события

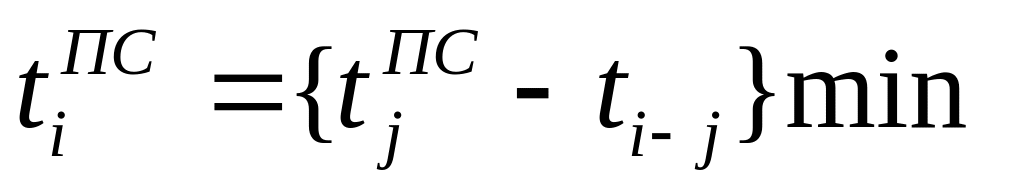

б) для остальных событий ПС определяются в обратной последовательности по убывающим номерам событий. Для определения ПС свершения предыдущего события i рассматриваются все работы, выходящие из указанного события. По каждой работе ведется расчет ПС свершения начального события tпсj как разность между ПС свершения конечного события этой работы tпсj и продолжительностью этой работы ti-j.
Из
полученных значений выбирается
минимальное время ПС свершения i-го
события:

3. Продолжительность критического пути:

4. Резерв времени события:

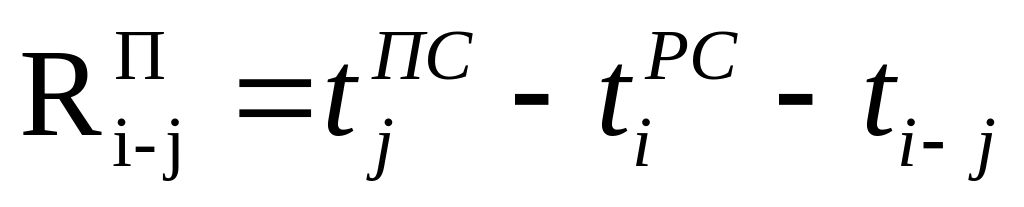

5. Полный резерв времени работы:

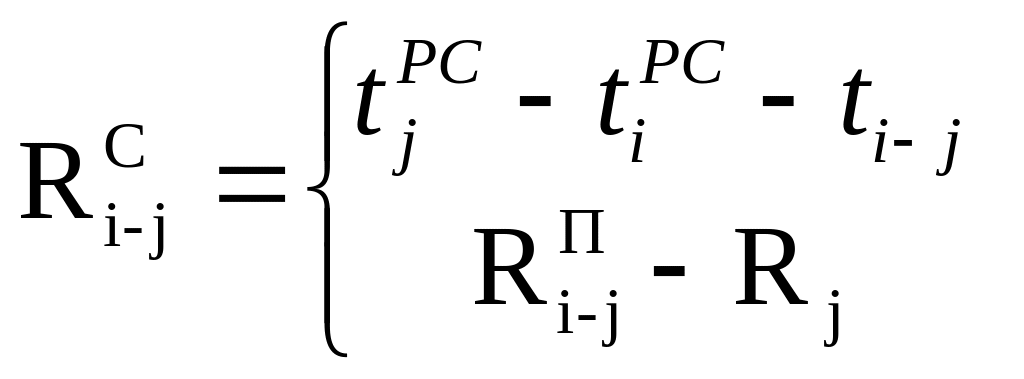

6. Свободный резерв времени работы:
Критический путь проходит через события, имеющие нулевые полный и свободный резервы времени работ и нулевой резерв времени событий.
Результаты расчета сетевой модели графическим способом представлены на рисунке 2.
Рисунок 2 – Расчет сетевой модели графическим способом
3. Оптимизация сетевой модели по трудовым ресурсам
После расчета исходного сетевого графика выполняется его оптимизация, т.е. приведение модели в соответствие с выделенными ресурсами и заданным сроком выполнения. Оптимизация проводится по времени и по трудовым ресурсам, в зависимости от того по какому из указанных параметров имеются ограничения.
Целью оптимизации модели по трудовым ресурсам является равномерное распределение (загрузка) исполнителей за счет перераспределения во времени работ графика, имеющих свободные резервы времени. Выделяют три способа оптимизации:
а) передвижение в календарном графике некритических (ненапряженных) работ в пределах резервов времени, при условии, что Ri-jc ≥ti-j

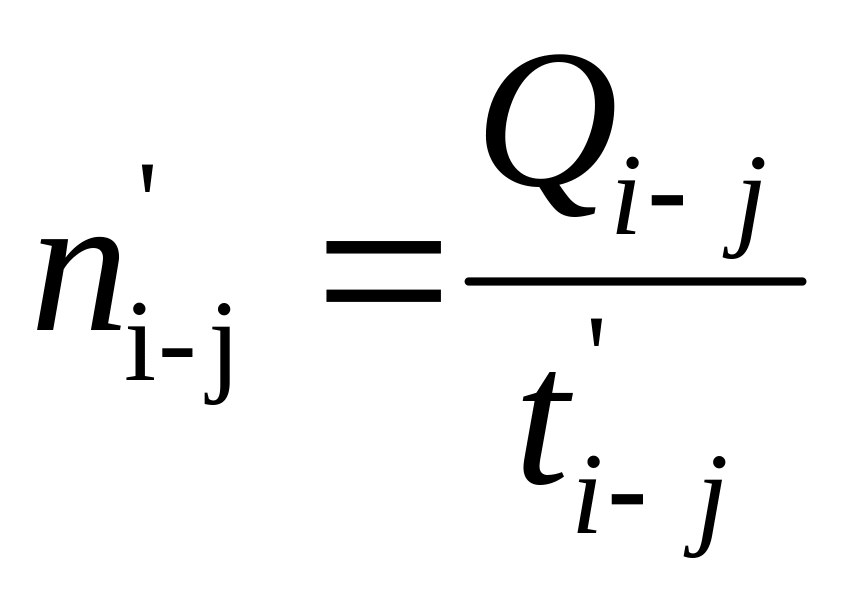

б) увеличение времени выполнения работ меньшим количеством исполнителей, при условии, что Ri-jc < ti-j . Для ненапряженных работ, имеющих свободный резерв, можно увеличить время их выполнения с ti-j до t'i-j = ti-j + Ri-jc . При этом, исходя из постоянства трудозатрат, новое количество исполнителей уменьшится до величины:
в) использование свободного резерва времени последней работы любого пути для всех предыдущих работ этого пути.
Оптимизация СМ по трудовым ресурсам выполняется графически. В масштабе времени строится календарный график выполнения работ (линейная диаграмма). На графике работы изображаются отрезками прямых, параллельных оси абсцисс. Начало каждого отрезка совпадает со временем раннего начала рассматриваемой работы (по расчету). Календарный график необходим, чтобы построить внизу совмещенный по оси ординат график движения исполнителей (эпюру трудовых ресурсов). Построение эпюры осуществляют путем суммирования числа рабочих по вертикали для каждого дня выполнения работ. Ниже представлен пример оптимизации сетевой модели по трудовым ресурсам.
В приложении А представлены графики до и после оптимизации по трудовым ресурсам, а ниже расположены соответствующие эпюры трудовых ресурсов.
