Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
Upravlenie_operatsiami (1).docx
Скачиваний:
2
Добавлен:
01.04.2025
Размер:
4.45 Mб
Скачать

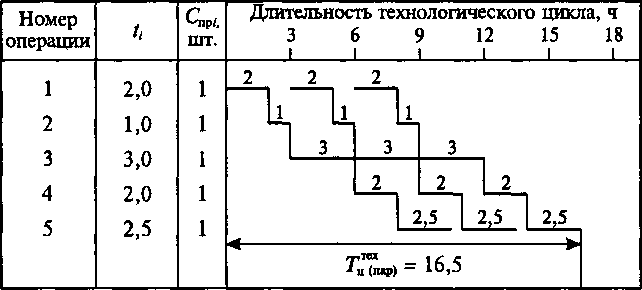

Рис. 1.2. График длительности технологического цикла при параллельно-последовательном виде движений партии деталей

В производстве

1.1.3. Расчет длительности технологического цикла обработки партии деталей при параллельном виде движений предметов труда ведется по формуле (1.4) и рис. 1.3

Задача 1.2.

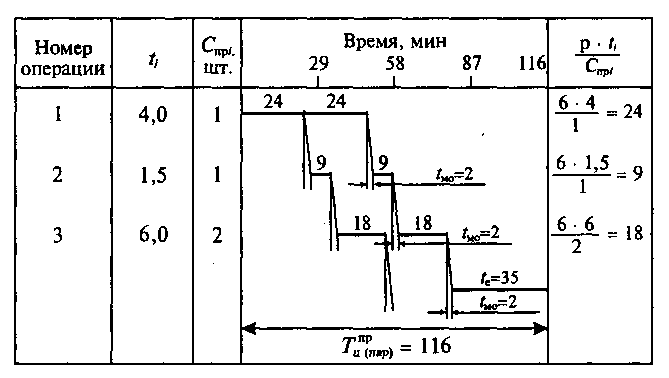

Определить длительность технологического и производствен­ного циклов обработки партии деталей при разных видах движе­ний, построить графики процесса обработки партии деталей при

следующих исходных данных: величина партии деталей n = 12 шт.; величина транспортной партии р = 6 шт.; среднее межопераци- онное время tMO = 2 мин; режим работы — двухсменный; дли­тельность рабочей смены tCM = 8 ч; длительность естественных процессов te = 35 мин; технологический процесс обработки пред­ставлен в табл. 1.1.

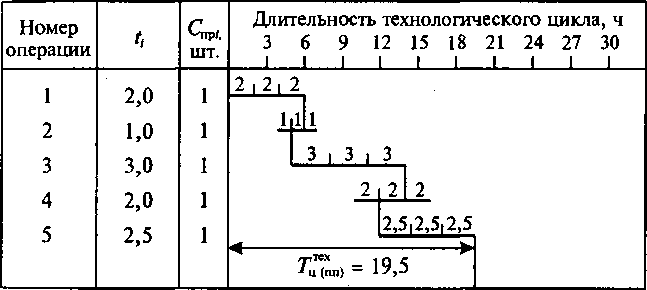

Рис. 1.3. График длительности технологического цикла при параллельном виде движений партии деталей в производстве

Решение

1.2.1. Расчет длительности технологического цикла при по­следовательном виде движений предметов труда ведется по фор­муле (1.2)

  1. Расчет длительности производственного цикла при по­следовательном виде движений предметов труда ведется по фор­муле (1.5)

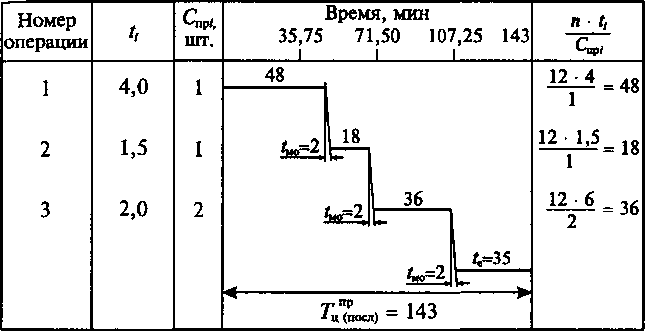

  1. Построение графика длительности производственного цикла при последовательном виде движений предметов труда (рис. 1.4).

Рис. 1.4. График длительности производственного цикла при последовательном виде движений

  1. 1.2.5. Расчет длительности производственного цикла при парал- лельном виде движений предметов труда ведется по формуле (1.5)

    Расчет длительности технологического цикла при па­раллельном виде движений предметов труда ведется по форму­ле (1.4)

1.2.6. Построение графика длительности производственно­го цикла при параллельном виде движений предметов труда (рис. 1.5).

Рис. 1.5. График длительности производственного цикла при параллельном виде движений

  1. Расчет длительности технологического цикла при па­раллельно-последовательном движении предметов труда ведется по формуле (1.3)

  1. Расчет длительности производственного цикла при па­раллельно-последовательном движении предметов труда ведется по формуле (1.5)

  1. Построение графика длительности производственного цикла при параллельно-последовательном движении предметов труда (рис. 1.6).

При построении графика необходимо соблюдать следующие правила:

а) если продолжительность последующей операции меньше предыдущей, то перед последующей операцией создается запас деталей, позволяющий выполнять эту операцию непрерывно;

б) если продолжительность последующей операции больше предыдущей, то запас деталей перед последующей операцией не создается, а транспортная партия деталей немедленно передает­ся на последующую операцию по окончании ее обработки.

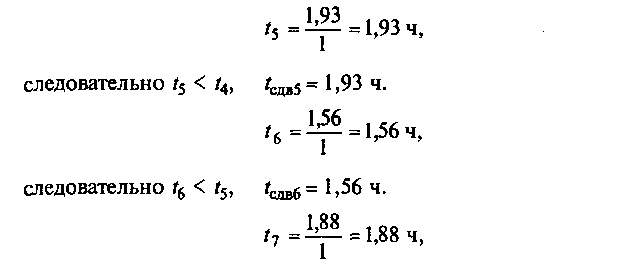

Рис. 1.6. График длительности производственного цикла при параллельно-последовательном виде движений

Задача 1.3.

На основе исходных данных (табл. 1.2, колонки 1-4) рассчи­тать трудоемкость технологии выработки и реализации управ­ленческого решения при обработке информации на компьюте­ре, определить количество единиц вычислительной техники, длительность выполнения каждой операции, время обработки информации, длительность технологического цикла при исполь­зовании параллельно-последовательного вида движений пред­мета труда, построить график процесса обработки информации при параллельно-последовательном виде движений. Режим ра­боты объекта — двухсменный. Эффективный фонд рабочего времени работников в одну смену — 7,3 ч. Коэффициент выпол­нения норм времени Кв= 1,1.

Решение

1.3.1. Трудоемкость операций технологического процесса оп­ределяется по формуле

где toi — основное время, затрачиваемое на единицу работы, мин; Qi, — объем обрабатываемой информации на i-й операции в сим­волах; Bi — производительность труда на i-й операции, опера­ций/с; Кn — коэффициент дополнительного времени, затрачивае­мого при обработке информации.

Для первой операции

Для всех остальных операций расчет ведется аналогично; ре­зультаты заносятся в графу 4 табл. 1.2.

1.3.2. Необходимое количество компьютеров для выполнения каждой операции рассчитывается по формуле

где Fэ эффективный фонд времени работы одного компьютера в смену; — количество смен работы работающих и вычисли­тельной техники, смены; Кв — коэффициент выполнения норм времени.

Для всех остальных операций расчет ведется аналогично; ре­зультаты заносятся в графу 5 табл. 1.2.

1.3.3. Длительность выполнения каждой i операции техно­логического процесса определяется по формуле

Для первой операции

Для первой операции

Для всех остальных операций расчет ведется аналогично; ре­зультаты заносятся в графу 6 табл. 1.2.

  1. Расчет времени обработки комплекта документов — но­сителей исходной информации — ведется в графе 7 табл. 1.2. Размер комплекта выбирается приблизительно равным для всех операций либо рассчитывается по формуле

где Qpi объем информации в одном комплекте на i-й операции; Р — количество комплектов (принимаем Р= 8 комплектов в су­тки).

Для первой операции

Для всех остальных операций расчет ведется аналогично; ре­зультаты заносятся в графу 7 табл. 1.2.

  1. Длительность технологического цикла процесса обра­ботки информации при использовании параллельно-последова­тельного вида движений предметов труда определяется по фор­муле

Результаты расчета заносятся в колонку 8 табл. 1.2.

где tki — продолжительность выполнения первой технологиче­ской операции, ч.

Расчет длительности технологического цикла процесса обра­ботки информации при использовании параллельно-последо­вательного вида движений можно также произвести по форму­ле (1.3)

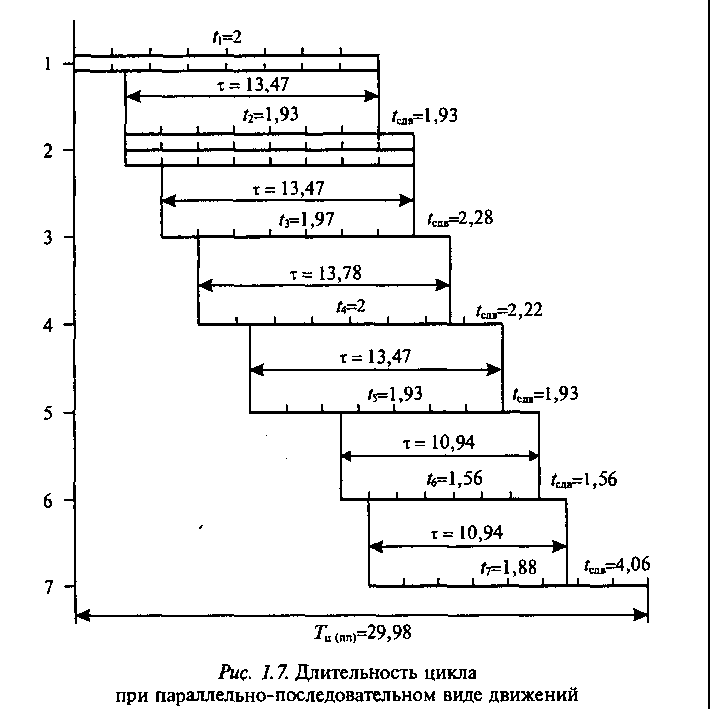

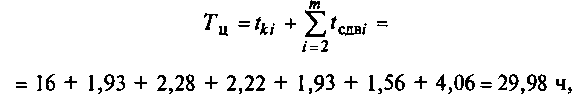

  1. Построение графика процесса обработки информации при параллельно-последовательном виде движений (рис. 1.7). Здесь т — время совмещения смежных операций.

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
