- •1.1 Кам'яні будинки, їх елементи і конструкції
- •1.2 Види I призначення кладки
- •§ 3. Правила розрізки і елементи кам'яної кладки
- •2.1 Системи перев'язки кладки
- •2.2 Послідовність і порядок кладки. Інструменти і пристрої
- •2.3 Транспортування, подача і розкладка цегли на стіні
- •2.4. Подавання, розстилання і розрівнювання розчину
- •2.5 Способи укладання цегли
- •2.6 Кладка стін, простінків, стовпів, димових і вентиляційних каналів
- •2.7 Армована цегляна кладка
- •2.8 Кладка перемичок, арок, склепінь
- •2.9 Влаштування осідальних і температурних швів
- •2.10 Кладка цегляних колодязів
- •2.11 Організація робочого місця
- •2.12 Підмостки і риштування
- •2.13 Методи праці і організація виробництва
- •2.14 Вимоги до якості кладки, способи перевірки
- •2.15 Правила техніки безпеки
- •3.1 Перев'язка швів і способи бутової кладки
- •3.2 Бутобетонна кладка
- •3.3 Влаштування гідроізоляції
- •4.1 Змішані кладки
- •4.2 Кладка перегородок
- •5.1 Інструмент для розбирання і ремонту кладки
- •5.2 Розбирання кам'яної кладки
- •5.3 Пробивання і закладання отворів, борозен, гнізд і прорізів
- •5.4. Підводка фундаментов
- •5.5 Ремонт і очищения облицювання
- •5.6 Техшка безпеки при розбиранні I ремонті кам'яних конструкцій
- •5.7 Стропування. Пристрої для стропування
- •5.8 Монтажні механізми і оснащення
5.3 Пробивання і закладання отворів, борозен, гнізд і прорізів
Перед пробиваниям отворів роблять розмітку і встановлюють підмостки, якщо незручно працювати, стоячи на підлозі. Пимостки повинні бути такої висоти, щоб місце пробивания знаходилося на рівні грудей робітника; в такому положенні зручніше і легше працювати.
Отвори для електрокабелів і труб діаметром до 40 мм пробивають шлямбуром.
При пробиванні пилкоподібний кінець шлямбура приставляюсь до наміченого місця; шлямбур тримають перпендикулярно до стни і ударяючи кувалдою по тупому кінцю, періодично повертають його навколо своєї осі. Повертання шлямбура необхідно для того, щоб він не був забитий у кладку подібно до штиря. Через деякій час шлямбур витягають з гнізда і звільняють від уламків цегли та пилу. Більш раціональний способ влаштування отворів полягає у просвердлюванні їх електросвердлами або за допомогою спеціальних переносних станків.
Прямокутні отвори пробивають скарпелем чи відбійним молотком. Прибивания починають з верхньої частини отвору. Спочатку вибивають верхню цеглину, розколюючи и скарпелем і легкою кувалдою. Потім, забиваючи скарпель під постіль або вертикальний шов, вибивають наступну цеглину та ін. При товстих стінках пробивку отворів доцільно вести спочатку з одного боку на половину товгщини стіни, а потім з другого боку.
При пробиванні борозни на одному з її кінців роблять гніздо за профілем борозни, а потім одна за одною вибивають інші цеглини по наміченій лінії. Якщо в процесі роботи доводиться виби-
вати не цілу цеглину, а її частину, то на межі зколу цеглини спочатку роблять насічку, стукаючи кувалдою по скарпелю, а потім вже вибивають цеглину.

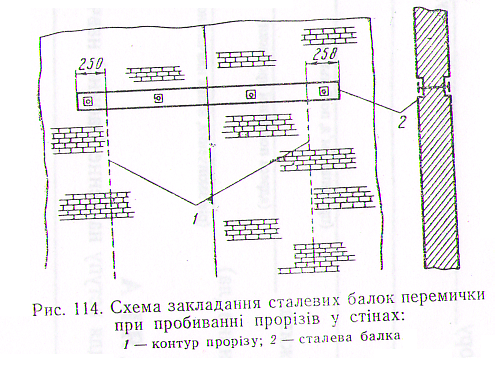

Перед пробиваниям великих отворів i прорізів спочатку над розміченим прорізом роблять з обох боків заглиблення на півцеглини. В ці заглиблеиня закладають залізобетонні перемички або стальні балки 2 із швелерів (рис. 114). Довжина відрізків, що закладаються, повинна бути на 0,5 м більша ніж ширина прорізу. На кінцях i у прольоті через 1 —1,5 м балки стягують між собою болтами. Bсi проміжки між верхом балок i кладкою зачеканюють жорстким цементним розчином i тільки після його твердіння починають пробивати проріз.
Дальше пробивания прорізу ведеться зверху вниз. Спочатку з обох боків нижче перемички пробивають борозни. Далі, поглиблюючи i розширюючи їх, роблять у стіні щілину на ширину прорізу, а далі розбирають кладку по рядах, застосовуючи ручний або механічний інструмент.
Закладання прорізів i отворів цеглою або каменями правильної форми виконують так само, як i кладку стін відповідної товщиии з перев'язкою i розшивкою швів або у пустошовку. Особливу увагу при цьому слід звертати на ретельие закладання верху прорізу або отвору. При укладані останнього верхнього ряду кладки проміжок між старою i новою кладками ретельно за- чеканюють густим цементним розчином. При цьому спочатку кладеться i зачеканюється останшй ряд забутки, а потім лицьові версти, які також зачеканюються.
5.4. Підводка фундаментов
Роботи по розширенню, заглибленню або замни частини старих фундаментів виконують за спеціально розробленим проектом, суворо дотримуючись черговості ведения робіт і заходи безпеки. Фундамент підводять невеликими ділянками завдовжки 1 — 1,5 м.
Роботи починають з розмітки стін і тимчасового їх кріплення. При заглибленні фундаментів стіни укріплюють покосами (рис. 117,а). Після цього викопують фундамент і виймають зпід нього грунт на першій ділянщ на потрібну глибину. Стінки заглиблення укріплюють дошками і розпірками. Далі на цій ділянці пішдготовляють основу нового фундаменту, трамбуючи її щебенем, і викладають кладку впритул зо підошви старого фундаменту. При цьому підошва старої кладки повинна бути ретельно очищена від грунту та щебеню, а кладка, що має недостатню міцність, розібрана. Шов між старою і новою кладками зачеканюють густим цементним розчином і щебенем.
Закінчивши підводку фундаменту на одній ділянці, переходять на другу, потім на третю і т. д. Підводка фундаментов може також проводитися одночасно на кількох ділянках із розривами між ними по 5—6 м.
З
апропонована
послідовність
ведения робіт
на ділянках
показана на рис. 117,6.

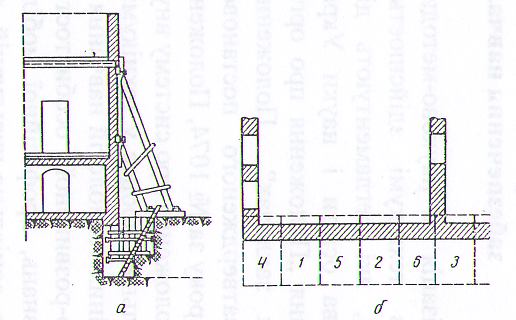

Рис. 117. Схема підведення нового фундаменту під стіни: укріпленя стіни підкосами; б — послідовшсть виконання робіТ, яка позначена цифрами.
Перед початком робіт по підведенню фундаменту на стіні повинні бути встановлені маяки для нагляду за можливою деформацією. Маяки треба виставити також на стінах будшель і споруд, якіи знаходяться безпосередньо у місцях підводки фундаменту. Такі ж заходи вживаються при закладанні нових фундаментів впритул до фупдаментів існуючих будівель. При цьому риття котлованів під нові фундаменти і кладку останніх виконують ділянками довжиною не більше 2 м з розривами по 2—4 м почергово, як встановлено проектом. В місця примикання нових фундаментів до існуючих влаштовують осідальний шов, конструкція якого вказуеться в проекті.
