- •1.1 Кам'яні будинки, їх елементи і конструкції
- •1.2 Види I призначення кладки
- •§ 3. Правила розрізки і елементи кам'яної кладки
- •2.1 Системи перев'язки кладки
- •2.2 Послідовність і порядок кладки. Інструменти і пристрої
- •2.3 Транспортування, подача і розкладка цегли на стіні
- •2.4. Подавання, розстилання і розрівнювання розчину
- •2.5 Способи укладання цегли
- •2.6 Кладка стін, простінків, стовпів, димових і вентиляційних каналів
- •2.7 Армована цегляна кладка
- •2.8 Кладка перемичок, арок, склепінь
- •2.9 Влаштування осідальних і температурних швів
- •2.10 Кладка цегляних колодязів
- •2.11 Організація робочого місця
- •2.12 Підмостки і риштування
- •2.13 Методи праці і організація виробництва
- •2.14 Вимоги до якості кладки, способи перевірки
- •2.15 Правила техніки безпеки
- •3.1 Перев'язка швів і способи бутової кладки
- •3.2 Бутобетонна кладка
- •3.3 Влаштування гідроізоляції
- •4.1 Змішані кладки
- •4.2 Кладка перегородок
- •5.1 Інструмент для розбирання і ремонту кладки
- •5.2 Розбирання кам'яної кладки
- •5.3 Пробивання і закладання отворів, борозен, гнізд і прорізів
- •5.4. Підводка фундаментов
- •5.5 Ремонт і очищения облицювання
- •5.6 Техшка безпеки при розбиранні I ремонті кам'яних конструкцій
- •5.7 Стропування. Пристрої для стропування
- •5.8 Монтажні механізми і оснащення
2.11 Організація робочого місця
Робоче місце муляра при кладці стін включає частину стіни, що зводиться, і частину помостів, в межах яких розміщуються матеріали, пристрої, інструмент і пересувається сам муляр. Розміщення матеріалів, інструментів на робочому місці повинно бути найбільш раціональним, тобто таким, при якому муляр витрачав би найменшу кількість рухів.

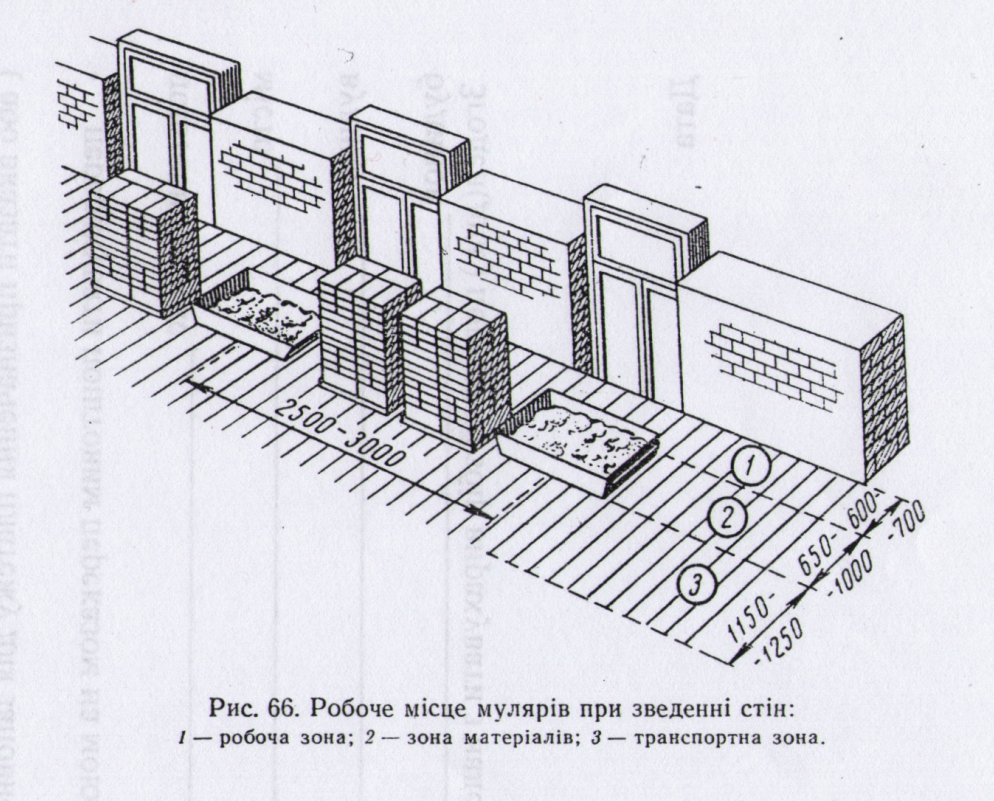

Робоче місце муляра складається з трьох зон (рис. 66): робочої зони 1 (вільної смуги вздовж кладки) шириною 60—70 см, на якій працюють мулярі; зони матеріалів 2 — смуги шириною 65—100 см, на якій розміщена цегла, розчин і деталі, що закладаються в кладку по мірі її зведення; транспортної зони 3— смуги шириною 110—125 см. У цій зоні працюють такелажники, які забезпечують мулярів матеріалами і закладними деталями. Загальна ширина робочого місця близько 2,5 м.
При кладці цегляних стін матеріали розташовують вздовж фронту в почерговому порядку, тобто цегла на піддонах, розчин в ящику, потім знов цегла на піддонах і т. д. Щоб було зручно подавати розчин на стіни, відстань між сусідніми ящиками з розчином не повинна перевищувати 3 м. Розставляти ящики поза зоною матеріалів і далі 2 м від місця укладання розчину в конструкцію не слід.
Запас цегли або каменю на робочому місці повинен відповідати 2—4-годинній потребі в них; розчин завантажують в ящики безпосередньо перед початком роботи.
При кладці стін без облицювання піддони з цеглою і розчин в ящиках встановлюють в зоні матеріалів в один ряд. Якщо кладку виконують з одночасним облицюванням керамічними каменями або плитами, то ширину зони матеріалів збільшують до 1,5 м. Матеріали в цьому випадку встановлюють у два ряди: у першому ряду розміщують цеглу, а в другому — облицювальний матеріал.
Під час кладки простінків піддони з цеглою ставлять проти простінків, а ящики з розчином — проти прорізів. При кладці окремих стовпів цеглу розміщують з однієї сторони стовпа, а розчин — з другої.
2.12 Підмостки і риштування
Цегляну кладку стін і стовпів починають після зведення фундаментів або підвальної частини будівлі. Тому перше робоче місце муляра розташовують на рівні землі або настилу на перекриття. Після зведення кладки на висоту до 1,2 м муляр не може продовжувати роботу з попереднього рівня. Потрібні підмостки або риштування, щоб кладку вести далі.
Підмостки і риштування повинні бути стійкими і витримувати постійні і тимчасові навантаження, що виникають під дією контейнерів або пакетів з цеглою, ящиків або контейнерів з розчином. Розміщувати підмостки треба так, щоб муляр міг вільно виконувати всі операції. Крім того, підмостки і риштування повинні бути легкими і зробленими так, щоб їх можна було просто і швидко складати, розбирати, транспортувати; вони повинні відповідати вимогам безпечної роботи на них.
У практиці будівництва використовуються різні типи стрічкових і суцільних підмосток. Ширина стрічкових підмосток, встановлюваних на захваті смугою вздовж стін, приймається у 2,5—2,6 м, що відповідає ширині робочого місця муляра. Стрічкові підмостки обов'язково повинні мати бокові огорожі.
Якщо ширина приміщень не перевищує трикратної ширини настилу, тобто 7,5—8 м, доцільно влаштовувати не стрічкове, а суцільне замощування. На суцільних підмостках, які встановлюють без бокових огорож, зручніше працювати і розміщувати матеріали.

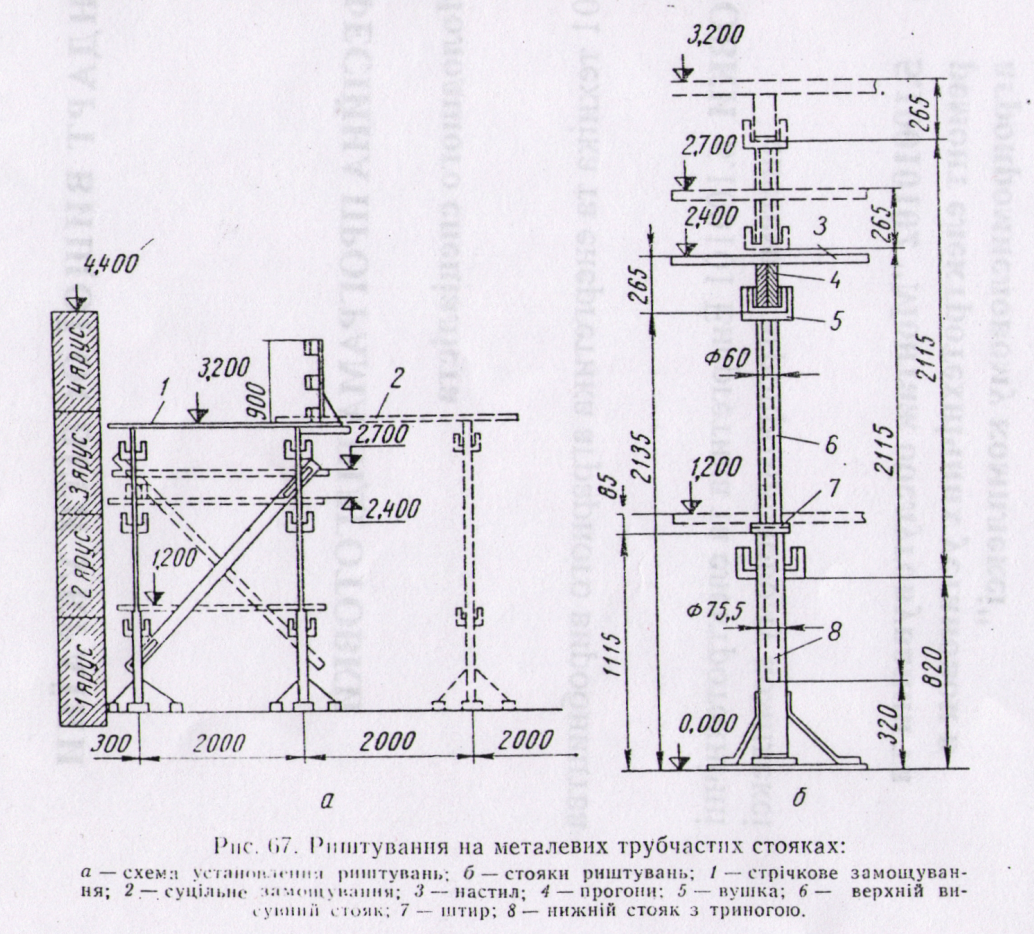

Стоякові підмостки, що використовуються при цегляній кладці, бувають різних типів. Вони складаються з розсувних телескопічних стояків, дерев'яних прогонів і щитів настилу (рис. 67). Стояки підмостків виготовляють з труб. Нижню, нерухому, частину стояка роблять із труб діаметром 75 мм з підкосами і опорними пластинками, якими стояк спирається на перекриття. В трубу нерухомої частини вставляють другу трубу діаметром 60 мм. Внутрішня труба вгорі має вушко 5 з штабової сталі.
У вушка закладають дерев'яні прогони 4, по яких укладають щити настилу 3. Переставляють підмостки з першого яруса на другий тільки після звільнення настилу від залишків матеріалів і розбирання самого настилу. При цьому висувають внутрішні труби на необхідну висоту і закріплюють їх на зовнішній трубі, вставляючи штир 7 (чеку) у співпадаючі отвори зовнішньої і внутрішньої труб.
Стояки встановлюють через 1,5—2 м один від одного і обов'язково розкріплюють розкосами.
Для кладки зовнішньої стіни сходової клітки рекомендується застосовувати переносну площадку, що має огорожу. На час кладки зовнішньої стіни площадку встановлюють на внутрішні стіни сходової клітки, зведені до рівня підмосток мулярів.
Зовнішні риштування для кладки стін встановлюють при висоті приміщень більше 5 м. Вони застосовуються для зведення промислових будівель і складаються з дерев'яних або стальних стояків, прогонів, поперечок, розкосів і робочого настилу. Такі риштування повинні витримувати навантаження від настилу, матеріалів, інвентаря і робітників.
Найбільш доцільними є маталеві риштування систем Промбудпроекту ВНДІОМБ.

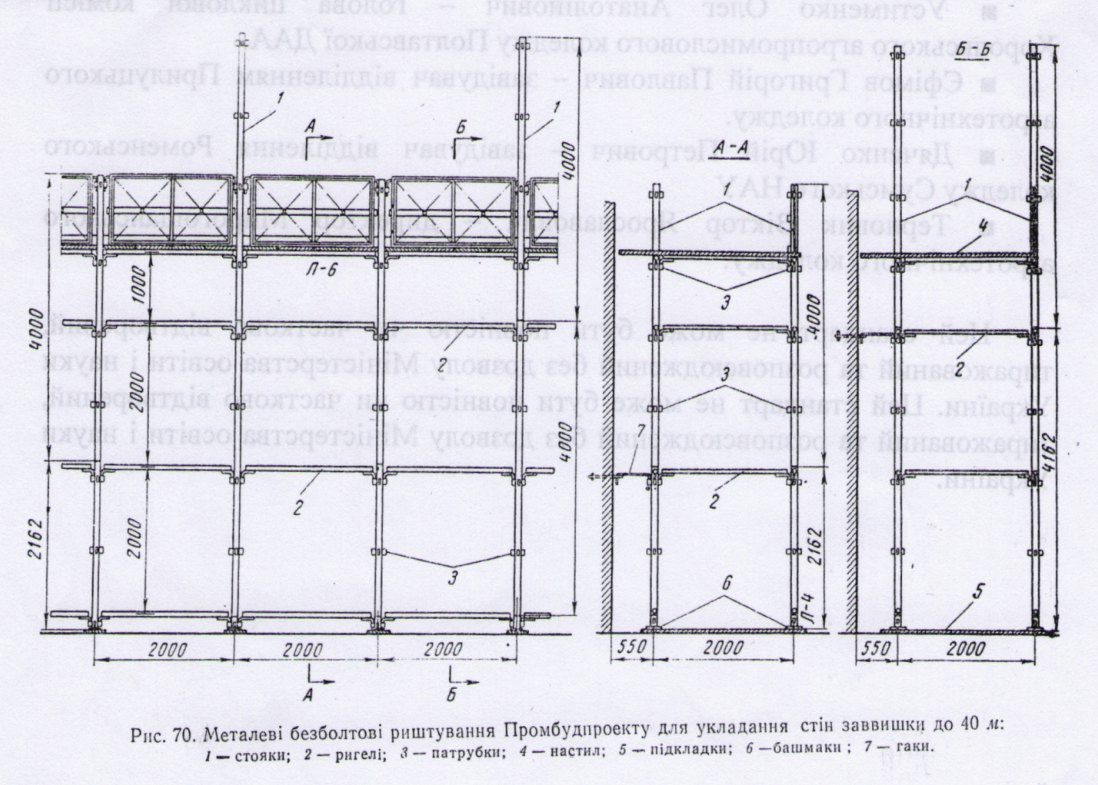

Металеві риштування Промбудпроекту (рис. 70) — це жорстка каркасна система, що складається з стояків і ригелів, з'єднаних за допомогою гаків і патрубків без застосування болтів. Стояки 1 риштувань встановлюють вздовж стіни у два ряди на відстані 2 м одна від одної. До стояків через кожен метр по висоті приварені патрубки 3 довжиною 120 мм з труб діаметром 3/4", за допомогою яких стояки з'єднуються між собою ригелями 2. По ригелях перпендикулярно до стіни укладають щитовий настил 4 з дощок товщиною 50 мм. Стояки і ригелі виготовляють з труб діаметром 53—63 мм. Нижні кінці стояків спираються на башмаки 6, встановлені на дерев'яні підкладки 5. Для стійкості риштування кріплять до стіни анкерами, що закладаються в стіну, і гаками 7 з круглої сталі діаметром 19 мм. Для жорсткості каркаса в перших двох панелях від кутів будівлі встановлюють діагональні зв'язки. Риштування складають в міру зведення стін будівлі. Настил перемощують через 1 м. Для підйому робітників роблять через 40—60 м сходи. За допомогою цих риштувань можна зводити цегляні стіни висотою до 40 м.
