Тема 3. Оперативно-календарное планирование серийного производства.
Особенности календарного планирования серийного производства.
Определение размеров партий и периода их запуска-выпуска.
Определение длительности производственного цикла и опережений запуска-выпуска.
Определение величины производственных заделов.
Составление календарных планов-графиков цехов (межцеховое планирование)
Разработка план - графиков производственных участков (внутрицеховое планирование).
3.1.Особенности календарного планирования серийного производства
В машиностроении преобладающим является серийное производство. 80% продукции выпускают заводы с серийным типом организации производства. Серийность производства характеризуется коэффициентом специализации 1<Ксер<20, который определяет, что число выполняемых операций значительно превышает число оборудования, т.е. рабочих мест. Это и предопределяет изготовление деталей не единицами, а партиями.
Главная задача достижения эффективности организации производственного процесса – это необходимость строгой регламентации производственного процесса и его отдельных частей во времени и в пространстве.
В противном случае неизбежны простои оборудования, пролеживание деталей между операциями по технологическому маршруту.
Равномерная загрузка рабочих мест и ритмичность выпуска продукции достигается не только согласованием во времени сроков запуска партий деталей, но и созданием заделов между операциями. Движение заделов тоже должно быть подчинено строгому режиму и согласованию во времени со сроками запуска.
Основным объектом календарного планирования в серийном производстве по предприятию в целом является машина (изделие), т.е. станок, агрегат; для межцехового планирования – комплект деталей, а в цехе – партия одноименных деталей и рабочие места, участвующие в ее изготовлении.
Календарные планы в серийном производстве должны предусмотреть решение следующих задач:
обеспечить строгую повторяемость обработки партий деталей и сборочных узлов в определенные плановые периоды времени и в соответствии календарно-плановым нормативам;
выявить резервы производственных ресурсов и использовать их для пополнения заделов и для ликвидации отклонений от технологического процесса;
предусмотреть такую очередность запуска-выпуска партии деталей, которая исключает простои оборудования и максимально сокращает длительность производственного цикла;
обеспечить работу только нормативными оптимальными партиями с минимальными затратами времени на перестройку и переналадку оборудования;
максимально снизить трудоемкость и сократить сроки разработки календарных планов.
3.2. Определение нормативных размеров партий деталей и периода их запуска-выпуска
Под партией понимается количество одинаковых деталей, обрабатываемых непрерывно на
данном рабочем месте с одной настройкой оборудования, т.е. с однократной затратой подготовительно-заключительного времени.
Размер партии влияет:
на периодичность переналадок оборудования (больше размер партии – меньше переналадок);
на длительность производственного цикла (больше размер партии – больше Тц) – увеличение себестоимости;
на сроки запуска-выпуска партии деталей (больше размер партии – сроки запуска-выпуска удлиняются, а это, в свою очередь, требует дополнительных площадей для складирования деталей);
размер партии влияет на уровень незавершенного производства и величину переходящих заделов (больше размер партии - больше величина незавершенного производства и величина переходящих заделов, что увеличивает себестоимость изготовления изделий).
Эти противоположные обстоятельства требуют определения такого размера партии, который бы учитывал все выше перечисленные обстоятельства.
Такой размер партии принято называть экономически оптимальным. В производстве не требуется особой точности при расчете размеров партии, т.к. в процессе производства происходит их корректировка. Для практических расчетов размера партии используют 2 способа:
1. расчетно-аналитический,
2. способ, в основу которого положен принцип обеспечения наиболее полной загрузки оборудования.
Формула определения партии деталей расчетно-аналитическим путем имеет вид:
,
где В – затраты на наладку и приноровление
в расчете на одну партию (стоимость
наладки),
- коэффициент, учитывающий затраты,
связанные с созданием задела в
производстве, Сd –
себестоимость готовой детали без учета
затрат на переналадку и хранение, N
– годовая программа выпуска деталей.
Расчетно-аналитический способ определяет зависимость размера партии деталей от затрат по запуску деталей в обработку. Затраты включают оформление документации, выдача нарядов исполнителям, стоимость хранения в ходе обработки и потери от связывания средств в незавершенном производстве.
Поскольку на предприятии эти затраты не поддаются учету в стоимостном выражении, то на практике этот метод не нашел широкого применения.
Определение размера партии вторым способом – по принципу обеспечения наиболее полной загрузки оборудования решает 2 задачи:
- обеспечить такую загрузку оборудования, чтобы затраты на переналадку не превысили нормативной величины. Норматив обычно закладывается в плановом расчете загрузки. В этом случае размер партии определяется
tпз
nmin= ,
tшт .
- коэффициент допустимых потерь времени
на наладку по лимитирующему оборудованию
или на ведущей операции с наибольшим
подготовительно-заключительным временем.
- вторая задача обеспечения такой загрузки оборудования, при которой добиваются минимального количества переналадок, то размер партии
Tсм
n
= ,
tшт
n
(0,5
1)Nсм,
где Nсм – сменная
выработка наиболее производительного

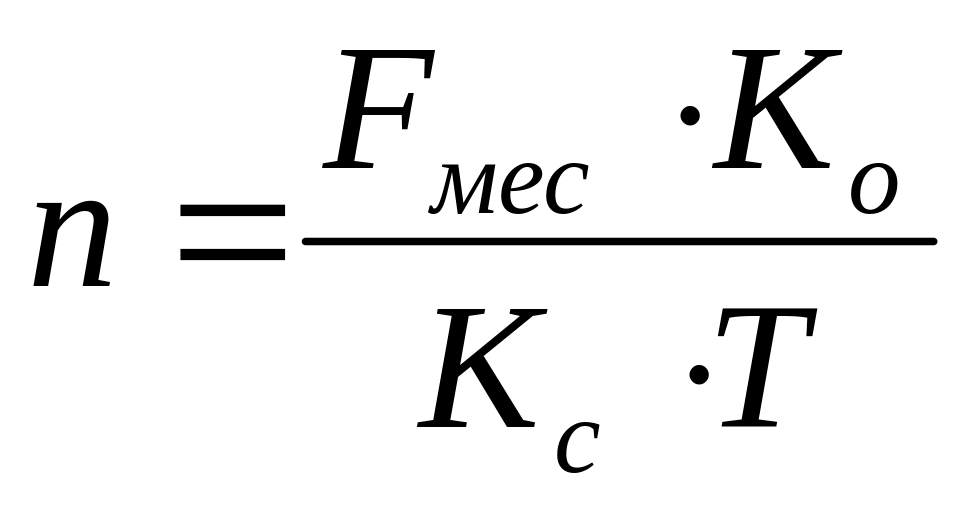

оборудования. Существует еще и метод
определения предварительного размера
партии:
,
где Fмес - месячный фонд времени одного рабочего при односменном режиме
,

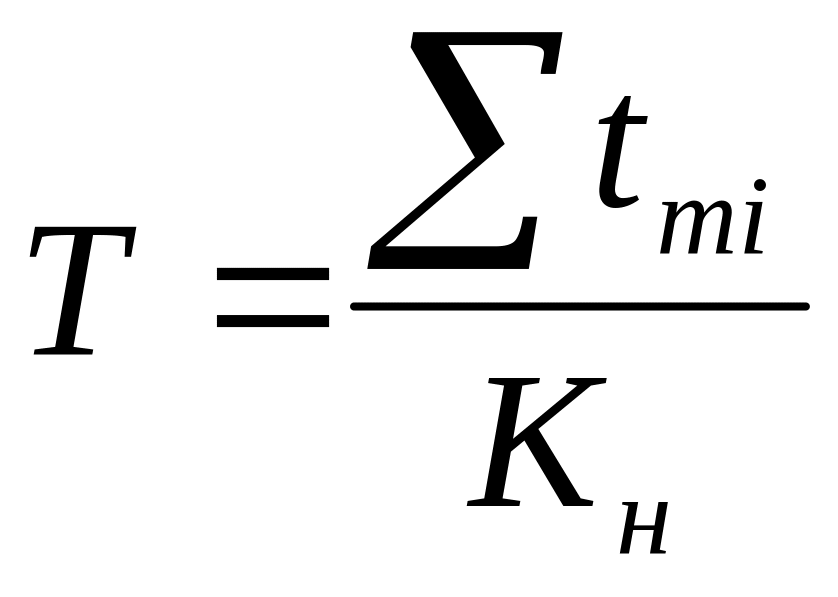

суммарное время по всем операциям
технологического процесса с учетом
коэффициента выполнения норм выработки,
Кс - среднее число работ (операций), выполняемых за месяц на одном рабочем месте в одну смену,
Ко - число операций в технологическом процессе.
Предварительные размеры партий приведены в справочниках календарно-плановых нормативов в зависимости от tшт и Ксм.
Определенные тем или иным способом расчетные размеры партий деталей должны корректироваться в соответствии с реальными условиями производства и с учетом следующих требований:
размеры партий деталей одного наименования на различных стадиях технологического процесса и в разных цехах должны быть равны или кратны между собой.
размер партии должен быть равен или кратен стойкости инструмента, штампов, что уменьшает время на их установку и настройку,
размер партии должен быть равен или кратен годовому, квартальному, месячному, недельному заданию, что обеспечивает их регулярный запуск по разу в год, 0,5 года, квартал, месяц, неделю;
размер партии должен быть равен или кратен периоду запуска-выпуска.
Это упрощает планирование, повышает его оперативность и ритмичность производства.
После корректировки размер партии принимается наивыгоднейшим для определенных условий производства и утверждается в качестве нормативной величины

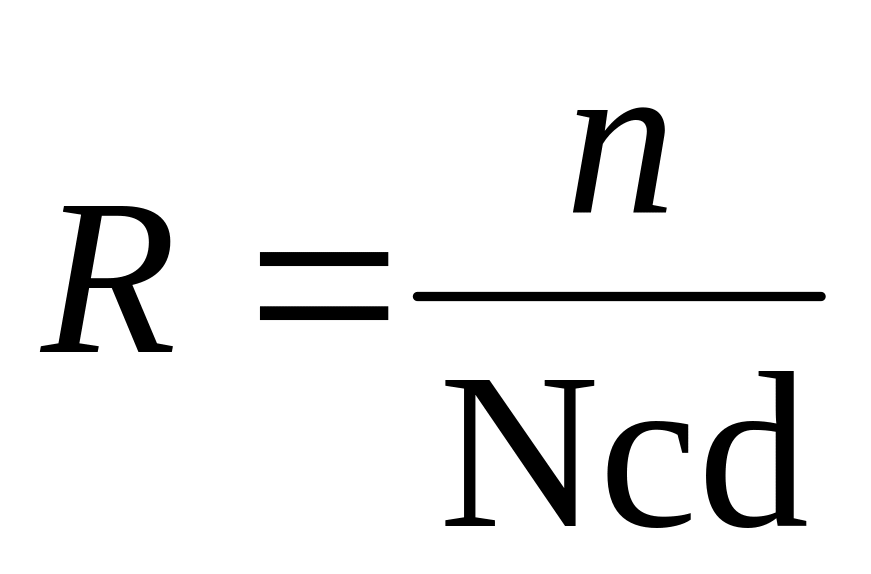

Периодом запуска-выпуска или ритмом партии деталей называют количество рабочих или календарных дней, через которые партия «n» деталей запускается в производство или выпускается готовой
,
где n – размер партии, Ncd
- среднесуточная потребность данной
детали в шт.
Для упрощения оперативного планирования на каждом производственном участке рекомендуется унифицировать расчетные значения периодов запуска-выпуска, определив 2-3 варианта или определить единую периодичность запуска-выпуска в месяцах.
Рекомендуются следующие унифицированные периодичности - 12М,3М, М, М/2, т.е. один раз в год, один раз в квартал, один раз в месяц, два раза в месяц.
