4.5.Организация движения деталей на поточных линиях и особенности расчета при этом календарно-плановых нормативов.

При составлении стандарт - планов учитывается порядок организации движения деталей с операции на операцию.

Поточные линии непрерывного действия обычно снабжены конвейером для передачи предметов труда с одного рабочего места на другое.

Конвейеры бывают:

а) непрерывного действия;

б) прерывного (пульсирующего) действия;

в) рабочие;

г) нерабочие.

А) если поточная линия оснащена рабочим конвейером непрерывного действия, то детали, заготовки с конвейера не снимаются и операции технологического процесса выполняются на конвейере и во время движения конвейера.

Норма штучного времени по операциям технологического процесса определяется ,

где ti-штучное время; tобр – время непосредственного выполнения технологической операции (обработки); tвзв – время возвращения рабочего на прежнее исходное место.

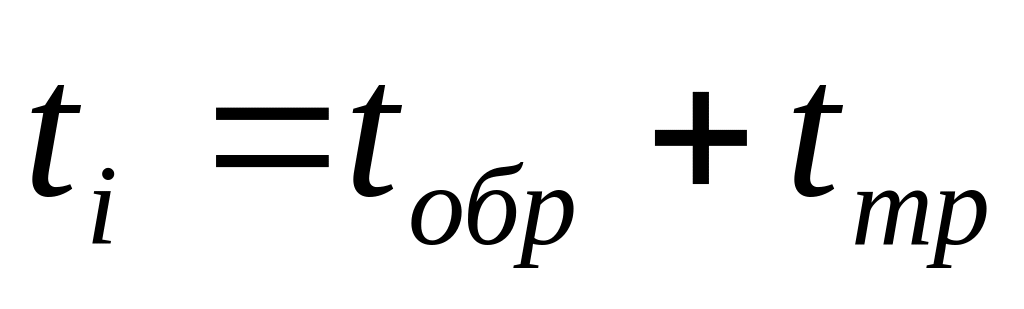

Б) если поточная линия оснащена рабочим конвейером прерывного пульсирующего действия (предмет труда с конвейера не снимается, и операция выполняется во время остановки конвейера), то

,

где tтр – время перемещения детали с одной операции на другую,

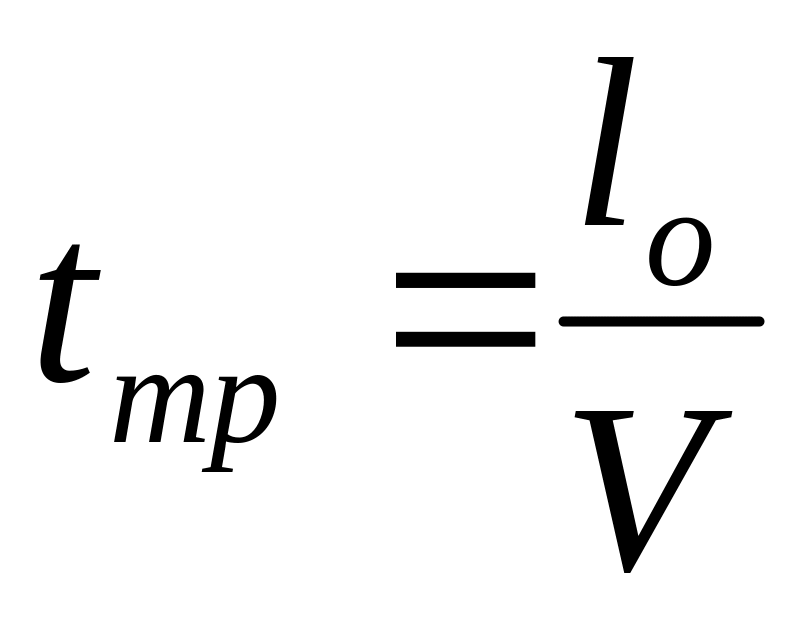

, где lo - шаг конвейера, V –скорость движения конвейера.

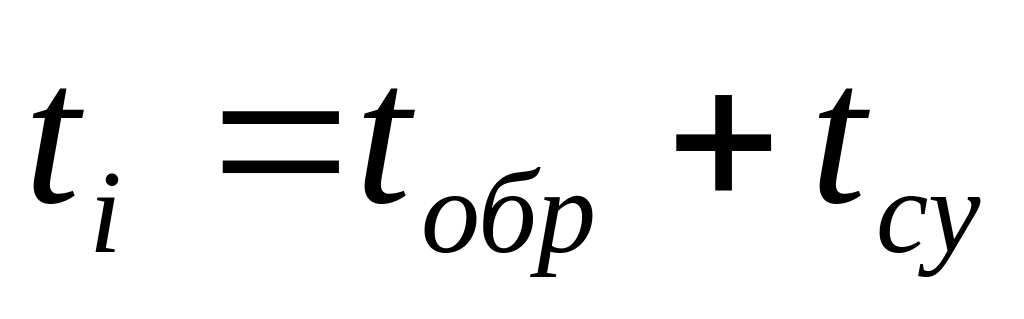

В) если однопредметная непрерывная поточная линия оснащена нерабочим ( распределительным) конвейером непрерывного действия ( предмет труда снимается с конвейера и операция выполняется вне его), то , где tсу – время снятия предмета труда с конвейера и установки его на конвейер при выполнении i операции.

Г) если ОНПЛ оснащена нерабочим конвейером пульсирующего действия ( предмет труда снимается с конвейера и операция выполняется во время паузы-остановки конвейера и вне его), то

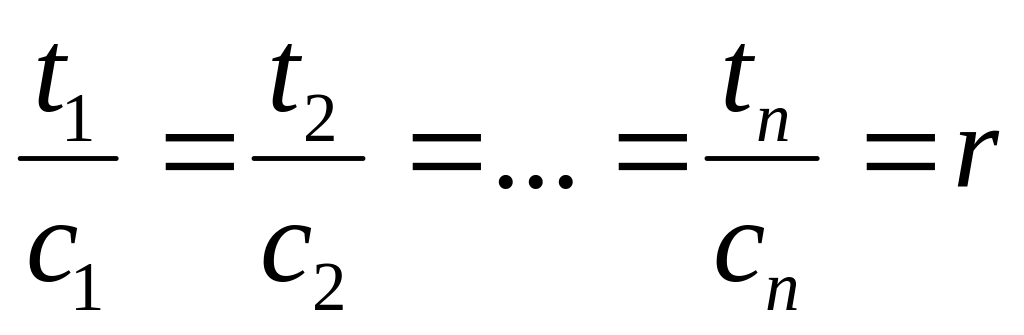

Количество рабочих мест на поточной линии, если она синхронизирована равно числу операция Сл=m ( m – число операций), условие синхронизации .

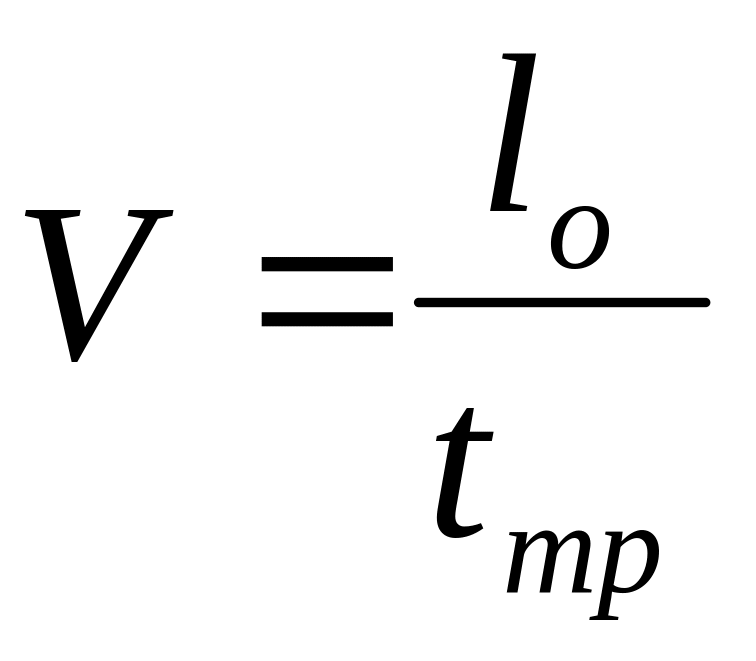

Скорость движения конвейера ,

lo – шаг конвейера, tтр - время перемещения детали с одной операции на другую. Шаг конвейера – расстояние между осями смежных предметов труда, расположенных на конвейере.

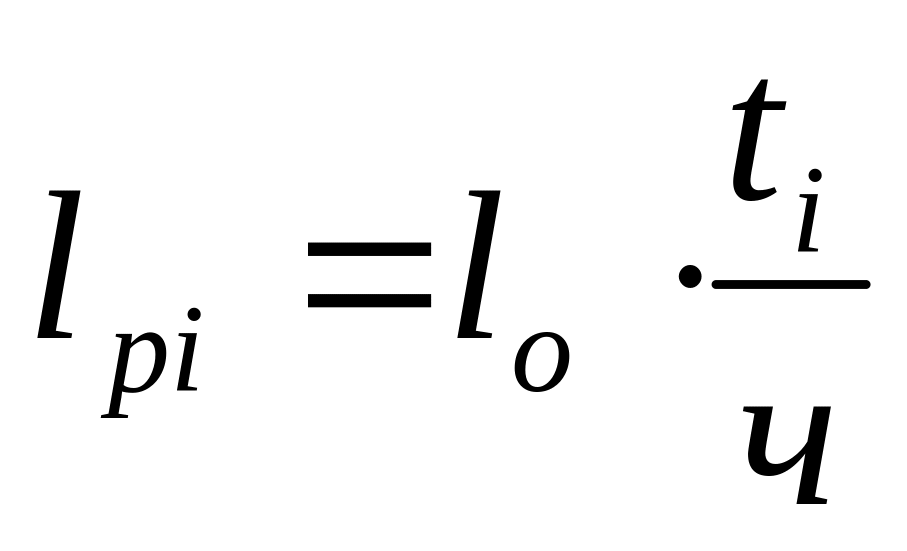

Длина рабочей зоны конвейера на i операции ,

lo – шаг конвейера,ti – время выполнения операции, ч – такт.

Длина конвейера L равна:

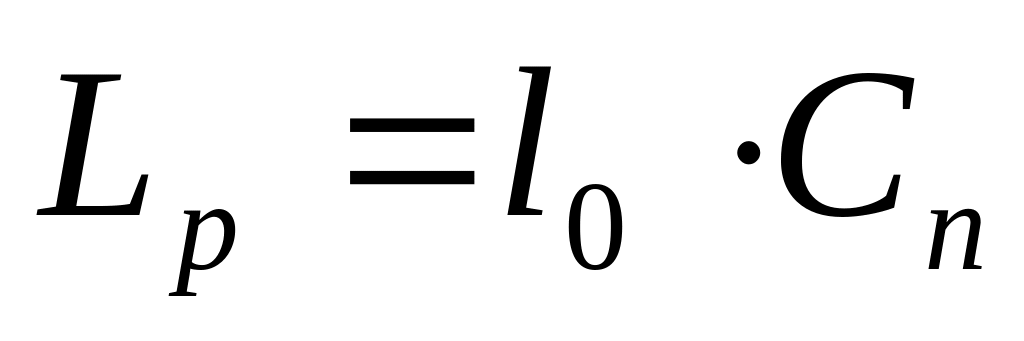

а) при одностороннем расположении рабочих мест на поточной линии , где lo – шаг конвейера, Cn - количество рабочих мест,

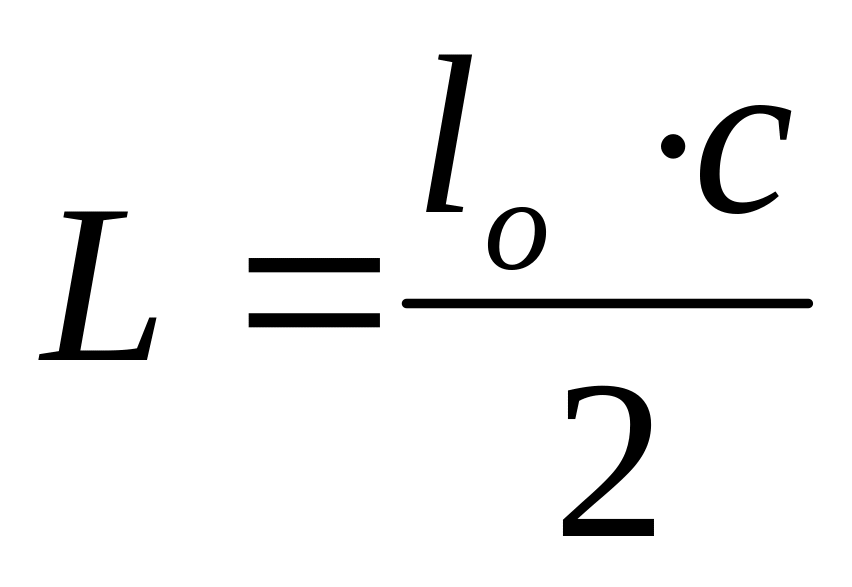

б) при двустороннем расположении рабочих мест на линии .

Используемая литература

  1. Сачко Н.С. Организация и оперативное управление производством, Минск ООО «Новое знание». 2005

  2. Афитов Н.А. Планирование на предприятии. Мн., 2003.

  3. Соколицын С.А., Кузин Б.И. Организация и оперативное управление машиностроительным производством. М., 1998.

Тема 5. Календарное планирование единичного и мелкосерийного производства.

  1. Особенности оперативно-календарного планирования в единичном и машиностроительном производстве.

  2. Порядок прохождения и выполнения заказа.

  3. Основные календарно-плановые расчеты движения производства.

  4. Объемные расчеты производства ( сущность и особенности).

  5. Разработка месячных оперативных программ цехов ( межцеховое планирование).

  6. Внутрицеховое календарное планирование.
