- •Загальний
- •1.1 Характеристика ділянки
- •1.2 Обґрунтування модернізації колії
- •1.3 Умови виконання робіт

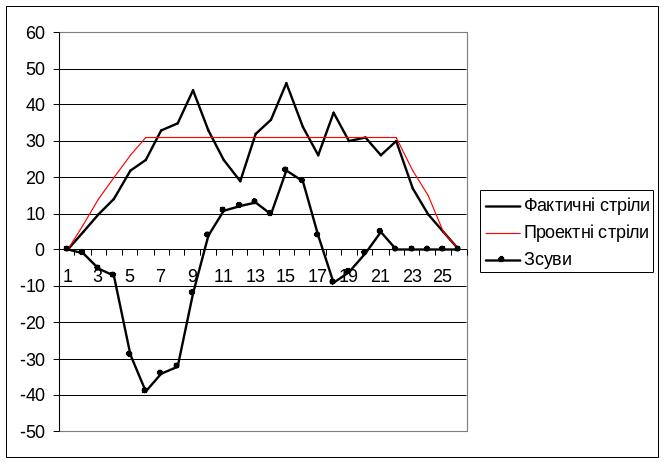

- •1.4 Розрахунок виправки кривої
- •Розрахунок виправки кривої
- •2 Розрахунково-технологічний
- •2.1 Добова продуктивність кмс
- •2.2 Довжина фронту робіт у “вікно”
- •2.3 Схема формування і довжини робочих поїздів
- •2.4 Поправочні коефіцієнти
- •2.5 Тривалість „вікна”
- •Об’єм робіт і затрати праці
- •Визначення склад і структура к мс
- •2.8 Організація робіт по модернізації колії
- •Підготовчі роботи.
- •Основні роботи.
- •Опоряджувальні роботи.
- •3 Економічна частина.
- •3.1 Техніко-економічні порівняння технологічних процесів
- •2 Визначаю енергооснащеність
- •3. Визначаю механооснащеність.
- •Потреба матеріалів на ремонт 1км коліі
- •3.3 Калькуляція вартості модернізації 1км колії
- •4 Безпека руху і охорона праці
- •Безпека руху поїздів
- •Охорона праці
- •Загальні положення
- •Безпечна організація робіт
- •5.3 Пожежна безпека
- •5.4 Охорона навколишнього середовища
- •Список використаної літератури:
Розрахунок виправки кривої
2 Розрахунково-технологічний
2.1 Добова продуктивність кмс
Добову продуктивність КМС визначають у відповідності із заданими об’ємами робіт із строками їх виконання по формулі:
(2.1)
де Q - річний об’єм робіт в км. (розгорнута довжина колії) ;

Т - кількість робочих днів;
-
резерв часу на не передбачувану втрату
часу (непогода,
перебої
у постачанні матеріалів,
не надання та зриви“вікон”)
приймаю 0,1 Т.
(2.2)
В зв’язку з тим, що проводиться ремонт безстикової колії з розрізкою старих рейкових плітей враховуємо час для заміни інвентарних рейок на безстикові пліті.
(2.3)
де
– число робочих днів,
необхідних для заміни інвентарних рейок
плітями безстикової колії.
У типових технологічних процесів (ТТП) заміна інвентарних рейок рейковими плітями за одну заміну виконується на ділянці довжиною 3, 2 км.
(2.4)
Строки виконання робіт задані у вихідних даних у вигляді початку і закінчення робіт. По календарю визначаю кількість робочих місць у заданому відрізку час. Розрахунки виконую у табличній формі.
Таблиця 1
Найменування місяця |
Кількість днів |
||
Календарних |
Вихідних |
Робочих |
|
Квітень Травень Червень Липень Серпень Вересень Жовтень Листопад Всього |
16 31 30 31 31 30 31 15 |
4 10 8 9 10 8 10 5 |
12 21 22 22 21 22 21 10 151 |

tпл
=
=
22 дня

S=
= 0.613км.
2.2 Довжина фронту робіт у “вікно”
Довжина фронту робіт у “вікно” визначається по формулі:
L
= S
(2.5)
де n – періодичність надання “вікон”
L = 613 ∙ 2 = 1226 п.м.
Отримане значення округляю до числа кратного 25 і приймаю його як фронт робіт 1250 п. м.
2.3 Схема формування і довжини робочих поїздів
Складаю схему формування робочих поїздів на станції і на перегоні:
Поїзд 1 – колієрозбиральний;
Поїзд 2 – колієукладальний;
Поїзд 3 - хопер-дозаторна вертушка;
Поїзд 4 – опоряджувальний.
Визначаю довжину першого поїзда:
=
lлок
+ nпл
∙
lпл
+ 2
∙
lм.пл.
+
lук
(2.6)
де lлок - довжина локомотива - 36,3м;
nпл - кількість платформ
lпл - довжина платформи -14,6м;
lм.пл. – довжина моторної платформи - 16,2м;
lук - довжина колієукладального крану УК-25/ 9-18 -43,9м.
(2.7)
де k - кількість платформ зайнятих під одним пакетом;
l л. - довжина ланки;

nяр. – кількість ланок у пакеті
nл
=
=
20 ланок.
Lроз. = 36,3 +43,9 +20 ∙ 14,6 +2 ∙ 16,2 = 404,6 м

В зв’язку з тим, що після ремонту тип верхньої будови колії не змінюється, то :
= 404,6м
Визначаємо довжину третього поїзду:

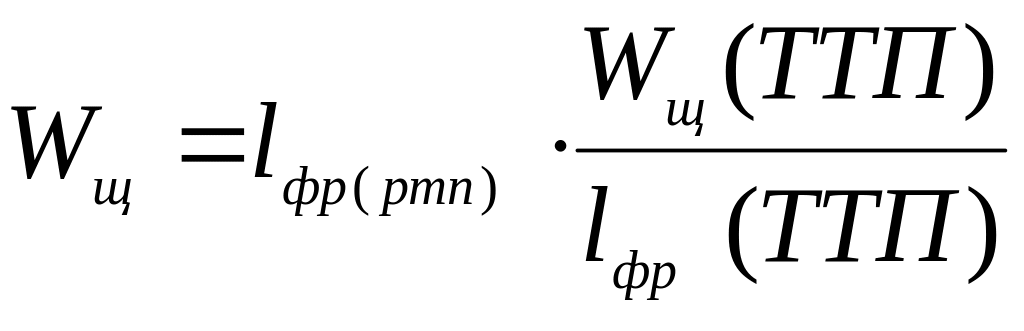

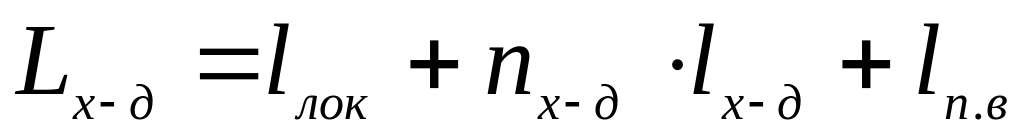

(2.8)

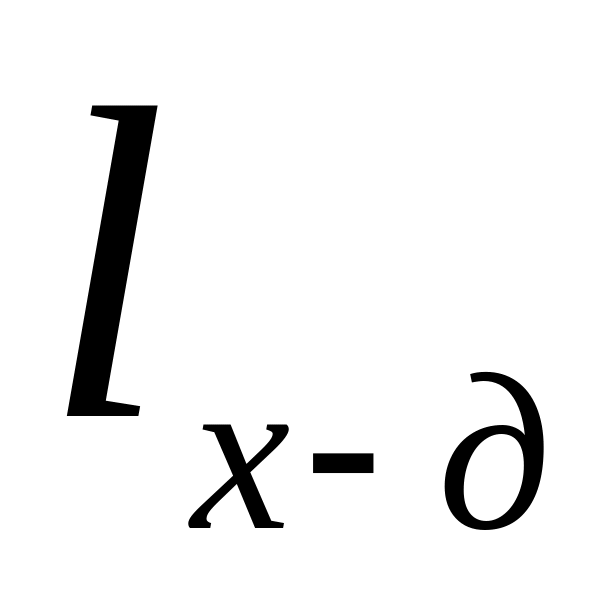

де
- кількість
хопер-дозаторних вагонів;
- довжина
хопер-дозаторної вертушки -10,9м.
(2.9)
де
-
об’єм
щебеню, який необхідно вивантажити на
фронті робіт у „вікно”;
-
об’єм
кузова хопер-дозатора, 41м3.
(2.10)

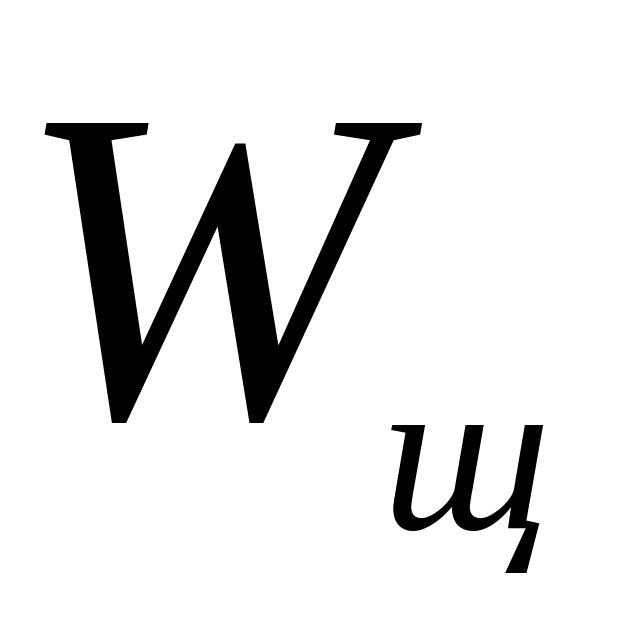

Wщ
=
1250 ∙
=750
м3
=
=
19 вагонів
Lх-д = 36,3 + 10,9 ∙ 19 + 24,5 = 267,9м
Визначаємо довжину четвертого поїзду:
(2.11)
де lвпо - довжина машини ВПО 3000, 27,7м;
LВПО = 36,3+27,7+24,5 = 88,5м
Визначаю суму довжин всіх поїздів:
L=404,6 + 404,6 + 267,9 +88,5 = 1165,6 м
Висновок: для формування робочих поїздів при корисній довжині станційних колій 1050м необхідно дві станційні колії.
