- •Кафедра підземної розробки родовищ
- •1. Галузь використання
- •2. Нормативні посилання
- •3. Базові дисципліни
- •4. Дисципліни, що забезпечуються проектування гірничого виробництва
- •5. Зміст дисципліни та розподіл часу за видами занять
- •6. Позначення фізичних величин
- •7. Форма підсумкового контролю
- •8. Відповідальність за якість викладання
- •2.1. Загальні положення
- •2.1.1. Терміни та їх визначення
- •2.1.2. Зміст та навчальні цілі лекційних модулів
- •2.1.3. Форми проведення лекцій
- •2.1.4. Методичні рекомендації до лекцій
- •2.1.5. Методичні рекомендації до самостійної роботи
- •2.2. Засоби контролю
- •9 Осінній семестр,
- •10. Які якісні і кількісні параметри шахти ви знаєте?
- •Еталони відповідей на питанання екзаменаційних білетів
- •2.2.1. Лекційна екзаменаційна робота №2 з дисципліни «Проектування гірничого виробництва», Семестр 10.
- •21. Недоліки методики проектування шахт.
- •Еталони відповідей на питанання екзаменаційних білетів
- •3. Оцінювання лекційних модулів
- •«Добре» – 75-90 балів; «Задовільно» – 60-74 балів; «Незадовільно» – до 60 балів
- •4. Практичні заняття
- •Практичне заняття №1
- •Журнал вихідних даних для розробки проекту шахти “Нова” Державної холдінгової компанії “ввгу”
- •Методика визначення виробничої потужності та строку дії шахти
- •4.1.2. Змістовий модуль №1 «2. Визначення параметрів розробки вугільних пластів через геометричні розміри шахтного поля», кількість годин – 2 Практичне заняття №2
- •Промислові запаси виїмкової дільниці
- •Термін дії гірничих виробок.
- •Запаси в шахтному полі
- •Визначення виробничої потужності шахти
- •Визначення терміну служби шахти
- •4.1.3. Змістовий модуль №1 «3. Розрахунок питомої протяжності проведення гірничих виробок та їх вартості», кількість годин – 4 Практичне заняття №3
- •Розрахунок питомої довжини проведення гірничих виробок та вартості їх проведення
- •Розрахунок питомої довжини й вартості виїмкових (ярусних, поверхових) штреків
- •Розрахунок питомої довжини проведення похилих виробок (ухилів, бремсбергів і ходків при них) і витрати на їхнє проведення
- •Визначення питомої довжини й вартості проведення головних транспортних і вентиляційних штреків
- •1. Проведення протяжних гірничих виробок
- •Значення вхідних до неї величин беремо з відповідних таблиць або розраховуємо за формулами.
- •Повна вартість проведення стовбура становитиме
- •2. Спорудження пристовбурних дворів
- •4.1.4. Змістовий модуль №1 «4. Розрахунок вартісних показників при проектуванні систем гірничого підприємства». Практичне заняття №4
- •4.1.5. Змістовий модуль №1 «5. Розрахунок фрагментів економіко-математичної моделі конкретної шахти», кількість годин – 4 Практичне заняття №5
- •5. Розрахунок фрагментів економіко-математичної моделі конкретної шахти
- •Економіко-математична модель шахти
- •4.2. Практичний модуль №2, 9 семестр, 2 чверть
- •4.2.1. Змістовий модуль №2 «. 1. Планування гірничих робіт на прикладі окремої шахти для проекту подальшого розвитку (або згортання) шахти», кількість годин – 2 Практичне заняття №1
- •Методичні пояснення до виконання завдань теми "Обчислення та аналіз собівартості продукції"
- •Калькуляція собівартості продукції
- •4.2.2. Змістовий модуль №2 «2. Розрахунок пропускної спроможності усіх технологічних ланок шахти», кількість годин – 4 Практичне заняття №2
- •Розрахунки продуктивності (пропускної здатності) окремих технологічних ланок шахти
- •4.2.2.1. Очисні роботи
- •4.2.2.1.2. Підземний транспорт
- •4.2.2.1.3. Підйом
- •4.2.2.1.4. Перевірні розрахунки міцності з вентиляції
- •4.2.2.1.5. Поверхневий технологічний комплекс
- •Практичне заняття №3
- •Круті пласти
- •Планування відпрацьовування запасів руди в поверсі
- •Складання та оптимізація календарного плану рудника
- •1. Календарний план рудника й принципи його оптимізації
- •2. Визначення часу початку робіт з розкриття й підготовки
- •3. Визначення числа діючих блоків
- •Практичне заняття №4
- •Практичне заняття № 5
- •4. Календарний план відпрацювання вугільних пластів
- •Розрахунок впливу гірничих робіт на навколишне середовище
- •4.1.5. Форми проведення практичних занять
- •6. Оцінювання практичних занять
- •7. Бібліографічний список літератури
Розрахунок питомої довжини проведення похилих виробок (ухилів, бремсбергів і ходків при них) і витрати на їхнє проведення
При панельному й поверховому способах підготовки шахтного поля запаси вугілля, що втримуються в панелі, поверсі, спрацьовуються звичайно в спадному порядку по заляганню шару, причому в панелі спочатку спрацьовуються запаси вугілля, що втримуються в бремсберговій частини, а потім - в уклонній (рис. 2).
При підготовці запасів вугілля до виїмки у верхній частині панелі (бремсбергу) з ходками проходять попередньо на всю довжину у верхній частині панелі, а яруси спрацьовуються в напрямку зверху долілиць
вити до виїмки запаси вугілля. (Q3= 1 000 т - див. рис. 2), необхідно пройти ухил або бремсберг із ходками довжиною с.
Якщо збільшити довжину панелі (поверху) по простяганню шару до Lп' те для підготовки до виїмки запасів вугілля в кількості 1 000 т необхідно пройти бремсберг або ухил з ходками з, менше, ніж у першому випадку.
Якщо зміниться (збільшиться або зменшиться) потужність шару, то відповідно зменшиться або збільшиться довжина похилих виробок для підготовки запасів вугілля в кількості 1 000 т.
Нижче представлена формула для визначення довжини похилих виробок
де
-
кількість проведених похилих виробок
(у панелі або поверсі) для підготовки
запасів вугілля в кількості 1 000 т;
Lh - довжина панелі по простяганню шару;
с- коефіцієнт добування вугілля в панелі (поверсі);
К1 - коефіцієнт, що враховує додатковий обсяг проведення виробок у панелі (поверсі).
Питомі витрати на проведення похилих виробок (ухилів, бремсбергів з ходками) у панелі або поверсі для підготовки запасів вугілля в кількості 1 000 т визначаються по формулі:

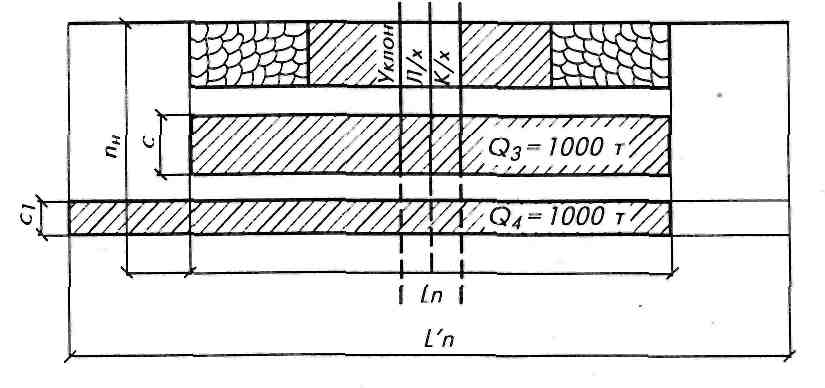

Рис. 2. Схема розрахунку питомої довжини похилих виробок при панельному й поверховому способах підготовки шахтного поля
де qн - середні витрати на проведення 1 м похилих виробок (ухилів або бремсбергів з ходками, грн.).

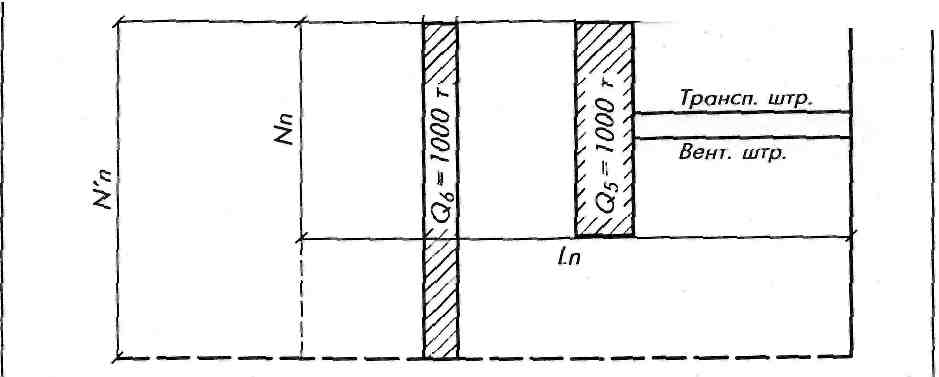

Рис. 3. Розрахункова схема визначення довжини головних штреків
У тому випадку, коли в панелі (поверсі) розробляються одночасно трохи шарів, а похилі виробітки проходять по одному зі зближених шарів, у формулах (3) і (4) замість р и с приймається сумарна продуктивність пласту р , і загальні втрати вугілля с.
Визначення питомої довжини й вартості проведення головних транспортних і вентиляційних штреків
Довжина проведення головних транспортних і вентиляційних штреків, їхня кількість, а також витрати на їхнє проведення при різних способах підготовки шахтного поля й системах розробки неоднакові й залежать від гірничо-геологічних факторів і їхніх параметрів.
Розглянемо кожний окремо спосіб підготовки шахтного поля.
А. Панельний спосіб підготовки шахтного поля
На рис. 3 показана розрахункова схема для визначення питомої довжини проведення головних штреків.
При цьому способі головні транспортний і вентиляційний штреки проводять для підготовки одночасно запасів вугілля, що втримуються в бремсбергової і уклонної частинах панелі.
Для того, щоб підготувати запаси вугілля в панелі довжиною по простяганню L і падінню Nn шару, запаси вугілля в кількості 1 000 т, (Q5=1 000 т) необхідно пройти головні - транспортний і вентиляційний штреки довжиною по d кожного.
Якщо збільшити (зменшити) довжину панелі по падінню шару від Nn до N', то для підготовки таких же запасів вугілля (Q6=1 000 т) необхідно буде пройти кожний штрек довжиною по d, - менше, ніж у першому випадку.
Нижче представлена розрахункова формула для визначення питомої довжини головних штреків:
де п - кількість головних штреків, проведених для підготовки до виїмки запасів вугілля, що втримуються в бремсберговій і уклонній частинах панелі;
N - довжина панелі по падінню шару;
с- коефіцієнт добування запасів вугілля в панелі (вугільні цілини, залишені у виробленому просторі в околиці головних і виїмкових штреків, ухилів і бремсбергів з ходками, бар'єрних ціликів між панелями).
Питомі витрати на проведення головних штреків визначаються по формулі:
де q - середні витрати на проведення головних штреків.
Б. Поверховий спосіб підготовки шахтного поля
При цьому способі підготовки шахтного поля поверхи, як правило, спрацьовуються в спадному порядку (по падінню шару). Поверхові штреки проводять для підготовки до виїмки запасів вугілля, що втримуються у верхньому поверсі.
Ці штреки проводять одночасно з виїмкою запасів у поверсі або попередньо.
Питома довжина поверхових штреків визначається по формулі:
для підготовки запасів у поверсі;
N - довжина поверху по падінню пласту;
с- коефіцієнт добування вугілля в поверсі;
К3 - коефіцієнт, що враховує додатковий обсяг проведення виробок у поверсі (обхідних виробок, перехідних мостів, заїздів і ін.).
Питомі витрати на проведення поверхових штреків визначаються по формулі:
де q - вартість проведення 1 п. м поверхового штреку, руб.
В. Погоризонтний спосіб підготовки шахтного поля
При цьому способі підготовки шахтного поля головні транспортний і вентиляційний штреки, а також дренажні, розташовані в нижньої границі горизонту, підготовляють запаси вугілля, що втримуються між ними, при цьому довжина проведення цих штреків залежить тільки від параметрів горизонту по падінню шару (відстань між головними й дренажними штреками), потужності й кута падіння пласту.
Питома довжина проведення штреків визначається по формулі:
де п • кількість штреків, проведених для підготовки запасів вугілля, що втримуються в горизонті;
N - похила довжина горизонта;
с- коефіцієнт добування вугілля в горизонті;
K3 - коефіцієнт, що враховує додатковий обсяг проведення виробок (дренажні горизонтальний похилий квершлаги, вентиляційні ходки й ін.).
Питомі витрати на підготовку до виїмки запасів вугілля, що втримуються в горизонті, визначаються по формулі:
де q3 - витрати на проведення головних і дренажних штреків і додаткових гірничих виробок для підготовки запасів вугілля в кількості 10 000 т в горизонті.
Запропонований метод розрахунку питомої довжини проведення гірничих виробок може бути використаний при розрахунку собівартості 1 т вугілля по факторі проведення гірничих виробок у цілому й окремо по їхньому призначенню.
У вартість проведення гірничих виробок включені витрати на відбійку гірської маси і навантаження її на транспортні засоби, спорудження тимчасового та постійного кріплення, настилання рейкових колій, водовідливних канавок, тротуарів та ін.
