8.5.Разборка и снятие опалубки конструкций

Незагружаемые монолитные конструкции допускается распалубливать с условием сохранения формы вертикальных поверхностей при достижении прочности бетона, согласно СНиП, не менее 1,0- 1,5 МПа .

Разбирают опалубку в обратной последовательности ее сборки. Ослабляют соединения, крепящие угловые элементы. С помощью ломика или домкратов отрывают от бетона стенки стакана, извлекают стакан, ослабляют крепление угловых соединений опалубки ступеней, после чего таким же образом отрывают панели от бетона. За монтажные петли на схватках поднимают демонтированный блок или панель и временно устанавливают в стороне от готового фундамента.

9. Составление производственной калькуляции

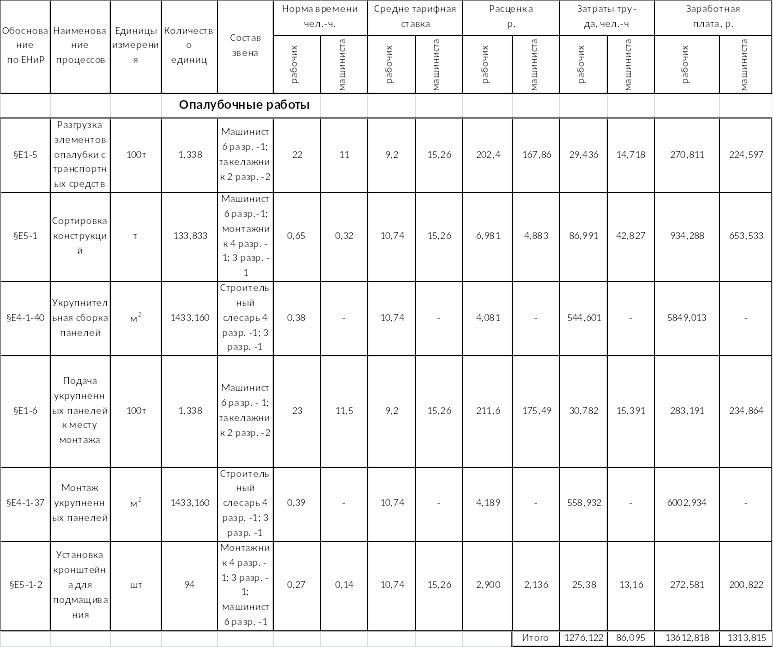

Затраты труда, машинного времени и заработной платы при возведении фундаментов сведены в Таблицу-6

Таблица 6

Производственная калькуляция

10. Разработка календарного плана комплексного процесса бетонирования фундаментов

Календарный график производства работ отражает последовательность и организацию процессов в комплексе бетонных работ и условно состоит из двух частей. Первая часть в форме таблицы включает все инженерные расчеты, а вторая отражает последовательность и продолжительность работ с указанием календарного времени начала и окончания отдельных процессов, а также их взаимоувязку. Основанием для построения первой части служит производственная калькуляция , расчет комплексной бригады и технологические схемы, при этом учитывается, что люди и машины работают в течении всего процесса с выполнением норм выработки на 100-115% от нормативной.

План разработан в таблице 7.

\

11. Технико-экономические показатели проекта.

1. Объем уложенного бетона – 507,4104 м3

2. Продолжительность работ в сменах - 22

3. Плановая трудоемкость работ, чел-см – 283

4. Выработка на 1 чел-смену,м3/чел-см – 1,79

5. Заработная плата на одну чел-смену, р/чел-см – 96,19

6. Себестоимость,р – 32792,57

12. Техника безопасности при производстве работ.

Курсовой проект выполнен в соответствии с требованиями СНиП 12-04-2002; безопасность труда в строительстве, часть ІІ, 2003.

К изготовлению и нанесению смазок допускать только обученных рабочих, прошедших специальный инструктаж.

При нанесении смазок пневмораспылителем рабочим необходимо иметь защитные приспособления (очки, респираторы, резиновые сапоги и защитные брезентовые костюмы).

На площадке где производятся работы по нанесению смазки, нахождение посторонних лиц запрещено.

Применение горючих материалов требует повышенных противопожарных мер:

  • площадка на которой производится смазка опалубки, должна быть очищена от бурьяна, сухой травы, коры и щипы;

  • необходимо вывесить на видном месте плакаты с надписями «Запрещается курить» и «Запрещается пользоваться открытым огнем»;

  • хранить смазки только в герметически закрытой металлической таре, количество смазки на рабочем месте не должно превышать сменной потребности;

  • на площадке должен быть размещен пожарный щит с минимальным набором пожарного инвентаря, шт.: топоров-2, ломов-2, багров железных-2, ведер окрашенных в красный цвет-2, огнетушителей-2.

При установке опалубки в несколько ярусов каждый последующий ярус устанавливать только после закрепления нижнего яруса. Размещение на опалубке материалов и оборудования, не предусмотренных проектом производства работ, а также пребывание людей, непосредственно не участвующих в производстве работ, на настиле опалубки не допускается.

За состоянием установленной опалубки, поддерживающих конструкций и креплений необходимо вести непрерывное наблюдение в процессе бетонирования. При обнаружении деформаций или смещения отдельных элементов опалубки, средств подмачивания и креплений немедленно принимать меры по предотвращению деформаций и, в случае необходимости, временно прекращать работы по бетонированию на этом участке.

Ширина подходов к рабочим местам и на рабочих местах должна не менее 0.7м, а высота подходов в свету – не менее 1.8м.

Проезды, проходы и рабочие места необходимо регулярно очищать и не загромождать.

Рабочие места и проходы к ним должны быть достаточно освещены (не менее 30 лк) в соответствии с требованиями ГОСТ 12.1.046-85. Производство робот в неосвещенных местах не допускается.

Приставные лестницы должны быть оборудованы нескользящими опорами и ставиться в рабочее положение под углом 70-75о к горизонтальной плоскости.

Арматуру складировать в специально отведенных местах. Торцевые части стержней в местах общих проходов закрывать щитами. Элементы каркасов арматуры необходимо пакетировать у счетом условий их подъема, складирования и пакетирования(масса пакета).

При уплотнении бетонной смеси электровибраторами перемещать вибратор за токоведущие кабели не допускается.
