Отслеживание проекта с помощью команд главного меню

С помощью команд меню возможны все методы отслеживания хода работ проекта. Для каждого метода используется определенное представление проекта.

Метод учета % завершения задач по трудозатратам:

  1. Изменить представление проекта — команда Вид, Диаграмма с отслеживанием.

  2. Указать произвольную дату отчета, например, 10.06.200х — команда Проект, Сведения о проекте.

  3. Вывести панель инструментов — команда Вид, Панели инструментов, Отслеживание (рис. 7).

Рисунок 7

Кнопки на панели инструментов (слева направо):

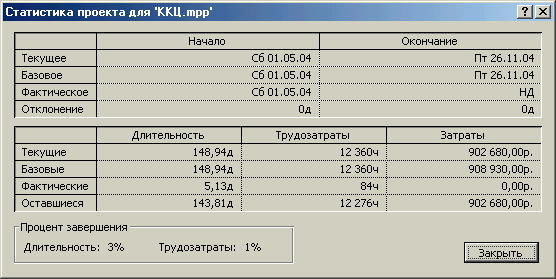

Статистика проекта — итоговые показатели проекта: дата начала и окончания проекта, длительность, трудозатраты и затраты (рис. 8).

Обновить по графику — обновление сведений о задачах, начатых ранее текущей даты в соответствии с плановыми показателями.

Рисунок 8

Изменить график работы — изменение оставшейся длительности задач в соответствии со сведениями на текущую дату.

Добавить линию хода выполнения — соединение задач, не завершенных на текущую дату.

кнопки 0% – 100% — фиксированный процент завершения задачи по трудозатратам.

Обновить задачи — ввод % завершения, фактической или оставшейся длительности, фактической даты начала или окончания, заметок по задачам проекта.

Панель инструментов совместной работы (с использованием Microsoft Project Server).

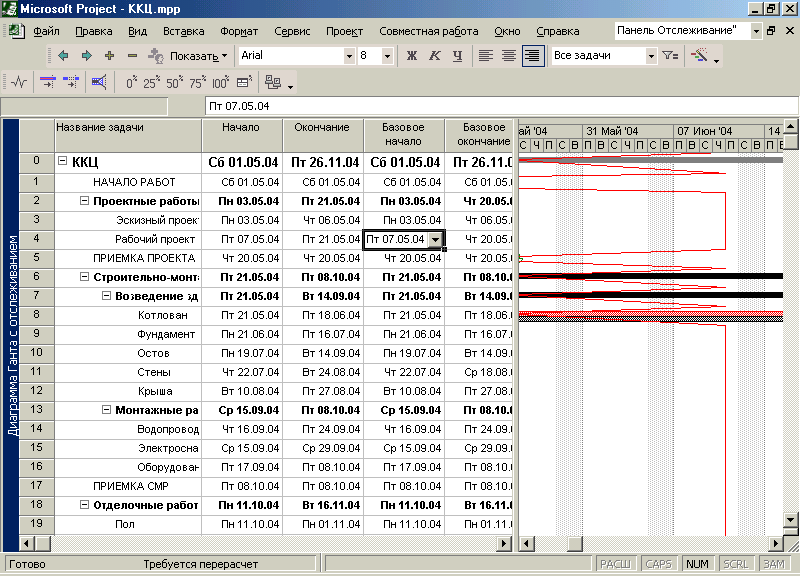

  1. Вывести линию отслеживания хода работ проекта — команда Сервис, Отслеживание, Линия хода выполнения на дату отчета (или кнопка Добавить линию хода выполнения). В результате на диаграмме Ганта показаны задачи, выполнение которых не закончено на дату отчета. Линию отслеживания можно отформатировать — команда

  2. Выбрать задачу проекта, которая должны быть начата или завершена до отчетной даты (см. линию хода выполнения), нажать кнопку Обновить по графику для автоматического расчета % завершения по базовому плану.

  3. Выбрать начатую, но не законченную задачу, нажать кнопку на панели Отслеживание в соответствии с процентом выполнения задачи, например, 75%.

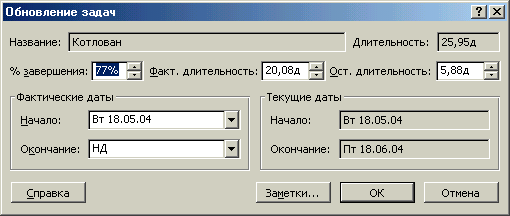

  4. Выбрать задачу, нажать кнопку Обновить задачу на панели Отслеживание. В форму «Обновление задач» (рис. 9) ввести сведения:

  • фактическая дата начала (окончания) — может отличаться от плановой даты;

  • % завершения — в диапазоне 0%–100%;

  • фактическая длительность;

  • остаточная длительность.

Рисунок 9

Можно заполнять не все параметры этой формы. Например, если фактическая дата начала (окончания) совпадает с плановой датой, она не заполняется. Обычно указывается только фактическая или остаточная длительность, а другая длительность вычисляется с использованием базовой длительности. В случае необходимости можно изменить фактическую и остаточную длительности задачи одновременно (при этом не указывается % завершения задачи). Для скорости ввода учетных данных одновременно выделяется несколько задач, и для них вводятся общие параметры через форму.

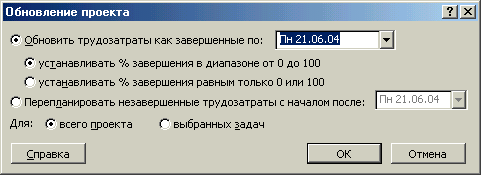

  1. Выполнить команду Сервис, Отслеживание, Обновить проект и в форму «Обновление проекта» (рис. 10) ввести учетные сведения на определенную дату:

Рисунок 10

Форма «Обновление проекта» позволяет обновить процент завершения всех или выделенных задач на определенную дату в соответствии с базовым планом. С помощью этой же формы можно перепланировать незавершенные трудозатраты по задачам проекта так, чтобы они начинались после определенной даты.

Метод учета фактических и оставшихся трудозатрат, фактических затрат:

  1. Выбрать представление «Использование задач» — команда Вид, Использование задач.

  2. Настроить шкалу времени в соответствии с длительностью периода ввода учетных данных (по дням, по неделям и т.п.) в правой части таблицы — команда Формат, Шкала времени.

  3. Вывести подробные сведения с помощью команды Формат, Подробности.
