2.8. Ремонтная площадка для мельницы 3,2х15м.

Хорошо подготовленная ремонтная площадка во многом влияет на успешный ход ремонтных работ т.к. они будут производиться в непосредственной близости к действующему оборудованию. Подготовка ремонт­ной площадки начинается с того, что в цеху обозначается зона ремонта, которая обеспечивается натянутой проволокой с красными флажками и табличкой «Зона ремонта» по периметру.

Производится расчистка рабочих мест, очистка обеспыливающего и вспомо­гательного оборудования. Определяется место расположения крупных деталей и такелажных приспособлений. Ремонтное предприятие должно доставить габарит­ное и специальное ремонтное оборудование (инвентарные леса, грузоподъемные механизмы - лебедки, тали, домкраты и канаты.) Цех со склада должен поставить габаритные и массовые запасные части (профильные прокатные элементы, лобо­вые и каблучковые бронеплиты, вкладыши и т.д.). Ремонтные бригады должны быть обеспеченны верстаками и ящиками для хранения инструмента мелких дета­лей и др. К рабочим местам следует заранее подвести сжатый воздух или электро­энергию для пневматического или электрического инструмента. Нужно, кроме то­го, проверить степень освещенности рабочих мест и, если это необходимо, уста­новить добавочные световые точки.

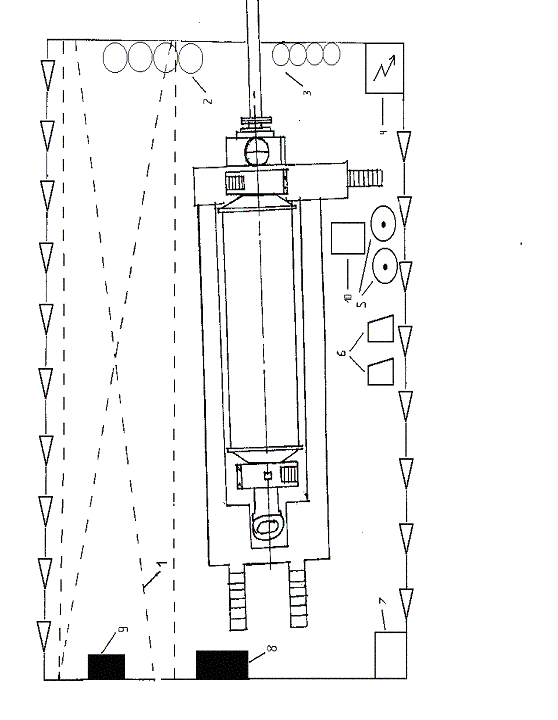

1-мостовой кран

2-баллоны с пропаном

3-балоны кислородные

4-электросварочный трансформатор

5-гидродомкраты

6-бадьи

7-противопожарный уголок (кошма, лопата, ящик с песком).

8-стелаж для мелких запчастей и инструментов

9-верстак с тесками

10-ящик с ветошью

Рис. 1. Схема ремонтной площадки.

2.9. Порядок передачи в ремонт мельницы 3,2х15м.

Извещение о дате начала ремонта ремонтная цеховая бригада должна получить не менее чем за 25 – 30 суток. Перед ремонтом (за 25-30 суток и во время их) необходимо подготовить следующую документацию.

1. Ведомость дефектов составляет механик цеха и согласовывает с ОГМ (она составляется на основании предыдущих ПТО и Т1).

В ведомости дефектов отражается:

1. Наименование узлов, механизмов, подлежащих ремонту.

2. Состав узлов, деталей, то есть величина их износа.

3. Количество деталей, узлов, подлежащих замене.

4. Перечень ремонтных работ для устранения дефектов.

На основании ведомости дефектов разрабатывается другая необходимая документация.

2. Комплектовочная ведомость указывает на имеющиеся на заводе запчасти и материалы и их количество, необходимое для ремонта.

3. Мероприятия подготовительных ремонтных работ составляются механиком цеха и согласовывается с начальником цеха.

Графики ремонтов могут быть линейными и сетевые. Сетевые графики более полно отражают все элементы ведения ремонта, параллельность и последовательность работы.

4. ПОР – указывает правила безопасного ведения ремонтных работ, схем подъема машин, схемы перемещения механизмов.

5. Акт допуск на ведение ремонтных работ и специфических работ.

6. Акт приема сдачи машины в ремонт.

После подписания акта вся ответственность возлагается на ремонтную цеховую бригаду во главе с бригадиром. Численный состав и специальности ремонтников будет зависеть от объема работ и их вида. Непосредственно перед ремонтом до работников доводятся сведения об объеме работ и сроки начала и окончания работ, а также методы экономического стимулирования. Обязательно для ремонтников, инструктаж по технике безопасности, для выполнения ремонтных работ. После этого каждый из ремонтников в специальном журнале расписывается, что с инструктажем ознакомлен.

Накануне ремонта машину, которую уже почистили, огораживают, т.е. определяют зону ремонта.

До начала ремонта постепенно оборудуется ремонтная площадка, на которую доставляется все ремонтное оборудование, запчасти, инструменты, материалы и так далее.
