Сводная смета капитальных затрат на строительство и запуск предприятия

№ п/п

Наименование глав сметы

Единовременные затраты с учетом полного коэффициента

Тыс. руб.

% к общей сумме

1

2

3

4

1

Объекты основного производственного назначения:

а) здания и сооружения;

б) технологическое оборудование, сооружения, силовое оборудование, транспортные средства, инструмент (табл. 3);

в) изготовление и модернизация оборудования,

всего

2

Объекты подсобного и обслуживающего назначения

3

Объекты энергетического хозяйства

Продолжение табл. 8

1

2

3

4

4

Объекты транспортного хозяйства

5

Внешние сети и сооружения водоснабжения, канализация, теплофикация

6

Благоустройство промышленной площадки

7

Временные здания и сооружения

8

Подготовка территории

9

Прочие работы и затраты

10

Затраты на разработку проекта

11

Величина оборотных средств, необходимая для запуска технологии производства

12

Затраты на обучение (переподготовку) кадров

13

Величина единовременных затрат, всего

100%

14

Сметная стоимость основных фондов (капиталовложения), всего

Стоимость объектов подсобного и обслуживающего назначения условно принимают в размере 10% от п. 1. Стоимость объектов энергетического хозяйства − в размере 20% от п. 1. Стоимость объектов транспортного хозяйства − в размере 10% от п. 1.

Внешние сети и сооружения водоснабжения – 5%, благоустройство промышленной площадки и подготовка территории – 1%, временные здания и сооружения – 4%, прочие работы и затраты – 2%, затраты на разработку проекта – 3%, затраты на обучение (переподготовку) кадров – 1% от стоимости объектов основного производственного назначения (п. 1).

Величина оборотных средств, необходимая для запуска технологии производства, определяется как одна двенадцатая суммы производственных затрат, за минусом амортизационных отчислений (Со = 1/12 * (Зпр – За)).

Сметная стоимость основных фондов (капиталовложений) – это сумма первых пяти статей сметы.

Проведя расчеты единовременных затрат, можно указать источники финансирования проектной разработки. В случае кредитования проекта необходимо провести расчет суммы выплат по кредиту (среднегодовых выплат) и суммы процентов за кредит (среднегодовых процентов за использование кредита).

После расчета единовременных затрат необходимо определить критерии экономической эффективности, а именно показатели, которые в достаточной степени с экономической точки зрения обосновывают эффективность предлагаемого проектного решения. При проектировании нового предприятия с выходом на конечную продукцию используют показатели чистого дисконтированного дохода, индекса доходности, внутренней нормы доходности и срока окупаемости инвестиций [3].

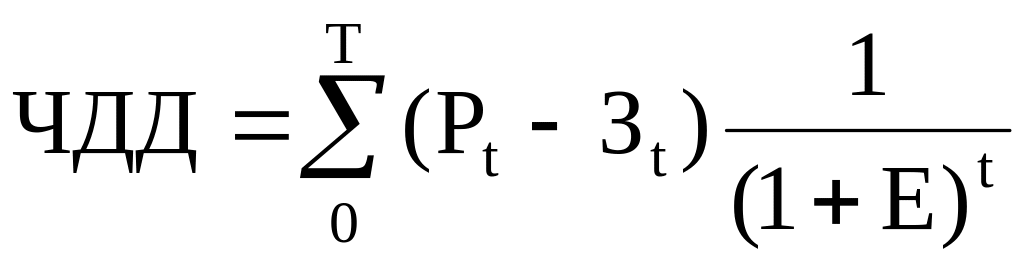

Чистый дисконтированный доход (ЧДД) определяется как сумма текущих эффектов за весь расчетный период, приведенная к начальному шагу, или как превышение интегральных результатов над интегральными затратами по формуле:

,

где Рt – результаты, достигаемые на t-м шаге расчета;

Зt – затраты, осуществляемые на том же шаге;

Т – временной период расчета;

Е – норма дисконта.

Норма дисконта Е – коэффициент доходности капитала (отношение величины дохода к капиталовложениям), при котором другие инвесторы согласны вложить свои средства в создание проектов аналогичного профиля.

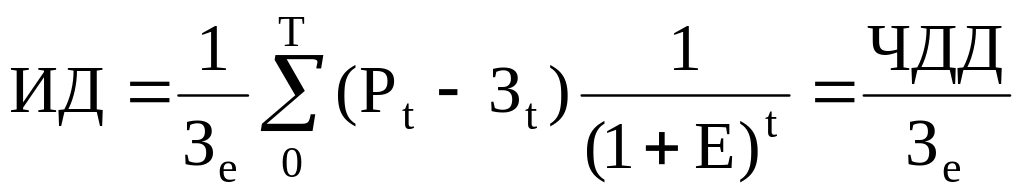

Индекс доходности инвестиций (ИД) представляет собой отношение суммы приведенного эффекта к величине инвестиций (Зе):

.

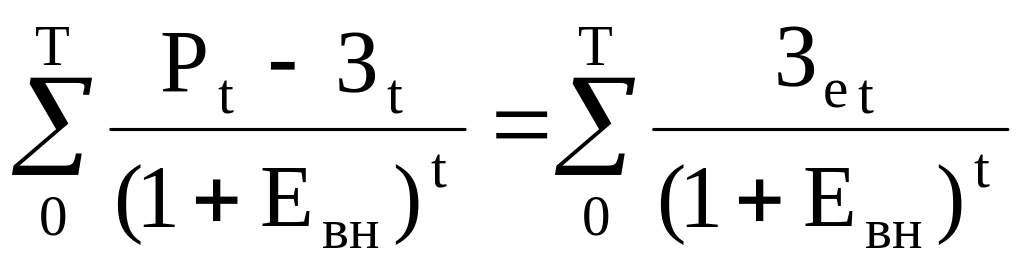

Внутренняя норма доходности инвестиций (ВНД) представляет собой ту норму дисконта Евн, при которой величина приведенного эффекта равна приведенным инвестиционным вложениям, т.е. Евн = ВНД, определяется по формуле:

.

Рассчитанная по приведенной формуле величина нормы доходности сравнивается с требуемой инвестором величиной дохода на капитал. Если ВНД (Евн) равна или больше требуемой нормы доходности, то проект считается эффективным.

Срок окупаемости инвестиций (Ток) – минимальный временной период от начала осуществления проекта, за пределами которого интегральный экономический эффект (ЧДД) становится и остается в дальнейшем неотрицательным, т.е. период окупаемости – время от начала реализации инвестиционного проекта до момента, когда первоначальные инвестиционные вложения и другие затраты, обусловленные реализацией проекта, покрываются суммарными результатами от его осуществления.

В случаях, если расчет ведется по отдельной технологии, тогда в качестве показателей, обосновывающих с экономической точки зрения эффективность проекта, можно использовать чистую прибыль и рентабельность:

Пч = Ц*Q – Зп – Н – Кр,

где Ц – цена реализации продукции, руб./ед.;

Q – количество реализуемой продукции, ед.;

Зп – производственные затраты, руб.,

Н – налоговые платежи, отчисляемые с прибыли, руб.;

Кр – платежи по кредиту, руб.

Цена реализации и объем реализуемой продукции обосновываются и определяются ранее, при рассмотрении состояния вопроса и проектирования технологии.

Производственные затраты определяются по следующей формуле:

Зп = Ззп + За + Зр + Зм + Зэн + Зп + Зоб.х,

где Ззп – затраты на заработную плату с отчислениями, руб.;

За – затраты на амортизацию технологического оборудования, руб.;

Зр – затраты на ремонт и техническое обслуживание технологического оборудования, руб.;

Зм – затраты на материалы, руб.;

Зэн – энергозатраты на технологические цели, руб.;

Зп – цеховые расходы (общепроизводственные расходы), руб.;

Зоб.х – общезаводские расходы (общехозяйственные расходы), руб.

Существуют различные способы определения представленных элементов затрат. В методическом указании приведем некоторые способы расчета затрат.
