- •Общие положения и понятия, принятые в строительном производстве.
- •Стадии возведения зданий и сооружений
- •Строительные рабочие, их профессия и классификация. Организация труда строительных рабочих.
- •Формы организации труда.
- •Основные нормативные документы, регламентирующие строительство.
- •Архитектурно – планировочные решения и основные конструктивные элементы зданий и сооружений Конструктивные части зданий
- •Конструктивные схемы зданий.
- •Архитектурно планировочные решения зданий.
- •Унификация и типизация.
- •Земляные работы Разработка и перемещение грунта
- •Основные процессы при устройстве земляных сооружений.
- •Устройство насыпи.
- •Экологические проблемы при производстве земляных работ
- •Устройство оснований и фундаментов.
- •Основные процессы по подготовки основания
- •Фундаменты
- •Устройство ленточных фундаментов.
- •Устройство столбчатых или отдельно стоящих фундаментов.
- •Свайные фундаменты.
- •Производство свайных работ.
- •Надземный цикл.
- •Кровельные работы. Устройство крыши.
Основные процессы при устройстве земляных сооружений.
Выемки:
Подготовительный – очистка территории, геодезическая разработка сооружения, снятие и хранение плодородного слоя почвы и внешнее осушение территории.
Рытье котлована, происходит механическим способом.
Вспомогательный
● временное крепление стенок выемки
- распорный
- консольный
- консольно – распорный
- анкерный (очень сложные грунты)
РИСУНОК
● открытый водоотлив
- естественный( насосами откачивается вода)
- искусственный (галофильтрование) – наиболее распространен, эта устоновка состоит из трубы (38 мм =d), на конце которой фильтрующее звено и вся эта конструкция подключается к насосу. При помощи насоса в трубе создается вакуум и открывается путь грунтовой воде.
Данный способ дает возможность понизить уровень грунтовых вод до 5-6м.
Планировка площадки днища с помощью спец механизмов, а затем уплотнение при помощи катков.
Срезка откосов.
Обратная засыпка – производится слоями 20-30 см и каждый слой уплотняется.
Устройство насыпи.
Устройство насыпей осуществляется с помощью автосамосвалов или земснарядов.
Земснаряд состоит из всасывающей трубы, насоса и пульпопровода. Сам земснаряд монтируется на барже. При работе земснаряда во всасывающей трубе при помощи насоса создается разряжение, под действием которого вода всасывается вместе с грунтом пульпа.

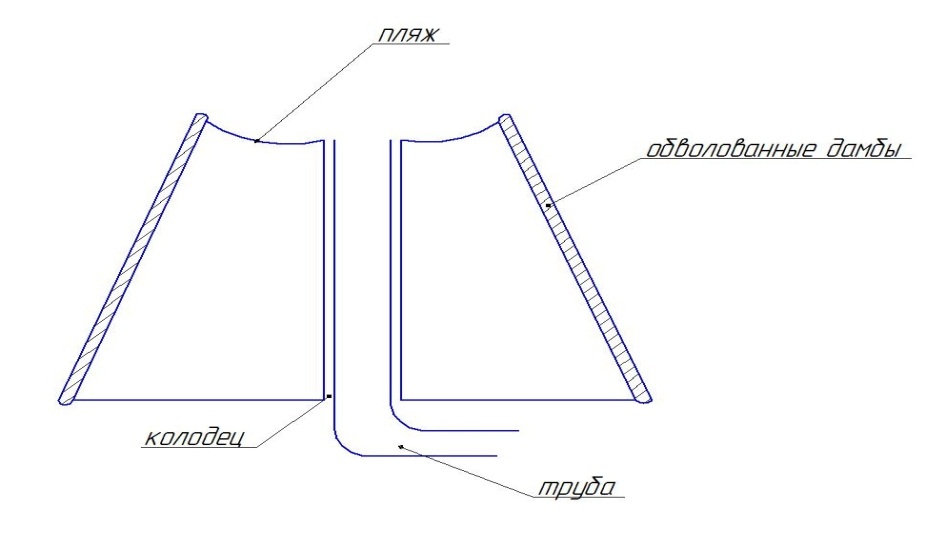

Для устройства насыпи после геодезической разработки ее длина разбивается на отдельные участки - карты. Эти участки обволовываются, а также устраиваются дренажные колодцы с выпускными трубами для отвода воды из тела насыпи. Воизбежании растекания пульпы за пределы возводимой насыпи и формирования ее внешних откосов устраивается обволовывание. Намывание насыпи осуществляется путем организования выпуска пульпы. Потоп пульпы поступает по внутреннее пространство сооружения, который называется пляж намыва. Слои 25-30 см. На практике применяется эстакадные или безэстакадные устройства насыпей. Намыв насыпей обеспечивает значительную плотность грунта, следовательно, при зем. снаряд. Дополнительного уплотнения не требуется. Образующаяся вода в процессе намыва осветляется и отводится за пределы намыва.
Особенности производства земляных работ в зимнее время.
При замерзании грунта резко повышается его механическая прочность, так как вода переходит в лед и это осложняет технологию и организацию работ в зимнее время.
Максимальное промерзание грунта зависит от температуры, влажности и вида грунта. Наиболее глубоко промерзают глинистые грунты, учитывая что при промерзании трудоемкость земляных работ увеличивается – экономическая целесообразность проводить мероприятия до промерзания грунта. Таким образом, основными методами подготовки грунта к разработке в зимнее время является:
Предварительное предохранение грунта от замерзания
Тепловое или химическое оттаивание
Рыхление или механическая обработка мерзлых грунтов.
Предохранение - сущность: создать на поверхности грунта теплоизоляционный слой. Это может быть рыхление, укрытие различными утеплителями, включая снегозадержку, пропитку солевыми растворами и устройство ледозащитной оболочки. Все перечисленные методы осуществляются в осенний период перед наступлением заморозков.
Рыхление – это вскапывание плугами на глуб. 35 см с последующим баранованием. Слой грунта приобретает рыхлую структуру с замкнутыми порами и пустотами, которые наполнены воздухом. Это и придает грунту теплоизоляционные свойства. Пропитка солевыми растворами при температуре не более – 15 С. Можно обильно засыпь солью и вспахивать или сразу пропитать грунт растворами. Устройство ледозащитной оболочки только при глинистых грунтах. Устраивают площадку, обволовывают и заливают водой, после образования корки 10-15 мм воду сливают, образуется ледозащитная оболочка.
Если грунт промерз, то существуют пневмоэкскаваторы – это экскаватор с ковшом, в днище которого вмонтирован пневмомолот. Они способны скалывать грунт. Буровые или взрывные работы, оттаивание при помощи топлива (экономичный), электродный – полосовые электроды укладывают на грунт, посыпают опилками, смоченными в растворе соли и через эти электроды пропускают ток, опилки разогреваются и греют грунт.
