3.5 Техніко-економічні показники

Згідно з вимогами норм ДБН А.3.1-5-96 необхідно розрахувати такі показники:

  • обсяги і терміни будівельно-монтажних робіт;

  • кошторисну вартість цих робіт;

  • рівень механізації;

  • витрати праці на одиницю об'єму.

Обсяги і терміни робіт установлюються за календарним графіком.

Кошторисну вартість робіт розраховують по кошторисних розрахунках.

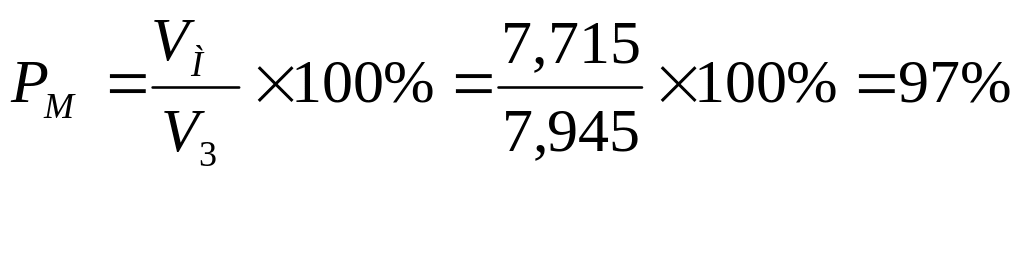

Рівень механізації підраховується як відношення об'єму робіт, викону­ваних машинами , до загального об'єму і виражається у відсотках:

;

Цей показник розраховують тільки для земляних робіт.

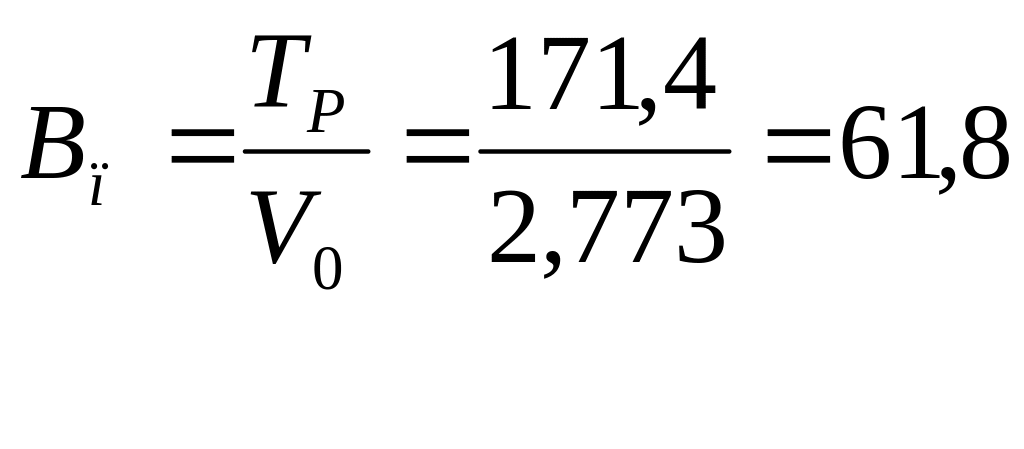

Витрати праці на одиницю об'єму знаходяться діленням загальної трудо­місткості всіх операцій, що виконуються для конкретного виду робіт, взя­того з календарного графіка, на основний об'єм цих робіт :

маш.-год./1000 м3

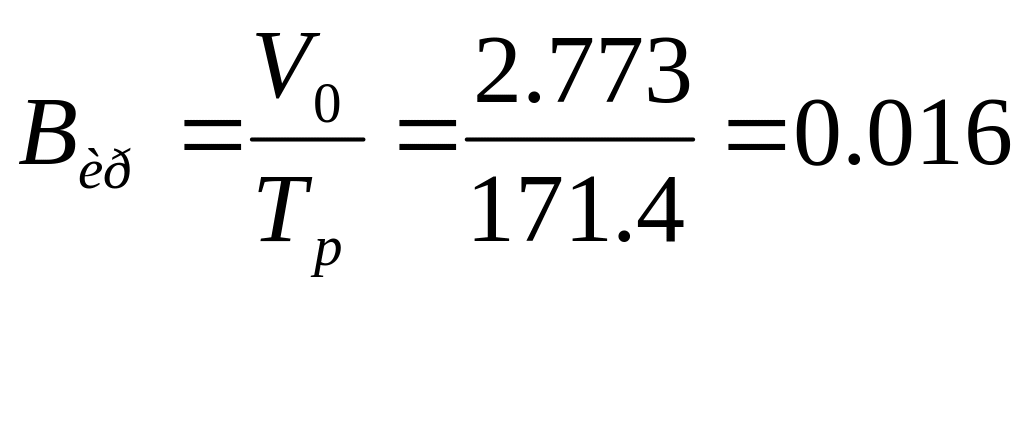

А зворотна величина – виробіток:

1000 м3/маш.-год.

Ці показники розраховуються на кубометр ґрунту та на машино-зміну для кожного виду робіт окремо. В даному випадку розрахунок проводився для операції переміщення ґрунту бульдозером ДЗ-19.
