Практическая работа №6
Тема: «Разработка элементов технологической карты на монтаж конструкций многоэтажного каркасного здания».
Содержание:
Исходные данные………………………………………………………………………………..
Организация и технология строительного процесса:
Ведомость подсчета объемов работ………………………………………………………
Указания по производству работ…………………………………………………………
Материально-технические ресурсы:
Выбор крана, выбор грузозахватных приспособлений…………………………………
Литература…………………………………………………………………………….................
Ход работы
I Исходные данные

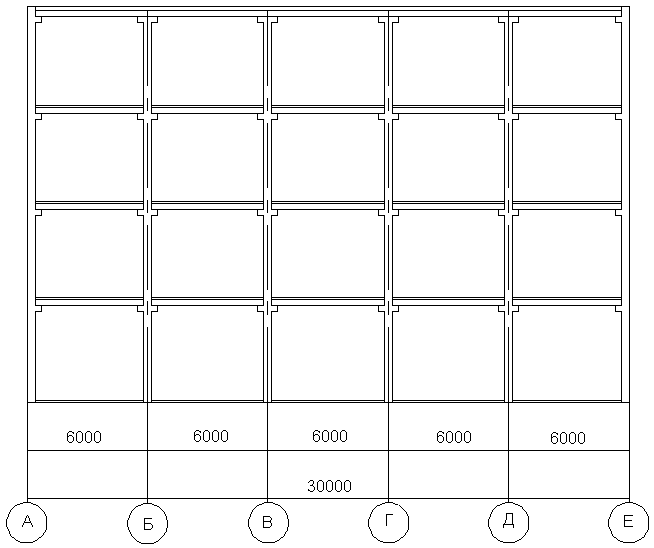

Здание каркасное пятиэтажное;
Размеры в осях 36×90 м, шаг 6 м, пролёт 9 м, высота этажа 4,8 м.

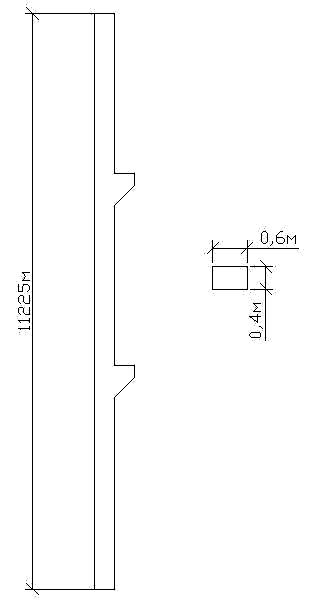

Таблица №1. «Ведомость сборных ж/б элементов»
№ п/п |
Наименование, эскиз |
Ко-лво |
Масса, т |
Объём бетона, м3 |
||
ед. |
всего |
ед. |
всего |
|||
1 |
Колонна крайнего ряда
|
32 |
6,6 |
211,2 |
2,64 |
84,48 |
2 |
Колонна среднего ряда
|
48 |
6,8 |
326,4 |
2,73 |
131.04 |
3 |
Ригель крайнего ряда
|
40 |
6,1 |
|
2,44 |
|
4 |
Ригель среднего ряда
|
280 |
6,55 |
|
2,62 |
|
5 |
Плита перекрытия
|
1440 |
2,3 |
3312 |
0,9 |
1296 |
6 |
Плита покрытия
|
360 |
2,3 |
828 |
0,9 |
324 |
II Технология и организация строительного процесса Метод производства работ

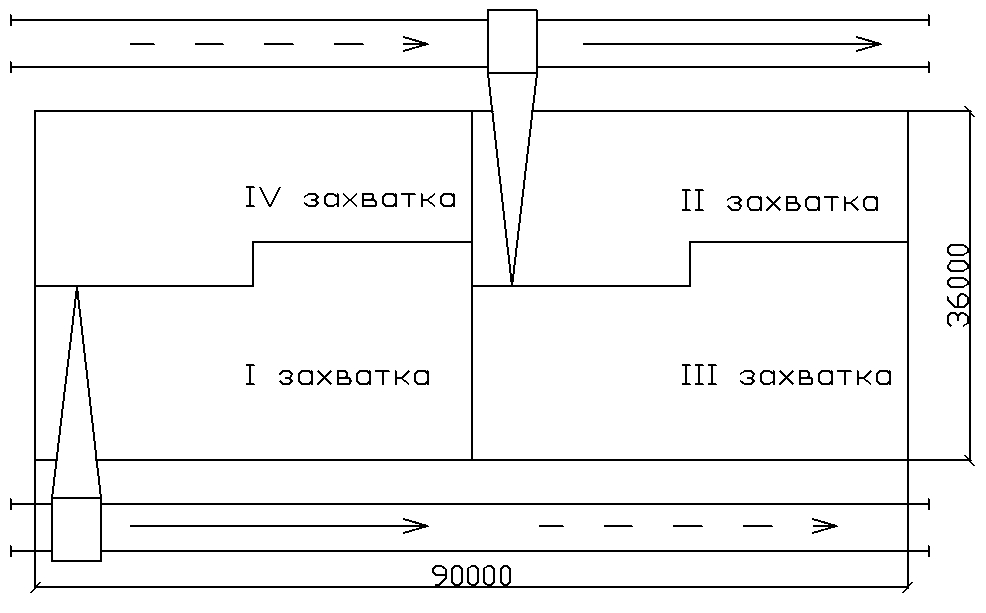

Здание в плане разбито на 4 захватки. Для возведения здания (по способу приведения конструкций в проектное положение) принимаем свободный метод монтажа для ригелей, плит покрытия и перекрытия и ограниченно-свободный для колонн. Монтаж конструкций ведется с приобъектного склада. По последовательности монтажа принимаем комбинированный метод. Принимаем продольную схему движения кранов, то есть два крана работают с разных сторон здания и движутся вдоль его пролетов (захваток).
1.Сначала Монтируют нижние колонны на I-ой и II-ой захватках.
2.Затем на III-ей и IV-ой монтируют колонны, а на I-ой и II-ой ведут заделку стыков колонн и фундаментов.
3.Затем на I-ой и II-ой захватках ведут монтаж ригелей и плит перекрытия, а на III-ей и IV-ой – заделку стыков колонн и фундаментов.
4.Затем на I-ой и II-ой заделывают стыки между элементами, а на III-ей и IV-ой - ведут монтаж ригелей и плит перекрытия.
5. Затем на I-ой и II-ой монтируют верхние колонны, а на III-ей и IV-ой – заделывают стыки между элементами.
6. Затем на I-ой и II-ой заделывают стыки между колоннами, а на III-ей и IV-ой - ведут монтаж верхних колонн.
7. Затем на I-ой и II-ой ведут монтаж ригеле и плит перекрытия, а на III-ей и IV-ой – заделывают стыки между колоннами.
8. Затем на I-ой и II-ой заделывают стыки между элементами, а на III-ей и IV-ой - ведут монтаж ригелей и плит перекрытия.
9. Затем на I-ой и II-ой стропильных балок и плит покрытия, а на III-ей и IV-ой – заделывают стыки между элементами.
10. Затем на I-ой и II-ой заделывают стыки между элементами, а на III-ей и IV-ой - ведут монтаж стропильных балок и плит покрытия.
11.Затем заделывают оставшиеся стыки.
