5 Організація роботи автомобільного транспорту

5.1 Загальні відомості про організацію роботи транспорту

Від своєчасної доставки вантажів залежать темпи робіт, продуктивність праці, терміни уведення об'єктів в експлуатацію. Тому раціональна робота транспорту в дорожньому будівництві в значній мірі визначає такі найважливіші техніко-економічні показники будівництва, як вартість, продуктивність праці, терміни уведення об'єктів у дію.

Методика розрахунку кількості транспортних засобів залежить від виду транспорту. Для визначення необхідної кількості одиниць циклічного транспорту попередньо визначимо:

  1. дальність транспортування вантажів;

  2. об'єм перевезень;

  3. продуктивність;

  4. складемо схему перевезень.

Оскільки дальність перевезення кожний місяць буде змінюватися, то кількість автомобілів, необхідних для будівництва, теж буде змінюватися.

Необхідну кількість транспортних засобів у зміну визначимо за формулою

, (5.1)

де Qзм  кількість вантажів, перевезених за зміну, т.

Продуктивність автомобіля-самоскида визначимо за формулою

, (5.2)

де Т  тривалість зміни, T = 8 год;

g  вантажопідйомність автомобіля, т;

kи  коефіцієнт використання автомобіля за зміну, kи = 0,85;

L  середня дальність транспортування, км;

V  середня швидкість руху, V = 20 км/год;

tпр  час простою під навантаженням-розвантаженням, tпр=0,2 год.

Продуктивність автогудронатора ДС-39 визначаємо за формулою

, (5.3)

де t1 = 0,13 год, t2 = 0,3 год, tр = 0,32 год;

kи  коефіцієнт використання за зміну, kи = 0,8;

V  середня швидкість руху, V = 20 км/год;

g  вантажопідйомність, g = 3,5 т.

Продуктивність автоцементовоза ТЦ-3 визначаємо за формулою

(5.4)

де Т  тривалість зміни, Т=8 год;

g  вантажопідйомність автомобіля, g =7 т;

k  коефіцієнт використання автоцементовоза за зміну; k=0,8;

l  середня дальність транспортування, км;

V  середня швидкість руху, V=20 км/год;

t1 – час на маневрування, t1=0,19 год;

t2 – тривалість завантаження, t2=0,1 год;

t3 – тривалість розвантаження, tр=0,14 год.

5.2 Визначення кількості автотранспорту

Для визначення необхідної кількості одиниць автотранспорту складемо схему перевезень. За схемою визначаємо довжину ділянки, що будується за місяць та середню відстань транспортування.

, (5.5)

де Lділ – довжина ділянки, що будується за місяць, м;

Lзахв – довжина захватки, м;

Nміс – кількість робочих змін за місяць.

Відповідно до технології улаштування дорожнього одягу, комплектуємо нормативний склад машино-дорожнього загону (МДЗ).

На підставі розрахунків будуємо сумарну епюру потреби автомобілів та епюру потреби в робочій силі.

6 Визначення вартості робіт бригади

Основним розрахунковим документом при відрядній формі оплати праці є наряд. У ньому наводять опис заданих робіт і їхні обсяги, норми часу і їх розцінки на одиницю продукції, сума заробітної плати і так само терміни початку і закінчення робіт.

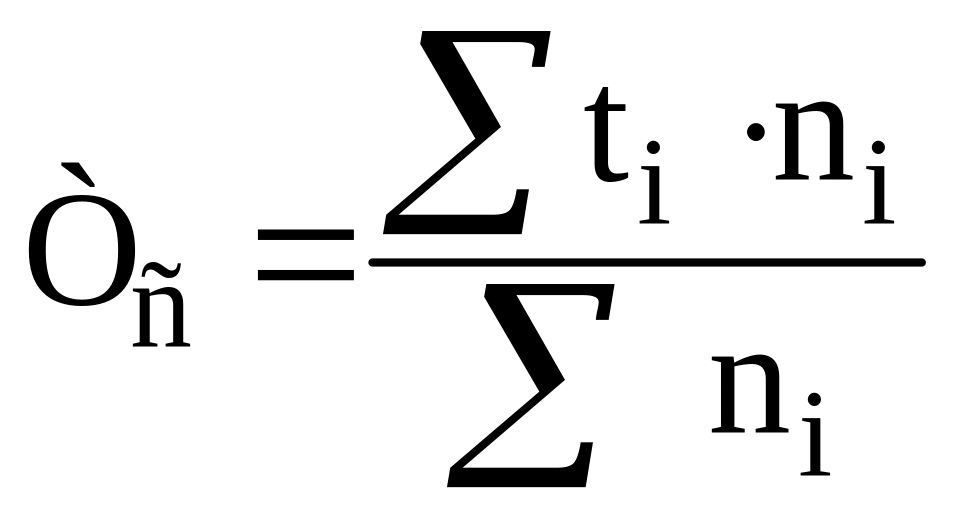

Середня тарифна ставка визначається за формулою

, (6.1)

де ti – годинна тарифна ставка відповідного розряду;

ni – кількість робітників відповідного розряду.

Коефіцієнт приробітку визначається за формулою:

, (6.2)

де ЗПнаряд – заробітна плата за робочим нарядом, грн;

ЗПтариф – заробітна плата за тарифом, грн.
