Екскаватор - зворотна лопата
Застосовуються :
- для зведення насипів будь-якої висоти з привізним грунтом із кар'єрів або виїмок;
- для розробки виїмок із возкою грунту в суміжні насипи або у відвал;
- для зведення насипів висотою до трьох метрів грунтом із резервів.
Зведення насипів і розробка виїмок екскаватором - зворотна лопата провадиться також як і екскаватором - пряма лопата з різницею тільки в місцях розташування екскаватора й автосамоскида. Екскаватор - зворотна лопата розташовується з верха забою, а автосамоскид, що завантажується грунтом - із низу забою. При цьому набір грунту може провадиться під кутом 15-90 градусів до осі розташування автосамоскида.
3.6. Визначення провідних машин в комплексах.

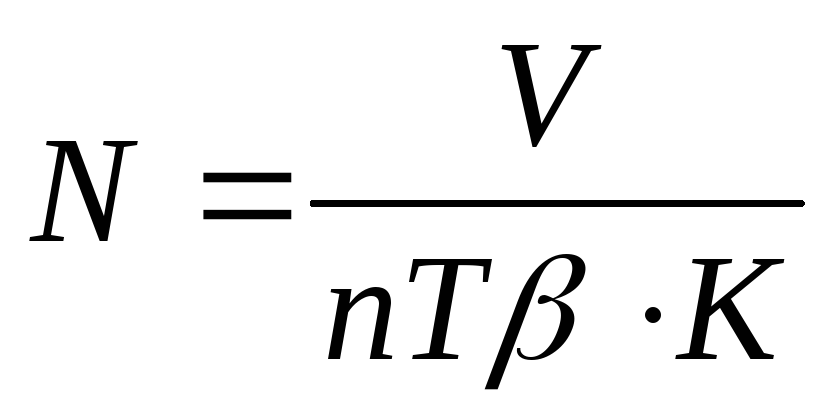

Кількість машин в комплексі для виконання основних робіт визначаємо по формулі:
;
Де:
N – кількість машин;
V – об'єм земляних робіт на ділянці, м3/смену;
n – виробник машин, приймаємо по додатку №3 «Методичні допомога».
T – можливий термін виконання земляних робіт (змін);
В – коефіцієнт, що ураховує зниження продуктивності праці в зоні зараження, в = 1,0 оскільки у нас траса проходить зовні зони зараження.
Визначаємо кількість машин в скреперному комплексі. Скрепер ДЗ-11П, продуктивність 65 м3/смену.

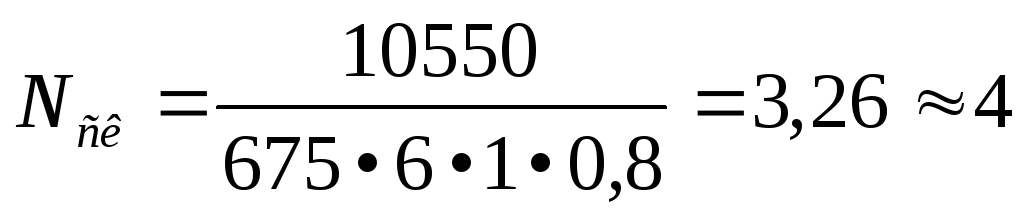

скрепера
Склад скреперного комплексу
Найменування |
Мазка |
Призначення |
Кіль-ть машин |
Команда, чол. |
Скрепер самохідний |
ДЗ-11 |
Розробка і переміщення ґрунту |
4 |
4 |
Бульдозер на базі трактора Т-130 |
ДЗ-27 |
Пошарове розрівнювання ґрунту в насипі |
1 |
1 |
Товкач |
ДЗ-27 |
Підштовхування скрепера при наборі ґрунту |
1 |
1 |
Освітлювальна електростанція |
ЕСД-10 |
Освітлення в нічний час |
1 |
1 |
Визначаємо кількість машин в екскаваторному комплексі. Екскаватор ЕО-4121
П = 855 м3/смену.

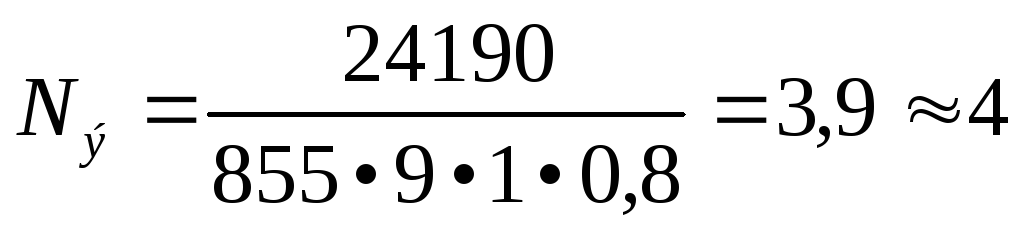

екскаватора
Склад екскаваторного комплексу
Найменування |
Мазка |
Призначення |
Кіль-ть машин |
Команда, чол. |
Екскаватор |
ЕО-4121 |
Розробка ґрунту і вантаження в автосамоскиди |
4 |
8 |
Автосамоскиди |
КРАЗ-256 |
Транспортування і укладання ґрунту в насип |
8 |
8 |
Бульдозер |
ДЗ-27 |
Пошарове розрівнювання ґрунту в насипі |
4 |
4 |
Автогрейдер |
ДЗ-98 |
Планування автодоріг |
4 |
4 |
Електростанція |
ЕСД-10 |
Освітлення в нічний час |
4 |
4 |
Визначаємо кількість машин
в бульдозерному комплексі. Бульдозер

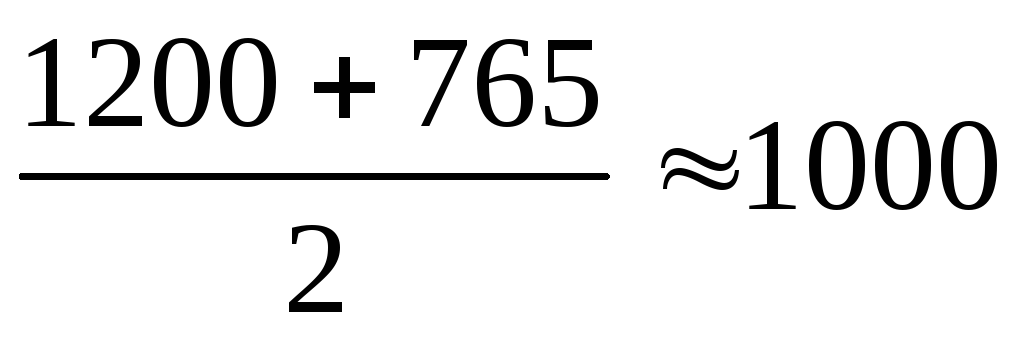

ДЗ-27. Продуктивність
м3
при дальності переміщення ґрунту в
середньому на 15 м.

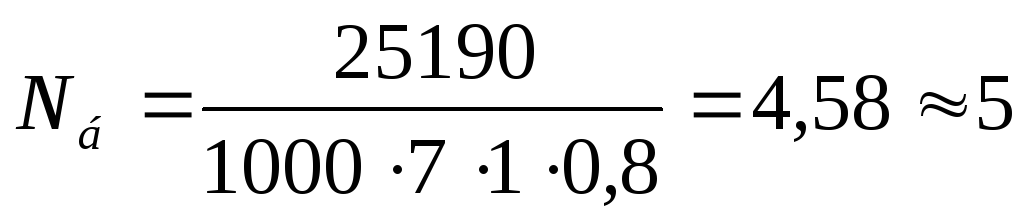

бульдозерів
Склад бульдозерного комплексу.
Найменування |
Мазка |
Призначення |
Кіль-ть машин |
Команда, чіл. |
Бульдозер на базі трактора Т-130 |
ДЗ-27 |
Набір, переміщення і укладання ґрунту |
5 |
5 |
Бульдозер |
ДЗ-27 |
Розрівнювання ґрунту в насипі |
1 |
1 |
Каток |
ДУ-16 |
Пошарове ущільнення ґрунту в насипі |
1 |
1 |
Електростанція |
ЕСД-10 |
Освітлення в нічний час |
1 |
1 |
