- •4 Организационно-экономическая часть
- •4.2 Организационная часть
- •4.2.1 Режим работы участка
- •4.2.2 Количество рабочих мест и оборудования и их загрузка
- •Численность основных рабочих по операциям:
- •4.4.2 Стоимость сварочных материалов
- •4.4.3 Стоимость энергоресурсов
- •4.4.4 Оплата труда и отчисления на социальные нужды
- •4.4.5 Амортизационные отчисления Амортизационные отчисления рассчитываются по группам основных фондов на основе их стоимости и норм амортизации.
- •4.4.6 Косвенные расходы
- •4.4.7 Расчет себестоимости годового выпуска Себестоимость единицы продукции определяется как:
- •4.5 Финансово-экономическая оценка проекта
- •4.5.2 Движение денежных потоков
4 Организационно-экономическая часть
4.1 Исходные данные
Изделие представляет собой раму затвора шлюзовых ворот из стали (09Г2С) и биметалла (09Г2С + 12Х18Н10Т). Годовой выпуск готовой продукции 10 шт.
В таблице 4.1 приведены нормы времени на выполнение необходимых операций.
Таблица 4.1 – Нормы времени на выполнение операций
Операция |
Норма времени, час |
|
48,50 |
2. Сварка обшивки |
55,80 |
3. Сборка рамы |
98,80 |
4. Сварка рамы |
160.7 |
5.Сборка рамы и обшивки |
30,50 |
6.Сварка рамы и обшивки |
44,50 |
7.Контроль качества |
27,50 |
Итого |
449,60 |
Цены на используемые материалы приведены в таблице 4.2.
Таблица 4.2 – Цены на исходные материалы
Наименование |
Цена |
Проволока FILARC PZ6114S ∅ 1,2 мм |
224.0 руб за 1 кг |
Проволока BOHLER CN 23/12 Mo PW-FD ∅ 1,2 мм |
135,0 руб. за 1 кг |
Защитный газ СО2(сварочный) |
70 руб. за 1 кг |
4.2 Организационная часть
4.2.1 Режим работы участка

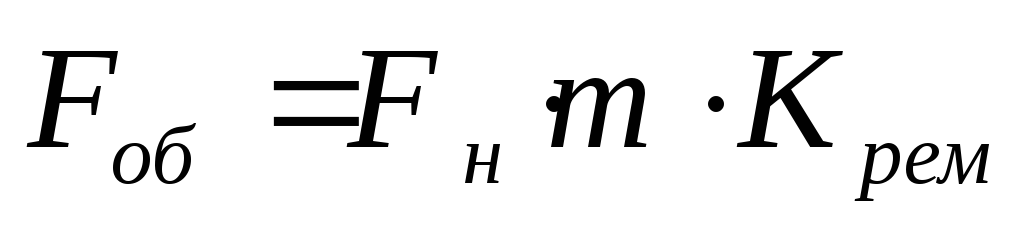

Режим работы характеризуется количеством рабочих смен (q) и продолжительностью смены. Исходя из этого определяется годовой эффективный фонд времени работы оборудования (Fоб) и рабочих (Fр).
, (4.1)
где Fн – годовой номинальный фонд времени, ч;
m – число смен работы оборудования;
Крем – коэффициент, учитывающий простой оборудования в плановых ремонтах, простои могут составлять 7-12 % от номинального (0,88-0,93).
Номинальный фонд времени равен календарный минус продолжительность праздников, выходных и укороченных дней.

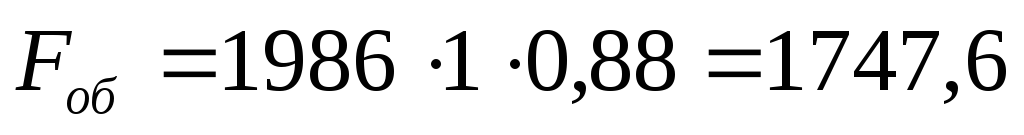

ч

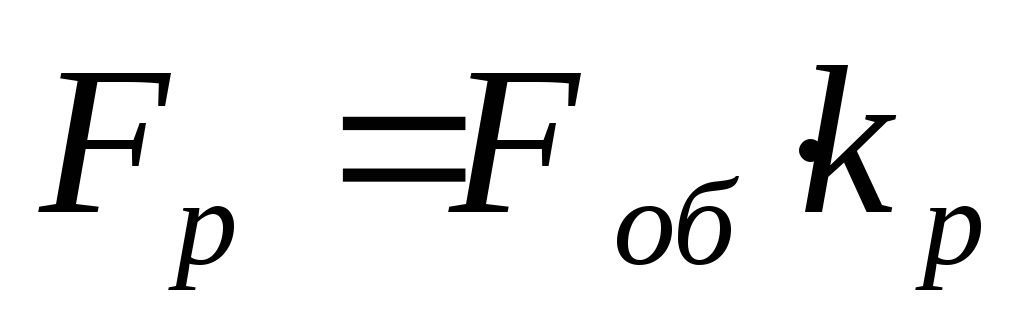

Годовой эффективный фонд времени работы одного рабочего:
(4.2)
где kр – коэффициент, учитывающий планируемые невыходы рабочих по причине отпуска, болезни и государственных обязанностей, которые составляют 12-15%, (0,85¸0,88).

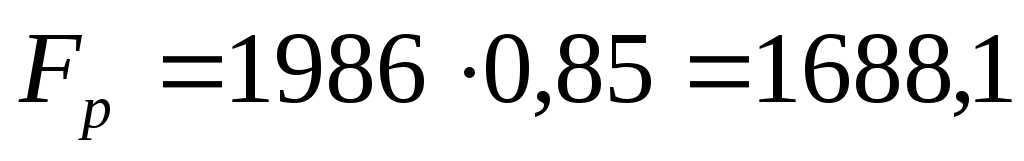

ч
4.2.2 Количество рабочих мест и оборудования и их загрузка
Определяем расчетное и принятое число рабочих мест.
Расчетное число рабочих мест по операциям:
, |

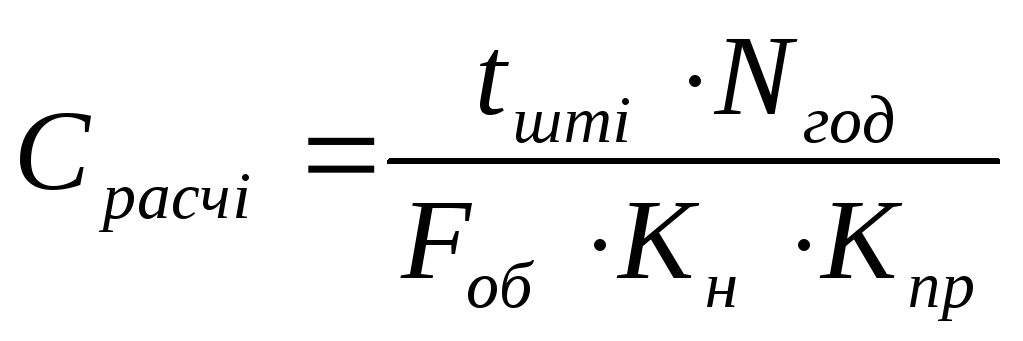

(4.3) |
где Кпр – коэффициент, учитывающий простои по организационным причинам, (0,85¸0,9);
Кн – средний коэффициент выполнения норм выработки;
tш – норма времени i-ой операции, ч;
Nгод – годовая программа выпуска, шт.
Расчёт коэффициентов загрузки рабочих мест по операциям на сборочно-сварочном участке:
|
(4.4) |
где Спрi – принятое число рабочих мест на i-той операции.
;;
; ;
; ;
Средний коэффициент загрузки рабочих мест:
|
(4.5) |
Результаты расчета сведены в таблицу 4.3.
Таблица 4.3 - Загрузка рабочих мест
Наименование операции |
Норма времени, ч |
Число рабочих мест |
Загрузка рабочих мест, % | |
расчётное |
принятое | |||

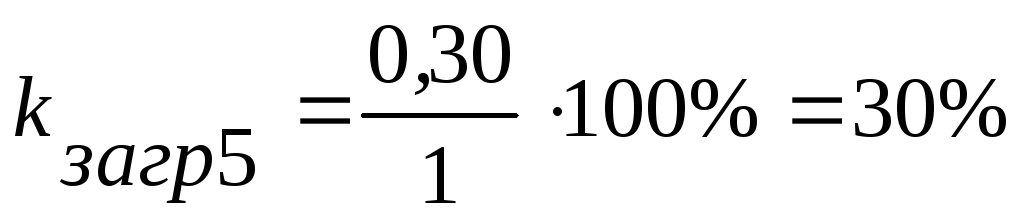

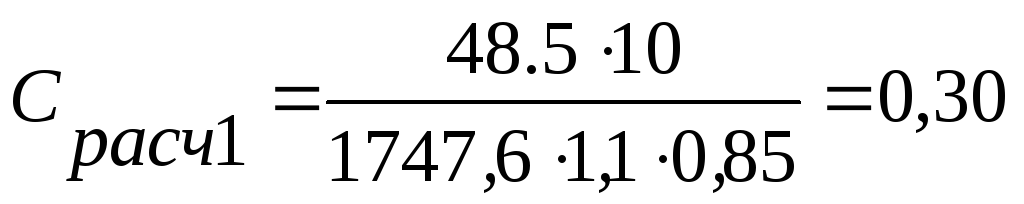

Сборка обшивки |
48,50 |
0,30 |
1 |
30 |

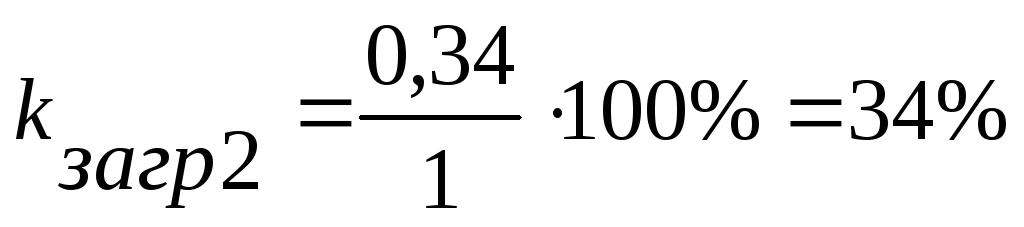

Сварка обшивки |
55,80 |
0,34 |
1 |
34 |
Сборка рамы |

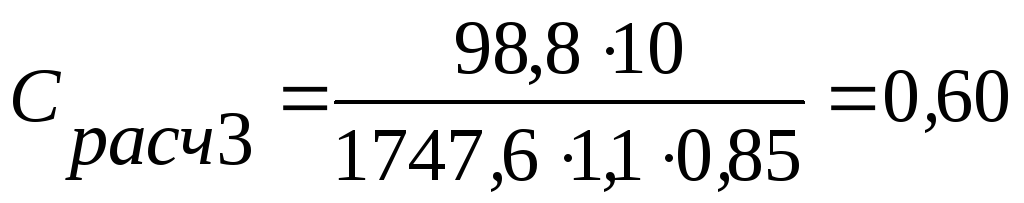

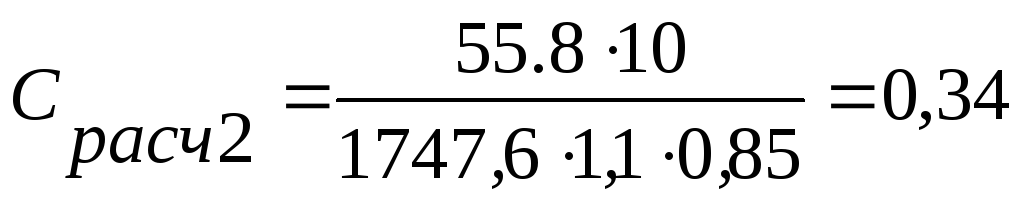

98,80 |

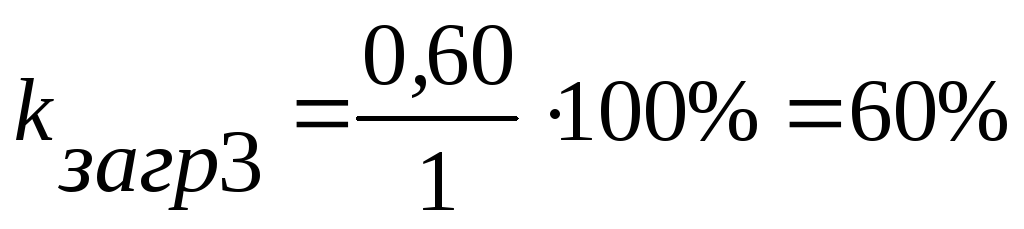

0,60 |
1 |
60 |
Сварка рамы |

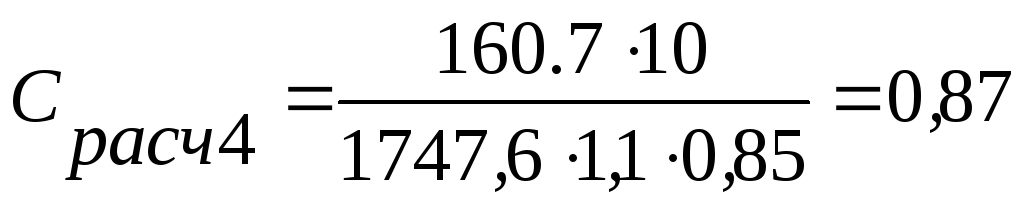

160.7 |

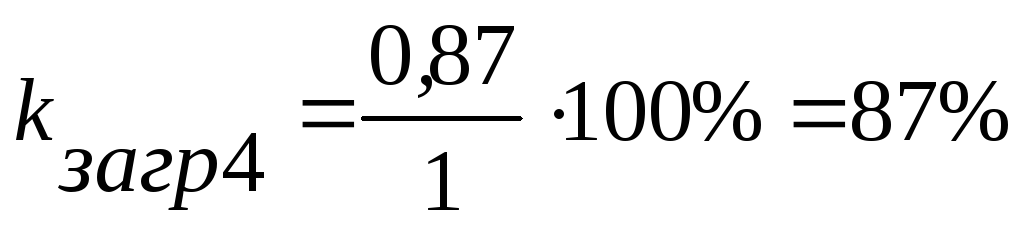

0,87 |
1 |
87 |
Сборка обшивки и рамы |
30,50 |
0,20 |
1 |
20 |

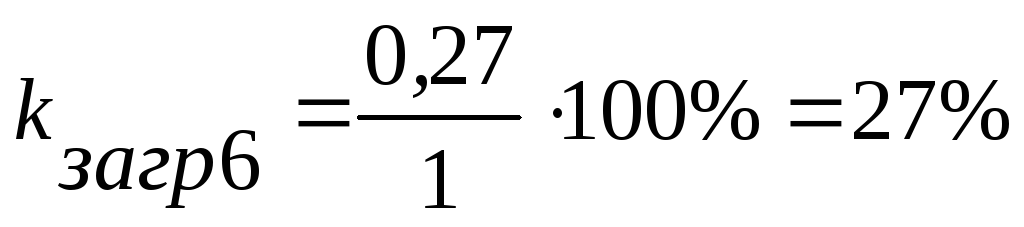

Сварка обшивки и рамы |
44,50 |

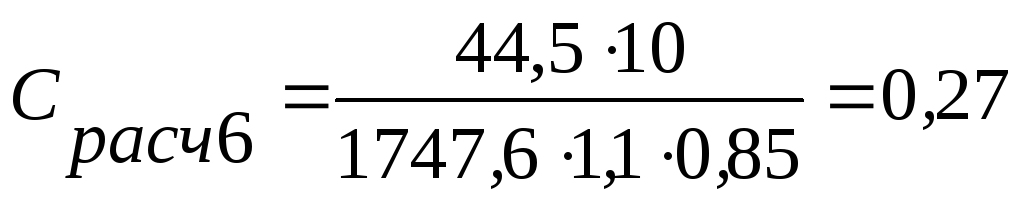

0,27 |
1 |
27 |

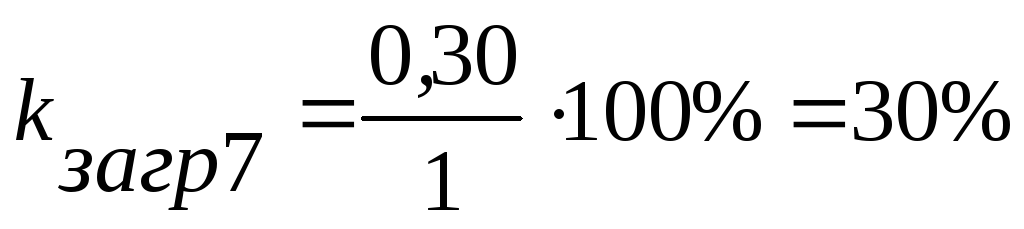

Контроль качества |
27,50 |
0,30 |
1 |
30 |
Итого |
449,60 |
- |
7 |
58,5 |
4.2.3 Численность работающих на участке
На участке используются основные и вспомогательные рабочие. К основным относятся рабочие, занятые выполнением технологических операций. К вспомогательным относятся наладчики, крановщики, ремонтники и др.
