7. Определение размеров и количества монтажных участков.

Монтаж одноэтажных промышленных зданий из сборных железобетонных конструкций ведут смешанным методом, выделяя монтаж колонн в самостоятельный поток. Это связано с необходимостью набора бетоном стыка колонны с фундаментом (стаканного типа) прочности, не менее 70% от проектной в летних условиях и 70-100% - в зимних до их загружения последующими конструкциями.

Поскольку монтаж конструкций ведётся одним краном, то на монтаж колонн и подкрановых балок, необходимо определить минимальное число колонн , которое нужно смонтировать до начала установки на них других конструкций.

Время монтажа одного элемента, ч:

ч;

Коэффициент, учитывающий соотношение темпов монтажа конструкций первого и последующего потоков:

,где

время монтажа элементов 1-го потока на участке: ч;

время монтажа элементов 2-го потока на участке: ч.

: принимаем равным 1

Минимальное число колонн определяется по формуле:

, где

длительность смены, ч; при двухсменном режиме принимается 8ч;

количество рабочих смен в сутки. (рекомендуется принимать не менее 2-х);

время выдерживания бетона в стыках до набора 70% проектной прочности, сут.; при температуре воздуха 30оС то ;

время на создание фронта работ, то есть интервал времени между началом монтажа колонн и началом работ по замоноличиванию стыков, ч; исходя из организации работ по замоноличиванию стыков и обеспечения их безопасной работы принимается в пределах 2…4 ч, но не менее времени монтажа 1 колонны;

время, необходимое для создания пары стыков, способных воспринимать нагрузки от конструкций, монтируемых во 2-м потоке, ч; при монтаже во 2-ом потоке подкрановых балок .

шт.

условие выполняется. Принимаем размер монтажного участка равный секции здания.

8. Выбор транспортных средств.

Для перевозки сэндвич-панелей используется автомобильный транспорт.

При монтаже "с колёс" количество транспортных единиц определяется по формуле:

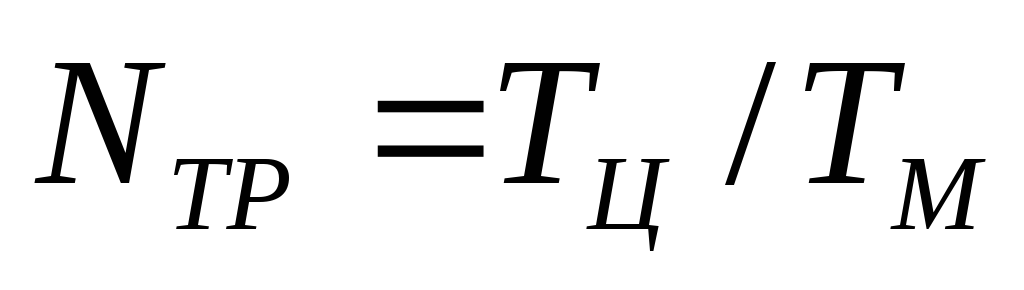

, где

продолжительность транспортного цикла, мин;

продолжительность монтажа конструкций, доставляемых одним рейсом транспортного средства, мин.

Продолжительность транспортного цикла при работе транспорта маятниковым способом, то есть при работе без смены прицепов, определяется по формуле:

, где

длительность погрузки на заводе(принимается 3-10мин на один элемент), мин;

дальность транспортирования конструкций, км;

скорость движения транспорта, км/ч (30-40км/ч);

время пребывания транспортного средства на объекте, мин:

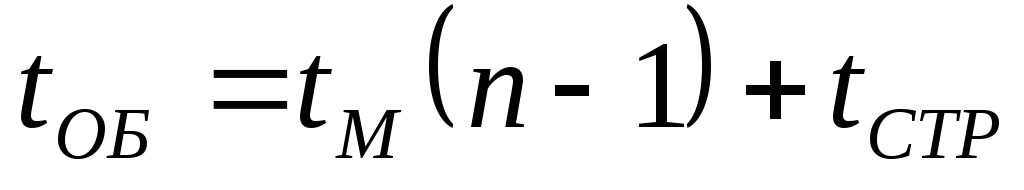

, где

продолжительность монтажа одного элемента, мин;

количество элементов, перевозимых транспортным средством, шт;

продолжительность строповки одного элемента (принимается 3-10 мин).

мин;

мин;

мин;

шт.

Принятое кол-во прицепов определяем из условия:

шт.

9. Описание технологии монтажа конструкций.

Технологические карты – один из основных элементов ППР, который имеет комплекс инструктивных указаний по рациональной технологи и организации строительного производства; их задача – помогать уменьшению трудоёмкости, улучшению качества и снижению стоимости СМР.

Технологические карты разрабатывают с целью установления способов и методов выполнения отдельных видов работ, уточнения их последовательности и продолжительности, определение необходимых для их выполнения количества рабочих, материальных и технических ресурсов.
